广联达土建算量应用宝典【代码提量篇】——代码提量篇(上)
zhishi
2023-12-13
|
7413阅读
0
赞
第 11 章 代码提量篇(上)
代码提量是软件提供的一种区别于报表出量的提量方式。随着工程体量及复杂程度的提升,实际工程中会有一些较为复杂的出量要求,如基础防水的提量、特殊装修部位单独提量等,通过代码可以解决上述问题。所以掌握代码提量是造价人员必会的一种灵活、简便的提量方式。下列类似情况可以考虑代码提量:
1. 软件中无法建模但是需要出量的部分;
2. 复杂、特殊的提量要求;
3. 工程量需要乘以系数或线性工程量转为面性工程量等;
本专题将对以上内容进行展开说明。
11.1 初识代码
代码提量能给我们带来什么?
目前大多数造价工作者采用的提量方式是报表提量,提量时会遇到什么困惑呢?例如:有些量软件算不出来,需要手算(例如后浇带的止水钢板),一旦发生工程变更,还得重新提量;有些量直接提不出来,需要在 Excel 表中筛选相加……其实这些困惑都可以通过代码提量解决。
下面我们通过后浇带提量的案例来初步了解报表提量及代码提量的特点。
1. 报表提量。

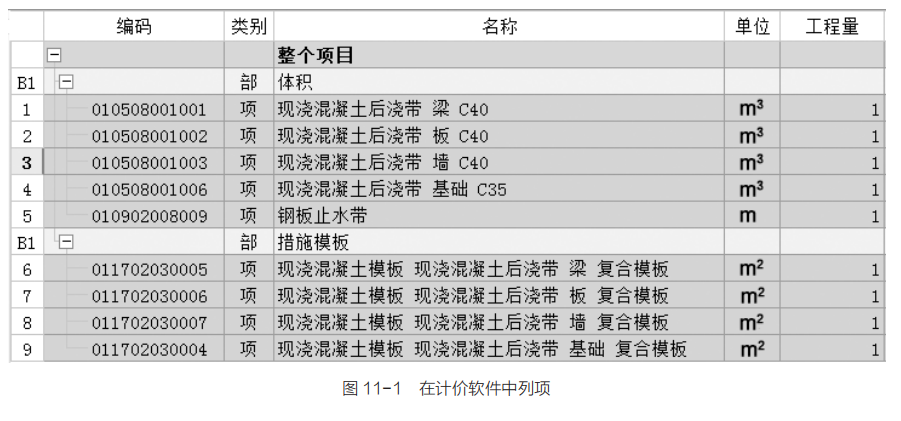

(1)计价软件中列项:在计价软件中各个构件后浇带分别列项,如图 11-1 所示。

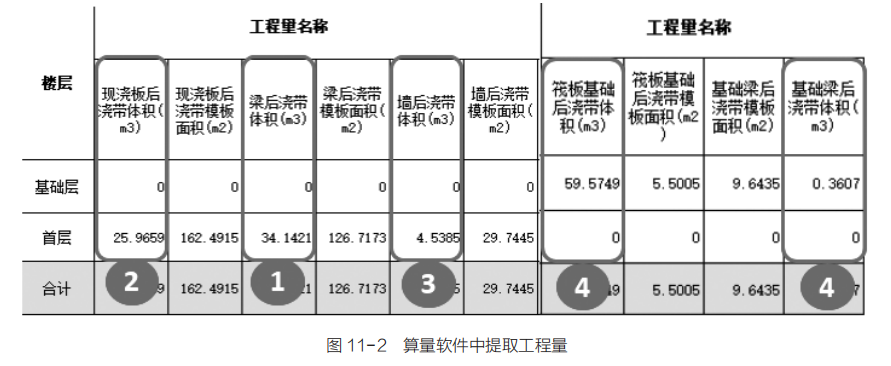

(2)算量软件中提取工程量:工程量需要在算量软件的“报表”中查看,手工填写到计价软件中,如果变更或画错,需要重新提量,如图 11-2 所示。
(3)手工计算钢板止水带:在 16G 平法图集中有两种后浇带构造,止水钢板的位置不同:下抗水压垫层构造(图 11-3),止水钢板计算两侧长度;超前止水构造(图 11-4),止水钢板计算中心线长度。
确定好后浇带构造后,需要在 CAD 图纸中手动分段量取并相加(图 11-5);有些地区需要计算止水钢板的重量,还需要计算长度 × 宽 × 厚 × 比重;对量时还得当场再量一遍,无三维,不方便对量。

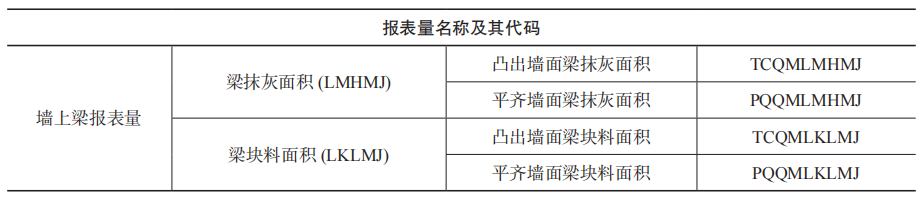

2. 代码提量。

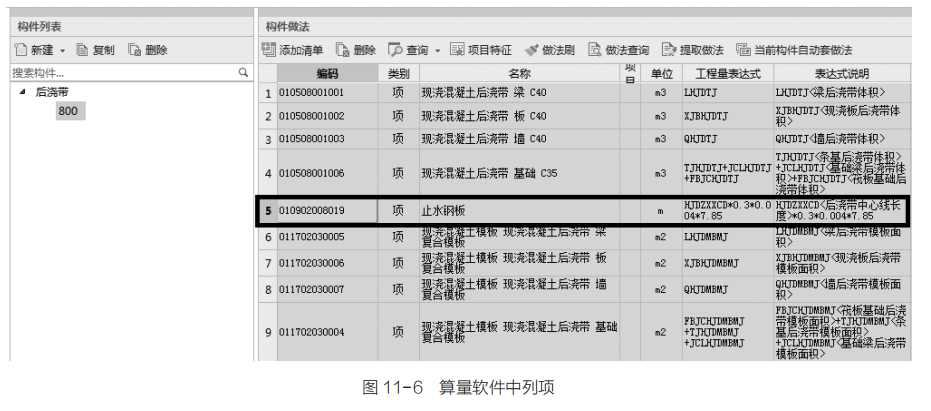

(1)在算量软件中列项:代码提量就是在“构件做法”下直接套取清单及定额,在“工程量表达式”中选择对应的代码。例如后浇带构件中直接套取各个构件后浇带的清单项(可以同时套取定额项),“工程量表达式”中分别选择后浇带相应代码,当工程变更或画错时,修改模型后重新汇总,工程量同时变化;止水钢板“工程量表达式”可选择后浇带代码中 “后浇带左右边线总长度”代码(下抗水压垫层构造)或“后浇带中心线长度”代码(超前止水构造),如需要计算重量,多个代码进行运算即可,做到少画图多算量,如图 11-6所示。

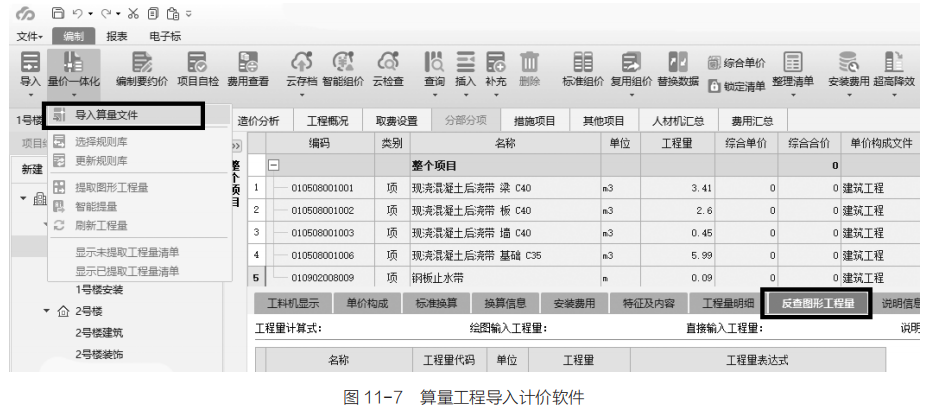

(2)算量工程导入计价软件:在算量软件中套取清单后,可用“导入算量文件”一键导入计价软件中,计价软件中无须再次列项,并且计价软件中可进行“反查图形工程量”,方便对量核量,如图 11-7 所示。
代码提量能让提量工作更加高效,如图 11-8 所示。
11.2 代码的“+- ×÷”
11.2.1 代码提量的四则运算法则是什么?
代码提量就是在“构件做法”中套取清单定额,在“工程量表达式”中选择对应代码,或者选择多个代码进行四则运算,那么代码提量的四则运算法则是什么?

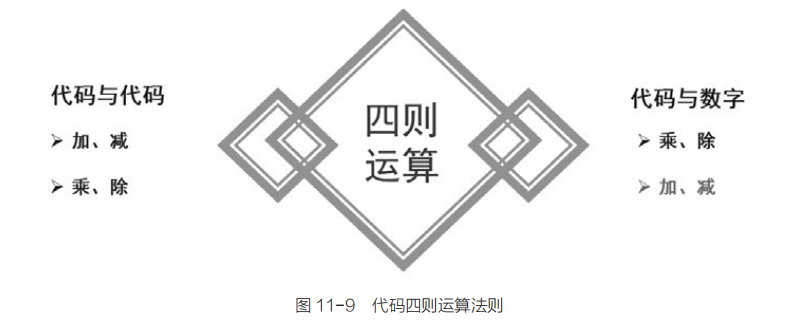

四则运算主要有两种运算方式:代码与代码、代码与数字。如果是构件中套取清单,“工程量表达式”为数字与数字的运算,则不建议在“构件做法”中处理,建议使用“表格输入”;代码和代码之间可以进行加减乘除运算,代码和数字之间同样可以进行乘除运算,但加减的运算需要注意,如图 11-9 所示。

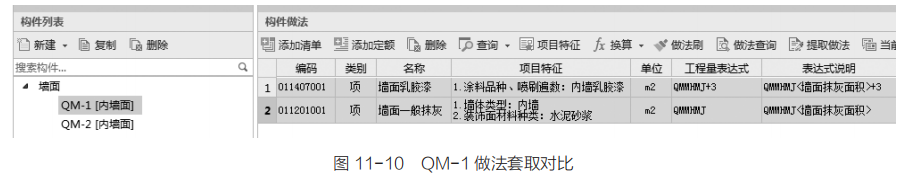

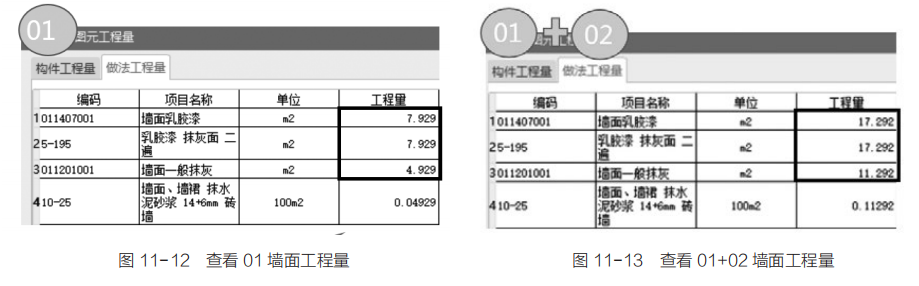

加减运算需要注意什么?假设双方协商墙面 1 的工程量可以在总量上增加 3m2 ,在套取墙面 1 的做法时,很多人选择墙面抹灰面积代码 +3m2 ,这样计算正确吗?为方便对比,分别套取:墙面乳胶漆工程量表达是为 QMMHMJ(墙面抹灰面积)+3,以及墙面一般抹灰工程量表达式为 QMMHMJ,如图 11-10 所示。

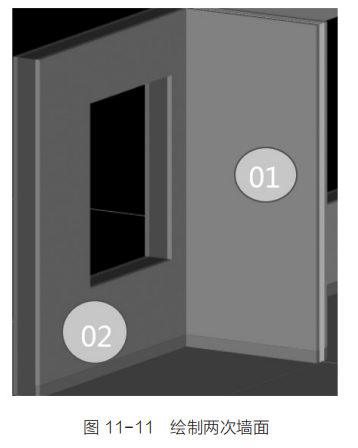

在绘制时分别绘制两次 QM-1,如图 11-11 所示。
查看 01 一面 QM-1 工程量结果可以看出,乳胶漆的工程量比一般抹灰多了 3m2(图 11-12),查看 01+02 两面 QM-1 的工程量结果,乳胶漆的工程量比一般抹灰多了 6 m2(图 11-13),也就是说代码是共有的工程量,代码与数字相加减时,每绘制一次构件,就是在总的构件工程量后面加减数字 × 绘制次数;本案例需要实现总量上加减固定数值,在套取 QM-1 的构件做法时,工程量表达式只选择 QMMHMJ 工程量代码,加的 3m2固定的数值可以在“表格输入”里套取与 QM-1 相同的清单,在工程量表达式中输入正的或负的固定数值即可。
11.2.2 筏板基础防水的工程量如何快速提取?
算量软件中没有基础防水构件,基础防水软件是否就无法计算了?

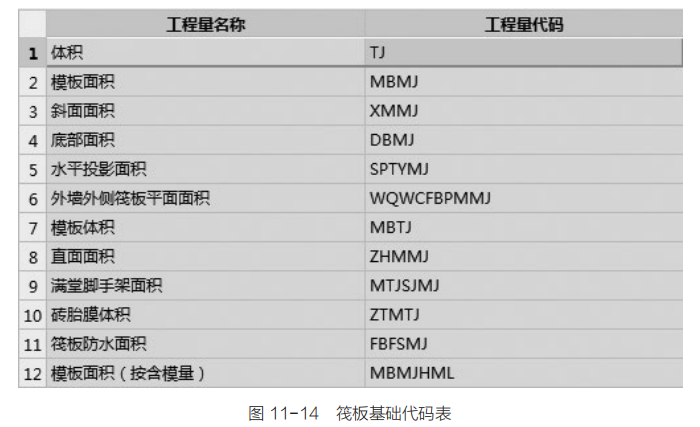

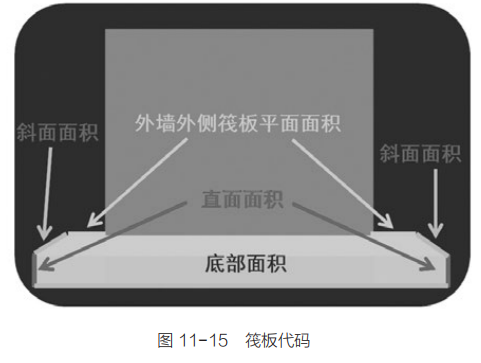

实际上每个基础构件中,不同的代码代表着不同部位的工程量,通过代码提量就可以做到少画图多算量,例如筏板构件下的代码如图 11-14 所示。
这些代码分别代表哪些部分的工程量?详见图 11-15。

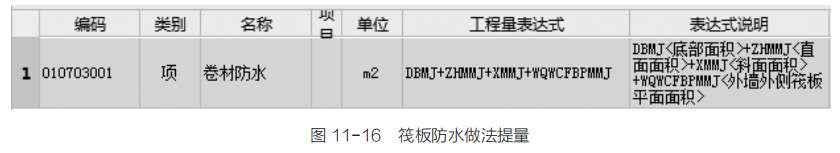

筏板构件套取做法时,除了套取混凝土和模板工程量外,还可以套取防水清单,工程量表达式选择四个代码相加即可(筏板没有外伸时,外墙外侧筏板平面面积工程量为 0;筏板未设置边坡时,斜面面积工程量为 0),如图 11-16 所示。

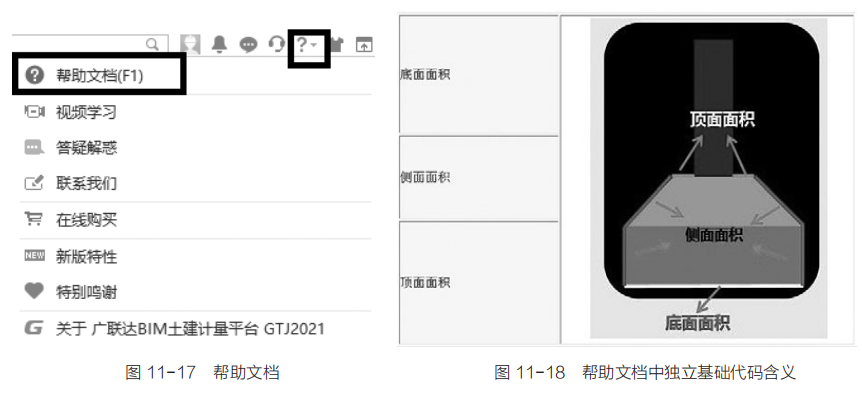

其他基础的防水(图 11-18)可以通过相同的方法进行代码提量,当不清楚代码代表 哪部分工程量时,可以通过“帮助文档”(图 11-17)确定代码的含义,帮助您快速学习软件代码。
11.2.3 影响筏板防水代码提量准确性的因素是什么?
最初使用代码提量时,可能会遇到软件计算的筏板防水的代码工程量不正确,是什么原因呢?

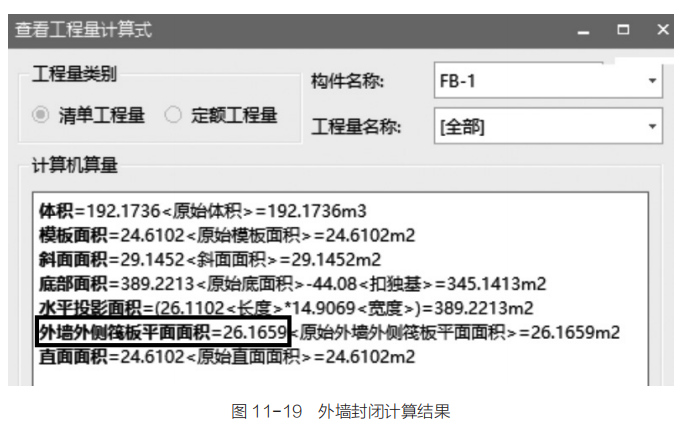

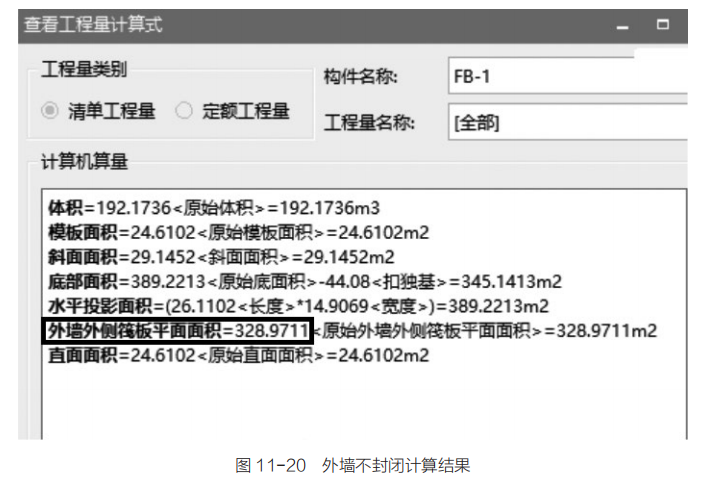

筏板防水中有一个代码“外墙外侧筏板平面面积”,这个代码中需要识别出外墙外侧的工程量,软件是通过什么能准确判断内外侧?是通过封闭区域,同一个工程,外墙封闭时计算结 果( 图 11-19) 是正确的,外墙不封闭的计算结果(图 11-20)包含了内部平面部分,计算是错误的,筏板防水代码工程量要想计算的准确,必须保证与筏板相连的外墙封闭,如果地下室车库入口等情况的外墙不封闭,可以使用虚外墙进行封闭。

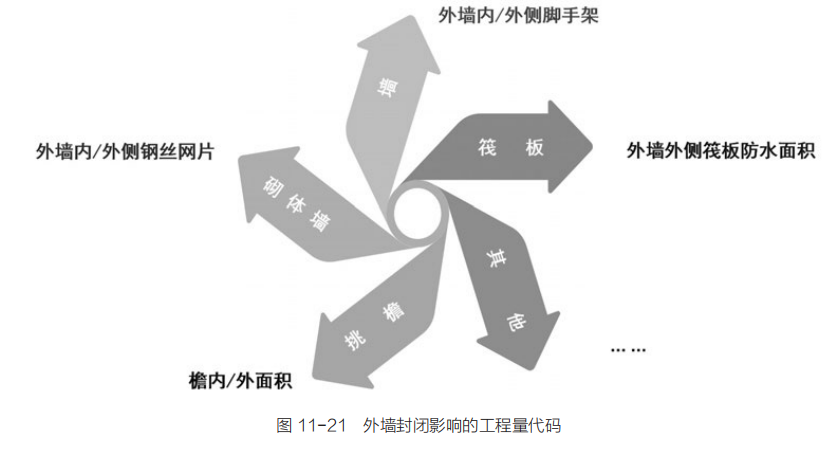

外墙不封闭,除了会影响外墙外侧筏板平面面积的工程量以外,还会影响砌体墙中钢丝网片、脚手架、挑檐内外面积等,也就是代码中区分内 / 外的工程量,外墙必须封闭,如图 11-21 所示。
11.2.4 软件计算的钢丝网片的工程量是否正确?
在软件里,砌体墙构件中提供钢丝网片的工程量,那软件计算的准确吗?下面通过手 工计算与软件计算的对比,校验软件计算的是否正确。
1. 手算计算钢丝网片:
(1)竖向钢丝网片有墙柱和墙墙钢丝网片,每个材质不同的地方都需要计算钢丝网片,
墙柱钢丝网片长度 = 柱(墙)与墙相交两侧的净高 - 洞口高度,如图 11-22 所示。
(2)水平钢丝网片墙梁钢丝网片的计算方法:
墙梁钢丝网片有三种情况:①非顶层无板时,内外墙均四道钢丝网片;②非顶层有板时,外墙上内侧一道、外侧两道,内墙三道;③顶层,外(内)墙两道。

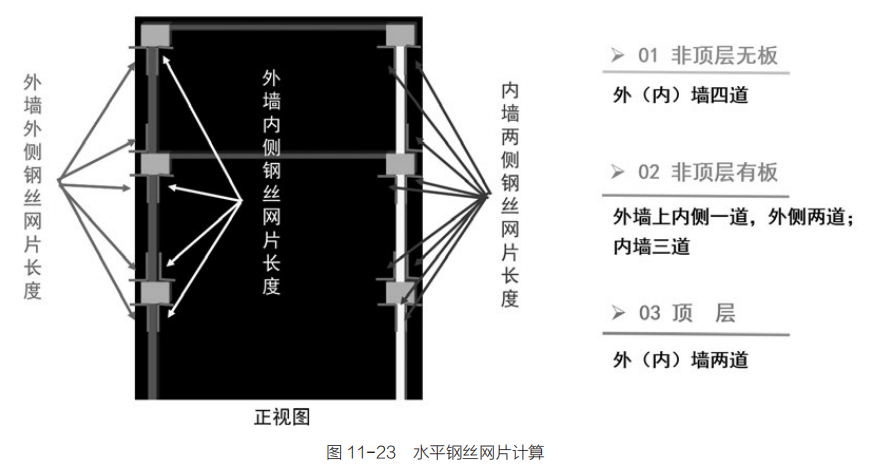

长度 = 墙体净长(外墙外边线净长度),如图 11-23 所示(注意示意图为正视图)。

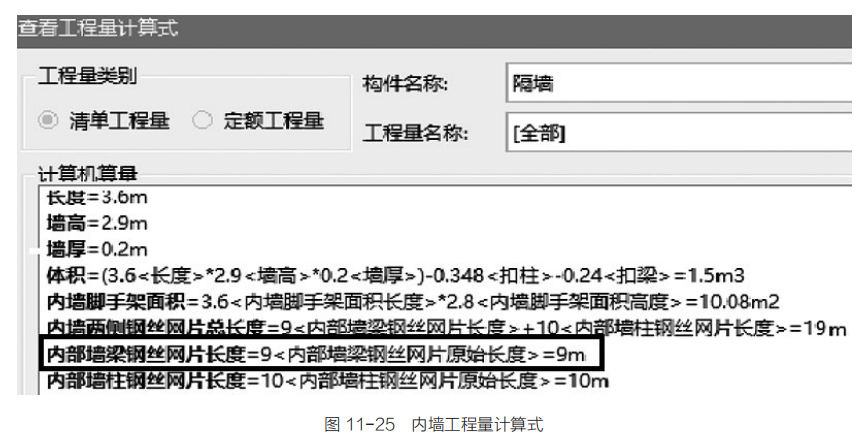

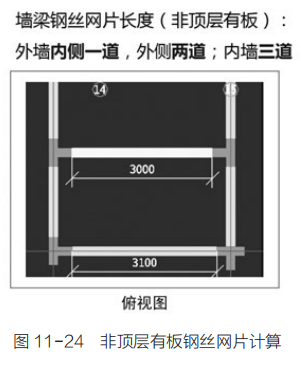

软件计算以一个非顶层有板的情况案例(图 11-24)进行核算,当然,钢丝网片想要计算的准确,外墙一定要封闭。非顶层有板的情况下,内墙计算三道钢丝网片,内墙净长为 3000,手算结果为 9000,软件计算“内部墙梁钢丝网片长度”的结果也为 9m,如图 11-25 所示。

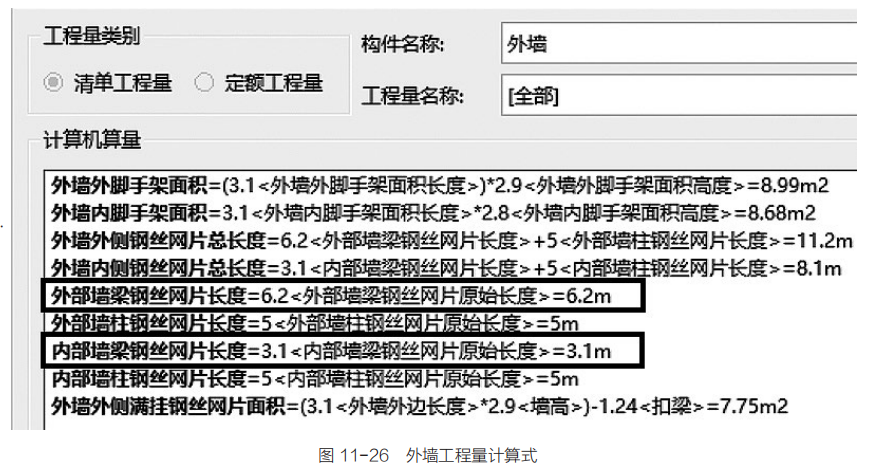

外墙净长为 3100,外墙外侧计算两道钢丝网片,手算结果应为 6200,外墙内侧计算 一道钢丝网片,手算结果为 3100。软件计算结果与手算相同,“外部墙梁钢丝网片长度”为 6.2m,“内部墙梁钢丝网片长度”为 3.1m,如图 11-26 所示。
结论:通过手算结果与软件计算结果的对比得知,软件计算钢筋网片长度是准确的。
11.2.5 软件中如何快速提取钢筋网片的工程量?

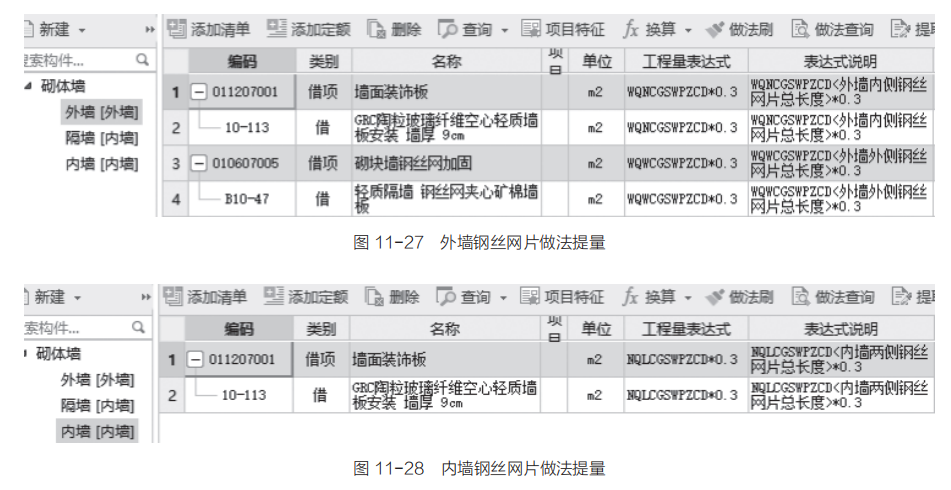

代码提取钢丝网片长度非常简单:外墙分为内侧和外侧,内侧使用“外墙内侧钢丝网片总长度”,定额计算面积时,用长度代码乘以宽度,外侧使用“外墙外侧钢丝网片总长度”代码,如果是满挂,使用“外墙外侧满挂钢丝网片面积”代码(图 11-27);内墙只需要提取“内墙两侧钢丝网片总长度”代码即可(图 11-28)。
备注:
1. 外墙内侧钢丝网片总长度 = 外部内侧墙柱钢丝网片 + 外部内侧墙梁钢丝网片 + 内部墙墙钢丝网片。
2. 外墙外侧钢丝网片总长度 = 外部墙柱钢丝网片 + 外部墙梁钢丝网片。
3. 内墙两侧钢丝网片总长=内部墙柱钢丝网片+内部墙梁钢丝网片+内部墙墙钢丝网片。
11.3 活用代码巧算量
11.3.1 装修的各个代码都代表什么意思?

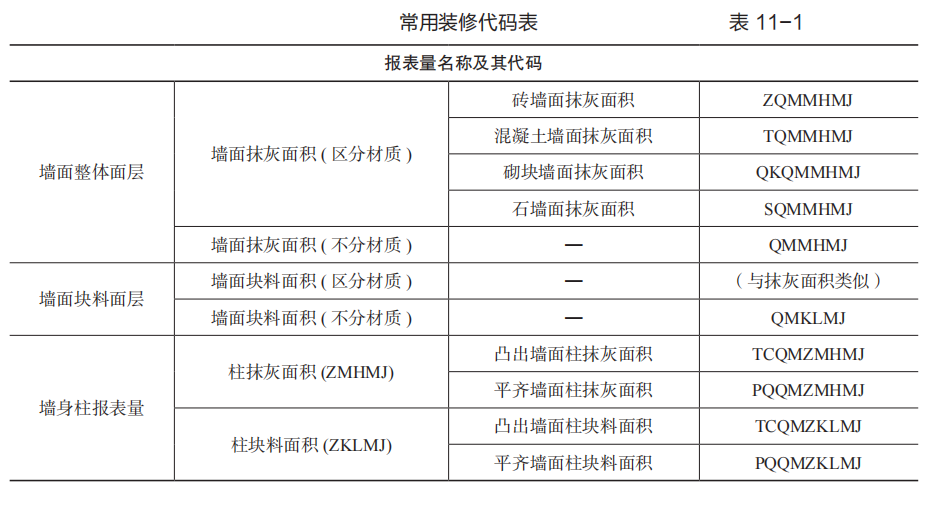

装修的代码是所有构件中代码最多的,包含中间量有 154 个代码,因为装修构件与其他构件的扣减关系很多,清楚软件计算的原理,就能做到活用代码巧算量,下面介绍装修的主要代码成员,如表 11-1 所示。
11.3.2 块料面积与抹灰面积的工程量差别在哪里?

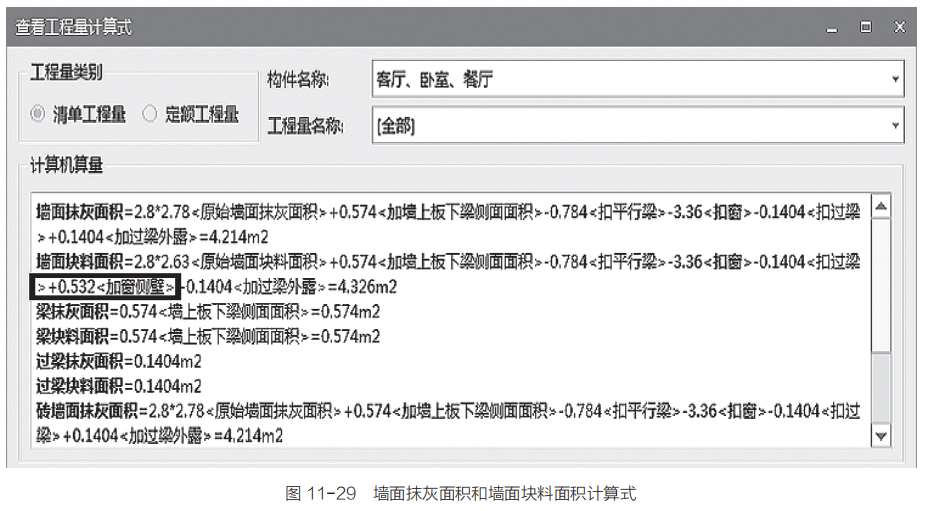

通过查看墙面的“查看工程量计算式”可以看到详细的计算过程:“墙面块料面积”比“墙面抹灰面积”多出门窗侧壁的工程量,如图 11-29 所示。

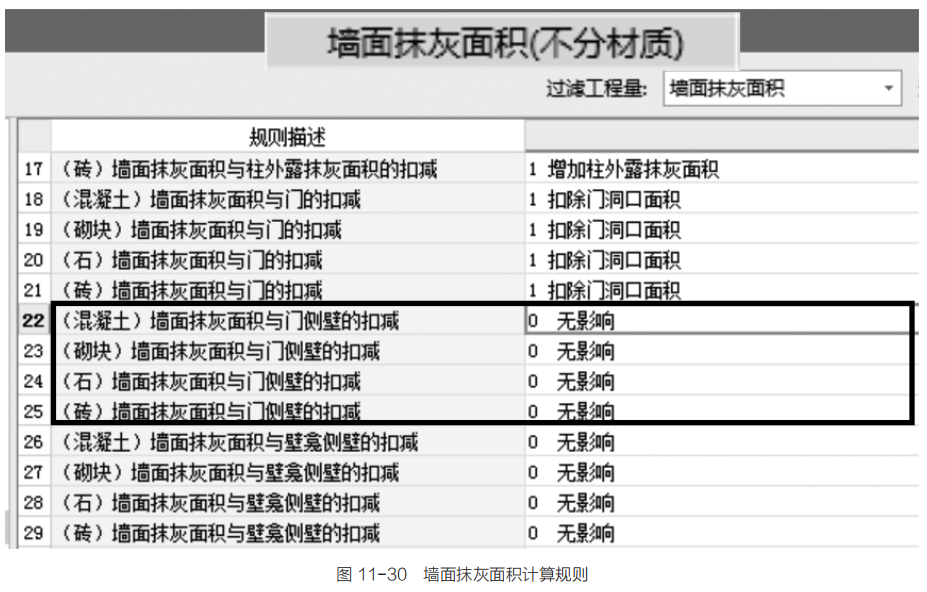

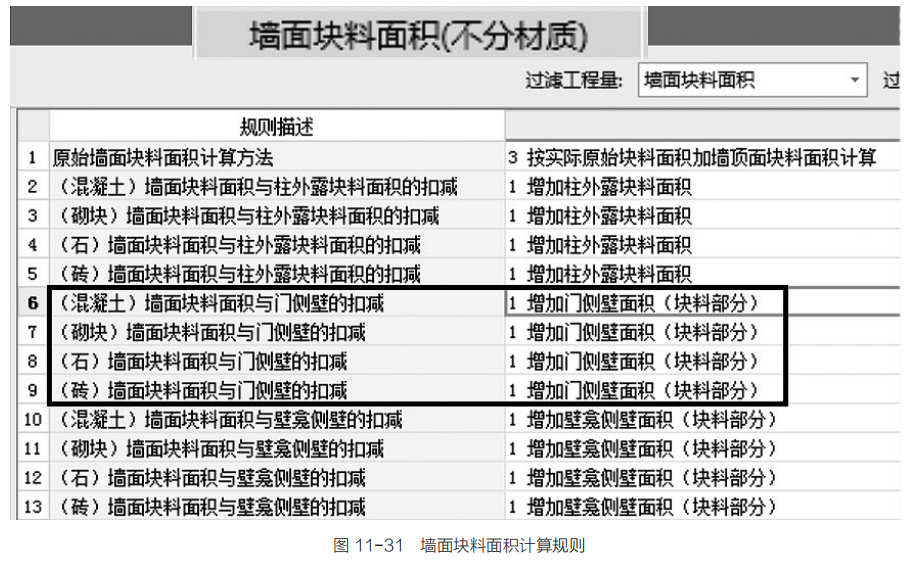

软件为什么会这么计算?软件所有的运算都是由“计算规则”控制的,查看墙面的计算规则,“墙面抹灰面积与门窗侧壁扣减”是无影响(图 11-30),也就是不增加门窗侧壁工程量;墙面块料面积的规则是“增加门窗侧壁面积”(图 11-31)。同时软件的计算规则也是根据清单及定额的计算规范进行设定的,清单规则中的墙、柱面抹灰工程量计算规则中规定:门窗洞口和孔洞的侧壁及顶面不增加面积;而墙、柱面块料面层则按镶贴表面积计算,就是按实铺面积计算。
11.3.3 “块料厚度”是否需要输入?

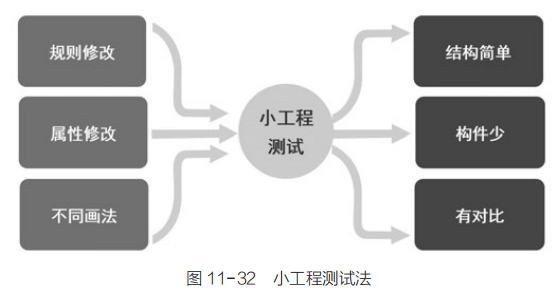

“块料厚度”是否需要输入?会影响哪些工程量?实际中这类问题都可以通过小工程测试法得出结论。小工程测试法就是新建一个结构简单、构件少(只需要绘制相关构件)、有对比的小工程进行测试,进而得出相应结论;规则的修改,属性的修改,不同画法对工程量的影响都可以通过小工程测试法进行测试,如图 11-32 所示。

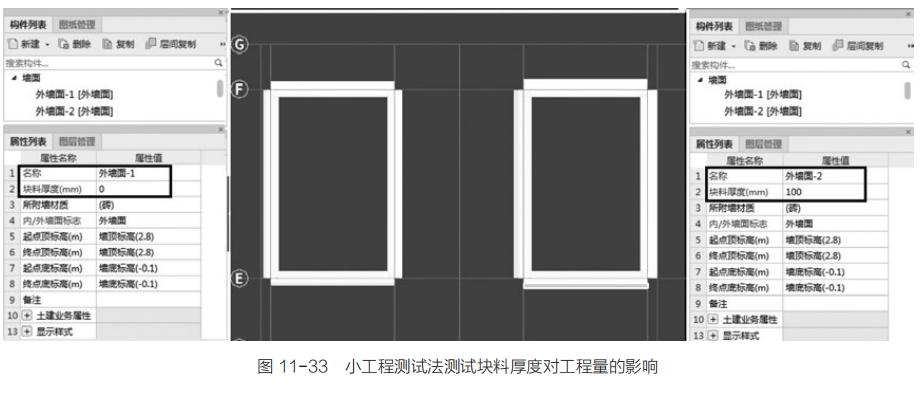

“块料厚度”是否需要修改就可以利用小工程测试法新建两个对比工程(墙厚为 200),左边工程布置外墙面 -1,块料厚度为 0;右边工程布置外墙面 -2,块料厚度为 100,如图11-33 所示。
通过“查看计算式”,对比计算结果(图 11-34):“块料厚度”是否输入,对抹灰的工程量没有影响,两个墙面的墙面抹灰面积相同;但墙面块料面积不同,块料厚度为 0 时,墙面块料面积与抹灰面积相同,2.9 是层高,2.7 是轴距(2500)+ 墙厚(200),也就是按墙外表面积计算;块料厚度为 100 时,宽度按 2.8m(2700+100)进行计算,也就是按块料中心线计算墙面块料面积。通过小工程测试法,得出结论:块料厚度影响墙面块料面积工程量,输入块料厚度后按块料中心线计算面积。
通过建立两个简单的对比工程,利用“查看工程量计算式”及“查看三维扣减图”,得出软件计算原理及结论。
共28条评论

已发表46篇文章
头条热榜 换一换
- 【定额探究】这样的定额含量合理吗?
- 刚刚通知,密训资料限时领!25 一造考试冲刺倒计时 107 天,吉林报名即将结束
- 2026版算量产品重磅升级!分享你的算量秘籍,即享限时专属好礼~
- 那些大型水利项目,累惨了中年造价师们!【评论有礼】
- 附获奖名单 | 干混砂浆罐式搅拌机的台班费该不该扣? #开杠有理 第二季 (第七期)
- 1 消防电立管高度,这么算更快!
- 2 审计扣我27万后,我造了把"土方枪":3步解决市政沟槽合槽算量所有坑!
- 3 2025年建筑行业下行对土建造价从业者的影响及破局之道
- 4 不是吧,居然还有人不会造价分析!
- 5 城投公司董事长被带走调查!
- 6 住建部:二级建造师可在全国范围内执业!
- 7 24新清单为什么是GB/T,这些必须在9月1日前了解
- 8 报名即将启!2025 年一级造价师考试报名通知:多地已公布,速看关键时间节点!
- 9 工地上常见措施筋,你要全了吗?
- 10 为了更好地理解和应用 24 清单以减少争议
- 11 一分钟教你学好二次结构
- 12 【经典案例】清单工程量出现重大错误该由谁承担?
- 13 住建部:因业绩造假,撤销中国核工业第二二建设公司特级资质!
- 14 住建部门:退休建造师彻底出局!
- 15 出国干工地,一年能挣多少钱?
- 16 报名即将启!【更新4个地区】2025 年一级造价师考试报名通知:多地已公布,速看关键时间节点!
- 17 EPC总价合同中,因设计优化导致部分清单项目未施工对应的费用,在工程结算中能否被扣减?
- 18 工程人/造价人有专属自己的DeepSeek!
- 19 江苏一大型特级建企破产!
- 20 中铁、铁建中标370亿大工程!
- 21 清单再也不怕漏项,图纸对比差异一键生成
- 22 结合住建部新规,分析变更洽商记录要点
- 23 16节造价全专业课免费开放!从识图到结算,突破年薪30万+瓶颈
- 24 互动有礼 | 1分钟清标通关秘笈——清标小功能价值双周学
- 25 竣工结算编制要点+结算审减应对方案
- 26 新版《清单计价规范》发布!25年一造会更难吗?
- 27 新计价标准取消工程签证审核权,25年9月实施
- 28 2025 年建筑行业下行周期,土建造价员如何破局重生?
- 29 安全生产措施费的主要内容、使用范围及支付原则丨GB/T 50500‑2024
- 30 竣工图怎么绘制,与施工图的区别,一文教会您
- 31 财建 2004369 号文《工程价款结算暂行办法》
- 32 财建规定竣工结算工程价款结算方法、要点
- 33 三年赚百万?海外工程高薪背后的秘密武器!
- 34 项目管控如何避免审减,变更、洽商、签证深度剖析
- 35 钢筋算量总争议?剪力墙设置是关键!
- 36 避免争议,竣工编制结算需要关注的信息
- 37 中交三公局、一公局等中标49亿大单~
- 38 “让你的造价事业再次伟大” 系列之 设计抗裂砂浆厚度为3mm,有什么理由要求要增加1.0mm?
- 39 “墙面玛蹄脂变形缝”:这个定额漏洞,为何连“一造”都集体失明?
- 40 消防强电算量90%人都忽略的“图纸细节”,教你一招搞定!
- 41 中建千亿平台公司高管被查!
- 42 造价人必知!让工程量清单编制飞起来,就用CAD快速看图提取文字功能
- 43 CAD计算面积?如何让你的面积计算效率提升10倍!
- 44 附获奖名单 | 花岗岩坡道铺贴:侧面算量是合规诉求还是施工方“碰瓷”?#开杠有理 第二季 (第六期)
- 45 给水排水管道工程量计算-批量测量一键完成
- 46 24计价标准中“工程量清单缺陷”调整合同价款的原则如何落地
- 47 楼梯算量总被质疑?3招让你从“心虚”变“硬气”!造价人必看实战指南
- 48 结算被砍30万?八成是栽在市政审计最常撕逼的6大争议点
- 49 《建筑工程建筑面积计算规范》解读楼梯工程量计算
- 50 变更和洽商记录的要点,项目管控有依据
