速看!2024《房屋建筑与装饰工程工程量计算标准》有关土石方工程的9大变化
广联达造价圈
2025-03-13
|
5296阅读
8
赞

2024年12月13日,住建部公告2024年第191号,住建部批准《房屋建筑与装饰工程工程量计算标准》为国家标准,编号为GB/T50854-2024,自2025年9月1日起实施。
本文从施工方角度,深度剖析新旧标准对土石方工程的影响。以下简称“13规范”指《房屋建筑与装饰工程工程量计算规范》GB50854-2013,简称“24标准”指《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024。

整体土石方对比

“24标准”按照单独土石方和基础土石方、场地平整及其他进行大类划分;“13规范”按照土方、石方和回填进行大类划分。对于成本结算没有实质性影响。

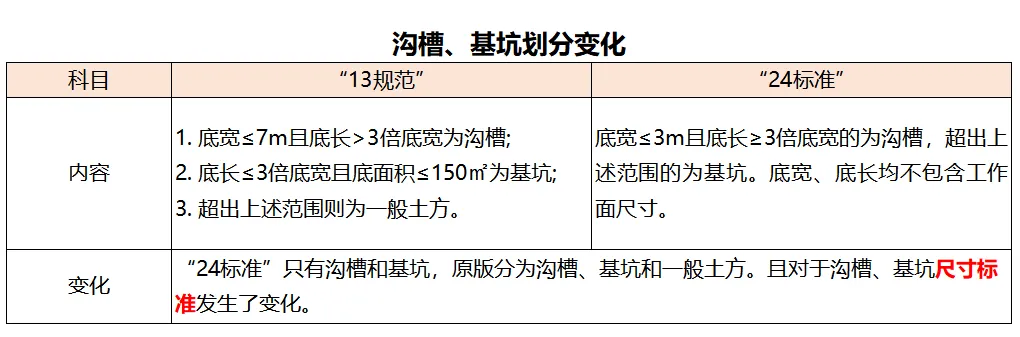

沟槽、基坑划分变化

“24标准”简化了沟槽、基坑的范围,量尺寸标准进行了改变。
山东工程的招投标实践中,土石方一般不单独出现沟槽、基坑项目,而是全部综合到挖方中。
实践中临近基槽底部,涉及桩间土、集水坑、电梯井、后浇带下卧、筏板错台、下卧基础梁、下卧承台、排水沟、电缆沟等的开挖,其开挖方式、清槽次数、运输方式,都涉及计费问题。

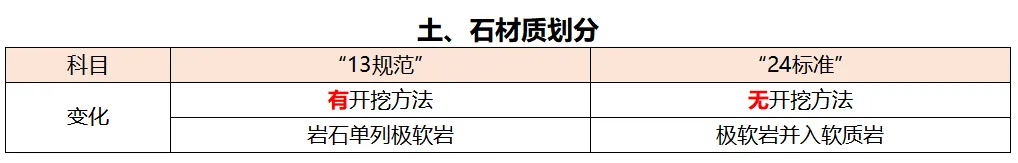

土、石材质划分

材质划分微调,“24标准”将极软岩并入软质岩,本质没变。

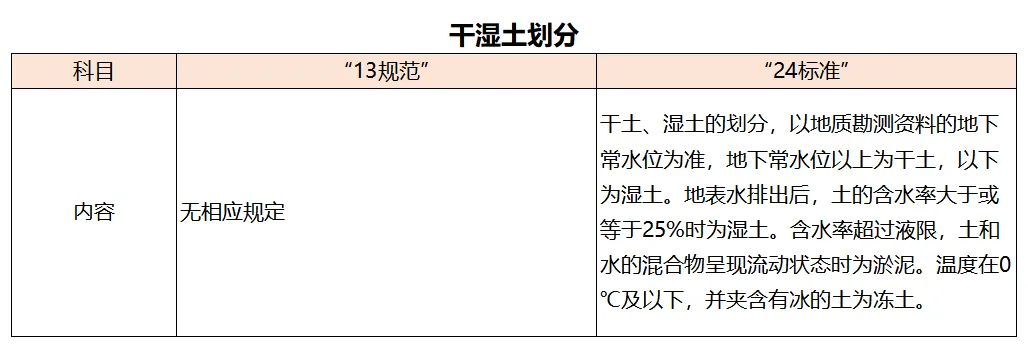

干湿土划分

“24标准”明确干湿土划分标准。
编制施工方案时,研究地质勘察报告,明确挖湿土采取的具体措施,包含装卸、运输方法,还要与降水设计相结合,降水后的挖方与常规挖土有区别。实践中还存在一种情况:雨天施工,地表水造成的湿土,是否应为干湿土划分标准中的“湿土”的问题。

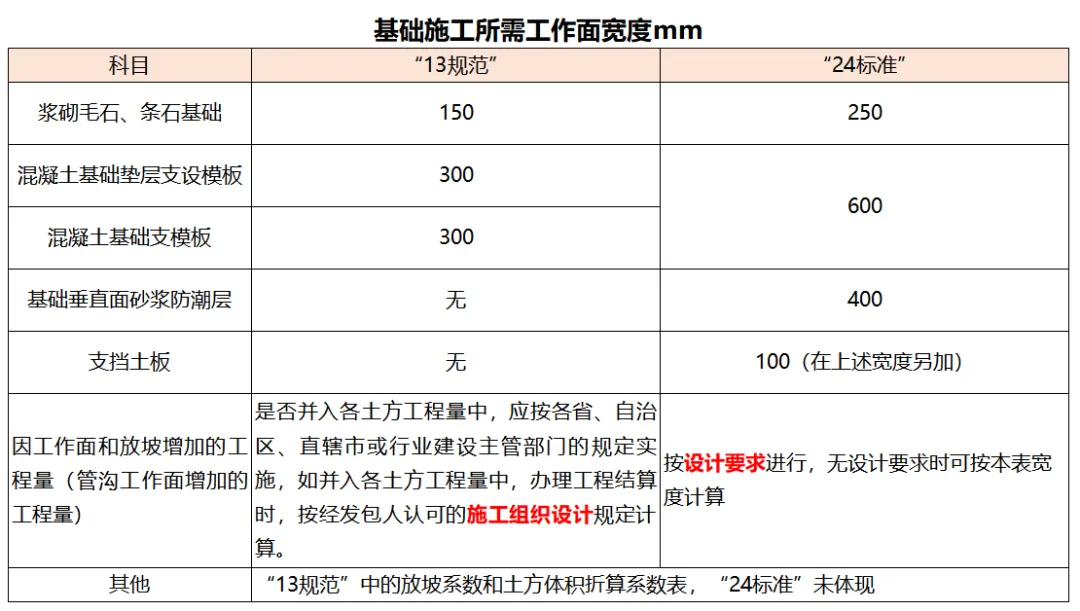

基础施工所需工作面宽度

“24标准”工作面宽度普遍大于“13规范”。但无论“24标准”还是“13规范”,这些数据都是参考值。“24标准”优先级是设计要求,“13规范”优先级是经发包人认可的施工组织设计。一般结构设计不会载明此参数,需要施工方主动影响基坑支护设计,并考虑放坡系数,设置好此参数编制在施工方案。注意考虑外脚手架宽度、排水沟或者降水井位置的影响,以及塔吊、施工电梯基础的扩展等。

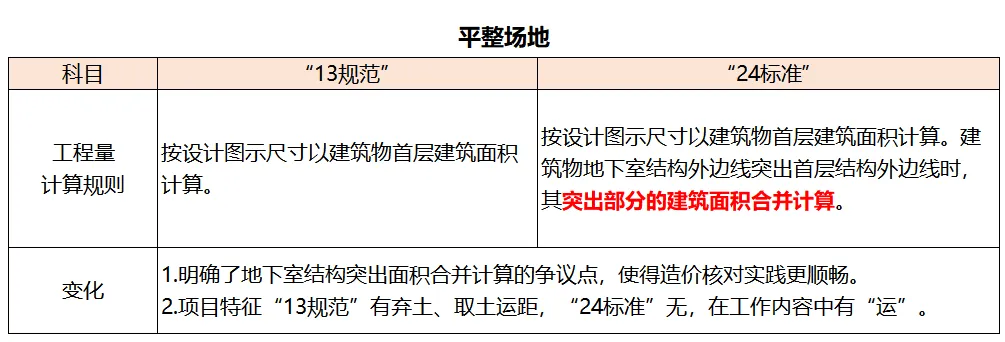

平整场地

“24标准”明确了突出于首层的地下室结构面积,纳入平整场地范围。这是符合施工实际的规定,也是理论精神与具体实践相契合的体现。减少了审核实践中生搬硬套规则而产生的歧义甚至笑话。

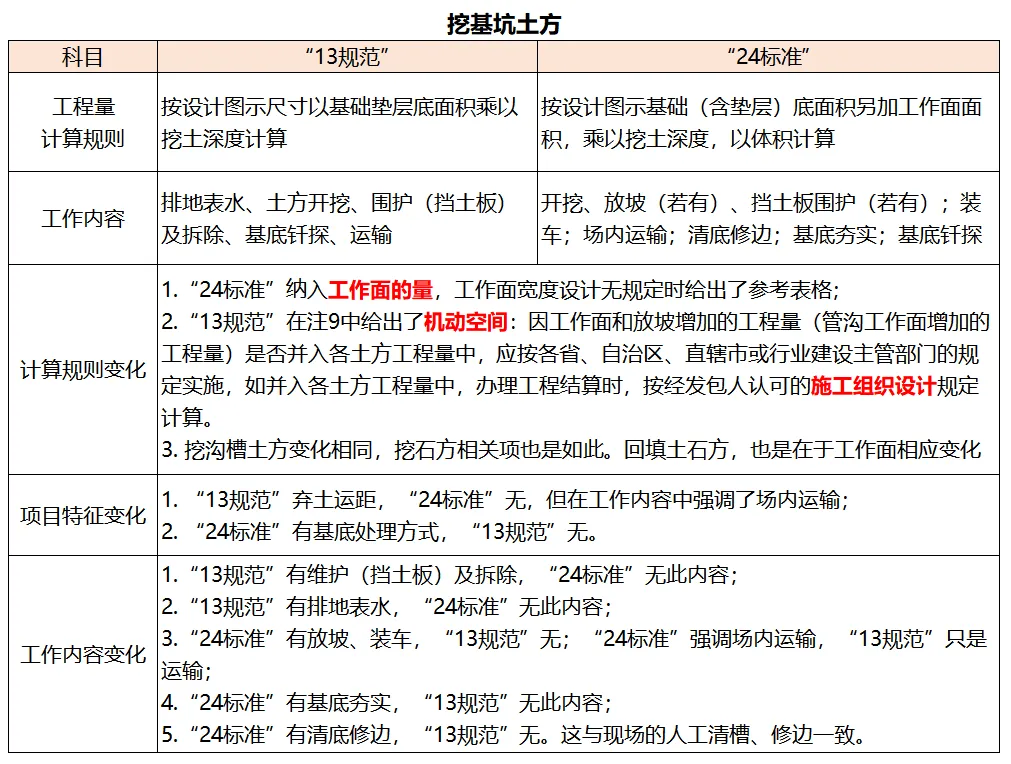

挖基坑土方

焦点在于工作面的量,“24标准”明确计算此量,“13规范”原则上不计算,但给出了机动空间,根据各自规定处理。一般结构设计图纸不会载明挖土方的工作面及放坡参数,这就需要技术总工和商务经理在项目策划阶段,研读地质勘察报告,结合现场情况,考虑成本造价,设计好这些施工参数,并主动影响基坑设计,编制出施工方便、创效有利、平衡各方的专项施工方案。
施工方案中要对清槽方式进行描述,标注人工清槽厚度,是否存在二次清槽。为节约人工成本,提高清槽效率,一般采用挖掘机爪安装平板的方式清槽。
特殊工程量:距离较近的下卧桩基承台之间的土方,因放坡及工作面的客观因素,必须将这部分土方先挖除,后再回填。图纸不易判断这部分工作量,要预先明确,在方案中明确。
遇障碍物:挖土期间遇见障碍物,采用何种方式清除、具体的方量,需签字齐全。在基坑中遇到管线需要迁移的,视合约情况另行处理。而对这些管线的保护【不含迁移】,已经包含在总价措施费中。

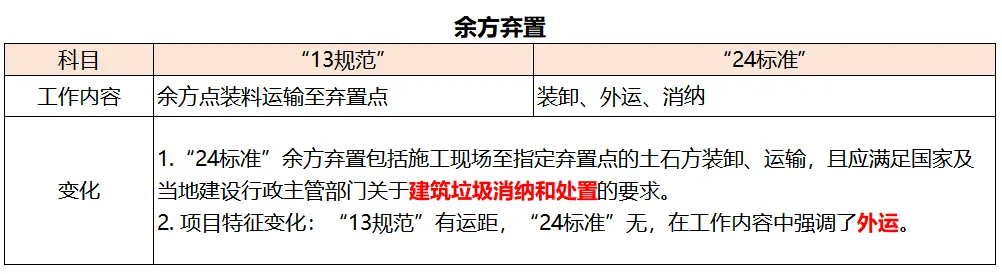

余方弃置

“24标准”强调了垃圾消纳和处置,在有些地区是一笔较大费用。必须考虑在投标报价中。标前调查很重要,包括弃土场的大小,是否需要码跺、堆高,与施工现场的运距,交通管制情况,周边民情风俗等,都深刻影响土方工程的报价。
对于外运:因为城市市政的各项条件,如道路平整度、开阔度、弯曲度、道路标识等,都与施工现场内的道路有本质的不同。

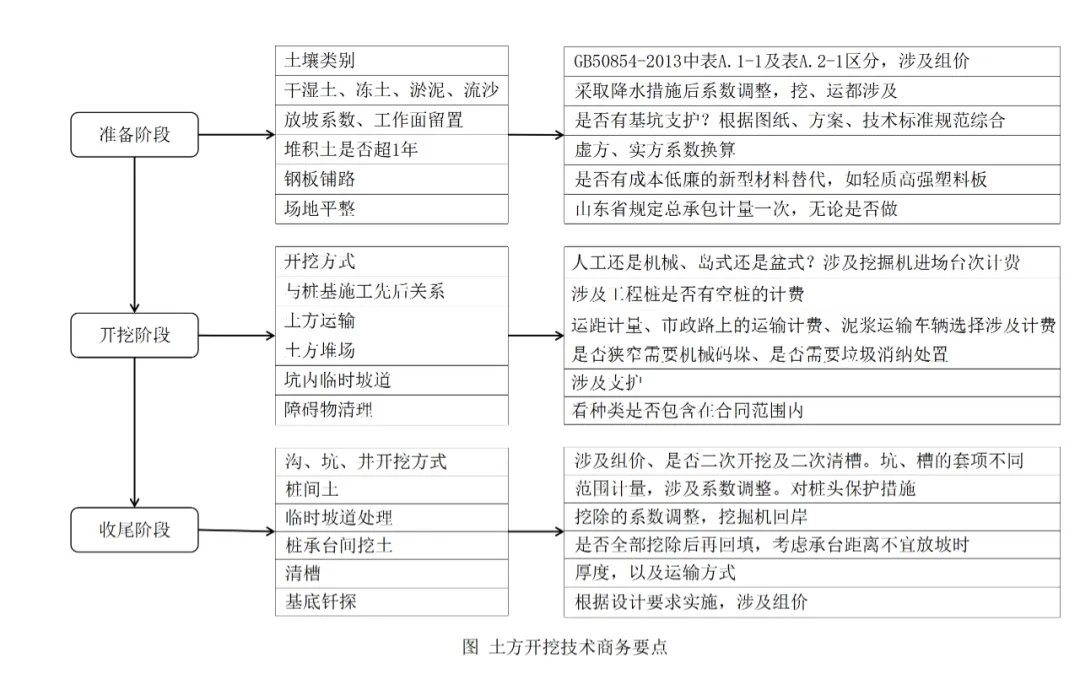

土方工程技术商务注意
1、是否采用钢板铺路。鲁东某公建挖土方铺设钢板(2*6*0.02m)的甲方给的综合单价为650元/㎡,实际租赁费7元/天·块。
2、大型设备基础的挖土方,是否为措施费视合同约定。
3、开挖深度≥5m的挖土方,要进行专家论证费用归属。
4、使用挖掘机的台数,涉及进出场费问题。
5、出土位置在施工平面布置图中明确,基坑收尾机械出基坑方式需明确。


新形势下,必须将设计、施工、造价深度融合,掌握底层逻辑,无论规范标准如何变化,都能游刃有余,轻松驾驭。
以上即为新旧工程量计算标准下,土方工程的变化以及需注意的技术与商务事项,抛砖引玉,共同探讨!
共28条评论
专业和有趣都是我~
已发表1071篇文章
头条热榜 换一换
- 履约过程中发生的法定第三方专项检测费,应由谁承担?
- 定额下浮:锁定了费率,就锁定了中标价格吗?
- 神圣的竣工图,真的可以作为项目结算依据吗?
- 市政结算审计争议不断?这18个真实案例拆解,让你不再吃“哑巴亏”!
- 1 签证写着“以审计确认为准”就废了?造价人必看的法律效力与结算破局指南
- 2 挖基坑0.3m厚的预留土,专家的答复为什么都是错的?· 假如我是解答人系列之(七)
- 3 瓦屋面的定额遭遇,你栽过跟斗吗?· 假如我是解答人系列之(五)
- 4 工业管道管件构成&计量
- 5 安装专业“神器”来了!这份全专业图例汇总,帮你彻底告别识图困难!
- 6 如何使用工程造价指标,说人话和不说人话的两种表述
- 7 真石漆、水包水、水包砂:核心区别与单价对比全解析
- 8 图纸与现场两张皮?造价对量争议破解指南,3个真实案例教你维权
- 9 签证单并非“免审金牌”:24清单下竣工结算审减的商法逻辑与实务指南!
- 10 浅议一般纳税人与小规模纳税人在工程结算 阶段的争议与解决
- 11 暗藏玄机的签证与背后的成本·假如我是解答人系列之(六)
- 12 各地新出消耗量标准中机械台班是否包含燃料动力费解析
- 13 工程结算送审资料总缺点啥?照着这份清单整准没错
- 14 深度解析24新清单“应视为”条款:规则、风险与实务应用
- 15 陕西2025定额楼梯2.56m³/10m²含量真相:不是多此一举,是提高效率
- 16 费率招标项目不可竞争性费用结算争议案例
- 17 降低工程施工成本的30个有效措施!
- 18 单项工程、单位工程、分部工程、分项工程的划分,工程人必知!
- 19 工程项目亏损的11个主观原因
- 20 一文搞懂二次结构圈梁造价:从设计到施工!
- 21 24清单规费删除后,工程造价合规管控这么做
- 22 植筋预算争议真实案例:四大核心场景与防控指南
- 23 热水给水系统-连续测量高效计量
- 24 同轴电缆工程量计量
- 25 CAD翻译软件测评:如何使用PlanForm-AI翻译CAD图纸?这个教程一定要收好!
- 26 电气工程量计算好难?快试试这些计算方法
- 27 陕西25新清单、新定额实操讲解(十一):模板
- 28 对拉螺栓预算争议真实案例:小零件引发的大纠纷
- 29 宽窄巷的花格门窗怎么套定额?· 假如我是解答人系列之(八)
- 30 荣耀揭榜|2025年度服务新干线专家获奖名单正式发布!
- 31 26年一级造价师分阶段学习规划(附学习打卡表)
- 32 固定总价合同下的造价争议:“一包到底”还是“据实调整”?
- 33 造价争议的背后,是人心的权衡
- 34 福布斯U30告诉你:土木工程也有光明的未来
- 35 用易经哲学“不易、简易、变易”的观点谈施工成本和造价指标
- 36 24清单落地后,合同条款打架怎么结算?商法融合+实战案例,造价人速看!
- 37 建设工程计价依据热点问题解答(2025年11月)
- 38 国家发改委对20个招投标疑难问题的集中解答
- 39 配管配线工程量计算规范&实操
- 40 再谈财政和审计局审计对工程签证的审减权边界
- 41 大数据+24 清单:综合单价这样动态调整更精准
- 42 风险包干费的罗生门:清单计价下的合同约定与审计合规之争
- 43 招标清单项“综合考虑”到底综合了什么?
- 44 50mm 的代价;清单未注明的厚度,结算时该不该按实调整厚度?
- 45 掌握造价指标,破解成本控制的“密码”
- 46 工程结算时签证处理细节说明
- 47 24 清单颠覆招投标:风险转移 + 报价改革,没做好的直接出局!
- 48 算?还是不算? 散水伸缩缝包括沿墙缝吗?· 假如我是解答人系列之(九)
- 49 2026一建电子教材+新教材变动明细,免费领取~
- 50 工程造价人眼中的对与错
