周转材料还能周转几次(精品)
胡老师
2025-06-04
|
1724阅读
1
赞

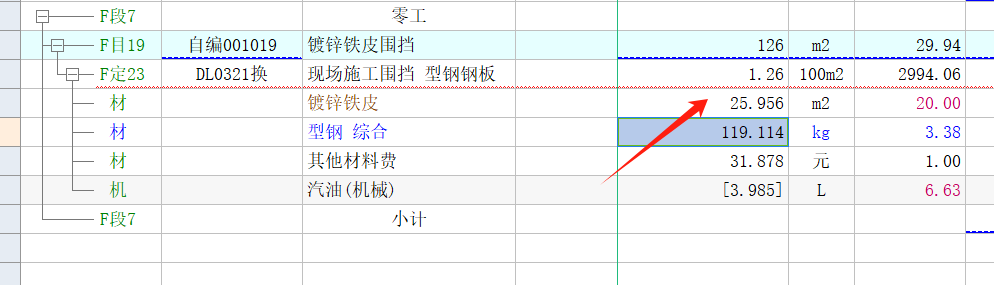

题主根据截图问:
定额是考虑了镀锌钢板的摊销,126m2定额量才分析出25m2的镀锌钢板材料消耗。请问怎么才能要到全部材料费?
一些专家回复:因为周转材料是按摊销方式编制,材料有重复使用系数的问题,所以126m2定额量才分析出25m2的镀锌钢板材料消耗。另一种周转材料的定额编制形式就是摊销式。所谓周转材料的摊销形式与实物量材料不同的是,周转材料在定额消耗里可能反复使用,但因为使用过程中会有损坏,所以每次使用后会有一个摊销率,如截图中的围挡摊销率=25/126=19.84%,也就是定额编制人认为使用一次围挡约有20%的围挡会损坏。
除了临时围挡定额之外,模板、脚手架定额中也存在这种定额量与材料消耗量看上去不一致的差别。脚手架或模板在一个项目中重复使用可以理解,但临时围挡在开工时搭设后基本就等项目竣工后拆除了,临时围挡短期几个月,长期甚至要用几年,一张镀锌钢板按摊销式定额编制人考虑摊销需要用10年历经5个项目才可以摊销完成,一张镀锌钢板会不会历经5个项目才能完成使用价值终结?看看现在工程项目的临时围挡搭设工艺。

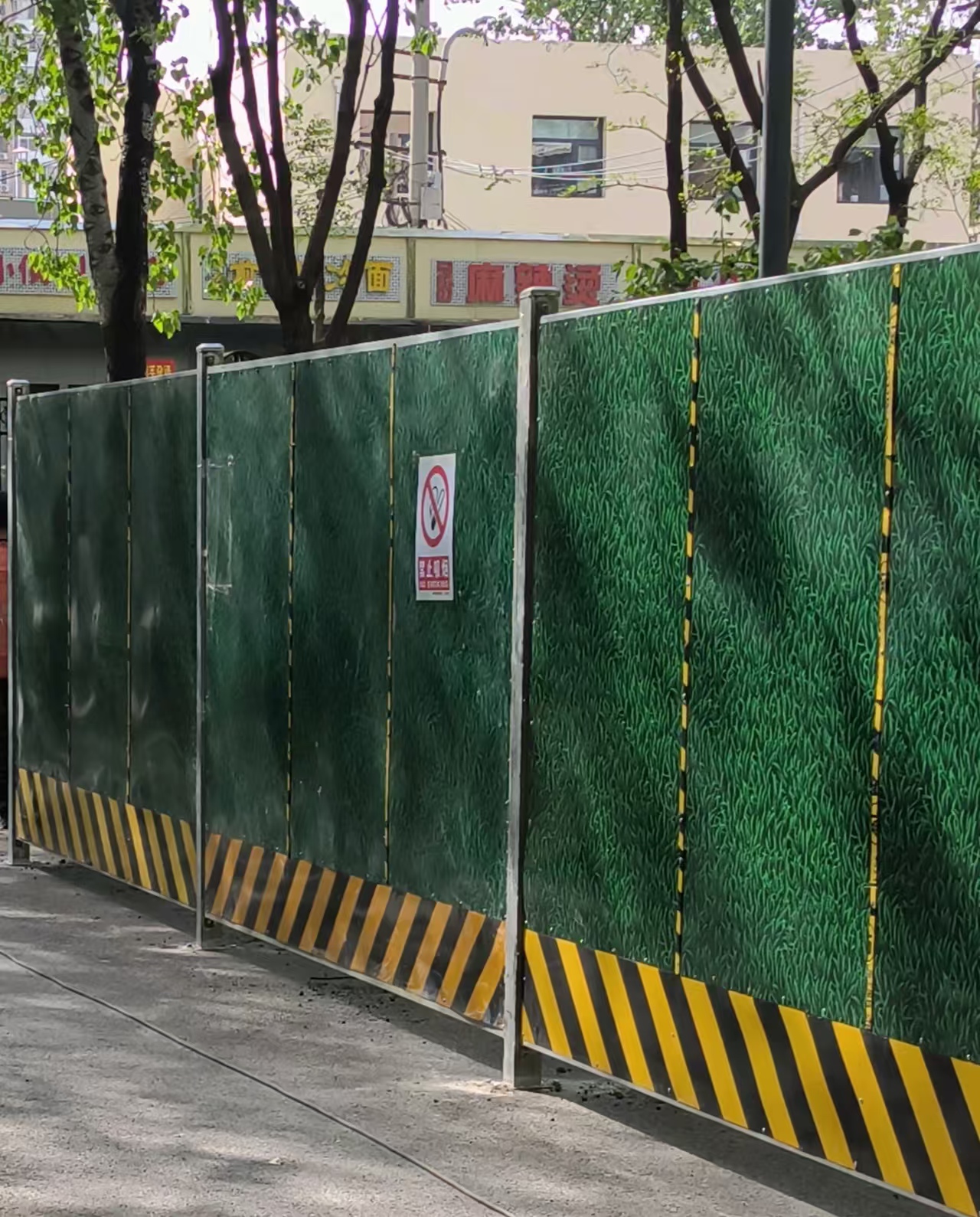

不考虑样板和绿色的围挡标准,只以合格标准来分析材料消耗,临时围挡一般高度2~2.4m,形式大致如上图,因为一张标准的镀锌钢板规格1200×2400mm(现在搭设围挡有专用的彩板高度1.8~2.4m可选),围挡除了面层的镀锌钢板,龙骨也分横、竖龙骨,竖龙骨(也就是所谓的立柱)间距一般为2~2.5m,主要是按围挡钢板的模数来确定,确保钢板连接处赶在竖龙骨位置,竖龙骨之间还会横向安装4~6道横龙骨,如果是h=2.4m高的围挡,横龙骨@600就需要5根,如果横龙骨间距800mm,就用4根横龙骨,横竖龙骨材质多选用镀锌方管,龙骨间的连接也是按焊接为主,有些横竖龙骨间考虑螺栓连接。竖龙骨安装方式多半是混凝土埋设工艺,也就是如果 h=2.4m高的围挡,竖龙骨选择3m长的镀锌方管,按竖龙骨间距挖好600mm深的基坑,把竖龙骨立于基坑中直接浇筑混凝土,有人问能不能用传统的钢结构安装方式先浇筑预埋件,然后把竖龙骨安装在埋件之上,这种安装工艺正式工程可以使用,但临时设施用这种工艺施工成本远远高于钢柱直埋法,虽然浇筑在混凝土中的600mm长的方管之后不可能再取出来,但浇筑在混凝土中的预埋件同样也取不出来。虽然是临设项目,但也是一次性材料。
50年前编制临时围挡定额采用摊销法可以,但现阶段临时围挡材料投入几乎都是一次性的消耗,原因:
1、人工成本越来越高,使用完成后用保护性拆除的方式去拆除临时围挡收入的材料价值不足以抵销人工的拆除成本。
2、周转材料前一个项目用完后等下一个项目再使用,要花费装卸、运输和存放费用,特别是存放地点,一线大城市到哪里去寻找低成本的仓库,拆除下来的旧材料什么时候能用上都是未知数,花费的仓储费用每月都要支付成本。
3、临时围挡采用如模板、脚手架这样的租赁方式可不可行,只能说租赁临时围挡的公司有,但价格比自购材料安装成本还要高,临时围挡市场租不如买。
建筑市场看似二手材料利用率可观,但算细账得出结论基本就是建筑垃圾,残值最多就是一个废钢铁的价格,如彩钢板这样的不足0.8mm厚的薄铁皮连收废品的人都不要。
最终得出结论:模板、脚手架管及管件还有回收价值,临时围挡的彩钢板一点回收利用价值都没有,拆除了也是一堆垃圾还要花费运输费用,临时围挡和立柱与横称虽然有废品残值,抵销拆除与运输成本其残值价值也所剩无几。有人可能会说可以再次搭设围挡使用,一根2.4m的方管下次即便搭设围挡也只能搭设1.8m高的围挡,因为原来0.6m埋入基础的部分只能锯除,不可能从混凝土基础中拨出再次使用。横称龙骨更是要尺寸一致,或者是小于原来拆除围挡的间距,经过切割后再次利用,即便如此改造原来龙骨尺寸多消耗的人工与买新材料成本差不了多少。
题主想把围挡损耗率调整为100%直接在定额消耗里里将围挡消耗量25m2改写为126m2即可。
共28条评论
登台严谨为师 进场从容对量 纵横职场千百家 是非黑白全凭嘴一张 一怒惊四方
已发表326篇文章
头条热榜 换一换
- 【马年】一马当先·我的开年第一标
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 5 防水附加层,定额含不含、清单列不列、审计给不给——90%造价人都算错过!
- 6 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 7 定额组价既然偏离市场价,为何还不废除?
- 8 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 9 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 10 为什么住宅楼一般建到33层就不建了?
- 11 害人的税率
- 12 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 13 园林景观园建工程量计算&识图
- 14 刚入行的小白一定要知道的“造价审计流程及技巧”
- 15 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 16 2026增值税新政:造价人的“冲击波”来了!
- 17 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 18 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 19 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 20 关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
- 21 如何控制工程造价全过程
- 22 “情理”与“法理”的交融与界分:新定额能否成为调整合同工期的“救命稻草”?
- 23 从《2025年建筑业发展统计分析》数据,看“冰火交融”建筑业的新变局
- 24 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 25 有一种大神:可以不用电子版CAD图纸做造价
- 26 工程竣工结算的审计项目内容
- 27 墙柱面工程劳务分包价格
- 28 脚手架工程劳务分包价格
- 29 造价过程中的这些“价”你都搞清没?
- 30 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 31 年后第一周:一级造价师核心考点压缩版整理
- 32 未结合定额人材机组成,重复套用定额
- 33 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 34 一马当先|2026 造价人:以 AI 为矛,破行业新局
- 35 一级造价师考试高频考点的结构化整理与复习应用
- 36 一个图纸没有,清单没有,实际无法避免的成本难题 · 为什么受伤的总是我?
- 37 “措施费合价包干”条款下,专业工程暂估价的措施费应如何计取?
- 38 装配式建筑的造价管控:从预制构件到现场装配
- 39 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 40 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 41 【案例分析】招标清单和招标图纸对不上产生的争议
- 42 钢筋混凝土工程劳务分包指导价
- 43 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 44 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 45 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 46 低价中标后如何控制成本
- 47 设计变更与工程签证的边界划分及造价争议化解
- 48 博弈成本与审计
- 49 钢筋计算方式大揭秘:外皮、中心线、箍筋中心线,到底怎么选?
- 50 工地上的8类钢筋,你分得清吗?
