陕西2025新计价土方工程实战要点解析(下)

陕西2025新计价土方工程实战要点解析(下)

序言  对于陕西2025新计价体系我想很多人都和我一样,铺开了“马拉松式”的研讨学习、要点解析。这个过程中有坚持、有迷茫、有困惑,当然更有想放弃的时刻。行业衰落对于每个造价人来说很像一句话:时代的一粒砂,落在造价人头上就是一座山。有优秀的前辈带着遗憾退休,有朋友的工作室已收摊不再坚持了,有的单位给员工放假待岗,更有不少同行已被迫转行。而像我们还在苦苦挣扎的造价人仍不在少数。我想在没有更好的出路之前,我们唯一能做的就是坚持!在徘徊和犹豫中坚持!特别感谢这四个多月以来所有同行朋友的关注、点赞、评论、认可甚至私信鼓励。市政工程宣贯内容学习刚刚结束,接下来我将和大家一起学习景观绿化工程、安装工程以及2024清单,行业寒冬期让我们一起用知识来武装自己。

前两天计价研讨群中一个前辈说得对,建筑造价行业会永远存在,但会成为很平常的行业和职业,未来的要求会更精更专更细。我们更应该认真学习新定额,重视数据积累,积极应对行业的变革。

继《陕西2025新计价土方工程实战要点(上)》对于房建专业土方工程的要点解析,本节内容在房建专业土方工程的基础上主要针对市政工程(地下综合管廊工程同)的土方工程专属的内容进行解析。

第一部分  市政工程

一、章节架构梳理

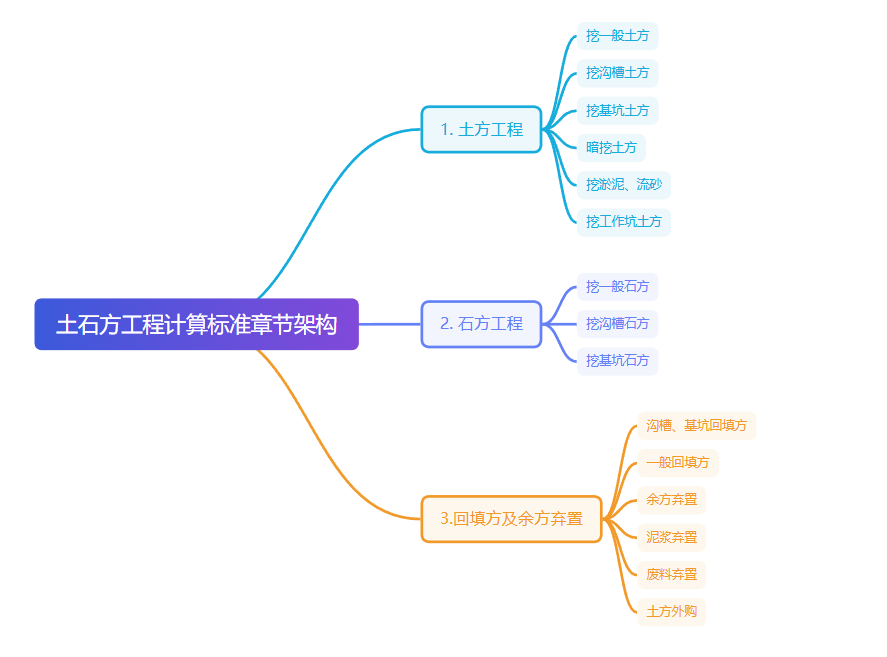

(一)附录A 土石方工程计算标准章节架构

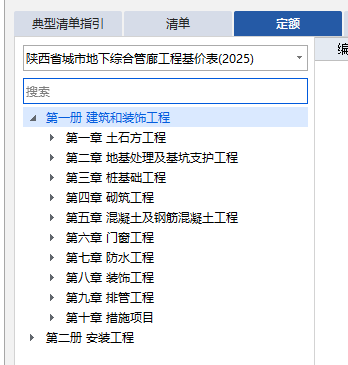

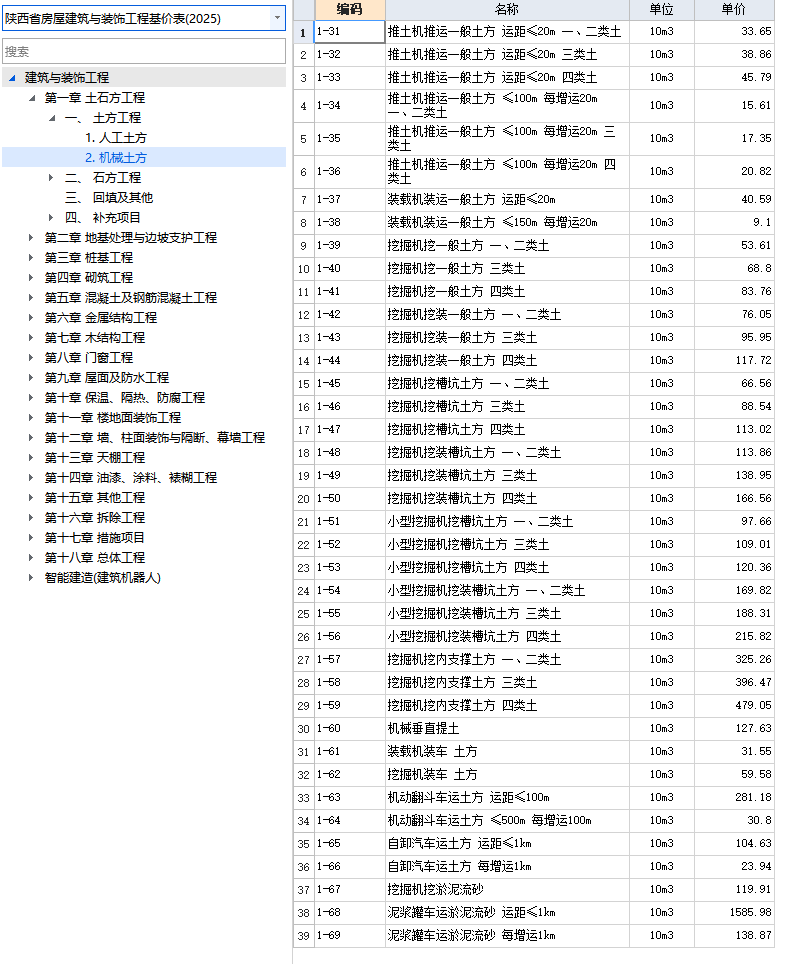

点解

(二)第一章  土石方工程定额章节架构

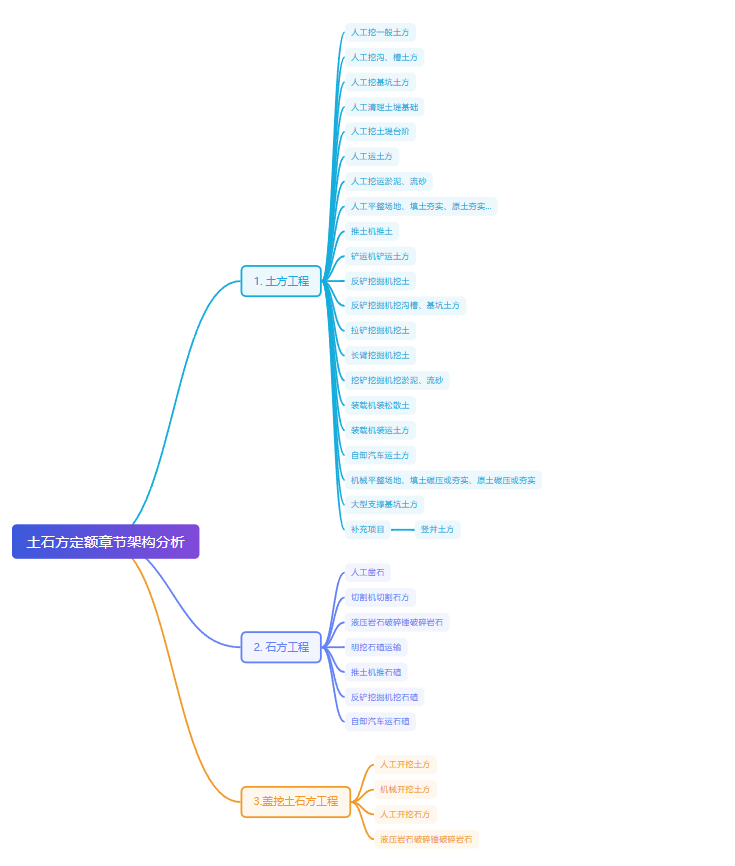

造价技能

  1. 作业思路概述

实战要点(上)中分别从土方工程施工流程和土方工程造价编制流程两个方面进行了梳理,此处不再赘述。

  1. 土方工程清单编制及组价解析

  2. 清单项目设置

1、挖土方比房建多了暗挖土和挖工作坑土方。

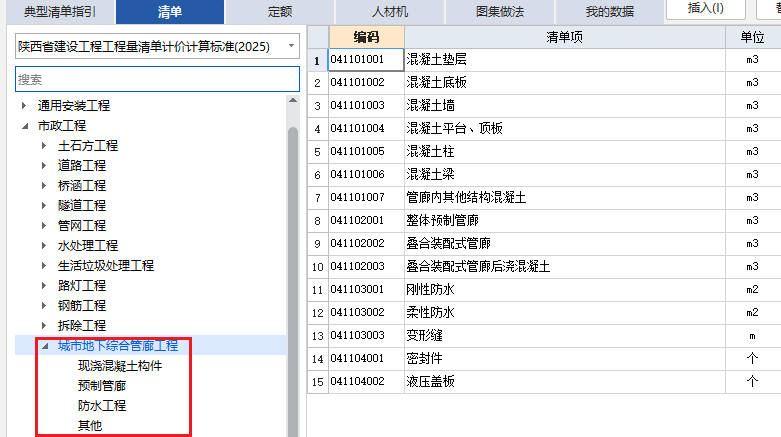

土方工程

土方

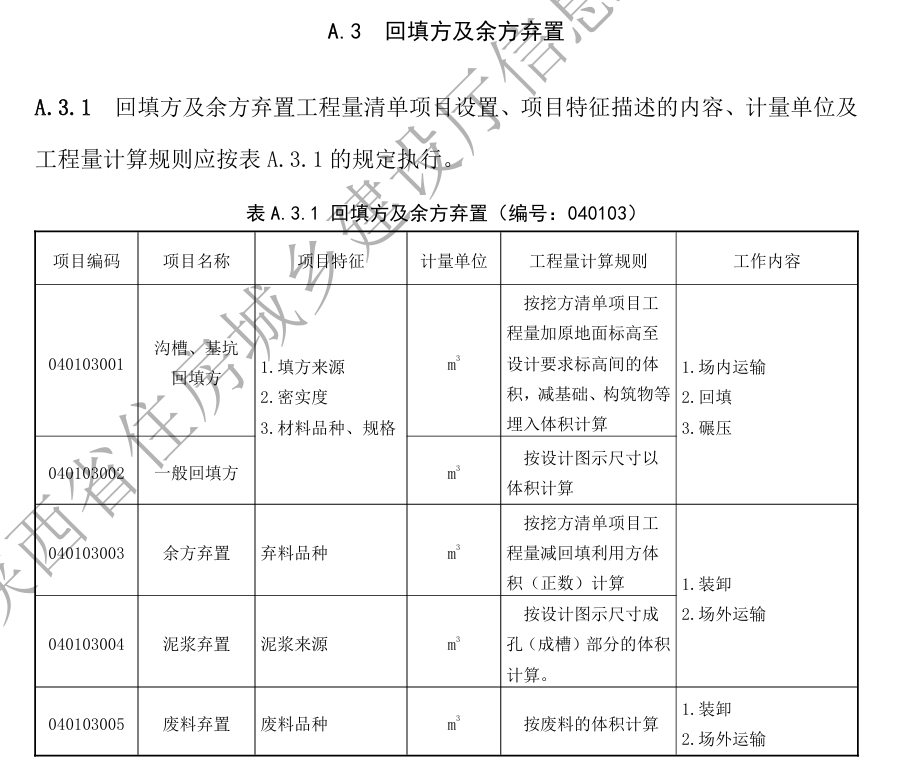

  1. 回填方及余方弃置区分沟槽、基坑回填方和一般回填方。

  2. 弃置分为余方弃置、泥浆弃置、废料弃置。

计价

解读:

  1. 挖沟槽、基坑土方中的挖土深度,指原地面标高到槽、坑底的平均高度。

  2. 当原地面线高于设计要求标高时,沟槽、基坑的回填方体积为负值。

  3. 填方来源应区分利用方、缺方,并分别编码列项。

  4. 消耗量定额

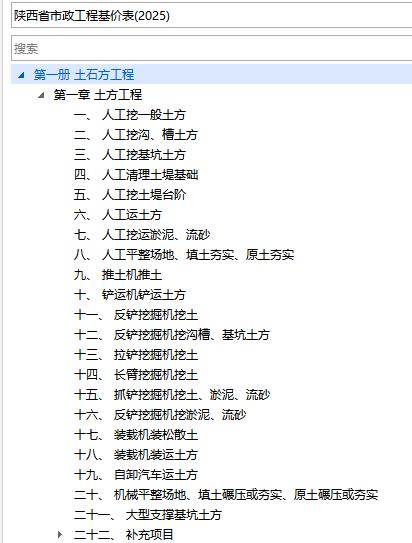

建筑行业专业资讯门户-新干线头条点解

  1. 关于施工机械,市政专业更加细化,如挖掘机反铲、拉铲、长臂和抓铲。

  2. 市政专业有人工清单土堤基础、人工挖土堤台阶、子目。

  3. 大型支撑基坑土方开挖项目适用于地下连续墙、混凝土板桩、钢板桩等围护的跨度大于8m的深基坑开挖。消耗量中已包括湿土排水,若需采用井点降水,其费用另行计算。

  4. 竖井土方适用于深度20m以内顶管工作坑、交汇坑的土方开挖,深度超过20m时,每增深1m,按深度10m以外项目乘以1.05系数。

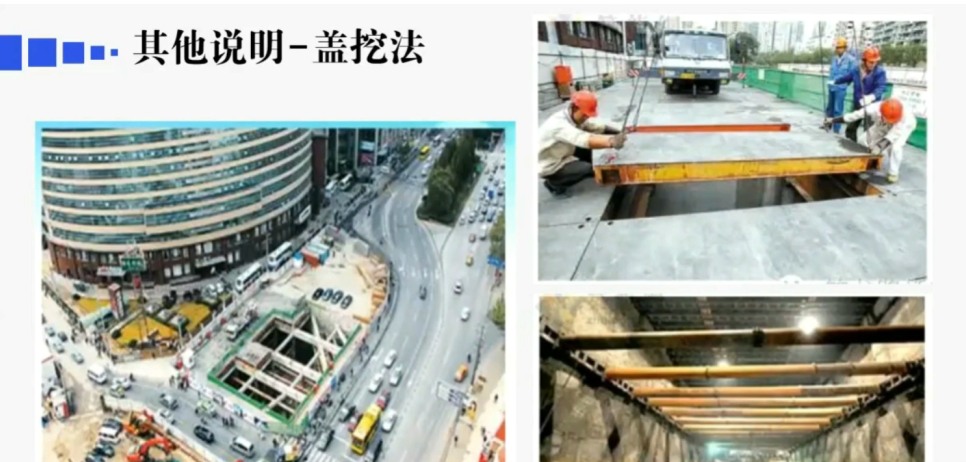

5、增加盖挖土石方工程,盖挖土石方按设计结构外围断面面积乘以设计长度以体积计算,其设计结构外围断面面积为结构衬墙外侧之间的宽度乘以设计顶板底至底板 (或垫层) 底的高度。

造价技能

第二部分  地下综合管廊工程

地下综合管廊是指在城市地下用于集中敷设电力、通信、广播电视、给水、排水、热力、燃气等市政管线的公共隧道。

计算标准中地下综合管廊工程清单项仅设置主体结构部分的,土方工程清单项按市政工程执行。

土方工程

土方

第三部分 实战经验

一、市政工程土方作业注意事项

  1. 土石方运距应以挖方重心至填方重心或弃方重心最近距离计算,挖方重心、填方重心、弃方重心按施工组织设计确定。

  2. 建筑垃圾运输执行土方运输项目的系数:建筑垃圾运输执行土方运输项目并乘以相应系数,沥青砼路面及水泥砼路面 1.41、含骨料多合土 1.21、石砌构筑物 1.60、淤泥 1.70、砖砌构筑物 1.20、其他废料运输时不调整;弃土、石方的场地占用的费用按工程项目所在地有关规定处理。

  3. 自卸汽车运输子目适用范围,仅适用于运距30km以内的运输;当运距超过30km时,按各地相关规定执行,

  4. 管道道路工程连续作业时系数,填方可按相应定额乘以1.2系数。

  5. 土方运输按实际天然密实体积计算。

  6. 外购土、石方回填,执行相应项目,按施工前修筑试验段所确定的施工参数,增加土、石方的材料消耗量。

二、各专业土方作业易错点总结

(一)房建工程、市政工程

1、暗藏式散水做法中的种植土在计算土方回填时已计取,此处项目特征可注明“另行单列”。

2、地下车库顶板覆土在土方章节列项,此处项目特征可注明“另行单列”。

3、土方平衡计算时,注意回填用土应该包含基础回填、房心回填、灰土、水泥土回填以及素土、灰土和水泥土桩中用土。

4、查阅勘察报告,了解土质、障碍物;

5、余土外运体积 = 开挖天然土体积 - 需消耗天然土体积(即回填压实方*1.15)

6、扣减地下构筑物。

  1. 绿化工程

  2. 整理绿化用地是指施工场地内原有栽植土厚度小于或等于0.3m 的挖填翻松、耙细、清渣平整、废弃物运输。

  3. 绿地起坡造型是指绿化种植地坡顶与坡底的高差大于0.3m,且小于或等于1.0m的土坡造型堆置。

  4. 绿化图纸中对于种植土有要求时,按图纸要求单列种植土清单项。

新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
5
收藏 5
评论 1
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

高级工程师、一级造价工程师、咨询工程师(投资),擅长成果文件审核、团队培养。

已发表34篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
