陕西2025计价体系下安全文明施工措施费之造价相关
一、安全文明施工措施费的组成
安全文明施工措施费是指施工现场为达到政府管理部门的有关规定,实施发包人批准的安全文明施工方案所需要的各项费用。包括安全生产费(含建筑施工安全生产责任险)、环境保护费(含扬尘治理费)、文明施工费(含建筑工人实名制管理费)、临时设施费。
安全生产费(含建筑施工安全生产责任险):是指按国家现行的建筑施工安全标准和有关规定,购置和更新施工安全防护用具及设施,改善安全生产条件所需的各项费用。
环境保护费(含扬尘治理费):是指施工现场为达到国家环保部门要求的环境和卫生标准,改善生产条件和作业环境所需要的各项费用。现场施工机械设备采取减少噪声污染、防止扰民的措施费用;现场水泥和其他易飞扬细颗粒建筑材料密闭存放及覆盖的措施费用;现场施工采取防治扬尘洒水等措施费用;现场采取建筑垃圾减量化和建筑垃圾、土石方外运车辆冲洗、防洒漏等费用;现场污染源的控制、生活垃圾清理外运、场地排水排污措施的费用;其他环境保护措施费用。
文明施工费(含建筑工人实名制管理费):是指施工现场文明施工所需要的各项费用。
临时设施费:是指施工企业为进行建设工程施工所必须搭设生活和生产用的临时建筑物、构筑物和其他临时设施的搭设、维修、拆除、清理费或摊销费等。施工现场采用彩色、定型钢板,砖、混凝土砌块等围挡的安砌、维修、拆除费或摊销费;施工现场临时建筑物、构筑物的搭设、维修拆除或摊销的费用;如临时宿舍、办公室,食堂、厨房、厕所、诊疗所、临时文化福利用房、临时仓库、加工场、搅拌台、临时简易水塔、水池等;施工现场临时设施的搭设、维修、拆除或摊销的费用,如临时供水管道、临时供电管线、小型临时设施等;施工现场规定范围内(无规定按建筑物外侧轴线 50m 以内)临时简易道路铺设、维护、拆除,临时排水沟、排水设施安砌、维修、拆除;其他临时设施费搭设、维修、拆除或摊销的费用。
解读:
※1 安全生产费中包含了2009计价计入在规费中的建筑施工安全生产责任险;
※2 环境保护费删除了“施工现场按规定缴纳的工程排污费”相关措词,其费用包含了场地排水排污措施的费用。
※3 建筑工人实名制管理费包含在文明施工费中;
※4 临时设施费明确包含“施工现场规定范围内(无规定按建筑物外侧轴线 50m 以内)临时简易道路铺设、维护、拆除,临时排水沟、排水设施安砌、维修、拆除;其他临时设施费搭设、维修、拆除或摊销的费用。”
二、2009计价与2025计价体系下安全文明施工措施费的变化梳理

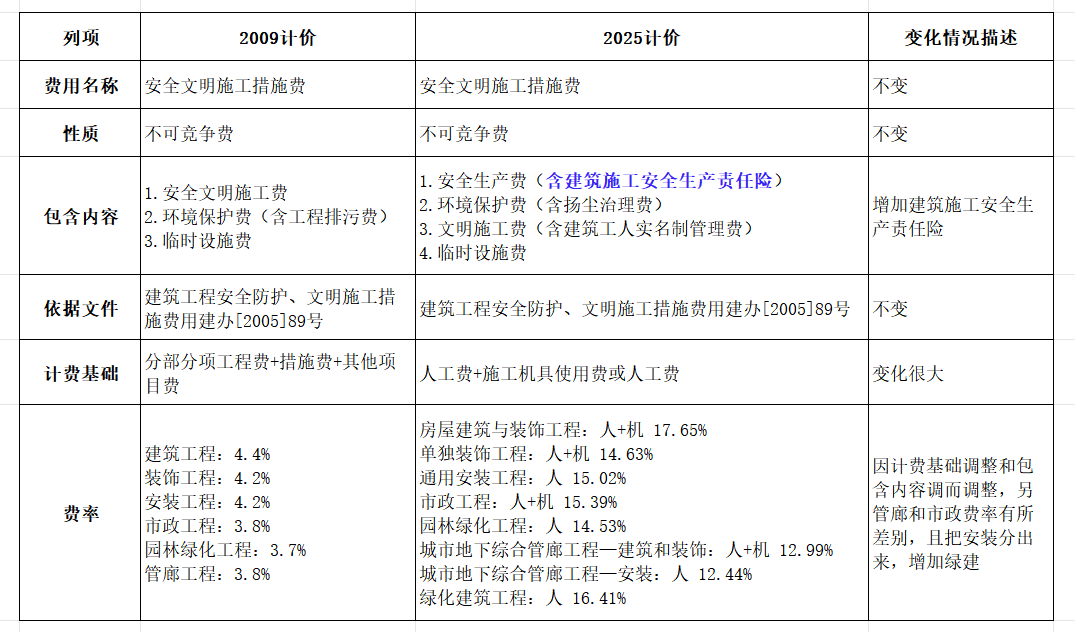

详见下表:

解读:
※1 安全文明施工措施费名称、费用性质以及依据文件均未发生变化。
※2 包含内容有所调整,主要是增加了建筑施工安全生产责任险。
※3 计费基础发生了很大变化,由2009按“分部分项+措施费+其它项目费”调整为“按人工费+机械费”或“人工费”。
※4 由于计费基础和包含内容的变化,费率也随之发生了变化,同时费用由之前四项费率合并为一个综合费率。
三、建设工程安全防护、文明施工措施项目清单(摘自关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》的通知建办[2005]89号)
建设工程安全防护、文明施工措施项目清单




解读:
※1 现场围挡:2025费用规则临时设施费中包含了“施工现场采用彩色、定型钢板,砖、混凝土砌块等围挡的安砌、维修、拆除费或摊销费”。建办[2005]89号包含在文明施工与环境保护清单中。这里需要注意的是市政工程在2025新计价宣贯时特意强调,在市政工程中围挡需要在措施费中列项,另行计取。
※2 垃圾清运:即施工过程中产生的建筑垃圾(除因建设方原因造成的拆除产生的垃圾外)、生活垃圾清运包含在文明施工与环境保护清单中。
四、安全文明施工措施费支付规定
1.《陕西省建设工程质量和安全生产管理条例》第二章第十四条:“建设单位应当将建设工程安全文明施工措施费计入工程造价,并在开工前一次性足额给付施工单位。”
2. 《住建部安全防护文明施工措施费用及使用管理规定》(建办[2005]89号)第七条管理规定:建设单位与施工单位在施工合同中对安全防护、文明施工措施费用预付、支付计划未作约定或约定不明的,合同工期在一年以内的,建设单位预付安全防护、文明施工措施项目费用不得低于该费用总额的50%;合同工期在一年以上的(含一年),预付安全防护、文明施工措施费用不得低于该费用总额的30%,其余费用应当按照施工进度支付。
3.《建设工程工程量清单计价规范》(GB 50500-2013 )第10.2.2条:发包人应在工程开工后的 28 天内预付不低于当年的安全文明施工费总额的50%,其余部分与进度款同期支付。
4.《建设工程施工合同(示范文本)》(GF-2017-0201)第6.1.6条:除专用合同条款另有约定外,发包人应在开工后28天内预付安全文明施工费总额的50%,其余部分与进度款同期支付。
五、安全文明施工措施费扣回
1. 执行合同约定;
2. 若合同未约定,则在每次审核的进度款中扣回当期审定工程款对应的全部安全文明施工措施费。
欢迎关注造价人职场充电宝公众号

【新计价梳理】合集
该合集包含陕西2025计价标准、2025费用规则以及全专业(房建、市政、园林绿化、安装)核心变化点梳理成果,目前已发布59篇内容,后续将持续更新及分享国标2024清单。
【各省新清单计价依据】合集
汇总各省新清单计价依据,国标衔接地方规则,造价人实用参考合集!
2025计价小锦囊【PLUS】/拨云见日【2009计价】合集
针对2025新计价研讨群及工作场景中遇到的疑问,通过查阅资料、与有经验的同行讨论、分析整理以及初步实践,逐个问题整理出文案或视频,供大家参考借鉴。目前已发布16篇内容,后续将持续更新。
【2025计价实战答疑集锦】合集
经过阶段性积累及实践,对于小锦囊中的问题进行汇总、完善及修正,形成实战答疑集锦。目前已发布7篇内容,后续将持续更新。
各章节计价要点【09计价】合集
该合集汇集了2009计价重点章节造价计量与计价要点内容,为我们的老项目结算业务提供专业支持。
【陕西2025新清单模板库】合集
通过半年多学习以及三个月的项目实践,本公众号吸纳了多个项目的经验及编制亮点,近期将重磅推出【陕西2025新清单模板库】以及配套各章节的清单编制注意事项内容,敬请期待!
共28条评论
高级工程师、一级造价工程师、咨询工程师(投资),擅长成果文件审核、团队培养。
已发表36篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 工程联系单到底算不算签证?最高法这个判例说透了
- 城市更新项目必看!老旧小区高层电梯更换多少钱? 资金渠道 + 避坑干货整理
- 清单编制漏项的3个高频雷区
- 1 混凝土税率从3%到13%,工程造价到底涨没涨?附真实项目实操
- 2 7月起,这些造价新规正式落地!直接影响你的工作
- 3 定额里的"素水泥浆",现场做成"拍浆"就该加钱吗?
- 4 24清单实施后,土石方结算审计到底变了什么
- 5 小区内道路铺装是按建筑工程、市政工程还是园林工程进行取费计价?如果一个单位工程套用两个以上专业定额,综合取费按哪个执行?
- 6 24版清单下混凝土工程审计要点—— 最容易算错、列错、重复计价的那些坑
- 7 工程量变化超15%调整综合单价的计价争议
- 8 《招标投标法》《政府采购法》修订落地:低价中标时代落幕,造价从业者该如何转型?
- 9 市政结算审计频发争议:18个实战案例拆解,规避结算吃亏
- 10 24新清单标准下暂列金额的四类分法与软件实操
- 11 24 清单允许增补措施费,但总价超控制价即废标,投标时怎么办?
- 12 造价底层规则大换血!44号文即将废止
- 13 结算时总扯皮的“临时设施”,到底该不该单独计费?
- 14 【广联达装饰计量GDQ2026】AI版6月重磅升级!速看!
- 15 24清单安装造价避坑指南:吃透这份,审计拿你没办法
- 16 别再喊“规费取消”了!24清单真正的变化在这里
- 17 塔吊桩基础的钱,结算时还能要回来吗? 这个案例告诉你有多难?
- 18 24版清单找不到规费?拆解规费拆分规则、计税变化与实操报价要点
- 19 EPC项目越来越推不动,国内房建市政 EPC 为何水土不服?
- 20 老旧小区户内电气改造造价拆解——163 元 /㎡案例实操分析
- 21 5个神技巧!安装工程新定额套价干货
- 22 招标代理费让中标人承担?看看建工司法解释二是怎么规定的
- 23 结算金额超概算了,那10%的钱还能不能要回来?
- 24 免费领广联达畅销爆课!专家实训课/名师一造课免费!资料包免费!VIP题库免费!手慢无!
- 25 干造价几年了,清单和定额的关系还没搞懂?
- 26 土方改运、分层推平,结算时这三笔钱最容易扯皮
- 27 小套管,大翻车!90% 造价人都在这漏钱!
- 28 门窗工程审计这些年,最容易翻车的几个地方
- 29 安装工程设备询价6大暗坑:一台水泵差价上万,做不好利润全白干
- 30 2024计量新规解读,造价人速看!
- 31 桩基结算审计指南:七个最容易出问题的环节
- 32 汇总计算一按就报错?这5个坑我替你踩过了
- 33 劳务分包合同没写规费,总包说“不含”,包工头说“该给”,法院到底听谁的?
- 34 钢筋量差点算错30%——KZ1从地下一层到首层,保护层突然变了
- 35 图纸导进去就消失了?这3个问题不解决,算量根本没法做
- 36 1.2亿高标准农田项目,665家串通投标,12人被判刑,罚款900多万!
- 37 2026 新版建工司法解释二施行|逐条梳理前8条新规要点及造价实操对策
- 38 单价合同踩坑:清单描述空白,改支撑方案也不能调价?
- 39 收藏!弱电工程算量计价核心要点
- 40 招投标法修订草案出炉,这3个变化对投标人影响最大
- 41 土方场内转运,这笔钱施工方到底能不能拿?
- 42 300多页干货《安装算量软件高频问题汇编手册》,工作好帮手!
- 43 固定总价合同中途解除,已完工部分款怎么算?
- 44 工程变更签证总被拒?这4个证据链你少了一环
- 45 新清单时代,重构预算编制新范式
- 46 只会算量正在被淘汰?造价人必须补齐的3块短板
- 47 结算对账实战复盘:5 类高频审计争议完整处理方案
- 48 300多页干货《安装算量软件高频问题汇编手册》,工作好帮手!
- 49 项目停建了,这笔损失费谁来担?
- 50 一个让工程人赔掉底裤的条款:材料暴涨50%,你还在独自扛?
