钢筋加量点:承台/柱墩侧壁竖向钢筋锚固算量
施工技术钢筋优化专家
2025-10-09
|
3346阅读
5
赞
对于柱墩、带筏板时的板式承台/三桩承台/梁式承台(不包含笼式承台),涉及到底筋上返与筏板底筋互锚的做法问题。此外,筏板变厚度、筏板高低跨、集水坑、筏板结构水沟等结构构造,也存在“互锚构造”。

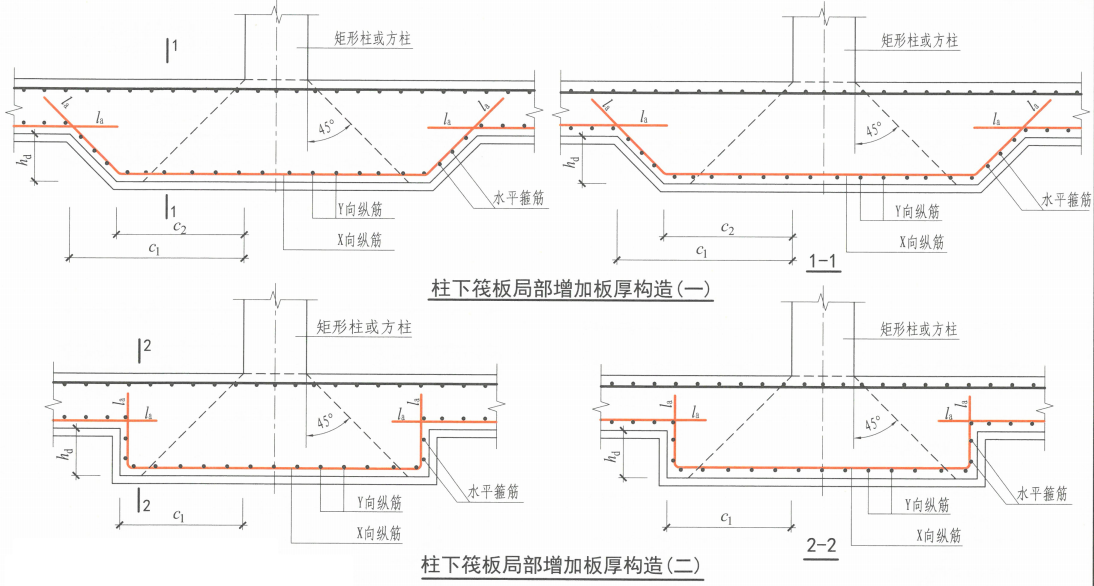

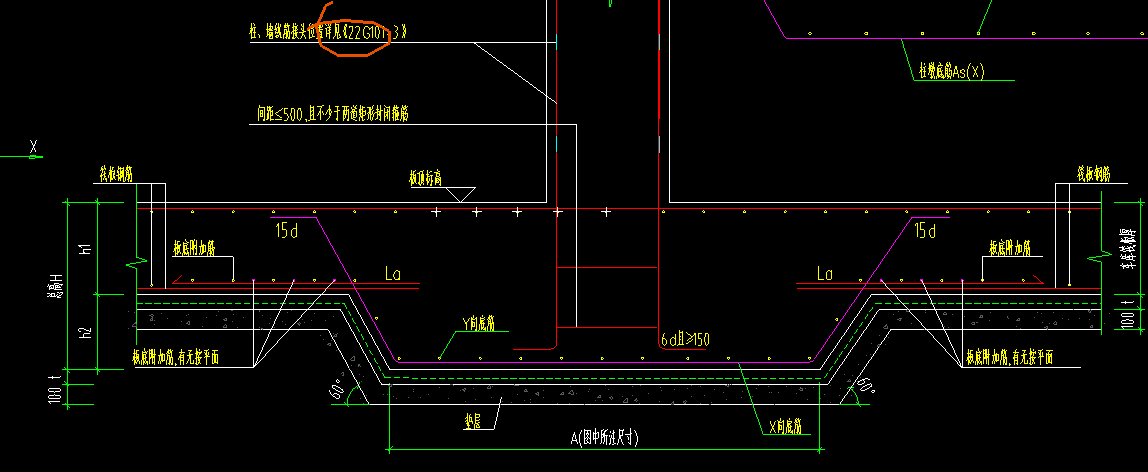

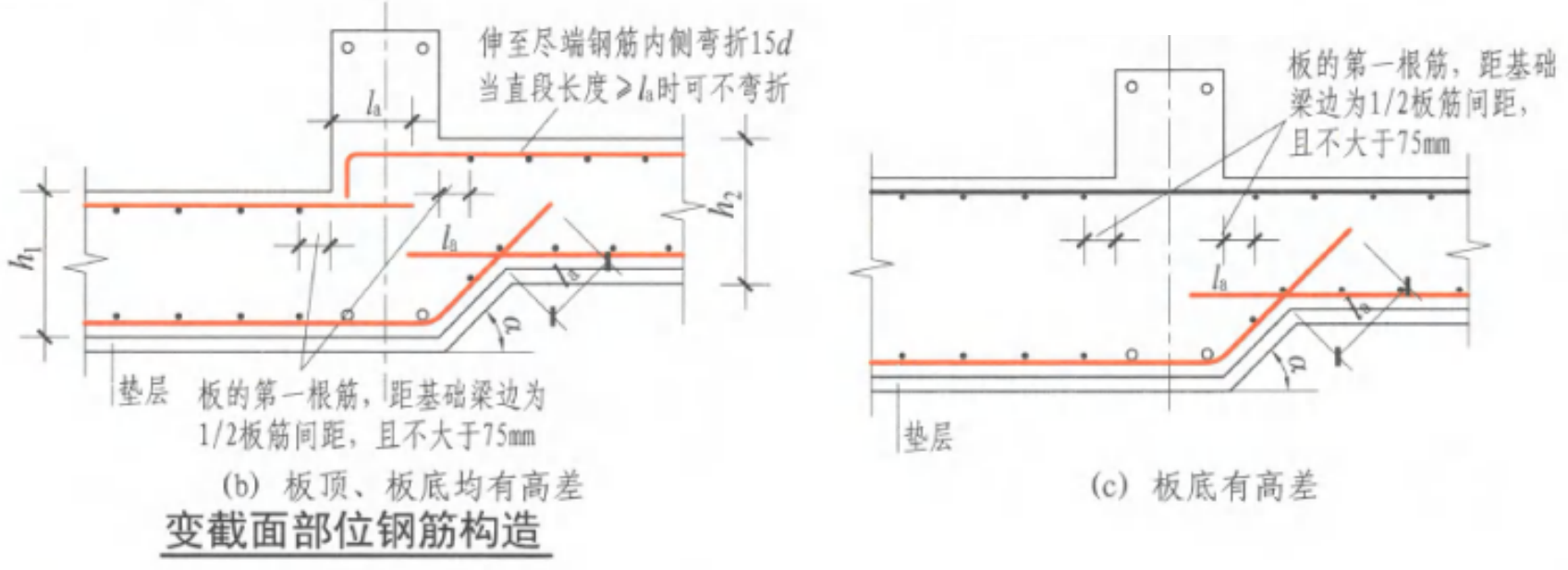

在图集中,对于柱下筏板局部加厚、筏板变截面等给出了“互锚做法”,侧壁竖向钢筋均显示为锚固la入筏板。

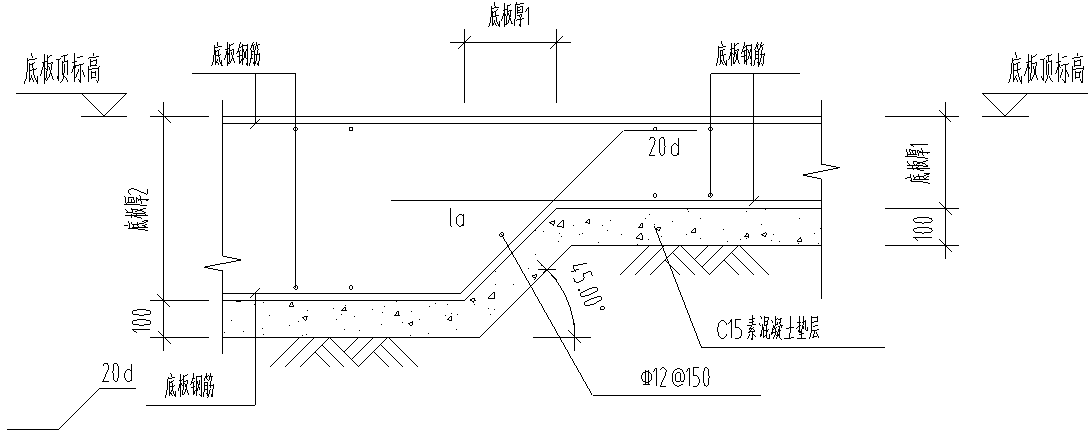

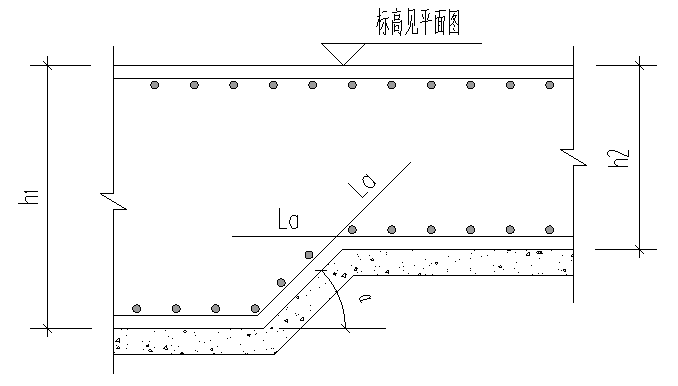

问题的引出:对于不同筏板厚度、柱墩/承台主筋直径、砼强度、柱墩/承台结构底部角度情况下,侧壁钢筋在筏板内可能不足直锚、导致出现了不同的水平弯折尺寸(总长按la的原则),最小可能出现5mm的尺寸,从钢筋加工角度是不现实的。

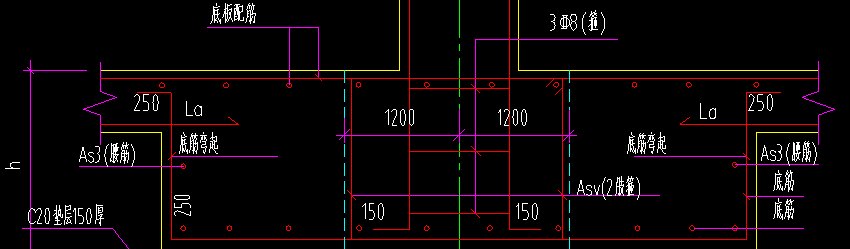

目前大部分项目图纸是按图集的表达方式,只标注满足la。有部分项目图纸是按固定的钢筋水平弯折尺寸进行表达的(150/200/250/15d/10d/20d等不同数据,但未表达和总长la双选),有个别的图纸表达的各种情况比较准确。

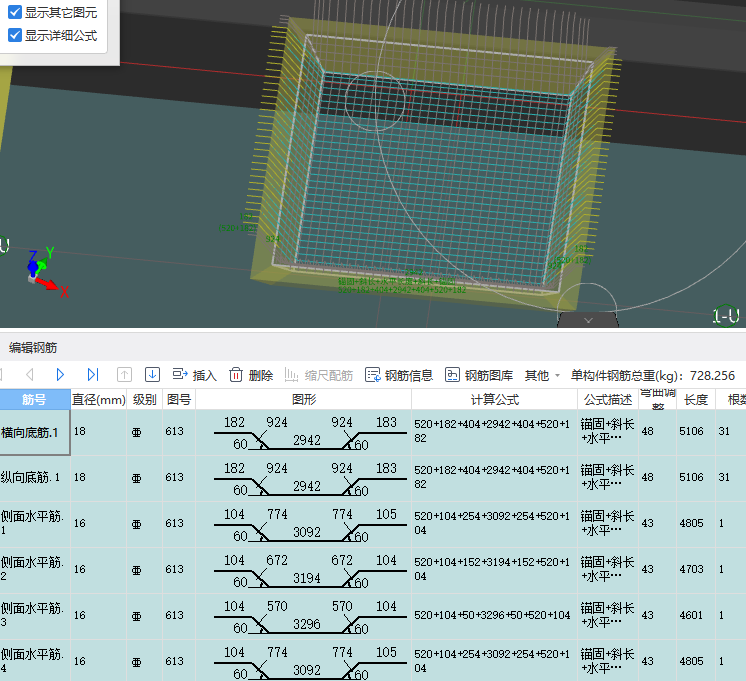

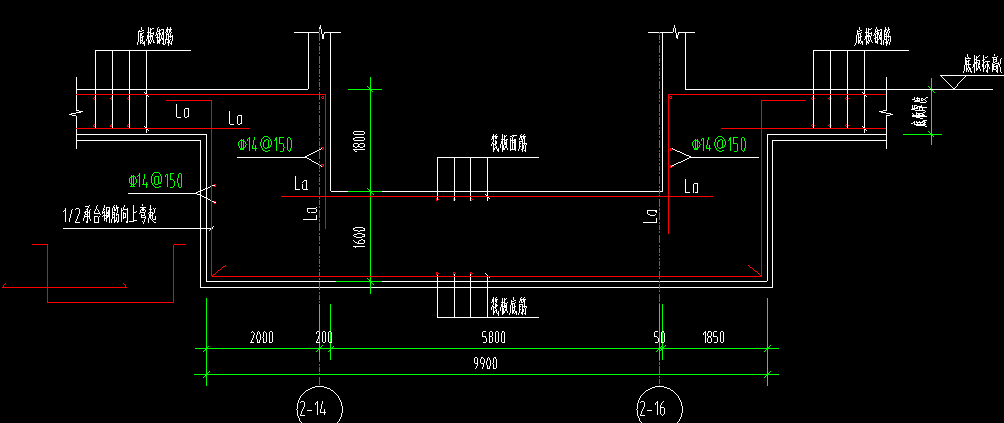

如下项目图纸及说明,表达的做法较为准确:

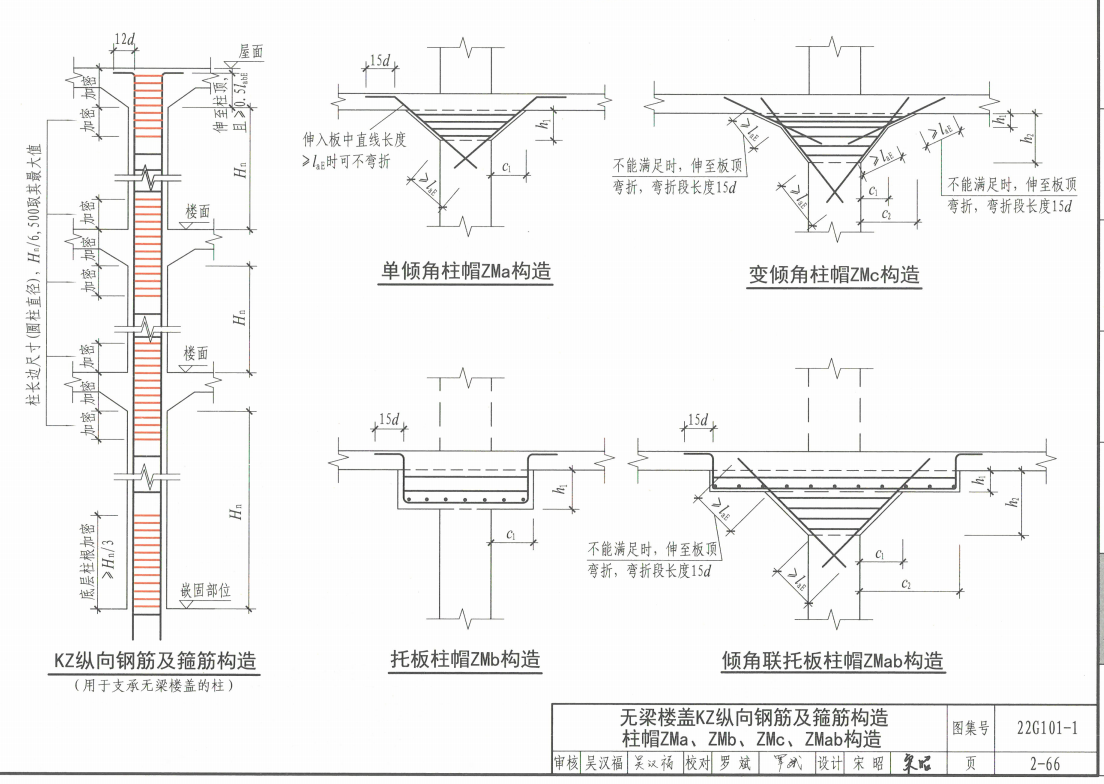

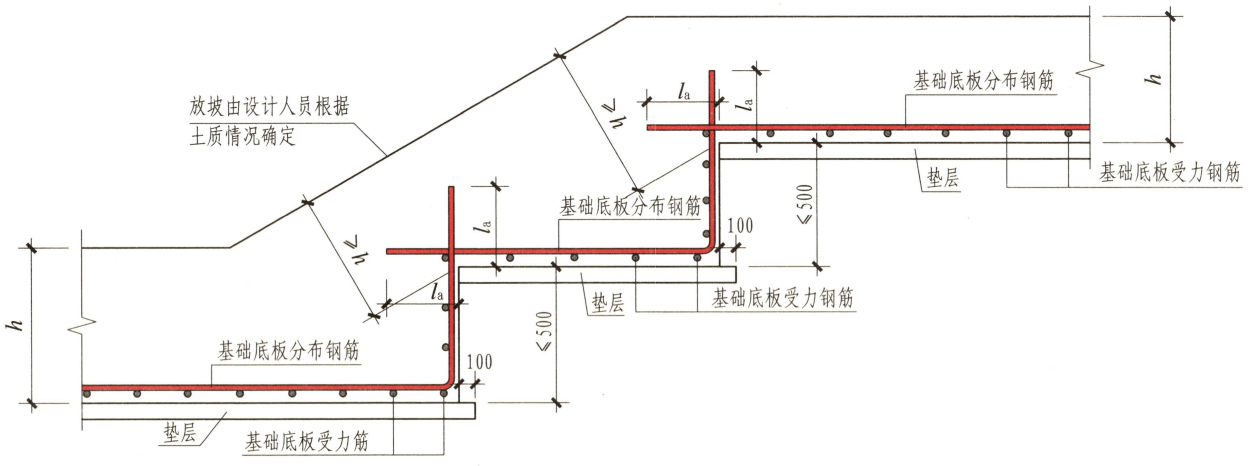

关于钢筋水平弯折尺寸问题,从图集的角度不同类型钢筋锚固存在10d、12d、15d的弯锚尺寸,从钢筋加工的角度一般最小10d弯折长度可加工。参照图集(22G101-1第P2-66页)中柱帽的钢筋锚固做法,明确了直锚不够时需要弯折15d,柱墩实际上也是反柱帽的受力原理,可以此为由确定需要柱墩/承台主筋水平弯折时按15d进行设计施工。

从受力实际需求角度分析,筏板是以柱墩/承台为支座进行锚固,筏板并不是柱墩/承台侧壁钢筋的支座,只是需要与筏板底筋形成互锚的受力概念。

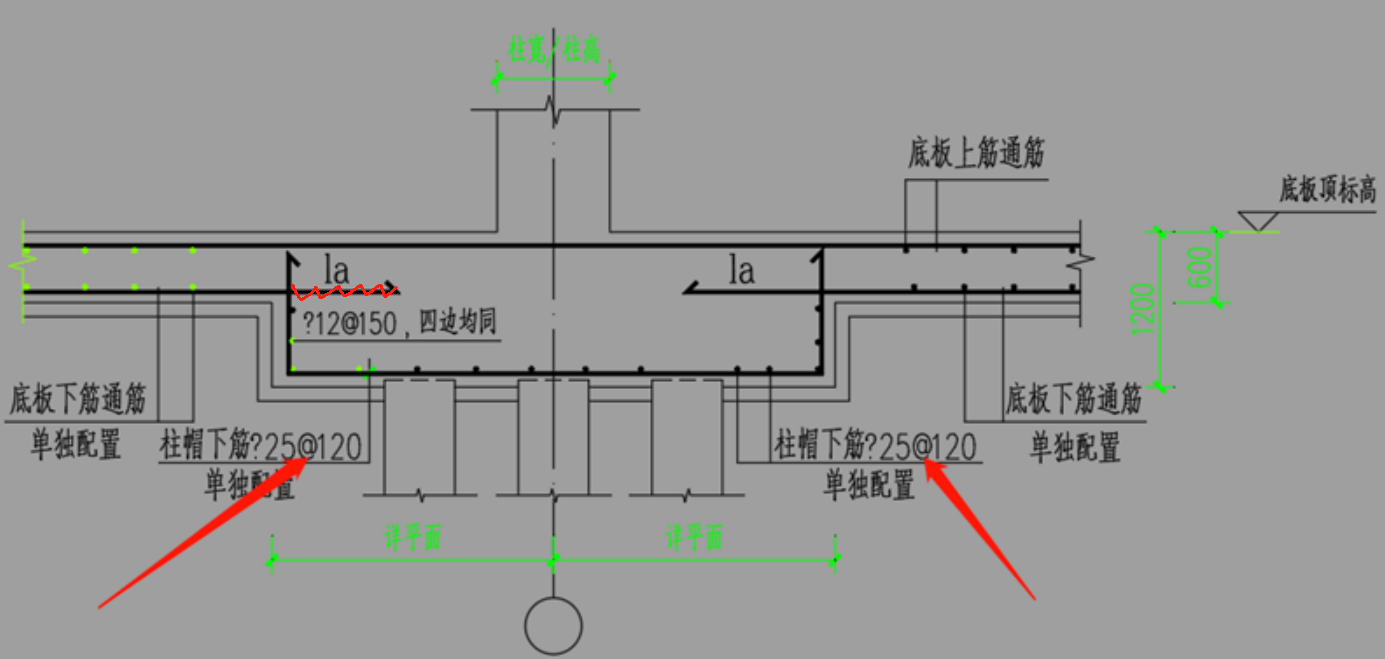

原则上来说柱墩/承台侧壁钢筋在底板内的整体锚固强度(受力大小)不低于筏板底筋的锚固强度即可,一般筏板底筋直径较小、柱墩/承台主筋直径较大,因此从原理上侧壁钢筋并不需要按la长度进行互锚。前述章节也探讨过侧壁钢筋最低可单独按筏板底筋(含柱墩板底周围的附加筋)的参数进行配置,保证受力强度的同时也避免筏板底根部开裂的问题。有些epc项目为降低造价,对柱墩/承台侧壁单独按筏板底筋参数进行定义配筋,此时需要按la长度进行互锚、整体互锚锚固强度相等。因此,也出现了个别项目按柱墩/承台侧壁钢筋垂直伸到板面、并未要求要达到总长la。

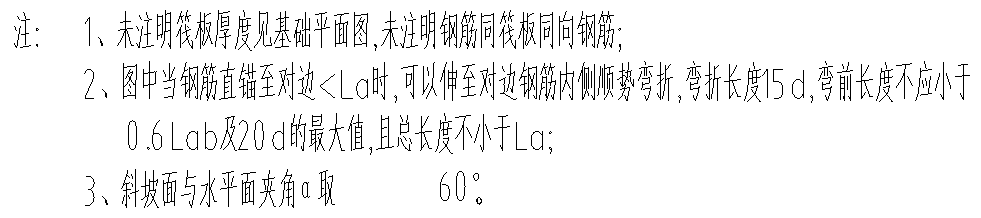

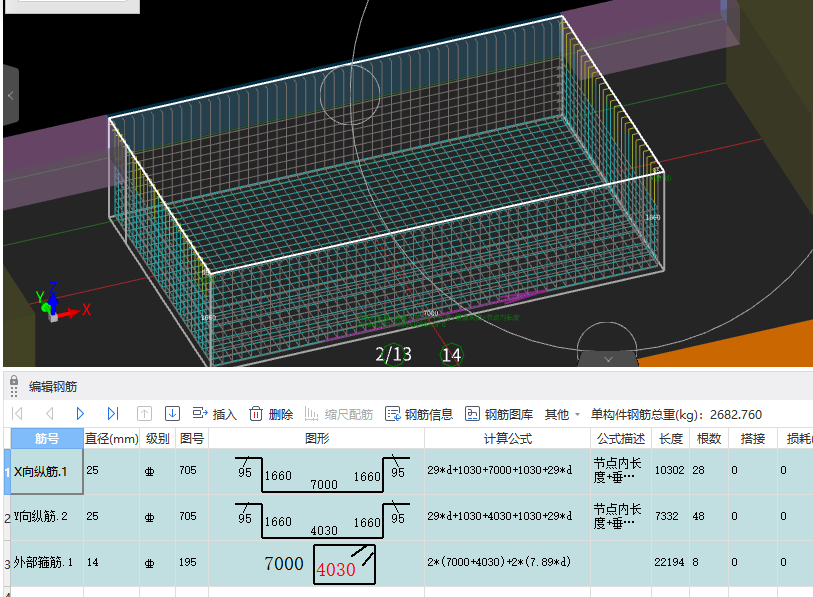

在施工翻样优化时,当直锚不足la需要弯折时,可以适当降低钢筋垂直段长度、以保证水平弯折段不至于过短无法施工,以及按总长la的原则降低垂直段长度、增加水平弯折段长度,但是需要保证垂直段不小于0.6labe及20d。
其他:①可以积极利用锚固长度*0.7系数的做法;②按图集(18G901)垂直柱墩是从砼面起算锚固长度,斜面柱墩是从钢筋交叉点起算锚固长度,为扩大计量工程量也有项目将垂直柱墩确认为钢筋交叉点起算锚固长度;③根据项目图纸表达方式或提前进行绘制表达,将侧面只能水平弯折长度按la进行“理解”;④可利用钢筋等面积代换的原则,将柱墩/承台底筋降低直径、或者按不等直径钢筋间隔放置并隔一上返,降低侧壁钢筋的锚固量。



总而言之,柱墩/承台等类型的底板内钢筋交叉锚固问题,是很多项目存在的通性问题,需要对此做法提前做好策划。
以上内容来自于《钢筋优化手册》(钢筋工程降本增效及易错点解析),更多关于钢筋优化及算量相关的问题,可添加作者微信shigongjishu666进群探讨,也欢迎进qq群954435432免费下载技术资料。
