放坡起点为何从板底垫层标高以上0.3m起算?• 来自云南过渡期使用指南的感悟

放坡起点


一、棘手的问题

26日,“服务新干线”发表了《逐项对比“24清单”与“云南细则”云南计量新清单调整59余处!建议收藏!》的资讯文章。受到尤其是云南本土人的欢迎。

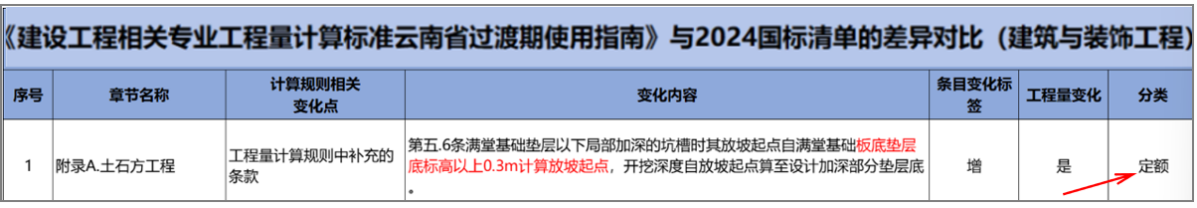

    也许是对业务的专研,一位非云南籍的年轻预算员来信咨询我一个问题:逐项对比中的“满堂基础垫层以下局部加深的坑槽时 其放坡起点自满堂基础板底垫层标高以上0.3m计算放坡起点,开挖深度自放坡起点算至设计垫层底(见下原文截图),不明白为何要从“基础板底垫层标高以上0.3m计算放坡起点”?

造价技能

    吾非云南本土人,未用过云南定额,也非定额编制的参与者,定额考虑的因素在官方没有公布的情况下,岂是吾等所能知晓,一下把我给难住了。

    如回答他“规则怎么说你就怎么算”,显然不是他想要的答案。我又不是官方,给不了他答案,但“请了郎中总有药吃”,只能通过对工艺的分析和他谈谈自己对该规则的理解,并在此与大家一起讨论。(注:正常施工,遇特殊地质的处理不在本次讨论范围内


二、图纸设计与定额计算规则

1、图纸的设计:

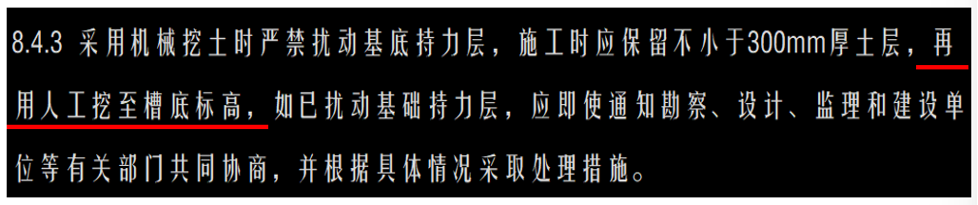

    很多的图纸设计对挖土有明确的要求(见下截图),为防止扰动基础持力层,要求保留一定厚度的覆土层(一般300mm),预留的覆土用人工清挖,不允许再用机械施工。

标高

2、定额计算规则:

    对此设计要求,全国各地的定额也有相应的计算规则:

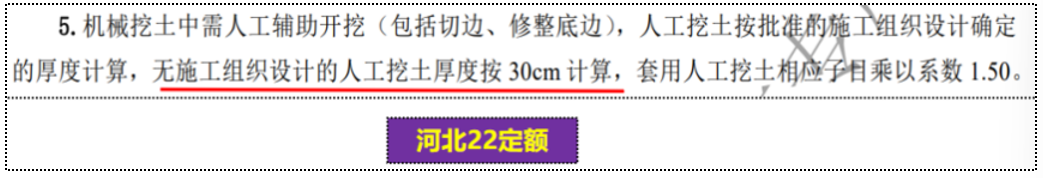

    01、预留的300mm覆土已综合考虑在机械挖土中,基础以下局部加深的坑槽,另按相应的子目人工、机械乘一定的系数计算;(见下定额截图)

放坡

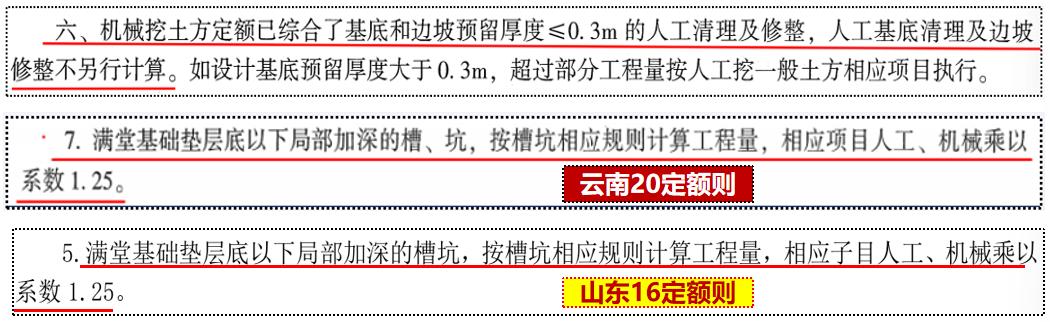

    02、预留的300mm覆土按人工挖土另行计算,并增加相应的增加费;(见下定额截图)

板底

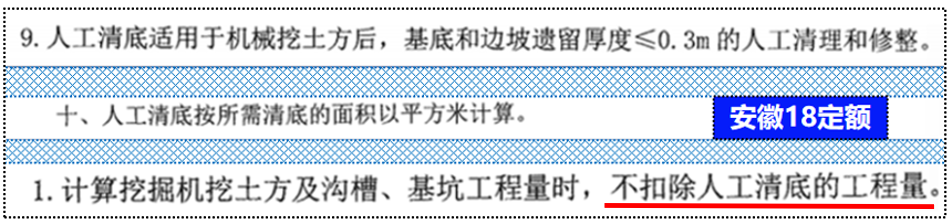

    03、预留的300mm覆土已综合考虑在机械挖土中,覆土按需清底的面积另外计算增加费,且不扣除清底的工程量(见下定额截图)与云南的“板底垫层标高以上0.3m计算放坡起点”有点异曲同工。

建筑行业专业资讯门户-新干线头条

    由此可见,定额的规则也是由规程、规范、实际一线作业场景而来,并非杜撰臆想。


三、放坡起点为什么从基础板底垫层标高以上0.3m起算?

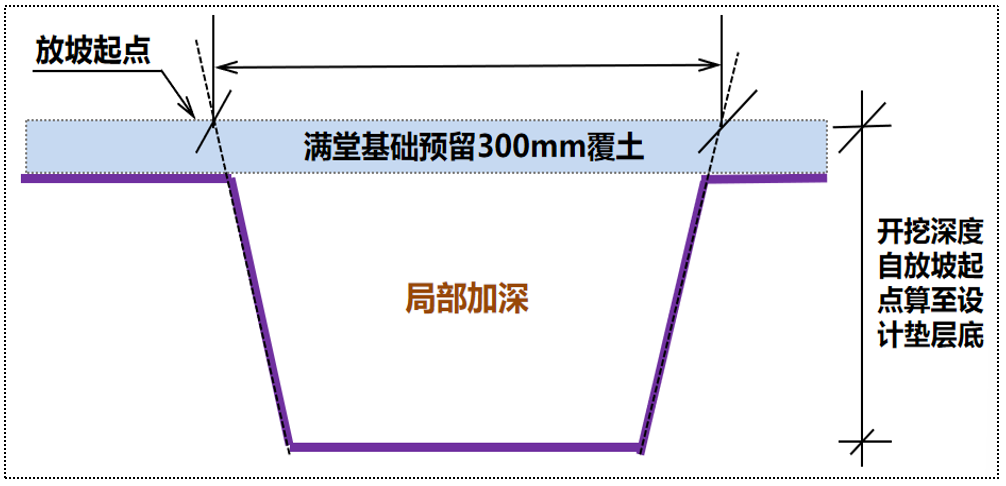

    由此,我们不难看出“满堂基础垫层以下局部加深的坑槽时 其放坡起点自满堂基础板底垫层标高以上0.3m计算放坡起点,开挖深度自放坡起点算至设计垫层底的由来:就是考虑了300mm的预留覆土,且局部加的深槽坑位置的这300mm的覆土考虑在了加深的槽坑中,而非考虑在基础的土方中。(见下示意图)

放坡起点

    理论上,挖“槽坑”基价比挖“土方”要大一些,这规则似乎有利施工单位。但对槽、坑量不大的工程来讲,这么一点点的价差几乎可以忽略不计。


四、说在最后

    看逐项对比中的这段文字,似乎有点绕口,需阅读再三,同时还需结合后缀栏的备注,仔细分析才是。后缀栏的“分类”“定额”(所以,截图中加了斜符号),说明是该解释是由当地的定额而来。当你真正懂得了施工的工序、工艺,再结合定额,也就不难做出判断。

    当然,这仅仅是我个人的理解,代表不了别人(也不能代表)。如理解有错,望众君斧正,在此十分期待……

    其实,本文并非讨论结论的正确与不正确,意在通过分析弄清事物的底层逻辑,从而更好的理解定额,从而用好定额,进而掌握成本。

    本文最终想表达的是:

    1、“对定额、清单、成本的理解深度,取决对工艺的理解深度,取决于基础的厚度”“懂施工、预算才更精”;

    2、所谓的“技巧”须建立在扎实的基础之上,没有基础,哪来技巧?

    3、真正体现造价人综合能力的是施工、预算、成本三位的一体……

新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
22
收藏 9
评论 16
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

已发表20篇文章

头条热榜 换一换

热门搜索:
热门问题
