陕西2025新计价:最高投标限价编制依据的“变”与“守”——从国标衔接看地方实操逻辑
造价人职场充电宝
2025-10-20
|
17615阅读
5
赞
2025年陕西省建设工程计价体系正式落地,这一体系不仅深度衔接《建设工程工程量清单计价标准》(GB/T 50500-2024)国标要求,更同步完成了房建、市政、安装、园林绿化、城市地下综合管廊、绿化建筑6大专业消耗量定额及基价表的全面更新,核心解决旧计价体系中“人工费与市场脱节、费率适配性不足、专业定额覆盖不全” 等长期困扰行业的痛点。对于建设单位、造价咨询机构及施工企业而言,新政下的最高投标限价编制正面临一系列实操困惑:新计价下限价编制依据究竟新增了哪些核心文件?人工费市场化调整如何在依据中精准落地?2025年7月1日前后开工的项目,编制依据该如何衔接避免争议?这些问题直接关系到限价编制的合规性、准确性,也影响着后续招投标流程的顺畅度。本文将围绕陕西2025新计价体系,从“依据体系重构”、“核心变化拆解”、“实操避坑指南”三个维度,为大家梳理最高投标限价编制的完整依据清单、分步套用流程,同时结合典型案例解析常见误区,助力同行快速掌握新政要求,确保限价编制既符合政策规范,又贴合项目实际需求。
一、溯源——陕西2025限价编制依据的“体系重构”
陕西2025新计价体系下,最高投标限价编制依据并非孤立,而是形成“三层架构+两大衔接”的完整逻辑,既确保政策合规性,又适配地方实操需求。
(一)依据的“三层架构”
顶层法规层:作为编制的法定基础,涵盖国家层面的《建筑工程施工发包与承包计价管理办法》(住建部令第16号),明确“国有资金投资项目必须编制最高投标限价”;地方层面则以《陕西省房屋建筑和市政基础设施工程施工、监理招标投标办法》(陕建发〔2015〕226 号)进一步细化,招标人设有最高投标限价的,应当在招标文件中公布经住房城乡建设行政主管部门或其委托机构备案的最高限价总价及分部分项工程费、措施项目费等明细。
核心标准层:这是限价编制的“技术核心”,由四大文件构成。包括《建设工程工程量清单计价标准》(DB61/T 5126-2025),作为地方总纲;房建、市政、安装等6大专业的《工程量计算标准》与《消耗量定额》,明确分项工程的量价计算规则;以及《建设工程费用规则(2025)》,规定企业管理费、利润等费用的计取方式。
动态补充层:解决“定额价与市场价脱节”问题,主要包括两部分。一是陕西省造价管理机构每月发布的《陕西工程造价信息》,提供人工、材料、机械市场指导价;二是项目现场资料,如施工组织设计确定的土方施工方案、大型机械使用方案等。
(二)新规的 “两大衔接”
与国标衔接:DB61/T 5126-2025 细化了《建设工程工程量清单计价标准》(GB/T 50500-2024)的模糊条款。例如国标提出 “材料价格风险由发承包双方约定分担”,陕西新规进一步明确:钢材、水泥等主要材料价格波动超±5%时,超出部分可依据造价信息调整,纳入限价编制范围。
与旧版衔接:以“2025年7月1日”为分界点,新开工项目必须采用2025版依据;2025年7月1日前已开工的在建项目,按原合同约定执行。
二、拆解——限价编制依据的“核心变化与实操要点”
2025版依据的核心变化集中在人工费、费率、措施费三大维度,实操中需结合项目专业与流程精准套用。
(一)核心依据的“三大变革点”

(二)分专业依据的“差异化应用”
房建工程:以某商业综合体项目为例,编制限价时需依据《房屋建筑与装饰工程消耗量定额(2025)》计算脚手架、垂直运输层超高增加、建筑物超高增加;若项目涉及“智慧工地”(如劳务实名制管理平台、扬尘监测、塔机运行数据采集等),按发承包双方约定的办法计算。

市政工程:某城市道路项目中,管沟、检查井与房屋建筑地下室的界限划分,依据《陕西省建设工程费用规则(2025)》——以接入市政红线范围内的第一个井(预留口)为界,接入井外至小区、厂(校)区之间的管沟执行房屋建筑工程专业,避免跨专业计价错误导致限价偏差。
(三)限价编制的“五步依据套用流程”
清单列项:对照 各专业计算标准(DB61/T 5196-2025)核对招标清单,确保项目特征描述完整,如“C30 商品混凝土”需注明抗渗等级(P6/P8),否则需补充描述后再匹配定额。
定额匹配:按项目专业选用对应定额,如景观工程应优先套用《陕西省园林绿化工程消耗量定额(2025)》中的“园路、园桥工程、园林景观工程”章节。
价格取定:优先采用《陕西工程造价信息》中发布的价格,工程造价信息没有发布的,参照市场价。
费用计算:按《费用规则(2025)》计取费用,如房屋建筑与装饰工程,企业管理费 =(人工费+施工机具使用费)×21.69%,安全文明施工费=(人工费+施工机具使用费)×17.65%(不可竞争费)。
三、避坑——依据应用中的“常见误区与风险提示”
实操中,依据误用易导致限价质量问题,需重点关注三大高频误区与两类项目风险。
(一)三大高频误区拆解
误区1:建筑物超高增加费按建筑面积全部面积计算
纠正依据:《房屋建筑与装饰工程消耗量定额(2025)》计算规则明确,建筑物超高增加费按建筑物超高部分的建筑面积计算。
实操建议:做好备忘录,作业项目时将备忘录中的注意事项浏览一遍,或是在标准清单模板工程量处注明。

误区 2:借用其他专业定额时按借用专业取费
纠正依据:《费用规则(2025)》3.2条专业工程与费率的关系明确,本专业工程的消耗量定额缺项而借用其他专业工程的消耗量定额或补充定额子目时,计费基础和费率统一执行本专业工程。

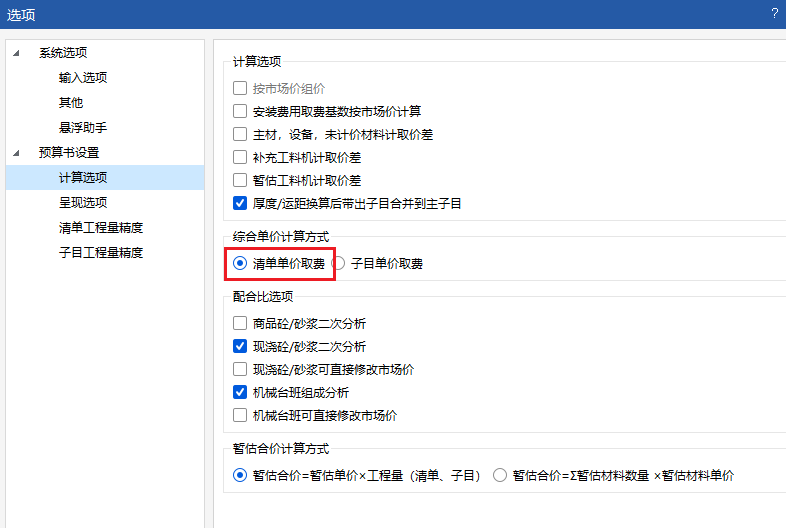

实操建议:确保软件设置为清单单价取费,同时清单项(除另有规定外)统一采用本专业工程的清单项,本专业工程没有的,补充清单项并检查单价构成文件和取费专业是否正确。

误区 3:电力电缆、配线清单量包含预留长度

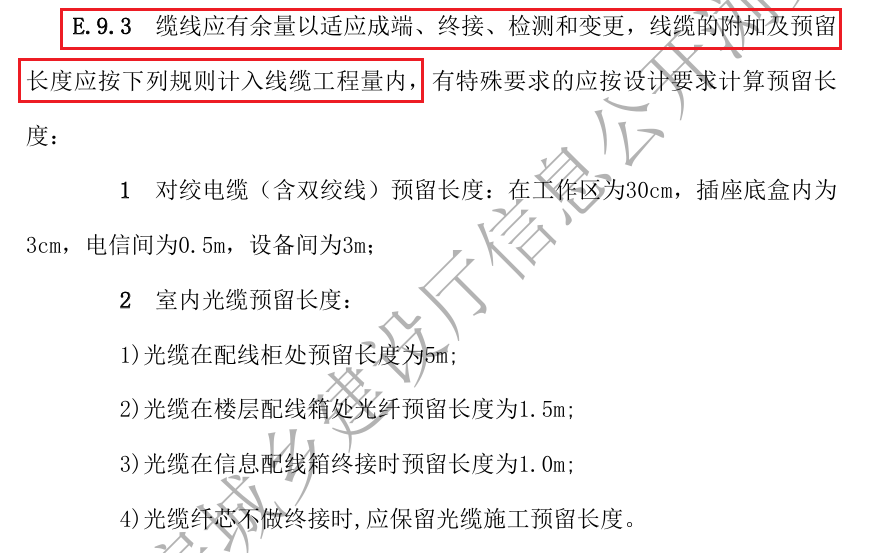

纠正依据:09 计价规则中电线、电缆清单计价规则为 “按图纸净量计算”,在长期实践中一直存在计量争议,2025计价将电线、电缆清单计价规则修改为 “按设计图示单根尺寸加预留长度计算”。

实操建议:及时学习新标准、新定额以及软件的新功能。
(二)两类项目的“依据适配风险”
国有资金项目:需严格按2025版依据编制,若限价超出项目概算,需先报原概算审批部门调整,否则造价管理机构不予备案,导致招标流程停滞。
民营项目:可参照2025版依据执行,但需在合同中明确“材料价差分担比例、费率浮动范围”等风险承担方式,避免因依据约定模糊,引发竣工结算纠纷。
四、结束语
陕西2025新计价体系的落地,本质是一场从“定额依赖” 到 “市场驱动”的计价逻辑变革——“守”的是国有资金项目限价编制的法定原则与备案要求,“变”的是与国标衔接的市场化定价机制、动态调整规则及智能建造适配标准。
对造价从业者而言,规避风险的核心在于把握三个“精准”:精准区分基期费用与动态价差的取费边界,避免费率计取偏差;精准匹配分部分项与措施项目的列项规则,契合清单计价标准;精准选用新增专项定额,适配智能建造等新技术场景。建议建立“政策文件 -造价信息-项目资料”三位一体的依据核查清单,每月跟踪省造价管理机构发布的动态调整文件,确保每一项费用均有据可依。
对企业而言,需加速完成内部计价体系的迭代:一方面更新模板库,另一方面强化风险管控,在合同中明确风险分担与价差调整的依据条款,从源头减少纠纷。
从行业发展视角看,陕西2025新政的实施,正推动招投标市场从“静态限价”向“动态可控”转型。随着绿色建筑、智能建造政策的深化,未来限价编制依据还将融入碳减排成本、绿电价格等新要素。唯有以“合规为基、数据为翼”,持续跟进政策动态与技术变革,才能在计价实践中实现“精准限价、高效管控”,为建设工程高质量发展筑牢造价基础。
——————END——————
想了解关于陕西2025新计价核心变化及实战答疑等更多内容,欢迎关注“造价人职场充电宝”公众号。

【新计价梳理】合集
该合集包含陕西2025计价标准、2025费用规则以及全专业(房建、市政、园林绿化、安装)核心变化点梳理成果,目前已发布59篇内容,后续将持续更新及分享国标2024清单。
【各省新清单计价依据】合集
汇总各省新清单计价依据,国标衔接地方规则,造价人实用参考合集!
2025计价小锦囊【PLUS】/拨云见日【2009计价】合集
针对2025新计价研讨群及工作场景中遇到的疑问,通过查阅资料、与有经验的同行讨论、分析整理以及初步实践,逐个问题整理出文案或视频,供大家参考借鉴。目前已发布16篇内容,后续将持续更新。
【2025计价实战答疑集锦】合集
经过阶段性积累及实践,对于小锦囊中的问题进行汇总、完善及修正,形成实战答疑集锦。目前已发布7篇内容,后续将持续更新。
各章节计价要点【09计价】合集
该合集汇集了2009计价重点章节造价计量与计价要点内容,为我们的老项目结算业务提供专业支持。
【陕西2025新清单模板库】合集
通过半年多学习以及三个月的项目实践,本公众号吸纳了多个项目的经验及编制亮点,近期将重磅推出【陕西2025新清单模板库】以及配套各章节的清单编制注意事项内容,敬请期待!
共28条评论
高级工程师、一级造价工程师、咨询工程师(投资),擅长成果文件审核、团队培养。
已发表36篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 基坑降水分布分项怎么算?一个实际项目的说清楚清单编制与询价全过程
- EPC 结算五大常见争议痛点与避坑指南
- 结算总扯皮 回款慢?9大争议处理方法 + 附完整版结算争议处理手册
- 1 24清单中“现场签证”取消了,造价人该怎么办?
- 2 5万亿项目砸下!造价人能再次起飞吗?
- 3 建筑安装工程费用的组成与计算,一文说透!
- 4 重磅定调!2026 建筑业大变革,一造考生踩准政策风口,持证吃香一整年
- 5 混凝土税率从3%到13%,工程造价到底涨没涨?附真实项目实操
- 6 定额里的"素水泥浆",现场做成"拍浆"就该加钱吗?
- 7 小区内道路铺装是按建筑工程、市政工程还是园林工程进行取费计价?如果一个单位工程套用两个以上专业定额,综合取费按哪个执行?
- 8 7月起,这些造价新规正式落地!直接影响你的工作
- 9 自主报价模式下,材料超5%调差怎么算? ——2024版清单计价标准落地后的实操指引
- 10 24清单实施后,土石方结算审计到底变了什么
- 11 24版清单下混凝土工程审计要点—— 最容易算错、列错、重复计价的那些坑
- 12 工程量变化超15%调整综合单价的计价争议
- 13 砌筑工程审计,这些坑你踩过几个? ——24版清单规范实操要点梳理
- 14 《招标投标法》《政府采购法》修订落地:低价中标时代落幕,造价从业者该如何转型?
- 15 常规C10、C15、C20、C25、C30混凝土配合比
- 16 土建算量快10倍!墙柱梁自动计算模板,免费领取!
- 17 总价合同下第三方检测费到底该谁出? 这笔账今天说清楚
- 18 施工合同估算价刚好400万元,是否必须公开招标?
- 19 24新清单标准下暂列金额的四类分法与软件实操
- 20 市政结算审计频发争议:18个实战案例拆解,规避结算吃亏
- 21 造价底层规则大换血!44号文即将废止
- 22 结算时总扯皮的“临时设施”,到底该不该单独计费?
- 23 桩基常见缺陷
- 24 24清单安装造价避坑指南:吃透这份,审计拿你没办法
- 25 塔吊桩基础的钱,结算时还能要回来吗? 这个案例告诉你有多难?
- 26 24 清单允许增补措施费,但总价超控制价即废标,投标时怎么办?
- 27 电气照明工程量计算实操技巧
- 28 投标文件"一厚两薄",可以直接认定为串标吗?
- 29 老旧小区户内电气改造造价拆解——163 元 /㎡案例实操分析
- 30 【广联达装饰计量GDQ2026】AI版6月重磅升级!速看!
- 31 别再喊“规费取消”了!24清单真正的变化在这里
- 32 24版清单找不到规费?拆解规费拆分规则、计税变化与实操报价要点
- 33 EPC项目越来越推不动,国内房建市政 EPC 为何水土不服?
- 34 5个神技巧!安装工程新定额套价干货
- 35 免费领广联达畅销爆课!专家实训课/名师一造课免费!资料包免费!VIP题库免费!手慢无!
- 36 结算金额超概算了,那10%的钱还能不能要回来?
- 37 小套管,大翻车!90% 造价人都在这漏钱!
- 38 安装工程设备询价6大暗坑:一台水泵差价上万,做不好利润全白干
- 39 土方改运、分层推平,结算时这三笔钱最容易扯皮
- 40 招标代理费让中标人承担?看看建工司法解释二是怎么规定的
- 41 2024计量新规解读,造价人速看!
- 42 劳务分包合同没写规费,总包说“不含”,包工头说“该给”,法院到底听谁的?
- 43 汇总计算一按就报错?这5个坑我替你踩过了
- 44 建模完工才发现地区、清单、定额、平法规则选错?GTJ双入口无损切换地区及规则,无需重绘整栋模型
- 45 干造价几年了,清单和定额的关系还没搞懂?
- 46 桩基结算审计指南:七个最容易出问题的环节
- 47 清单里单独列了项,就一定能单独拿到钱吗? 一文讲清模拟清单下桩基入岩增加费争议解析
- 48 图纸导进去就消失了?这3个问题不解决,算量根本没法做
- 49 钢筋量差点算错30%——KZ1从地下一层到首层,保护层突然变了
- 50 1.2亿高标准农田项目,665家串通投标,12人被判刑,罚款900多万!
