陕西2025新计价实战答疑集锦(七)
造价人职场充电宝
2025-10-27
|
11773阅读
4
赞
顶着国家造价市场化改革的风口,我省于2025年3月17日发布了陕西2025新计价依据体系文件,2025年7月1日起执行。近半年的时间经过省造价服务中心组织的数场宣贯会议、广联达公司提供的业务培训培训、行业一部分“先学起来”的前辈们的解读,加之大家的用心学习和实践,我们手中的大部分项目都在有条不紊地推进。我个人通过近半年对新计价体系的研习、项目实践以及与同行老师的交流及指导,想和大家分享两点感悟:第一,合规为基:回归初心,学习新计价,扎稳根基,实现从“会用定额”到“懂计价逻辑”的进阶;第二,数据为翼:主动积累数据,在沉淀经验中转化价值、赋能精准决策,让数据成为成本管控的有力支撑。这两点思考源于近半年的学习与实践,与大家共勉。
本篇我将继续针对工作场景中的几个问题的梳理成果进行分享,其中属于官方答疑的注明官方解读字眼予以区分,其它回复内容注明为建议解决方案。
一、钢筋计算设置

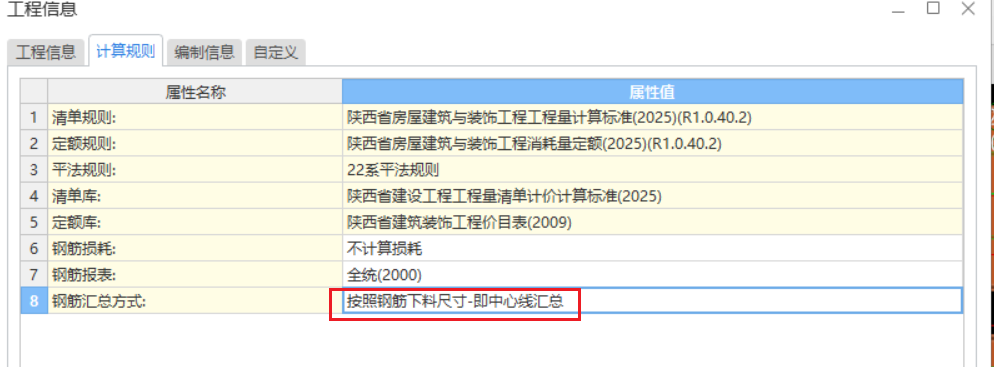

问1:汇总方式是按外皮汇总还是中心线汇总?

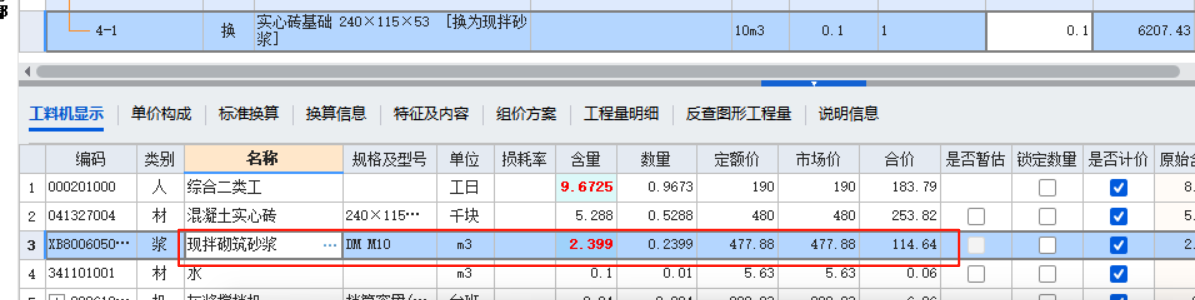

建议解决方案:按设计图示钢筋中心线长度。软件中所描述的“钢筋下料尺寸-即中心线汇总”不够严谨,应该是钢筋下料尺寸的计算以中心线长度为基础,结合弯曲调整值等因素确定。

问2:钢筋搭接长度的设置
官方解读:按照新定额说明结合交底内容理解如下:
(1)φ10 以内的长钢筋按每 12m 计算一个钢筋搭接 (接头),搭接长度按设计规定计算;(只要是盘圆)
(2)φ10 以上的长钢筋按每 9m 计算一个搭接接头,搭接长度按设计规定计算。(直钢筋)
问3:构造柱、圈梁属于抗震图元吗?
官方解读:不属于。《建筑抗震设计规范》GB 50011:将构造柱、圈梁归类为“抗震构造措施”,而非“抗震构件”。它们的设置是为了满足建筑抗震的构造要求,而非作为主要抗侧力构件。
二、超高支模增加
问:超过部分的体积按全段计算还是分段计算?注意事项有哪些?
建议解决方案:分段计算,注意事项详见下述内容。
定额说明:超高支模:现浇混凝土柱(不含构造柱)、墙、梁(不含圈、过梁)、板是按高度(结构板面或地面、垫层面至上层结构板底的高度)3.6m综合考虑。超过3.6m时,超过部分增套相应的超高支模增加项目,不足1m按1m计算。
解读:
①构造柱、圈过梁不计模板超高。
②高度判断:3.6m以内综合考虑,超过3.6m~8.0时计到模板超高。高度为结构板面或地面、垫层面至上层结构板底的高度,即支撑的实际高度,从支撑点起算,取消了层高的说法。
③工程量计算:
梁板类构件:超高模板面积 = 构件模板接触面积 。
柱墙类构件:超高模板面积 = 超高部分模板接触面积 。
④计价:超几次定额子目直接乘几。

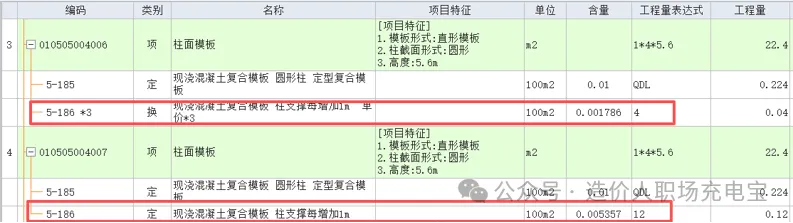

举例:

三、冷喷锌防腐漆

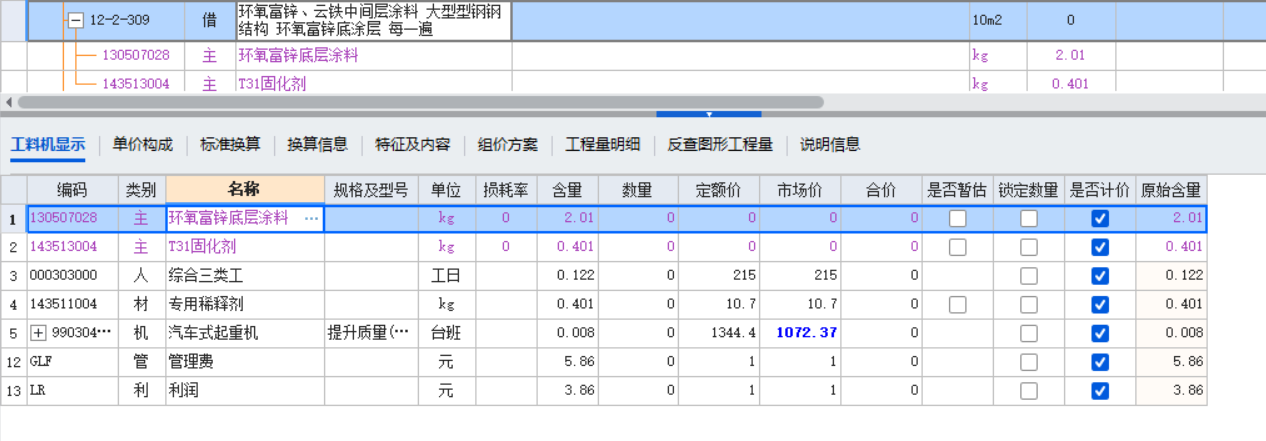

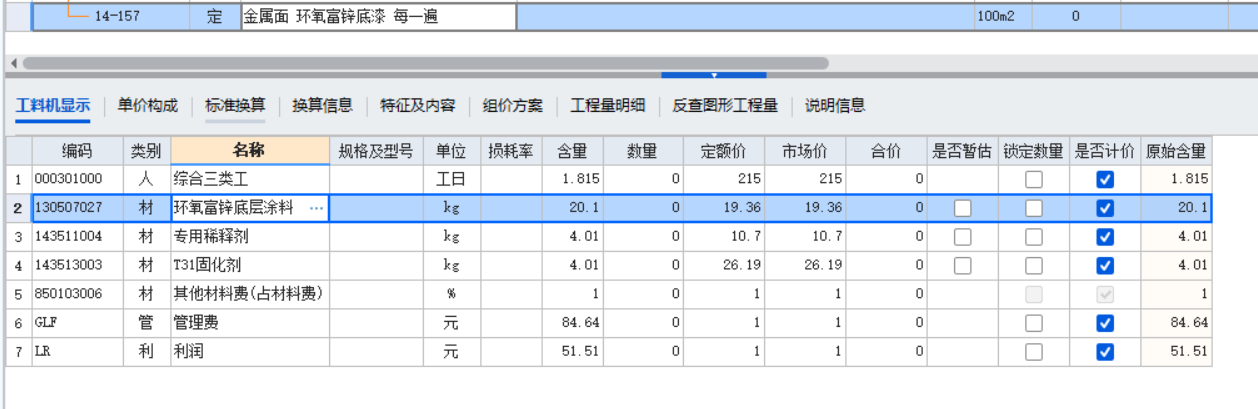

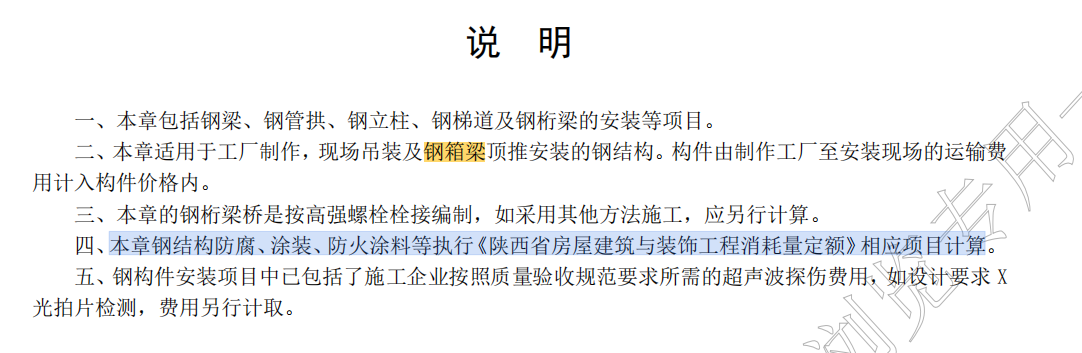

问:新定额钢箱梁防腐油漆-冷喷锌防腐漆定额里没有,其他油漆含量差异较大,不敢随意选择换材料价,应如何套取?

建议解决方案:可按“材质属性+施工工艺”原则,选择最接近的钢结构油漆子目并进行材料换算;没有合适的就按市场价补充子目。

四、换算的几种情况
(一)砂浆换算
问:陕西省新定额中,砖墙面水泥砂浆抹灰,砂浆现拌,水泥沙子怎么调差价呢?
建议解决方案:执行现拌转换后,未拆分出水泥砂子,故无法按水泥和砂子分别换算材料价格。因定额解释中无相关说明,因此只能按现拌砂浆整体换算价格。

(二)素土挤密桩换算
问:2025定额中素土挤密桩没有子目,怎么套定额?

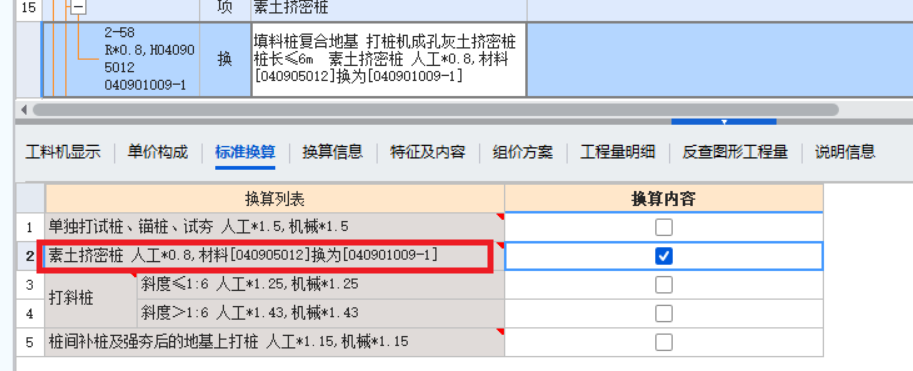

官方解读:2025定额无素土挤密桩子目,只有灰土挤密桩子目,若为素土则在灰土挤密桩的基础上进行换算。
定额说明:

(三)机械破除路面基层
问:机械拆除基层怎么计价?

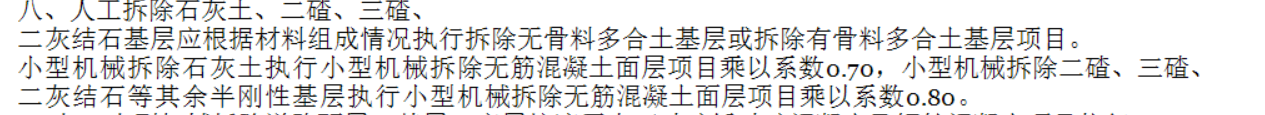

官方解读:2025定额拆除基层只有人工拆除子目,若为机械拆除,按照定额解解释套用相应面层的子目并执行系数。

五、基底处理方式
问:基底处理方式2025计取与2009有什么不同?

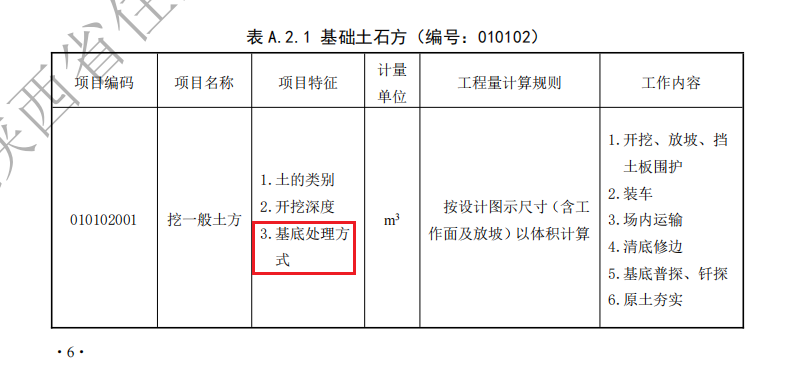

建议解决方案:2025计价基底处理方式费用计入挖基础土方清单项中。普探子目是2025新增子目。

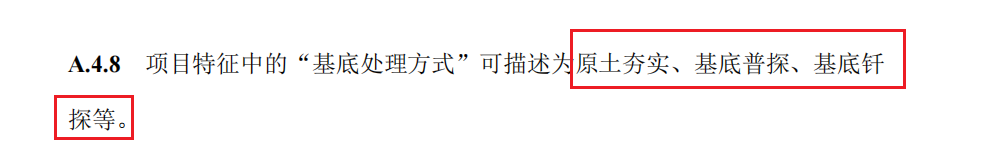

原土夯实与碾压: 按设计图示尺寸以面积计算。有设计要求时,按要求计算;无设计要求时,按建筑物外边线外放2m考虑,以面积计算。

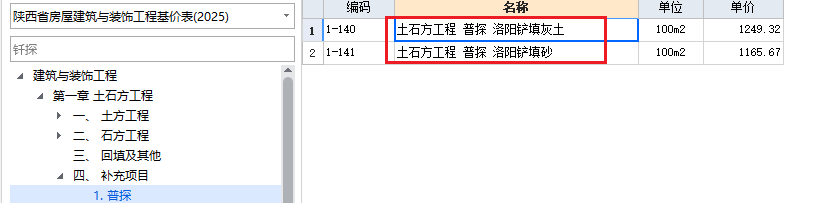

普探:以设计图示尺寸要求按面积计算,无要求时按建筑物外边线外放3m计算。探孔回填材料的选择:常规情况下优先使用原土或灰土,填砂仅在特殊需求下采用。具体以设计为准。

基底钎探:以垫层(或基础)底面积计算。
《陕西 2025 新计价实战答疑集锦》系列内容,基于现行新计价体系依据文件及应用案例经验编制而成。其整理过程源于工作,经提炼加工后,最终反哺于工作。随着项目推进,部分内容可能存在完善空间。学习交流中如有意见或建议,欢迎在评论区留言,以便后续优化完善。
共28条评论
高级工程师、一级造价工程师、咨询工程师(投资),擅长成果文件审核、团队培养。
已发表23篇文章
头条热榜 换一换
- 文末有礼活动回归! | 云质控,包放心的~
- 2026一造备考别踩坑!三大精编资料包免费领,帮你高效冲关!
- 24清单土石方工程大变天!3大核心调整+4个实战案例,造价人再也不踩结算坑!
- 新清单“求生”宝典:各地区高频难题合辑
- 从0到1,手把手带你打通土建造价全流程 |10天实战面授班招募
- 1 24新清单增值税变天?3个变化直接影响你的项目利润!
- 2 调价的“奥秘”?都在文里了☕️~
- 3 25 年一建各科难度 “冰火两重天”!吃透考情,26 年备考不做陪跑
- 4 一造证书要翻身了?26考生赶上好时候了!
- 5 告别结算扯皮!24清单明确:专业工程暂估价已含税,不用再额外算税!
- 6 新清单三大调整:删除规费单列、明确增值税计价规则、完善综合单价定义
- 7 陕西2025新清单对业主的利与弊分析及应对建议
- 8 陕西2025新计价实战答疑集锦(十)
- 9 造价行业新变革:造价工程师如何破旧立新?
- 10 今年建造师考生踩的坑,明年就别再踩了
- 11 【案例分析】固定总价合同下设计漏项引起的造价争议
- 12 【案例分析】24清单关于EPC总价项目工程量增加可以主张工程价款调整吗?
- 13 工程对量过程中常见的争议点
- 14 新清单破解结算难题:从“竣工结算”到“全周期结算”
- 15 搞造价必须知道:定额系数大全
- 16 【案例分析】总价合同中图纸与清单冲突的造价争议
- 17 24新清单规费“隐身”了?手把手教你把费用摊进报价里
- 18 陕西2025清水模板与抹灰费用计价辨析
- 19 一个最冤枉人的定额,为什么100%的施工方叫屈?
- 20 采暖回水管-批量测量效率翻倍
- 21 当工程中含甲供材时,工程单价的构成及计算
- 22 揭秘新清单下那些容易踩中的“坑”!建议收藏!
- 23 鸿鹄CAD-国产CAD制图软件,安装包仅40M!
- 24 一个窗户中含开启窗和固定窗,一定要分开套定额吗?分开套就一定合理了?· 如果让我做解答人系列之(一)
- 25 24清单缺陷责任期最新规定
- 26 一造一次性过四科备考攻略来啦!
- 27 监理签字审批意见,史上最标准版
- 28 工程预算的80个要点问答,超全超细!
- 29 【案例分析】固定总价合同地面做法清单漏项引起的造价争议
- 30 工程签证在《建设工程工程量清单计价标准》(GB/T50500-2024)中删除后的具体应用
- 31 竣工结算与审计阶段24清单应用:质量保证金最新规定
- 32 24清单颠覆计价逻辑!变更单价别再找“相似项”,施工条件+项目特征才是关键
- 33 我要吐槽一下“不计马凳筋”这个规定
- 34 对量扯皮?审减太多?这次,把造价结算一次说透!
- 35 施工阶段过程结算实操速递:24清单法定化实施要点
- 36 别再到处求人了!这里有最全的造价资料,全部免费!
- 37 招投标阶段24清单应用实务:招标控制价与投标报价编制策略
- 38 甲方土建工程师与乙方施工员的区别在哪里?
- 39 新规下的24清单签证管理虽给出明确指引,但实际操作时承包方还是会碰到不少难题:
- 40 专业工程暂估价到底含不含税?含什么税?
- 41 关于工程结算“行政审计”甲乙方都要知道的那些事儿
- 42 24清单综合单价编制与风险管控:全费用组价+合理担责
- 43 24清单计价规范的实施对建筑行业有哪些影响?
- 44 这类一造持证人员最高可领 1 万元补贴!
- 45 24版清单施工深化设计导致深化图纸与合同图纸存在差异,将如何处理?
- 46 监理通知单这样写, 领导、甲方都为你疯狂点赞!
- 47 2026一级造价师备考,从现在开始正合适
- 48 从最高院典型案例看施工总承包合同中“按图施工”并非施工单位的“免责金牌”
- 49 总价合同遭遇"图纸后出":补充协议能否打破包干总价僵局
- 50 管道沟槽挖土方工程量-面积偏移快速计算
