合同对价格调整未约定或约定不明?看24清单如何解决!

建筑工程合同里的“价格条款”就像定海神针,但现实中常出现“约定模糊”甚至“完全没提”的情况,如:物价突然暴涨、工程量大幅增减、设计临时变更等,这些意外一来,没明确规则的价格调整就成了发包人和承包人的“扯皮重灾区”。

2025年9月1日正式施行的GB/T50500-2024《建设工程工程量清单计价标准》(以下简称“24 清单”),专门为这类“约定空白”问题补了漏洞,用清晰的规则让价格调整有章可循。

24清单计价标准明确:合同未约定物价变化处理时,可通过多种市场信息源确定价格波动,并结合风险幅度机制与情势变更原则灵活调整。

对价

造价技能

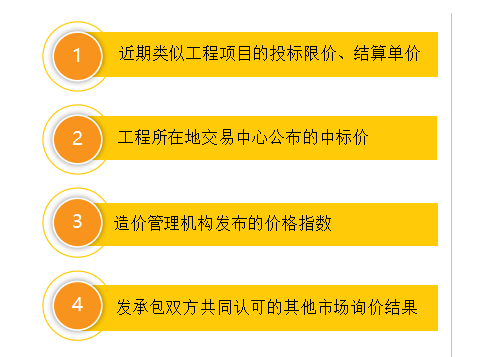

当合同未约定或约定不明时,材料价格信息可参考以下数据:

建筑行业专业资讯门户-新干线头条对价

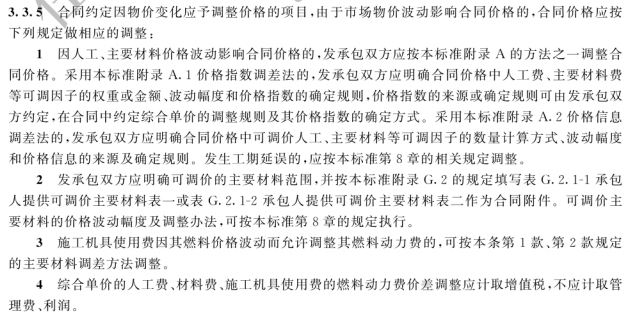

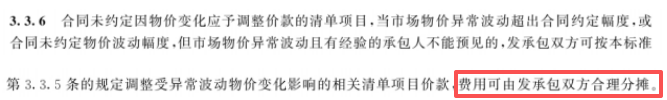

风险幅度机制:若合同未约定波动幅度,市场价格波动超5%时方可调价(依据标准附录A方法)

造价技能

典型案例(一)

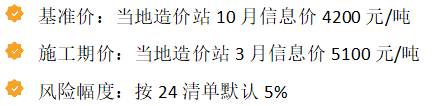

某住宅项目2024年10月招标,投标截止日为10月30日,基准日为10月2日(投标截止日前 28 天)。原清单中“HRB400E 螺纹钢”用量1000吨,合同未约定物价调整规则。2025年3月施工时,钢筋价格大幅上涨:

建筑行业专业资讯门户-新干线头条

解决方案:

算波动幅度,判断是否可调

波动幅度=(5100-4200)÷4200≈21.4%,远超5%,符合调价条件。

算“可调整的单价差额”

5%以内的部分由承包人承担,可调部分=施工期价-基准价×(1+5%)

即:5100 - 4200×1.05 = 5100-4410 = 690元/吨。

算总调价金额

总差价=可调单价差额×材料用量= 690×1000=690000元。

加增值税(不算管理费和利润)

若增值税率9%,则最终应支付的调价金额= 690000×(1+9%)=752100元。

典型案例(二)

某住宅工程合同价1500万元,合同未约定螺纹钢调价规则。施工期间螺纹钢价格指数从基期100.7涨至当期113.6(涨幅12.8%),远超5%风险幅度。

解决方式:因涨幅超默认风险幅度,且合同中未排除该材料调价,符合清单标准第8.7.2条。采用价格指数调差法,结合人工费、商品混凝土等因子权重,最终调增合同价78.3万元。

对价

一、合同条款设计

发现合同没约定或约定不明时,别等问题爆发再处理。比如:施工前就约定 “主要材料涨价超5%可调”,把规则提前明确,写进补充协议里。

24 清单允许物价调整的价款在进度款中支付,承包人不用等到竣工结算再要钱。每个计量周期结束后,及时提交调价申请和凭证,发包人要在约定期限内答复,逾期不答就视为认可。

二、履约过程管理

施工中定期记录材料价格(如:造价站的信息价、采购发票)、工程量变更单(发包人签字的指令、监理确认的计量单),这些都是调价的关键依据。像物价调差,没施工期的价格凭证,就算符合条件也没法算清楚。

结语

以前遇到合同价格调整没约定或约定不明的情况,双方要么靠 “磨嘴皮” 协商,要么闹到法院,既耗时又伤和气。24清单的核心逻辑很明确:没约定就按标准来,约定不明就按公平来既平衡了发承包双方的利益,又为建设工程领域的价款调整提供了规范依据。

对承包人来说,不用再为物价暴涨、工程量超幅承担 “哑巴亏”;对发包人来说,也不用为不合理的高价买单。说到底,24清单不是“偏向某一方”,而是统一的规则让价格调整回归 “公平合理” 的本质——只要按规则留证据、走流程,就算合同有“漏洞”,钱的事也能算得明明白白。

新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
3
收藏 2
评论 1
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

初心研墨,漫书造价行路笺。

已发表60篇文章

头条热榜 换一换

热门搜索:
热门问题
