陕西2025新计价实战答疑集锦(八)
造价人职场充电宝
2025-10-31
|
10558阅读
4
赞
自陕西2025新计价依据体系7月1日正式执行以来,新计价应用已从“初步适应”逐步转向“深度实操”。在项目推进中,大家对计价细节的疑问更聚焦、更具体,从钢筋工程量计算规则的精准应用,到措施项目费用计取逻辑的调整,每一个问题都源于真实工作场景。
本答疑集锦(八)延续“源于工作、反哺工作”的初衷,基于近期工作场景中的提问,我筛选出5个高频问题,通过“问题+依据+解决方案”的形式拆解分析(其中属于官方答疑的注明官方解读字眼予以区分,其它回复内容注明为建议解决方案)。希望能为大家破解计价困扰、提升工作效率提供参考,与行业同仁一起在新体系应用中夯实专业、稳步前行。
一、编制钢筋清单项带E和不带E列项探究
问1:带E钢筋是否需要单独列清单项?
建议解决方案:理论上需要分开列项。但贴合市场实际供需与工程规范要求的,可合并列项。
解读:

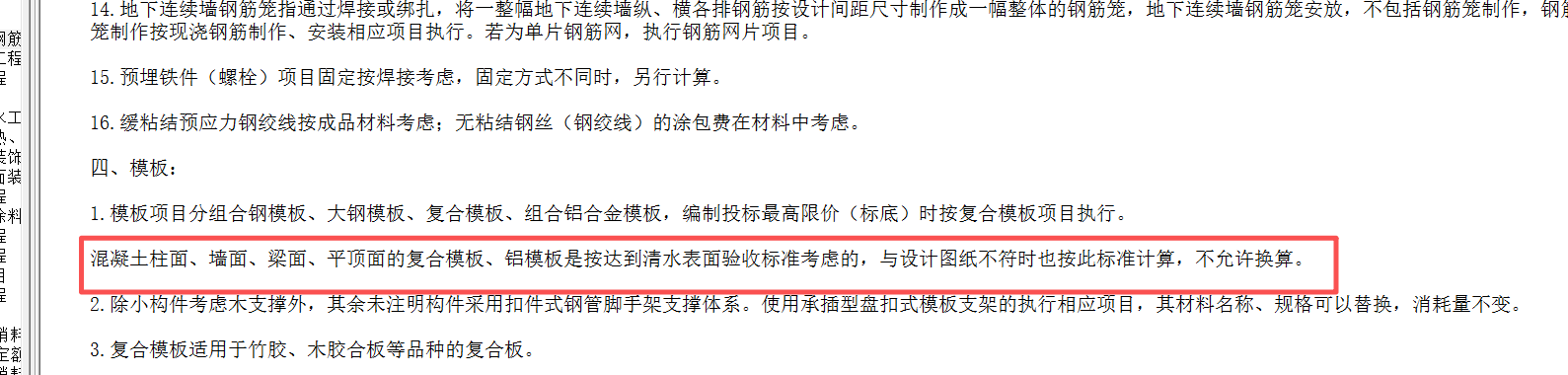

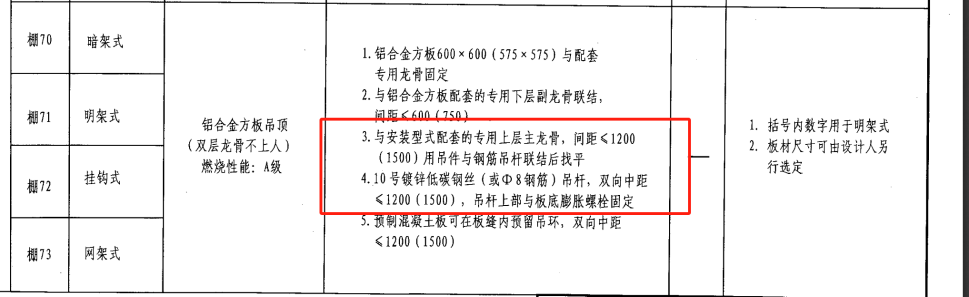

1.国家标准对带E钢筋的强制性要求:适用范围根据《混凝土结构设计规范》(GB 50010)和《建筑抗震设计规范》(GB 50011),带E钢筋(如HRB400E、HRB500E)仅强制用于抗震等级为一、二、三级的框架和斜撑构件(含梯段)的纵向受力钢筋。具体包括:框架梁、框架柱、框支梁、框支柱等关键抗震构件;伸臂桁架的斜撑、楼梯梯段等斜撑构件。
2.带E钢筋需添加钒、铌等合金元素,成本增加,非E钢筋价格批量采购时可要求“带E钢筋价格下浮10%”的议价空间。
3.陕西省住建厅发布的《陕西工程造价管理信息》中,HRB400E及HRB500E钢筋价格为适用范围内的抗震钢筋价格。即价格包含“抗震性能附加费”,非E钢筋价格需单独询价。

4.带E钢筋(HRB400E、HRB500E)的市场采购量占带肋钢筋总用量的80%以上,是施工单位的主要采购品种。
5.编制限价进合并列项示例,带E钢筋量可以分开统计,在上量时可以体现出来,体现形式是一减一加的方式,方便上材料价格时综合考虑。投标单位综合考虑,结算时同一等级的钢筋不再区分带E和非E钢筋,减少争议,提高结算工作效率。

二、天棚员顶吊杆长度计算
问:吊杆的长度怎么计算?

建议解决方案:如下图示意,具体上层龙骨多高得根据现场定,设计无法提供具体数据,需要计算。吊杆长度 = 楼板基层到吊顶完成面的垂直距离 - 吊杆顶部固定件厚度(如膨胀螺栓、挂件) + 底部连接件预留长度(如螺母、挂钩)。以轻钢龙骨石膏板吊顶为例计算过程如下:
混凝土楼板基层,吊顶做15mm厚石膏板面层,主龙骨(U50型,高度50mm),副龙骨(C38型,厚度38mm),无设备管线,仅做5mm厚隔音棉。
确定各层厚度:隔音棉5mm+主龙骨50mm+副龙骨38mm +石膏板15mm = 108mm;
计算基础垂直距离:假设楼板到吊顶完成面设计距离为300mm,扣除各层厚度后,吊杆需覆盖“300mm-108mm=192mm”;
调整规范要求:192mm≥60mm(最小长度),无需加固,再计入顶部膨胀螺栓厚度(15mm)和底部螺母预留(10mm),最终吊杆长度= 192mm +15mm+10mm=217mm(实际取220mm,方便切割)。
三、陕西2025计价下招标注意事项

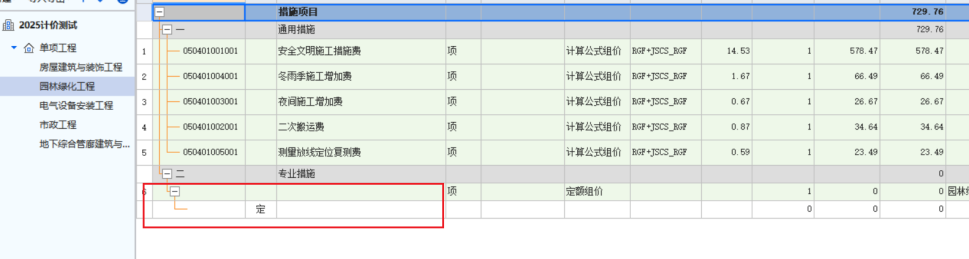

问1:暂列金额单独列一个单位工程,这个单位工程的安措费是0,这样能通过平台吗?
答1:可以。也可以将暂列金额计入到其它单位工程的其他项目清单中。

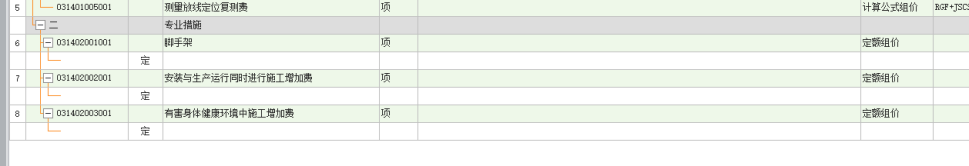

问2:安装的专业措施后面“安装与生产运行同时进行施工增加费
”、“有害身体健康环境中施工增加费”一般新项目都不发生,这个编制限价时不删除也未组价,这样能通过平台吗?
答2:可以。保留清单不删除且最高投标报价编制时未组价,不影响过平台。也可以删除。
问3:空白清单项需要删除吗?
答3:需要删除,否则上传平台时会报错。
问4:措施项目清单中补充了“其他措施”清单项,最高投标限价不组价,这样能通过平台吗?
答4:可以。

问5:清单项项目名称和项目特征合并一列,可以吗?
答5:不可以。2025计价报表要求项目特征独立成列。

四、砼墙面抹灰
问:按消耗量定额说明,砼墙面已达到清水表面,设计有抹灰应如何考虑?
答:按设计图纸计取。同时可向设计提疑,定额模板已达到清水表面验收标准,是否需要抹灰,最终以设计回复为准计取。

五、高效组价
问:如何使用软件提高组价质量和效率?

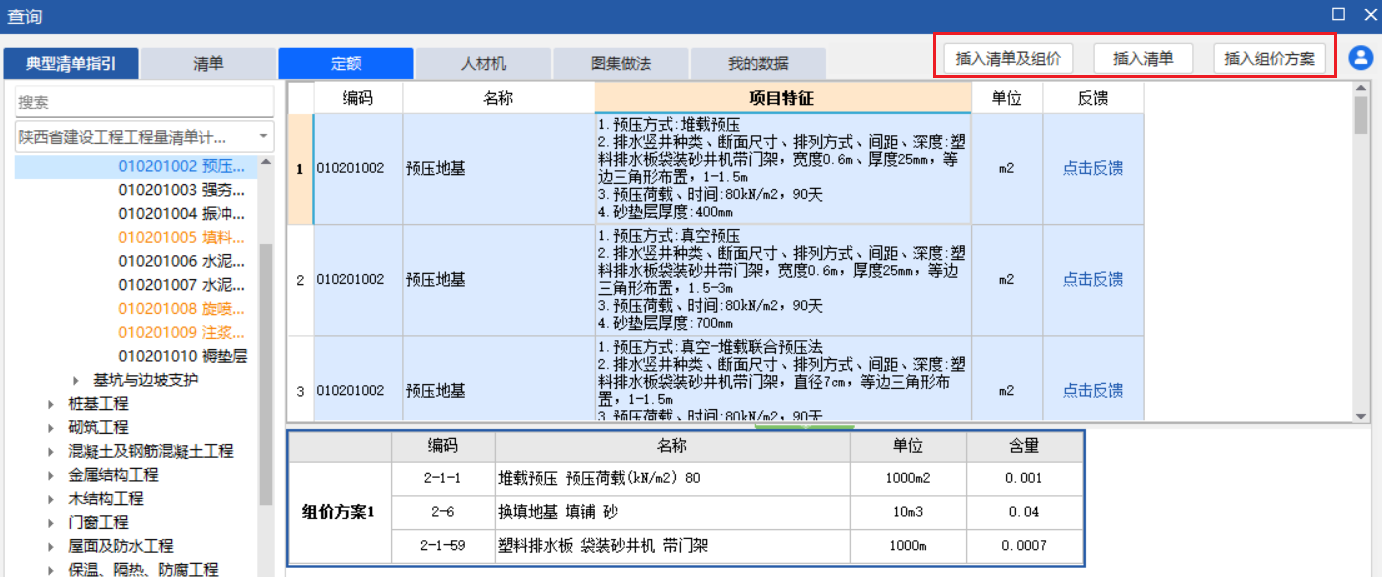

答:可以采用软件中的典型清单指引、组价方案匹配功能。
1.典型清单指引。可通过典型清单指引功能选择软件内置的清单项和组价方案。

2.组价方案匹配。根据工程中的清单去查找数据库中的相似清单,筛选出清单最常用的组价方案。

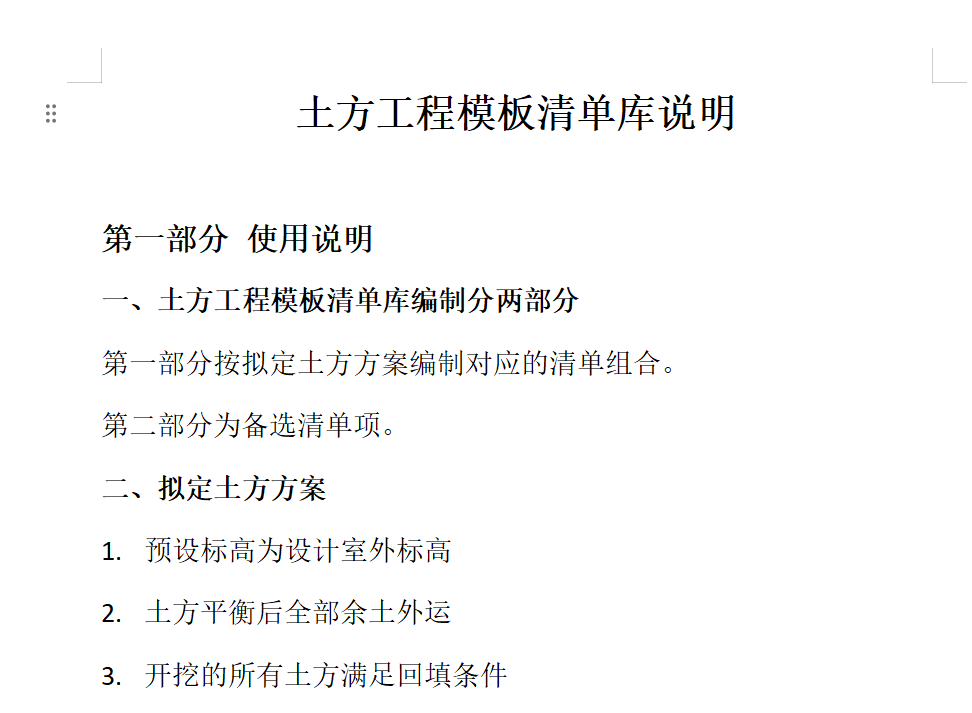

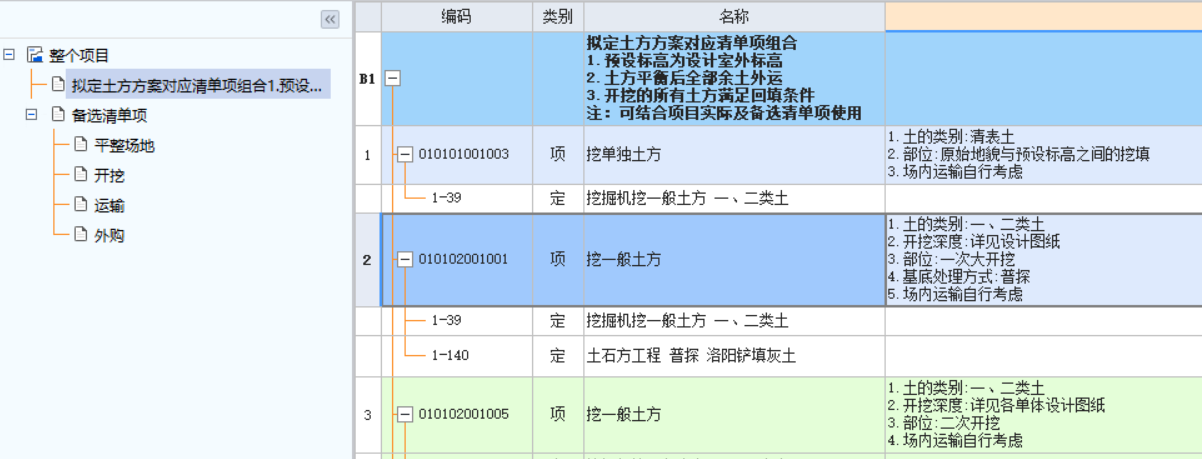

3.自行积累形成个人数据库。造价人职场充电宝正在编制房屋建筑和装饰工程各章节模板清单库,会将各章节常用清单对应的组价方案形成GBQ文件及说明文件,敬请期待。
《陕西 2025 新计价实战答疑集锦》系列内容,基于现行新计价体系依据文件及应用案例经验编制而成。其整理过程源于工作,经提炼加工后,最终反哺于工作。随着项目推进,部分内容可能存在完善空间。学习交流中如有意见或建议,欢迎在评论区留言,以便后续优化完善。
共28条评论
造价实战24年,擅长造价争议解决及新计价解读
已发表38篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 危大工程管控:范围、责任、方案与验收的落地要求
- 设计变更引发自发电费用,结算时该不该单独计取?
- 清单单位写错,420万差点打水漂——合同里没写清计算规则,审计就有权按他的规则算
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 桥架内线缆怎么算?终于有人讲透了
- 4 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 5 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 6 1184亿!六大项目!内蒙古这个地方要火了
- 7 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 近30亿项目中标四个月被取消资格,问题出在哪?
- 10 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 11 市政沟槽土方量,手机上填几个数就算完
- 12 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 13 2026造价监管新规:结算、投标、用人、留痕全攻略
- 14 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 15 措施费被包干,结算就认栽?这3个关口必须把住!
- 16 24清单落地:最高投标限价编制的五步实操与三个坑
- 17 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 18 24清单天棚计量:抹灰与吊顶的扣减边界
- 19 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 20 高大支模措施费总价包干,结算时能否调整?
- 21 一个真实的地产咨询项目或企业内部成本测算,内部脱敏资料!
- 22 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 23 加油站项目造价怎么审?一份可以照搬的指标分析法
- 24 1.23亿送审砍2300万!结算资料这3个坑最要命
- 25 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 26 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 27 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 28 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 29 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 30 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 31 新工艺、新材料没有历史价格数据,怎么组价?
- 32 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 33 图纸拖进去就能识别?没那么简单
- 34 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 35 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 36 认价不再扯皮,掌握这4点就够
- 37 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 38 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 39 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 40 概算、签证、分包:全过程审计最该盯住的3个环节
- 41 材料调差用量基数到底怎么取?
- 42 投标报价澄清说明,总被认定程序违法?24清单划出这6条红线
- 43 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
- 44 措施费里隐藏的“财富密码”!施工方案千万别再拍脑袋填比例!
- 45 补充协议调整付款方式,凭什么叫“实质性变更”?关键看这四点
- 46 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
- 47 中标下浮率被算了两遍,结算单价到底按哪个来?
- 48 EPC 项目计价方式变更:费率改总价包干,先搞清楚这3个问题
- 49 电气工程审计审核重点
- 50 钢结构吊装费争议解析:定额机械能不能调?
