施工深化设计:24清单下的新规则与实践指南
晴空万里
官方认证权威媒体作者
2025-12-04
|
8517阅读
46
赞

在工程建设过程中,施工深化设计是一项关键环节。它通过细化节点构造、优化施工工艺,保障工程的质量与效率,关乎工程的顺利推进与成本控制。
但长期以来,深化设计引发的图纸差异、费用争议等问题困扰着发承包双方。2024版清单首次对施工深化设计作出明确规定,为行业提供了统一标准。内容如下:

一、了解施工深化设计的概念
施工深化设计是指承包人在中标后,依据合同约定,对合同图纸进行细化、补充和完善的设计活动。
用装修打个比方:假如合同约定“客厅安装石膏板吊顶”,但没写清楚龙骨怎么排。施工方按经验补上“龙骨间距300mm×300mm”——这就是施工深化设计。其核心是“不越界的细化”,即不能改变合同图纸所要求的工程范围、使用功能、技术标准等。
实践中,施工深化设计与设计变更的界限模糊,常成为争议焦点。24清单的这一界定划出了明确的“红线”,将其与改变工程核心属性的设计变更严格区分。比如:某项目发包人要求增加吊顶层数、改变材料等级,则超出了深化设计的边界,应视为设计变更。

二、24清单的新规定
1.合同价格调整原则
除合同另有约定或发包人另有要求外,因施工深化设计引起的图纸差异,合同价格不应做调整。这意味着,若深化设计未超出合同约定范围,即使图纸有变化,总价也不变。
下面通过两类典型的案例,具体理解:
①承包人自主深化:某住宅项目中,施工方为提升防水质量,自行对卷材搭接工艺进行深化优化,因未改变防水等级(技术标准)和使用功能,相关费用需由承包人自行承担,合同价格不做调整。
②发包人要求深化:若上述项目中,是发包人主动提出提高防水等级,并要求施工方据此深化设计,则属于“发包人另有要求”,由此产生的材料增加、人工增量等费用,需双方协商重新核算价款。
这一原则与24新清单“谁风险可控、谁承担责任”的总体理念一致。承包人在投标报价阶段,就应充分考虑常规深化设计的成本,避免后期因自主深化导致利润压缩。
2.责任主体与依据
深化设计的责任主体可分为三类情形,对应不同的责任承担方式:
①承包人责任情形:因施工便利擅自修改设计、深化内容违反原图纸技术要求等承包人原因导致的差异,责任由承包人全权承担,不仅费用自行负担,若造成工期延误还需承担违约责任。
②发包人责任情形:因发包人临时变更使用需求、提出超出原标准的深化要求等发包人原因产生的差异,发包人需承担相应费用,并根据实际情况顺延工期。
③第三方责任情形:因原设计图纸存在缺陷(如:节点标注不清),需通过深化设计补充完善的,若设计单位为发包人委托,则责任由发包人承担,承包人可据此主张费用调整。
3.书面确认的重要性
深化设计文件需经建设单位、设计单位、施工单位等相关主体书面确认,涵盖方案、图纸、技术参数等关键信息。未书面确认可能导致设计作废,引发造价失控、合同纠纷等问题。
三、实务中的注意事项
1.招标阶段
发包方应在招标文件中明确深化设计的要求、费用计取方式、验收标准等,避免后期争议。
2.投标阶段
承包人需充分考虑深化设计的费用和工程量变化,对于复杂项目,可在投标文件中提出合理建议。
3.履约阶段
①严格按照合同约定执行深化设计,做好图纸差异的记录和证据留存。
②若发包人提出变更要求,需按变更程序处理,调整合同价格。
③深化设计成果需经原设计单位复核同意后方可施工,涉及主体结构变更时需报原主体相关单位确认。
总结
24新清单对施工深化设计的规范,本质上是通过明确规则引导行业走向“精细化管理”。它不仅解决了长期存在的费用与责任争议,更推动发承包双方从“事后扯皮”转向“事前约定、事中管控”的科学模式。

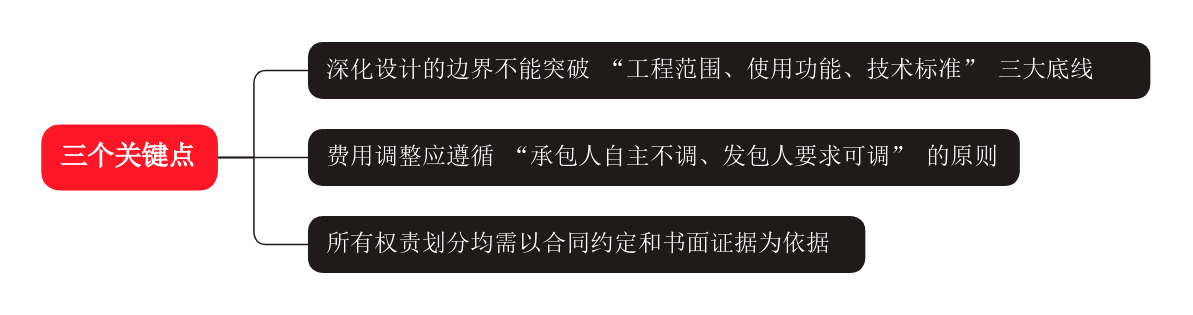

作为造价行业从业者,我们应该理解新清单的核心逻辑,抓住三个关键点:

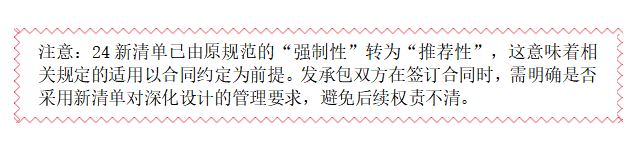

随着新清单的广泛应用,施工深化设计将彻底告别“模糊地带”,成为保障工程质量、控制工程造价的重要支撑。发承包双方唯有精准把握规则、完善管理流程,才能充分发挥深化设计的价值,实现项目效益最大化。

共28条评论
初心研墨,漫赋造价行路笺。
已发表92篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 2 住建部通知:2027年1月1日起强制执业!
- 3 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 注意!10月1日起,这两个证书合并!
- 6 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 7 11个安装算量电气中最容易算错的地方,避雷!
- 8 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 9 投标不敢动,结算被核减?24清单安措费最容易踩的两个坑
- 10 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 11 EPC 结算争议:不平衡报价到底能不能被认?
- 12 24新清单施行后,报价合理性第一次有了评判依据
- 13 规费和安全文明施工费被下浮,钱还能要回来吗?
- 14 其他项目清单编制,24新标准到底改了哪几处?
- 15 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 16 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 17 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 18 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 19 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 20 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 21 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 22 安装工程造价工程量的计算方法与技巧
- 23 24清单下最高投标限价到底该按哪个工期编?
- 24 清单计价中,施工降效费到底怎么算?
- 25 混凝土算量,这4处最容易漏
- 26 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 27 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 28 24标准下价格指数缺失时的暂定调差与追溯全解析
- 29 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 30 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 31 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 32 24清单计价标准下,赶工费到底怎么算、怎么证?
- 33 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 34 图纸会审不认真,算了半天白忙活!
- 35 10月1日这些新规落地执行!第2条直接卡你的结算
- 36 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 37 导出前不查这三项,白干
- 38 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 39 土建预算漏项高发清单(实体工程篇)
- 40 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 41 索赔28天,错过就失效?停工损失索赔避坑指南
- 42 清单漏项,多半漏在这4处
- 43 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 44 电气图纸上的各种符号,看完这篇就全懂了
- 45 进度款批了单价,结算时发包人还能反悔吗?
- 46 市政检查井混凝土和砖量怎么算
- 47 EPC总承包范围约定不明时,工作界面如何认定?
- 48 采购项目适用政府采购法还是招标投标法?
- 49 造价人别再被图纸坑了!会审前必须搞懂这5件事
- 50 千亿国企,正式揭牌
