陕西2025新计价实战答疑集锦(九)
造价人职场充电宝
2025-11-06
|
13787阅读
9
赞
近期因工作中几个项目处于收口阶段,同时2025计价交流群也开始活跃了。因此加班加点整理出了答疑集锦(九),并继续延续“源于工作、反哺工作”的初衷,基于近期工作场景中以及交流群中的提问,通过查资料、请教行业资深专家、对比梳理,以“问题+依据+解决方案”的形式拆解分析,整理如下(其中属于官方答疑的注明官方解读字眼予以区分,其它回复内容注明为建议解决方案)。希望能为大家破解计价困扰、提升工作效率提供参考,与行业同仁一起在新体系应用中夯实专业、稳步前行。
一、水泥土挤密桩
问1:挤密桩属于桩基工程吗?
建议解决方案:不属于。
解读:襑垫层是复合地基(如挤密桩)的关键配套构造,应按填料桩地基计入到地基处理工程。
问2:有效桩长、空桩长度、加灌长度编制清单时怎么考虑?

建议解决方案:清单项工程量桩长为有效桩长;定额工程量为有效桩长+加灌长度;空桩长度为清单项项目特征值之一。
解读:首先明确两个术语的定义:
加灌长度:为保证桩顶质量,超高设计桩顶标高的部分,该长度一般需要设计明确或按规范计取。《建筑桩基技术规范》JGJ 94-2008:灌注桩加灌长度宜为 0.8~1.0m。
空桩长度=孔深-桩长,孔深为打桩工作面至设计桩底的深度。

问3:挤密桩用2025定额组价与市场价的关系,孰高孰低?
答3:经测算,2025定额组价,水泥土挤密桩综合单价高于市场价。

解读:定额中没有水泥挤密桩专属子目,可套取灰土挤密桩子目并按定额解释水泥含量进行换算。

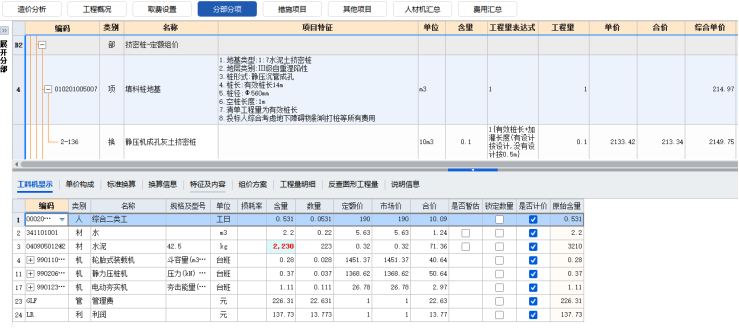

1. 清单列项-定额组价(静压沉管成孔)
2.清单列项-定额组价(沉管成孔重锤夯实挤密桩)

3.清单列项-市场价组价

二、拆除垃圾场内归堆费

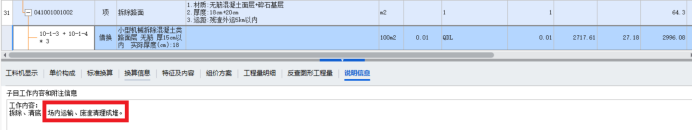

问:拆除垃圾场内归堆费可以单独计取吗?
建议解决方案:

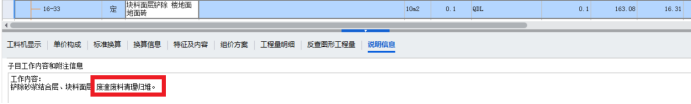

1. 不论是陕西2009计价还是2025计价,拆除若套用相应的定额子目,则场内垃圾归堆不再单独计取。如果拆除按市场价计取,需要看拆除工作内容是否包含场内归堆,若未包含可另行计取,若已包含,不再单独计取。
2. 如果拆除按市场价计取,需要看拆除工作内容是否包含场内归堆,若未包含可另行计取,若已包含,不再单独计取。
3. 为了保持口径统一,建议拆除工程市场价对应的工作内容与现场计价体系保持统一,若因项目实际确须例外,应在项目特征中进行描述,避免争议发生。
解读:
(一)拆除套用了2001修缮定额子目,则包含了30m以内的场内归堆,不能单独计取场内归堆费用,否则会重复计取。

(二)2025定额对于垃圾场内归堆的考虑

2025定额总说明以及章说明并没有直接明确场内归堆的运距,可综合理解如下:
1. 场内归堆除另有约定外,均不另行计取;
2. 涉及楼层运出垃圾可以按定额相应子目计取;
3. 建筑垃圾外运发生时另行计算。
三、借套定额
问:2025计价体系下能否借套2001的修缮定额子目?
建议解决方案:
1.建议不要借套。若借套会形成一份计价文件没有逻辑自洽的情况。
2. 最好是以市场价补充子目的形式计取。可找房屋拆除施工队咨询,要考虑工程大小、建筑物高度、结构形式、垃圾运距等多种情况。
3. 如果实在手头没有市场价,可以用2009计价套2001修缮定额子目,测出来子目综合单价,然后以补充子目的形式再计入2025新计价文件中。

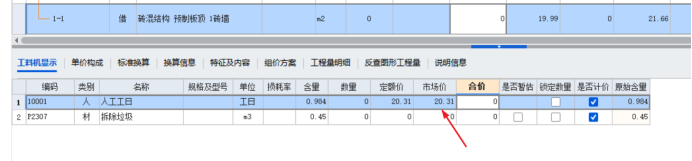

解读:2025新计价和2009计价逻辑不同。修缮定额的人工基期价格为20.31元/工日,2009计价逻辑20.31元/工日与人工市场价的差价计取在取费表中,不参与管理费、利润、通用措施费的取费。加之定额编制时间久远,人工消耗量差异叠加计价逻辑的差异,对造价影响较大。 而2025新计价人工中包含了人工动态调差和建筑工人社保费用。

四、招标工程量和实际工程量量差大于+15%时价款调整

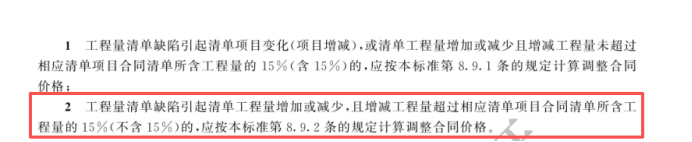

问:关于招标工程量和实际工程量量差大于+15%应如何计算?当减少比例大于15%时是否全部工程量都执行新单价?
建议解决方案:无论是增加还是减少超出15%,均为超过15%的部分执行新单价。
解读:

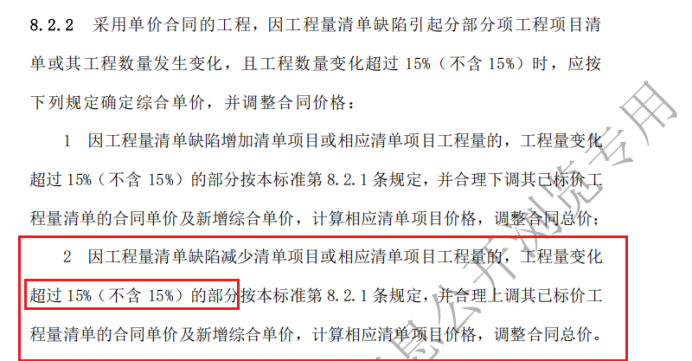

陕西2025计价标准原文如下

2024国标计价标准原文如下

五、砖墙缩尺
问:关于砖墙缩尺,2025新计价应如何考虑?
建议解决方案:结合2025计算标准中计算规则以及2009关于砖墙缩尺的补充解释,分两种情况分别执行:
1. 对于招投标的施工总承包项目,砌体的清单工程量按照图示尺寸计算,砌体分项的综合单价按合同约定执行;
2. 对于议标或者工程总承包项目,定额工程量按照缩尺后的实际厚度计算,同时按定额说明换算砌体的材料消耗量。
解读:处理思路和逻辑沿用2009计价。
定额解释(六)原文如下

共28条评论
造价实战24年,擅长造价争议解决及新计价解读
已发表38篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 2 住建部通知:2027年1月1日起强制执业!
- 3 24清单天棚计量:抹灰与吊顶的扣减边界
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 6 注意!10月1日起,这两个证书合并!
- 7 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 8 11个安装算量电气中最容易算错的地方,避雷!
- 9 投标不敢动,结算被核减?24清单安措费最容易踩的两个坑
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 12 24新清单施行后,报价合理性第一次有了评判依据
- 13 规费和安全文明施工费被下浮,钱还能要回来吗?
- 14 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 15 材料调差用量基数到底怎么取?
- 16 其他项目清单编制,24新标准到底改了哪几处?
- 17 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 18 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 19 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 20 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 21 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 22 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 23 危大工程管控:范围、责任、方案与验收的落地要求
- 24 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 25 安装工程造价工程量的计算方法与技巧
- 26 清单计价中,施工降效费到底怎么算?
- 27 混凝土算量,这4处最容易漏
- 28 24清单下最高投标限价到底该按哪个工期编?
- 29 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 30 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 31 工程被砍掉一整栋楼,措施费包干该不该扣?省造价站给了明确答案
- 32 24标准下价格指数缺失时的暂定调差与追溯全解析
- 33 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 34 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 35 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 36 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 37 图纸会审不认真,算了半天白忙活!
- 38 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 39 24清单计价标准下,赶工费到底怎么算、怎么证?
- 40 导出前不查这三项,白干
- 41 材料涨价,这笔钱怎么要回来
- 42 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 43 土建预算漏项高发清单(实体工程篇)
- 44 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 45 清单漏项,多半漏在这4处
- 46 索赔28天,错过就失效?停工损失索赔避坑指南
- 47 10月1日这些新规落地执行!第2条直接卡你的结算
- 48 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 49 电气图纸上的各种符号,看完这篇就全懂了
- 50 大地坐标、施工坐标互转,放线不用两头换算
