24新清单规费“隐身”了?手把手教你把费用摊进报价里
晴空万里
2025-11-11
|
4793阅读
8
赞

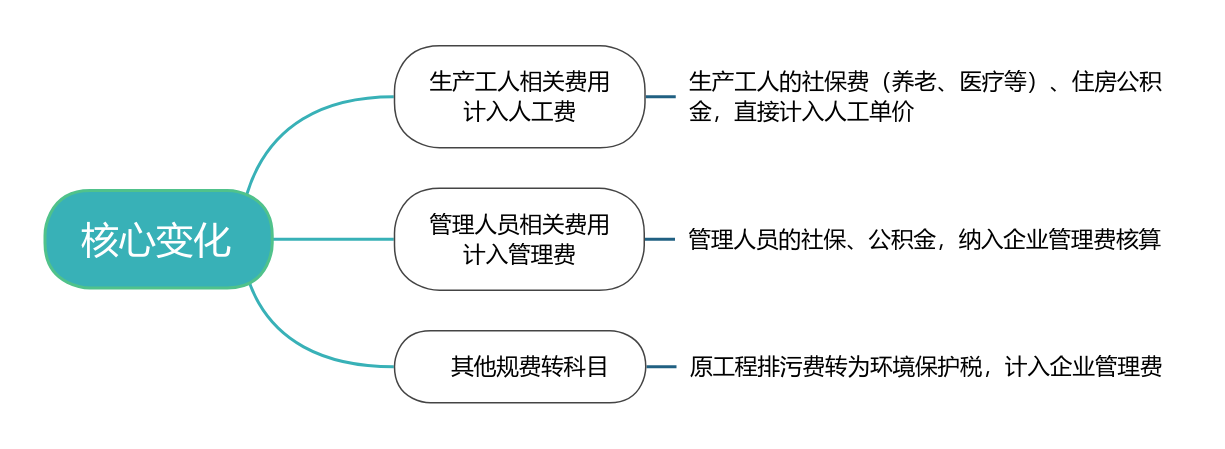

2024 版《建设工程工程量清单计价标准》(GB/T50500-2024)的实施,给造价行业带来了关键变化——沿用十年的“规费单独列项”模式正式退出舞台。这并非取消规费,而是将原本独立的社保费、公积金、环保税等“拆解重组”,分摊到分部分项工程的人工费和管理费中。

在24清单下,同一个项目,新旧算法有哪些差异呢?下面咱们结合实际案例进行分析。

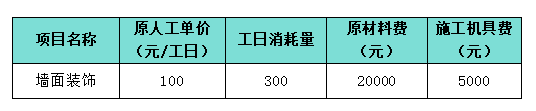

某墙面装饰工程(参考区域费率:社保费率20%、公积金费率12%,管理费按人工费18%计取)基础数据如下:

一、旧规算法(规费单独列项)
人工费=300×100=30000元
管理费=30000×18%=5400元
规费=30000×32%=9600元(规费按定额人工费的32%(20%+12%)计取)
分项工程费合计=人工费+材料费+机具费+管理费+规费 =30000+20000+5000+5400+9600=70000元
二、新规算法(规费分摊入人工费、管理费)
人工费调整:生产工人社保+公积金计入人工单价,新人工单价 = 100×(1+32%)=132元/工日
总人工费=300×132=39600元
管理费不变:仍按调整后人工费的18%计取39600×18%=7128元
分项工程费合计=新人工费+材料费+机具费+管理费=39600+20000+5000+7128=71728元

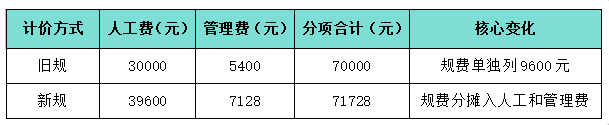

三、新规、旧规差异对比

通过对比,我们会发现新规下费用略增,是因为人工单价包含了完整的劳动成本,更贴近市场实际情况。这就是新规的核心:不是增减成本,而是让成本“归位”。

1.算得准:按“人员类型+地方标准”拆分
不同地区的社保基数、公积金比例不一样,比如济南的社保费率比杭州高一点,不能全国用一套标准。
2.守底线:别为中标压缩社保成本,合规是前提
按实际人工成本核算报价,不刻意压低人工单价,确保社保费用足额分摊。
3.控风险:合同里写清调整机制,防止价格波动
新规下人工费含了社保,要是人工价格涨了,得明确怎么调。比如某地规定人工费偏差超30%要重新评审,这个可以写进合同里。另外,暂列金额可以多留一点,比如按总价5%计取,应对分摊带来的不确定性。
结语
24新清单让规费“隐身”,本质是推动工程造价从“政府定价”转向“市场定价”。
1.对施工企业而言,需打破传统核算惯性,构建与新规匹配的成本计量框架;规费并入竞争性费用后,需建立分层报价策略,报价既要满足合规要求,又要具备市场竞争力;规费分摊涉及造价、人力、财务、工程等多个部门,需建立协同机制确保数据流转顺畅;新规下的风险点从“费率适用错误”转向“分摊合规性争议”,需针对性建立防控措施。
2.对建设单位而言,需构建“前期策划-过程管控-后期保障”的全周期管理体系;招标控制价需更加关注人工市场价,避免因报价过低埋下用工风险。
3.对造价人而言,以前是“按费率套数”,现在得“算实际成本”,确实是个挑战,但也推动行业走向精细化管理——会算真实成本的企业,才能在报价中占得先机。

共28条评论
初心研墨,漫书造价行路笺。
已发表84篇文章
头条热榜 换一换
- 履约过程中发生的法定第三方专项检测费,应由谁承担?
- 26一造考生速领!0元解锁备考“急救包”,限量500份
- 定额下浮:锁定了费率,就锁定了中标价格吗?
- 神圣的竣工图,真的可以作为项目结算依据吗?
- 市政结算审计争议不断?这18个真实案例拆解,让你不再吃“哑巴亏”!
- 1 签证写着“以审计确认为准”就废了?造价人必看的法律效力与结算破局指南
- 2 挖基坑0.3m厚的预留土,专家的答复为什么都是错的?· 假如我是解答人系列之(七)
- 3 瓦屋面的定额遭遇,你栽过跟斗吗?· 假如我是解答人系列之(五)
- 4 工业管道管件构成&计量
- 5 安装专业“神器”来了!这份全专业图例汇总,帮你彻底告别识图困难!
- 6 如何使用工程造价指标,说人话和不说人话的两种表述
- 7 真石漆、水包水、水包砂:核心区别与单价对比全解析
- 8 图纸与现场两张皮?造价对量争议破解指南,3个真实案例教你维权
- 9 签证单并非“免审金牌”:24清单下竣工结算审减的商法逻辑与实务指南!
- 10 浅议一般纳税人与小规模纳税人在工程结算 阶段的争议与解决
- 11 暗藏玄机的签证与背后的成本·假如我是解答人系列之(六)
- 12 各地新出消耗量标准中机械台班是否包含燃料动力费解析
- 13 工程结算送审资料总缺点啥?照着这份清单整准没错
- 14 深度解析24新清单“应视为”条款:规则、风险与实务应用
- 15 陕西2025定额楼梯2.56m³/10m²含量真相:不是多此一举,是提高效率
- 16 费率招标项目不可竞争性费用结算争议案例
- 17 降低工程施工成本的30个有效措施!
- 18 单项工程、单位工程、分部工程、分项工程的划分,工程人必知!
- 19 工程项目亏损的11个主观原因
- 20 一文搞懂二次结构圈梁造价:从设计到施工!
- 21 24清单规费删除后,工程造价合规管控这么做
- 22 植筋预算争议真实案例:四大核心场景与防控指南
- 23 热水给水系统-连续测量高效计量
- 24 同轴电缆工程量计量
- 25 CAD翻译软件测评:如何使用PlanForm-AI翻译CAD图纸?这个教程一定要收好!
- 26 电气工程量计算好难?快试试这些计算方法
- 27 对拉螺栓预算争议真实案例:小零件引发的大纠纷
- 28 陕西25新清单、新定额实操讲解(十一):模板
- 29 宽窄巷的花格门窗怎么套定额?· 假如我是解答人系列之(八)
- 30 荣耀揭榜|2025年度服务新干线专家获奖名单正式发布!
- 31 固定总价合同下的造价争议:“一包到底”还是“据实调整”?
- 32 26年一级造价师分阶段学习规划(附学习打卡表)
- 33 造价争议的背后,是人心的权衡
- 34 福布斯U30告诉你:土木工程也有光明的未来
- 35 用易经哲学“不易、简易、变易”的观点谈施工成本和造价指标
- 36 24清单落地后,合同条款打架怎么结算?商法融合+实战案例,造价人速看!
- 37 造价人必看!梁侧N筋 VS G筋:别再混淆抗扭筋和构造筋,算量省钱全靠它
- 38 建设工程计价依据热点问题解答(2025年11月)
- 39 国家发改委对20个招投标疑难问题的集中解答
- 40 房屋全部腾空后装修的定额选用:新建还是房修?
- 41 配管配线工程量计算规范&实操
- 42 再谈财政和审计局审计对工程签证的审减权边界
- 43 大数据+24 清单:综合单价这样动态调整更精准
- 44 风险包干费的罗生门:清单计价下的合同约定与审计合规之争
- 45 招标清单项“综合考虑”到底综合了什么?
- 46 50mm 的代价;清单未注明的厚度,结算时该不该按实调整厚度?
- 47 掌握造价指标,破解成本控制的“密码”
- 48 24 清单颠覆招投标:风险转移 + 报价改革,没做好的直接出局!
- 49 工程结算时签证处理细节说明
- 50 2026一建电子教材+新教材变动明细,免费领取~
