24新清单增值税变天?3个变化直接影响你的项目利润!
晴空万里
2025-11-12
|
15656阅读
8
赞
《建设工程工程量清单计价标准》 GB/T50500-2024,自2025年9月1日起实施,其中对增值税的处理方式进行了重大调整,重构了工程造价中的税费体系,对工程造价产生直接影响。
笔者整理了2024版计价标准增值税的核心变化,如下所示:

(一)增值税单独列项
新计价标准明确:“工程量清单应按分部分项工程项目清单、措施项目清单、其他项目清单、增值税分别编制及计价”。
这一规定改变了以往含税计价的模式,使增值税从原来的综合单价和各项费用中剥离出来,在工程造价中清晰体现,大大提高了造价的透明度和可追溯性。
例:某项目分部分项工程费为850万元,措施项目费为100万元,其他项目费为50万元,增值税=(850+100+50)×9%=90万元,总造价=850+100+50+90=1090万元。
注:新清单取消规费独立列项,原规费内容(如社保、公积金)用于现场工人的计入人工费、用于管理人员的计入企业管理费。
实践中,通过增值税单独列项,能够在投标报价、结算审核时明确增值税的金额和计算依据,减少因税金计算不透明、税收理解差异、税收归属等问题导致的纠纷。

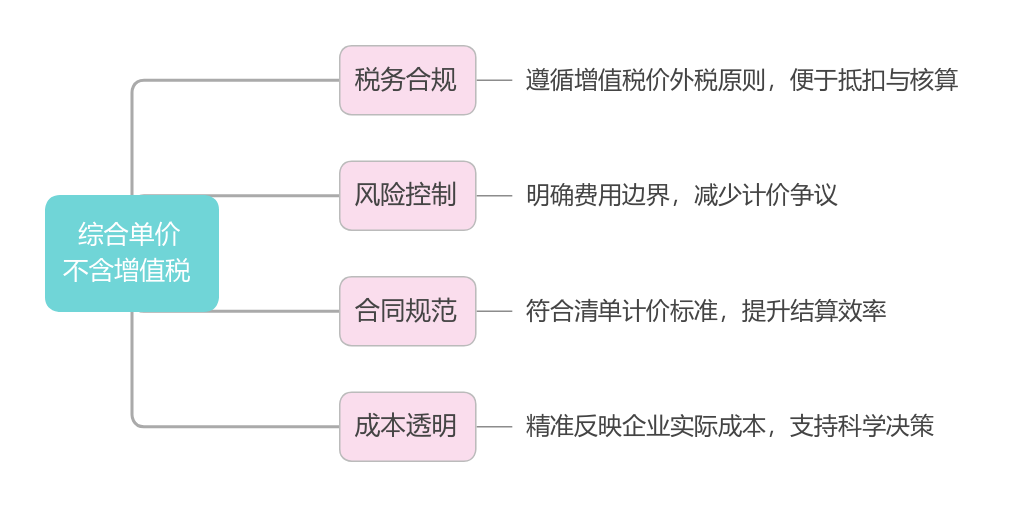

(二)综合单价不含增值税
新计价标准明确:“清单项目综合单价包括人工费、材料费、施工机具使用费、管理费、利润和一定范围内的风险费用,不包括增值税”。
这一规定改变了以往含税综合单价的计价习惯,明确综合单价为不含增值税的税前全费用价格。

实践中,不含税综合单价为工程计价提供了标准化框架,既是规范市场行为的必要手段,也是保障发承包双方权益的核心工具。
(三)专业工程暂估价
新计价标准明确:“专业工程暂估价是发包人在工程量清单中提供的,在招标时暂不能确定工程具体要求及价格而预估的含增值税的专业工程费用”。
这一规定便于招标时合理设定控制价,避免了投标人因税费理解偏差导致的报价失误,简化流程的同时,也减少了结算争议。
例:招标文件明确专业工程暂估价含增值税,投标人直接按含税报价,结算时按实际金额调整。
实践中,专业工程暂估价含增值税,通过明确税费归属,实现了成本透明化、计价规范化、风险合理化。但需注意的是,要在合同中对专业工程暂估价的调整方式做出明确约定,特别是当实际分包工程的增值税额与暂估价存在差异时的处理方式。

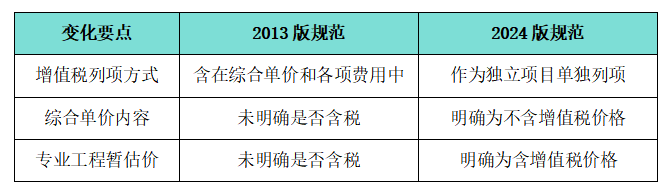

(四)落地建议
1.工具与数据适配
(1)升级计价软件:确保软件支持不含税综合单价编制、增值税单独列项计算,以及专业工程暂估价含税录入功能;
(2)建立不含税价格库:重新梳理材料、设备、劳务等价格数据,按不含税价建档,为精准计算税前工程造价奠定基础;
(3)适配增值税附表:按24清单要求完善投标报价、结算文件中的增值税填报附表,确保税额计算可追溯。
2.合同条款约定
(1)明确计税方式:在合同中明确采用一般计税或简易计税,约定适用税率及计税基数构成;
(2)规范价格表述:所有合同价款均需明确“含税价”或“不含税价”,避免模糊表述引发争议;
(3)细化发票约定:明确发票类型(增值税专用发票/普通发票)、开票时间、抵扣责任等条款,保障抵扣链条完整。
结语
《建设工程工程量清单计价标准》 GB/T50500-2024,对增值税处理进行了系统性重构,从“含税计价”到“彻底价税分离”的转型,不仅解决了行业长期存在的计税争议,更通过简化流程、优化结构、衔接税法,为建筑业高质量发展注入了新动能!
24清单也对造价人员的专业能力提出了更高的要求,我们要深入学习24新计价标准,增强合同管理与风险意识,建立市场化计价能力,不断提高复合型专业能力!
共28条评论
初心研墨,漫书造价行路笺。
已发表88篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 6 一级造价师各科章节练习题汇总(完整版)
- 7 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 8 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 9 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 10 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 11 定额工程量和清单工程量有什么不同?
- 12 图纸显示不全?十大高频问题与解决方法汇总(上)
- 13 一觉醒来全世界造价水平下降一万倍
- 14 审计局的“显微镜”:一份发票如何推翻整个结算
- 15 定额组价既然偏离市场价,为何还不废除?
- 16 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 17 实体工程计量争议的常见类型与判定要点
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 给排水工程计算实例技巧汇总
- 20 凭什么不计算新建工程加气块的开槽费用?
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 工地上的8类钢筋,你分得清吗?
- 24 建筑工地“九牌一图”,你都知道是什么吗?
- 25 为什么住宅楼一般建到33层就不建了?
- 26 施工合同无效时价款结算的27条宝典
- 27 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 28 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 29 害人的税率
- 30 24清单标准实施后大家还有什么牢骚要发
- 31 刚入行的小白一定要知道的“造价审计流程及技巧”
- 32 某新型住宅地下独立车库线缆计算技巧分享
- 33 什么是桩?桩有什么作用?
- 34 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 35 官方发布!持一造证书可领取90000元补贴!
- 36 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 37 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 38 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 39 大道至简,一张塑料薄膜对做造价的启示
- 40 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 41 24清单计价模式下如何编制招标控制价
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 10次工业项目,有九次预算失真:问题不在现场,而在....
- 44 水利水电常用知识点
- 45 如何控制工程造价全过程
- 46 合同争议轻松解决,再也不怕领导啦~
- 47 实体工程计量争议案例剖析:避开计量“雷区”
- 48 工程造价中被打脸的工序操作
- 49 有一种大神:可以不用电子版CAD图纸做造价
- 50 造价过程中的这些“价”你都搞清没?
