专业工程暂估价到底含不含税?含什么税?
日月扶疏
2025-11-13
|
8993阅读
2
赞
自《建设工程工程量清单计价标准-GBT50500-2024》出台以后,对专业工程暂估价含税问题有了约定,但似乎约定云山雾罩,让人费劲,《陕西省建设工程费用规则-2025》把这块阐述的非常清晰,下面我用一个实操案例详细分析理论和阐述,结论如下:
1.招标专业工程暂估价清单,在其他项目费界面是不含税的(增值税进项税),如果其他项目费界面有专业工程暂估价“增值税”的栏目,编制工程量清单和最高投标限价时最好也不要去填写。填的话会造成争议和误解。甲方在招标文件中列出的专业工程暂估价金额(含9个点的增值税),其实是专业工程暂估价工程造价金额,而不是专业工程暂估价“清单金额”
2.专业工程暂估价造价,在工程造价费用汇总界面,是含税的(增值税销项税)
3.专业工程暂估价在招标时,建设方或招标代理方应按造价指标或类似项目经验去暂估,不能瞎暂估或者拍脑门暂估(暂估太多或太少都是隐患),投标人按清单金额去投标。
4.专业工程暂估价在结算阶段,按深化设计图打开重新算造价,算多少是多少,然后去“置换”(先扣后加)中标造价里面的专业工程暂估价造价。
5.为什么要这么理解,专业工程暂估价性质其实和材料和设备暂估价的性质是相似的,软件操作和含税的情况应该是保持一致的。
下面是一个模拟招投标的一个小案例,以暂估20万元的自行车棚为案例展开陈述

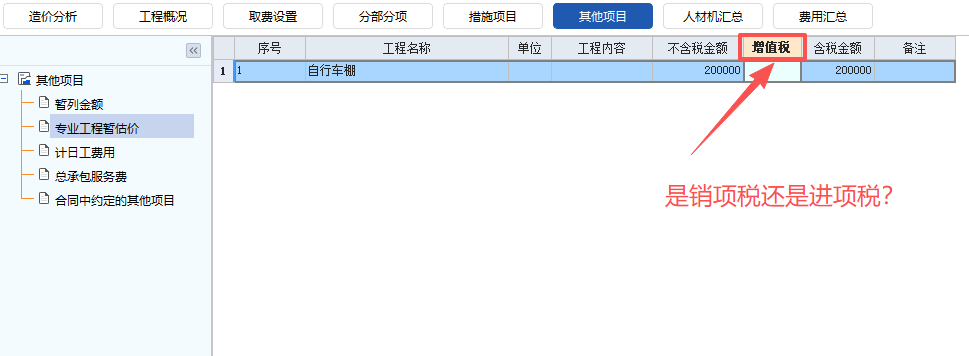

1. 自行车棚专业工程暂估价、其他项目费界面清单金额:20万元
2. 自行车棚专业工程暂估价、不参与记取专业措施和通用措施

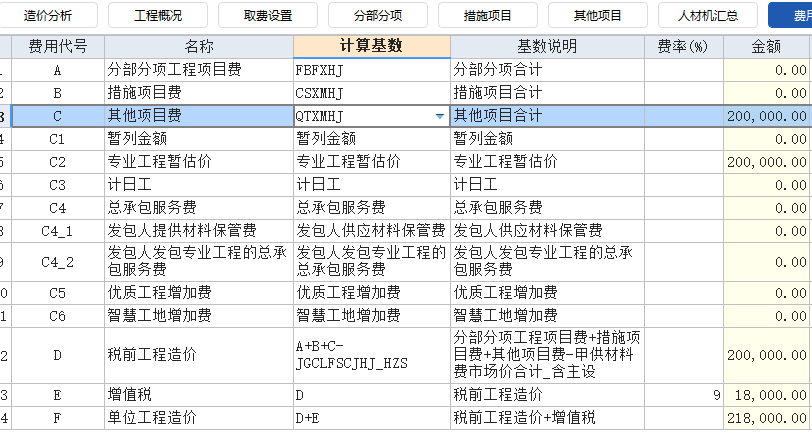

3. 自行车棚专业工程暂估价、税前造价=清单金额=20万元
4. 自行车棚专业工程暂估价、增值税销项税额=20*9%=1.8万元
5. 自行车棚专业工程暂估价、含税工程造价=20+1.8=21.8万元


下面说说为什么建设方或招标代理方应按造价指标或类似项目经验去暂估,不能瞎暂估或者拍脑门暂估。先说一个具体案例,某代理方在招投阶段,编制工程量清单时把深基坑工程的降水工程暂估了80万元,结果深化设计图出来以后算出来的工程造价是500多万元,其中抽水台班还算得不是很多。
合理或基本准确去预估专业工程暂估价金额,是为了保证投资可控不超概、招标过程中保住公平、方便合同履行,如瞎暂估会引发多重风险
暂估价是项目投资估算、设计概算的重要组成部分,瞎暂估会导致总投资偏差过大。暂估过高会增加资金占用成本,暂估过低会引发后续投资超支、资金缺口。
暂估价金额会直接影响投标报价的合理性,招标人不能改动金额,提答疑会因调概或修改招标清单出现延期、瞎暂估会让投标人无法准确测算成本,让人非常尴尬,最终可能让没有实力或关系的分包单位成了冤大头。
暂估偏差过大可能导致中标后双方对暂估价调整产生争议,甚至引发合同纠纷。
专业工程暂估价后续需通过招标或协商确定实际价格,合理暂估能为后续二次招投标工作奠定基础。
瞎暂估在施工过程中可能导致专业工程与整体项目进度脱节,或因价格争议延误施工。
![]()
![]()
![]()
附录:以下是国标计价规则和陕西费用规则的规定
一、《建设工程工程量清单计价标准-GBT50500-2024》的规定
2.0.14 材料暂估价
发包人在工程量清单中提供的,用于支付设计图纸要求必须使用的材料,但在招标时暂不能确定其标准、规格、价格而在工程量清单中预估到达施工现场的不含增值税的材料价格。
2.0.15 专业工程暂估价
发包人在工程量清单中提供的,在招标时暂不能确定工程具体要求及价格而预估的含增值税的专业工程费用。
3.2.11 增值税应以分部分项工程项目清单,措施项目清单,其他项目清单(专业工程暂估价除外)的合计金额作为计算基础,乘以政府主管部门规定的增值税税率计算税金。
二、《陕西省建设工程费用规则-2025》规定
1.定义:专业工程暂估价是指发包人在工程量清单中提供的,在招标时(非招标工程签约时)暂不能确定工程具体要求及价格的不含增值税的专业工程金额。
2.招标阶段:材料暂估价应按招标文件列出的材料单价计入相应综合单价,专业工程暂估价应按招标工程量清单列出的金额计算。
3.投标阶段:材料暂估价应按招标文件列出的材料单价计入相应综合单价,专业工程暂估价应按招标工程量清单列出的金额计算
4.结算阶段:材料暂估价和专业工程暂估价依据合同约定调整计算。材料暂估价按发承包双方确认的价格调整,调整部分按价差处理,只计取增值税;专业工程暂估价按最终确认的专业分包工程金额计算。
共28条评论
已发表2篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 危大工程管控:范围、责任、方案与验收的落地要求
- 设计变更引发自发电费用,结算时该不该单独计取?
- 清单单位写错,420万差点打水漂——合同里没写清计算规则,审计就有权按他的规则算
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 桥架内线缆怎么算?终于有人讲透了
- 4 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 5 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 6 1184亿!六大项目!内蒙古这个地方要火了
- 7 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 近30亿项目中标四个月被取消资格,问题出在哪?
- 10 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 11 市政沟槽土方量,手机上填几个数就算完
- 12 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 13 2026造价监管新规:结算、投标、用人、留痕全攻略
- 14 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 15 措施费被包干,结算就认栽?这3个关口必须把住!
- 16 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 17 24清单落地:最高投标限价编制的五步实操与三个坑
- 18 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 19 高大支模措施费总价包干,结算时能否调整?
- 20 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 21 加油站项目造价怎么审?一份可以照搬的指标分析法
- 22 工业建筑下钢结构厂房套指标总被审减?先把这5个查询步骤搞明白!
- 23 1.23亿送审砍2300万!结算资料这3个坑最要命
- 24 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 25 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 26 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 27 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 28 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 29 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 30 新工艺、新材料没有历史价格数据,怎么组价?
- 31 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 32 图纸拖进去就能识别?没那么简单
- 33 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 34 建工司法解释二已经生效,你手里的案子到底适用新规还是旧规?这3个问题必须搞清楚
- 35 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 36 认价不再扯皮,掌握这4点就够
- 37 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 38 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 39 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 40 概算、签证、分包:全过程审计最该盯住的3个环节
- 41 24 清单下施工阶段全过程造价管控要点与实操全解
- 42 24清单天棚计量:抹灰与吊顶的扣减边界
- 43 投标报价澄清说明,总被认定程序违法?24清单划出这6条红线
- 44 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
- 45 措施费里隐藏的“财富密码”!施工方案千万别再拍脑袋填比例!
- 46 材料调差用量基数到底怎么取?
- 47 补充协议调整付款方式,凭什么叫“实质性变更”?关键看这四点
- 48 EPC 项目计价方式变更:费率改总价包干,先搞清楚这3个问题
- 49 中标下浮率被算了两遍,结算单价到底按哪个来?
- 50 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
