陕西2025新计价实战答疑集锦(十)
造价人职场充电宝
2025-11-14
|
8758阅读
3
赞
陕西2025新计价体系落地实践中,定额的深入理解与应用成为核心需求——定额模糊条款解读、换算规则实操把握、未明确工作内容界定、特殊工艺子目匹配等难题,均来自真实工作场景。我们坚守“源于工作、反哺工作”初衷,针对这些定额应用痛点梳理方案:一方面深研陕西2025新计价依据文件规定、说明、章节注释,深挖编制逻辑与适用边界;另一方面请教行业资深专家,结合典型项目验证实操可行性后整理汇编。本次答疑仍以“问题+依据解雇+建议解决方案”呈现。希望这份工作实践沉淀的答疑集锦,帮大家大家跳出定额表面理解,理解定额编制的底层逻辑,与行业同仁一起在新体系应用中夯实专业、稳步前行。
一、层高超高垂直运输增加费
问1:层高超高垂直运输增加费具体指的是什么费用?什么时间需要计取?
答1:2025消耗量定额说明原文:垂直运输子目均按照层高3.6m以内考虑,超过3.6m者,应另计层高超高垂直运输增加费,每超过1m,层高超高垂直运输增加费按超高部分建筑面积对应子目增加10%,层高超高不足1m按1m计算。
问2:该费用应该如何正确计取?
官方解读如下:
举例:

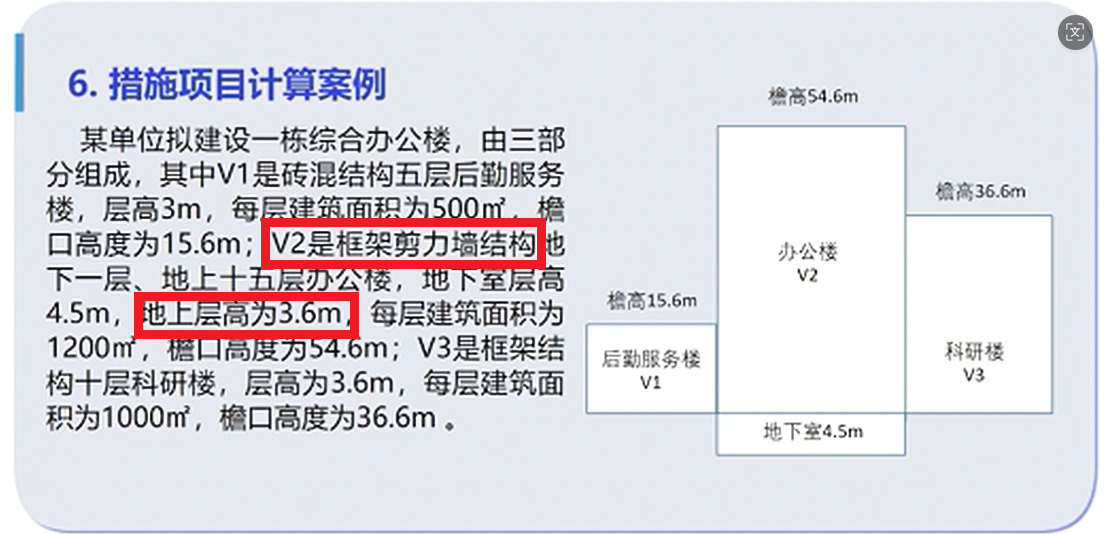

3层:3.6*3=10.8m,故选择20m以内垂直运输子目。

15层:3.6*15=55.8m,故选择70m以内垂直运输子目。

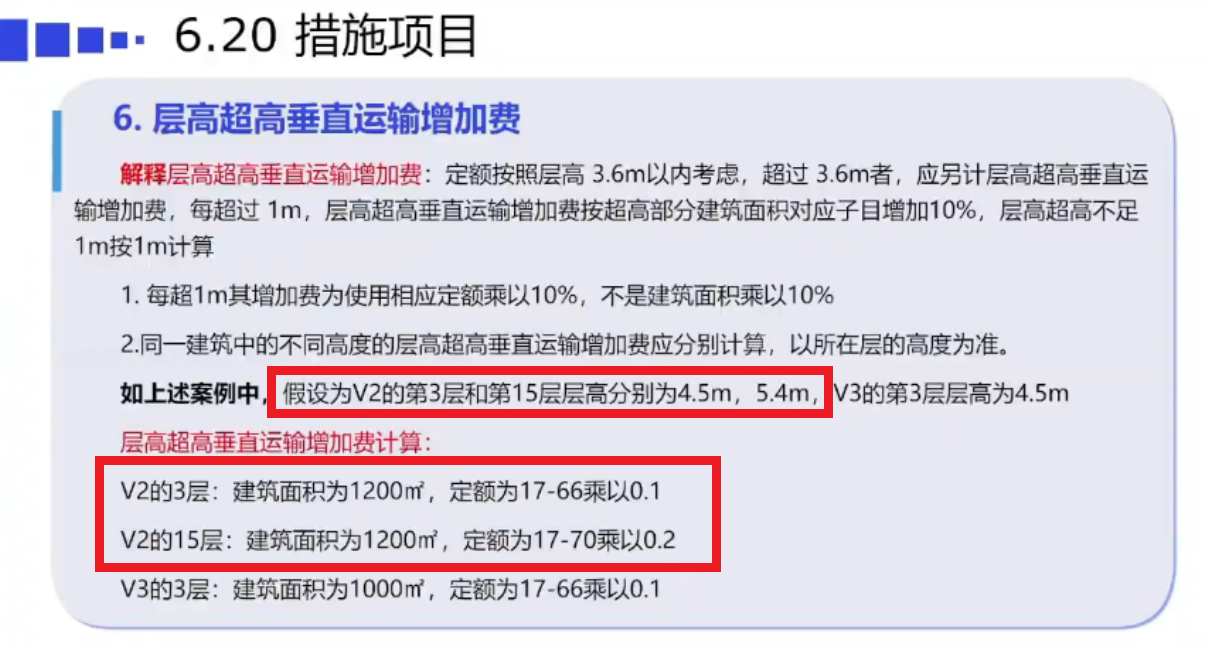

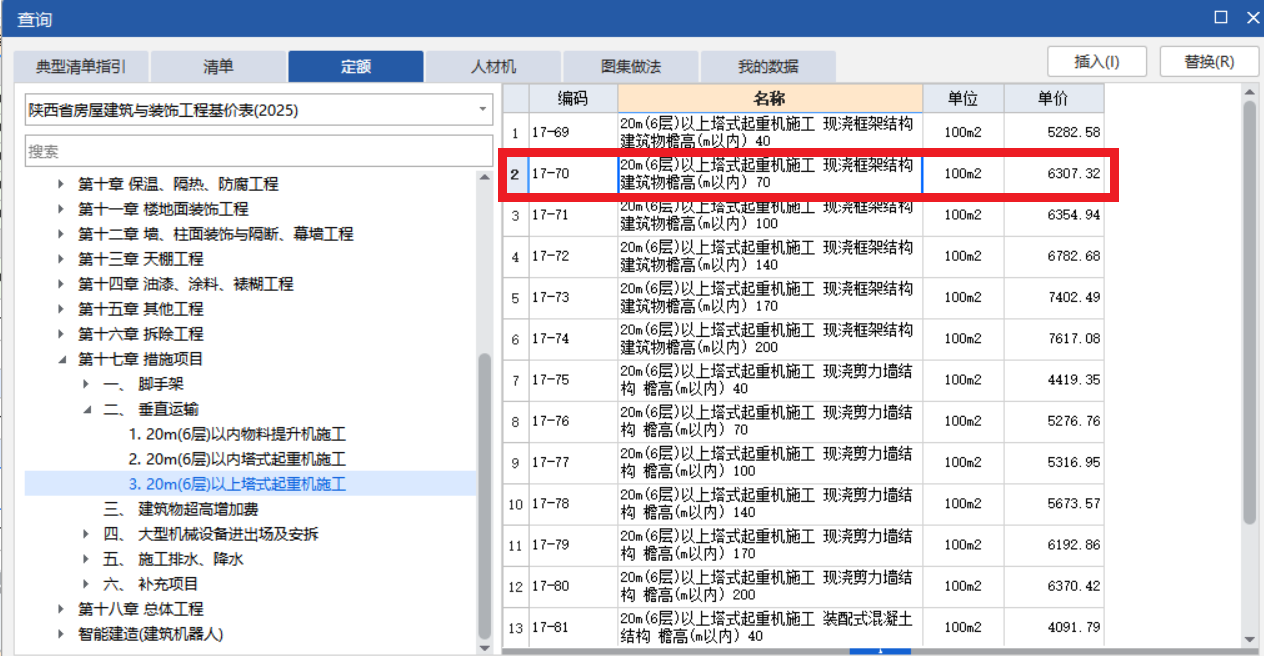

结论:层高超高垂直运输增加费定额子目选用应按层高超高楼层顶标高判断,分别按不同结构形式对应层顶标高选择20m以内和20m以上的垂直运输子目并执行系数。
二、垃圾处置费、弃土场费
问1:垃圾处置费、弃土场费计算时工程量按天然密实方还是虚方?
建议解决方案:在合同未约定的情况下,按自然方计取较妥。
解读:1.计算标准中计算规则为挖方(自然方)-回填方*1.15(可利用)=余方弃置,计算结果就是自然方。
2.余方弃置的主要工作内容是外运,装卸和消纳为辅助工作内容,因此可以理解为其计量按土方运输的规定自然方计。

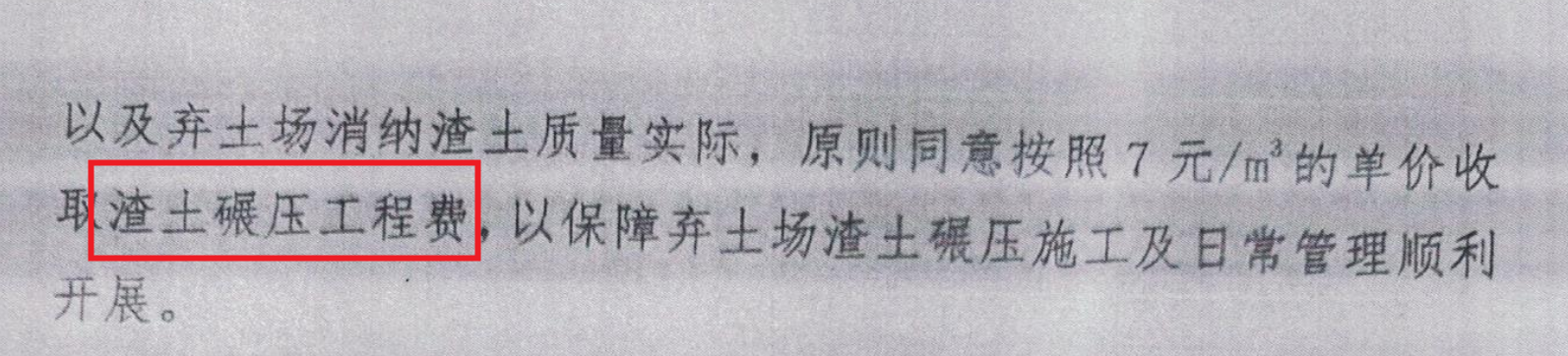

案例:弃土场费用7元/m3(价格出处见下面截图),在办理弃土场结算时,弃土场无法核实自然方量,如何计取?

解读及建议解决方案:
1.图片中的关键表述为:“原则同意按照7元/m³的单价收取渣土碾压工程费”。计价对象费用名称明确是“渣土碾压工程费”
2.工程惯例:土方回填均按压实方计算。
故与弃土场结算弃土费用时,应按照压实方计取。
管理控制建议:
1.后续遇到类似情况,事先与弃土场签订合同时约定按自然方计取,与现行2025计算规则保持统一。
2.约定虚方(即装车体积)与自然方的折算系数,系统可参考土方体积换算系数表。
三、桩间土
问1:桩间土的判定,挤密桩褥垫层部位土方开挖是桩间土吗,需要按桩间土单独列项吗?
建议解决方案:挤密桩褥垫层部位土方开挖(即桩顶至褥垫层底之间的土方)不属于桩间土,不需要单独列项。
问2:桩间土的厚度如何确定?计算范围包含工作面和放坡吗?
定额说明解读:桩间土厚度=桩顶设计标高-设计基础垫层底标高+加灌长度。桩间土厚度范围内全部土方,即包含工作面和放坡土方工程量。
2025消耗量定额说明原文:桩间挖土按各类桩(抗浮锚杆)、桩承台外边线向外 2m范围内,或相邻桩(抗浮锚杆)、桩承台外边线间距离≤4m范围内,以桩顶设计标高另加加灌长度至设计基础垫层底标高之间的全部土方以体积计算,扣除桩体和空孔所占体积。
问3:桩间土计价要点有哪些?
建议解决方案:桩间土开挖计价建议按人机配合考虑,人工与机械的比例主要影响因素桩间距(即工作面大小)等。
四、投标人工费调整
问1:投标报价基价人工单价是否可调整?若可以调整,与建筑工人社保费用不可竞争冲突吗?
提问修正:投标报价人工单价是否可调整?去掉“基价”两个字。
费用规则原文:人工单价由投标人自主确定,也可参考省级工程造价主管部门发布的人工单价和动态调整文件计算。

实操解读:

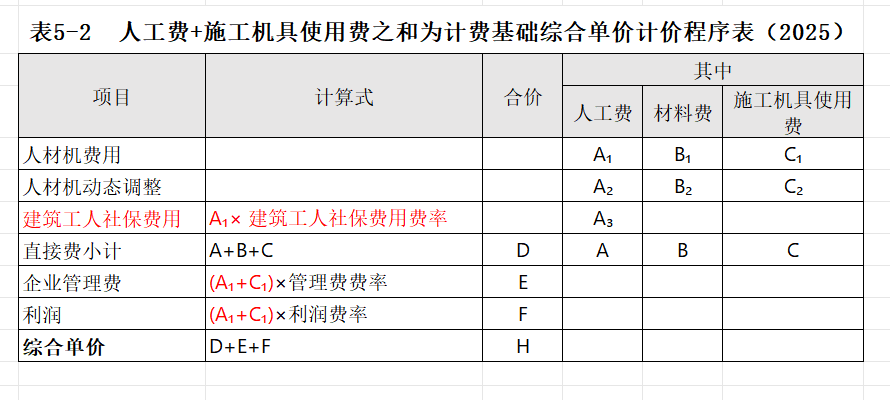

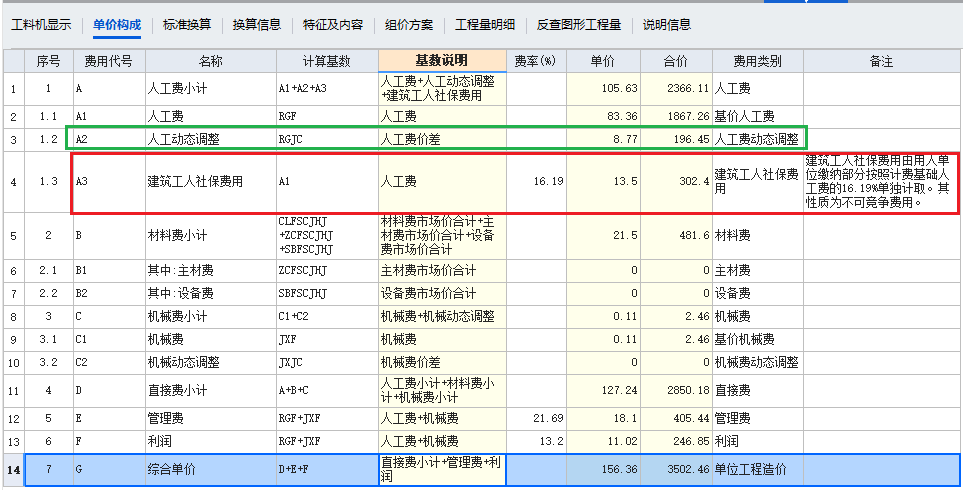

投标报价时人工费可以调整,调整后的数据体现在下述截图A2(人工动态调整)这一行;

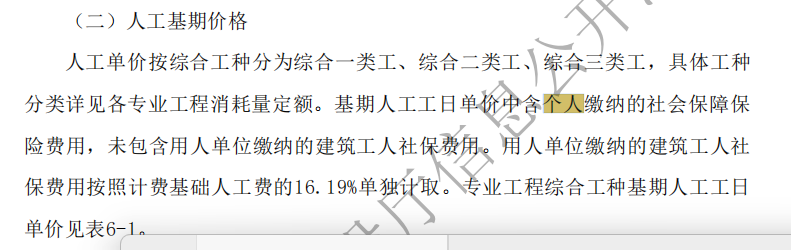

人工费调整与建筑工人社保费用不可竞争不冲突。因为建筑工人社保费用的取费基数为A1(基价人工费)。
编制最高投标限价时人工动态调整须依据省级工程造价主管部门发布的人工单价和动态管理文件计算。目前因没有发布相关文件,故编制最高投标限价时人工单价执行的是基期价格,即A2(人工动态调整)等于0。
若投标报价时确定的人工费若大于基价,则A2(人工动态调整)大于0,若投标报价时确定的人工费若小于基价,则A2(人工动态调整)小于0。

五、混凝土地面垫层子目选取

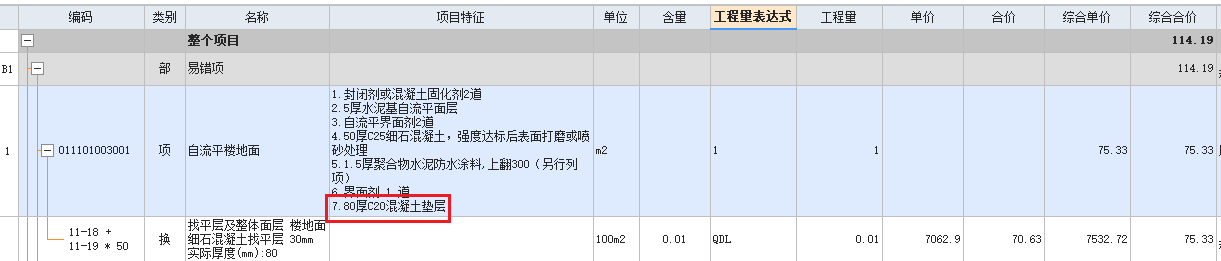

问1:以下截图“80厚C20混凝土垫层”组价正确吗?

实操解读:上述截图组价显然是错误的。正确组价如下图:

当我们把问题呈现在眼前时,似乎觉得很简单,可这就是工作场景中的真实案例。下来我们看看如何规避这个问题呢?
1.两条子目的选择原则:需结合构造层次的位置(相对于现浇楼板的上下)和构造层的功能综合判断。
2.常规情况:
若构造层位于楼板下方(如地面垫层在土基上),则套5-1(垫层);若构造层位于楼板上方(如找平层、填充层),则套11-38(找平层)。
3.特征情况:

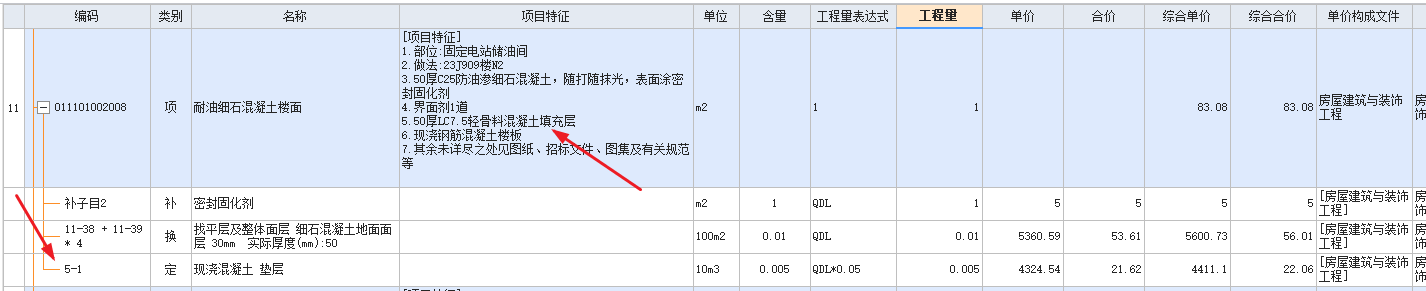

如上述截图项目特征序号5 “LC7.5 轻骨料混凝土填充层” 应套用 5-1 子目,替换材料为 LC7.5 轻骨料混凝土并调整厚度,而非 11-38 找平层子目。
解读:11-38是“找平层”子目,适用于薄层平整表面的工序,而 LC7.5 填充层是厚层构造填充。
陕西2025新计价实战答疑集锦系列内容,基于现行新计价体系依据文件及应用案例经验编制。其整理过程源于工作,经提炼加工后,最终反哺于工作。部分内容仍存在完善空间,如有意见或建议,欢迎留言,以便后续完善。
共28条评论
高级工程师、一级造价工程师、咨询工程师(投资),擅长成果文件审核、团队培养。
已发表38篇文章
头条热榜 换一换
- 广联达云清标AI编标产品操作指南
- 为什么很多工程款不是赚不到,而是被审计“扣”没了?
- 超全工程造价公式和计算技巧整理,快收藏!!
- 方格网快速计算土石方工程量
- 1 混凝土税率从3%到13%,工程造价到底涨没涨?附真实项目实操
- 2 447.7亿!2026年中央水利资金全部到位,水利的春天真的来了
- 3 土方场内转运,这笔钱施工方到底能不能拿?
- 4 5个神技巧!安装工程新定额套价干货
- 5 工程联系单到底算不算签证?最高法这个判例说透了
- 6 干造价几年了,清单和定额的关系还没搞懂?
- 7 门窗工程审计这些年,最容易翻车的几个地方
- 8 招标代理费让中标人承担?看看建工司法解释二是怎么规定的
- 9 新建工程第一步就选错?广联达GCCP7.0新建24清单避坑指南
- 10 723亿的铁路大项目中标了
- 11 合同加这六个字,结算时肠子悔青
- 12 必藏丨233页安装造价成本管控字典,告别算亏、漏项、分包扯皮!
- 13 真假劳务分包如何界定?最高法经典判例深度解读
- 14 新清单时代,重构预算编制新范式
- 15 EPC 项目到底要不要工程量清单?厘清计价与风险底层逻辑
- 16 1.2亿高标准农田项目,665家串通投标,12人被判刑,罚款900多万!
- 17 老旧小区改造中防雷接地,别忘了这笔“隐形账”
- 18 工程变更签证总被拒?这4个证据链你少了一环
- 19 造价人必看!24 清单措施项目费用分拆
- 20 云计价24清单工程中, 为什么“其他项目”界面没有暂估材料的列项?
- 21 云计价24新清单,标准的计日工别再算错了!
- 22 固定总价合同中途解除,已完工部分款怎么算?
- 23 审计一句”重新组价”,施工单位几十万利润没了!不平衡报价到底受不受法律保护?
- 24 2026 新版建工司法解释二施行|逐条梳理前8条新规要点及造价实操对策
- 25 招投标"地方信用评价"时代终结!首部全国统一信用规章落地
- 26 24新清单下,合同基准日到底怎么定?
- 27 24清单中发包人提供材料"有效损耗率"到底怎么填?
- 28 EPC限额设计超限,结算时甲方不认账,到底谁买单?
- 29 2026 下半年基建风口:3632 亿铁路投资 + 1600 座水库加固,造价人机遇来了
- 30 结算对账实战复盘:5 类高频审计争议完整处理方案
- 31 单价措施去哪了?—24 清单下措施项目的新变化与软件实操
- 32 EPC 结算五大常见争议痛点与避坑指南
- 33 只会算量正在被淘汰?造价人必须补齐的3块短板
- 34 清单编制漏项的3个高频雷区
- 35 城市更新项目必看!老旧小区高层电梯更换多少钱? 资金渠道 + 避坑干货整理
- 36 十五五城市更新风口:住建部"原拆原建"全面铺开,16个城市已动起来了
- 37 一个让工程人赔掉底裤的条款:材料暴涨50%,你还在独自扛?
- 38 别再找规费了!24版清单3大变化让你少亏10万
- 39 做造价的你,这4项能力达标了吗
- 40 材料认价总被审减?把住这3个环节结算不扯皮
- 41 24 清单下地基换填计价与风险归属解析
- 42 2026基建全面爆发,7万亿的新风口来了
- 43 总包都招标了,分包还要再来一遍?这事儿最高法说了算
- 44 老旧小区门禁改造:新建与更换造价差异全解析
- 45 24清单 vs13清单|安装工程五大核心变化
- 46 24 新清单安全生产措施费争议解析:边坡支护与安责险计取实操
- 47 EPC 项目竣工结算收尾避坑全指南
- 48 工程款纠纷打了两年鉴定还没出结果?这部分钱法院可以先判给你
- 49 24清单下金属结构工程结算审计要点与核查方法
- 50 这3个钢筋计算设置90%的造价员都设置错了
