陕西2025新计价实战答疑集锦(十一)
造价人职场充电宝
2025-11-24
|
9100阅读
3
赞
陕西2025新计价体系落地实践持续推进,定额的深入理解与实际应用依然是广大同行关注的焦点。随着项目实践的深入,我们越发体会到:许多定额难题并非一开始就能预见,而是在反复使用中逐渐显现——定额模糊条款的争议、换算规则的具体把握、未明确工作内容的现实界定、特殊工艺的合理匹配等,正是在一次次真实场景的运用中,问题才真正浮现,认知也才逐步深化。我们始终秉持“源于工作、反哺工作”的初衷,针对这些从实际应用中凝练出的痛点,持续梳理应对思路:一方面,精读陕西2025新计价依据的条文、说明与章节注释,深入把握编制逻辑与适用边界;另一方面,结合行业专家经验与典型项目验证,确保所提方案具备实操可行性。本集答疑延续“问题+依据解读+建议解决方案”的框架,希望这份从实践中来、到实践中去的梳理,能助力大家跨越表面理解,洞察定额背后的编制逻辑,与各位同行一起,在新体系推进的道路上越走越稳、越走越明。
一、小型挖掘机的适用场景
问1:底宽≤1.20m的沟槽土方工程一定要用小型挖掘机吗?
建议解决方案:不一定。
解读:
2025消耗量定额原文:小型挖掘机,系指斗容量≤0.30m3的挖掘机,适用于基础(含垫层)底宽≤1.20m的沟槽土方工程、或底面积≤20m2的基坑土方工程。
定额规定的是“在狭窄槽内作业”这种工况,说小挖机适用的条件,并不是必须用小型挖掘机。通过合理的施工方案(如先大开挖开面),可以创造条件使用大型机提高效率。
问2:小型挖掘机的适用场景都有哪些?
建议解决方案:
举例:1.桩间土:小型挖掘机为主,人工配合为辅。
2. 局部加深的槽坑:小型挖掘机

我们应学会从“死套定额”转向“方案定价”,主要取决于现场具体条件(如工作面),并从安全、质量、可操作性和计价合理性角度综合判断。
二、当原始地貌低于打桩面时必须先填后挖吗?
问:当原始地貌低于打桩面时必须先填后挖吗?
答:当原始地貌低于打桩面时,先填后挖是符合规范要求的首选方案,但具体处理方式取决于工程实际情况。建议解决方案如下:
方案一适用于原始地貌低于打桩面≥50cm:先填土形成施工平台,后打桩,再开挖至设计基础垫层底标高。
方案二适用于原始地貌低于打桩面<50cm:直接接桩。
三、电缆竖直通道适用情况及电缆布放增加费
(一)电缆竖直通道定额适用情况
2009定额解读:2009比较笼统,以建筑物是否超过20m为界限区来区分。
2025定额解读:2025计价更注重单段高度是否超过3.6m这个区间值。
比如:有一座5层大楼,1-5层层高分别为4m+3m+3m+3m+3m建筑总高16m,现在此座大楼电井桥架中布放动力电缆,依据2009及2025定额,则有两种不同答案。
在2009定额中,总层高小于20m,此条电缆不适用于通道电缆;执行室内电缆定额。
在2025定额中,1层层高4m大于3.6m区间值,则1层电井中的电缆适用于竖直通道电缆。其余楼层执行室内电缆定额。
●2009计价定额解释

●2025计价定额解释
竖井内通道内敷设电缆项目用于垂直高度大于3.6m 的竖井,在垂直高度小于或等于3.6m的竖井内敷设电缆时,应执行“室内电力电缆敷设”相应项目。

(二)关于电缆布放增加费
2009定额解读:在2009定额中,并无电缆布放增加费这个概念,只是规定若竖井电缆敷设因需用吊具、吊环等将电缆固定。电缆敷设定额乘以系数1.10,不再计吊具吊环等安装费。其他情况不得增加系数。
2025定额解读:在2025定额中,明确电缆布放增加费。且规定若当电缆布放穿过高度大于20m的竖井时,需要计算电缆布放增加费。电缆布放增加费按照穿过竖井电缆长度计算工程量,执行竖井通道内敷设电缆相应项目乘以系数0.3。
答:2025竖直通道电缆定额梳理为以下三种情形
1.单段高度小于3.6m,执行室内电力电缆敷设相应项目。
2.单段高度大于3.6m,执行竖井通道内敷设电缆项目。
3.单段高度大于3.6m,且电缆布放穿过高度大于20m,执行竖井通道内敷设电缆项目+竖井通道内敷设电缆项目*0.3(或竖井通道内敷设电缆项目*1.3)。

(三)关于电缆布放增加费软件取费设置


可以直接乘1.3,也可以电缆定额套两遍,第一遍定额,第二遍定额*0.3。
四、清水模板与抹灰费用
问1:陕西2025消耗量定额规定编制最高投标限价按复合模板执行,同时明确复合模板是按按达到清水表面验收标准考虑的,与设计图纸不符时也按此标准计算,不允许换算。混凝土柱面、墙面、梁面、平顶面设计了抹灰,经提疑后设计回复保留抹灰,编制最高投标限价时是否扣除?
建议解决方案:编制最高投标限价时计价依据定额规定按复合模板执行,抹灰按设计回复执行。
解读:
1.编制最高投标限价时,模板按定额规定以复合模板计价,该标准已能满足清水表面验收要求。对应部位是否抹灰,应以设计答复为准。本案中设计已明确要求抹灰,故应另行计取。
2.定额中“复合模板达到清水表面”是工艺匹配说明,明确复合模板的适用场景可满足清水要求。对发包人来说可以要求承包人达到清水要求,除发生设计变更外,承包人不得因达到此清水混凝土标准而主张任何额外费用。
3.最高投标限价编制时按复合模板计取,并未单独计取清水表面处理费用。
4.消耗量定额反映的是社会平均水平。
问2:针对“与设计图纸不符时也按此标准计算,不允许换算”这句的理解。是否可以理解为“无论设计是否要求清水模板,都不考虑扣除模板子目已考虑达到清水表面验收标准相应的费用”?
建议解决方案:无论设计是否要求清水模板,都不考虑扣除。
解读:以复合模板项目编制最高投标限价,此项费用已综合考虑使混凝土表面达到清水验收标准的工艺要求。抹灰项目按设计图纸要求单独列项。投标人应充分考虑上述计价原则进行报价,中标后除设计变更外,模板费用不因墙面、天棚等部位设计抹灰而调整。”
陕西2025新计价实战答疑集锦系列内容,基于现行新计价体系依据文件及应用案例经验编制。其整理过程源于工作,经提炼加工后,最终反哺于工作。部分内容仍存在完善空间,如有意见或建议,欢迎留言,以便后续完善。
五、现拌混凝土、现拌砂浆换算
问1:现拌混凝土如何换算?
答1:详见下述解读
定额总说明:混凝土、砌筑砂浆及抹灰砂浆等均按半成品消耗量以体积“m3”表示,其配合比由使用者按现行规范及当地材料质量情况进行编制。
章节说明:混凝土按预拌混凝土编制。采用现场搅拌时,执行相应的预拌混凝土项目(混凝土按照现场拌和配合比调整),再执行现场搅拌混凝土调整费项目。现场搅拌混凝土调整费项目中,已包含了冲洗搅拌机用水量;未考虑石子、砂子含泥量超过规范要求现场冲洗时,
需用水量及冲洗设施的情况,发生时另行计算。
●混凝土现场拌和的配合比获取的途径
参考《普通混凝土配合比设计规程》(JGJ 55)
查阅地方造价主管部门的发布《混凝土及砂浆配合比参考价目表》或数据库
混凝土材料损耗率通常为1.5%-2%

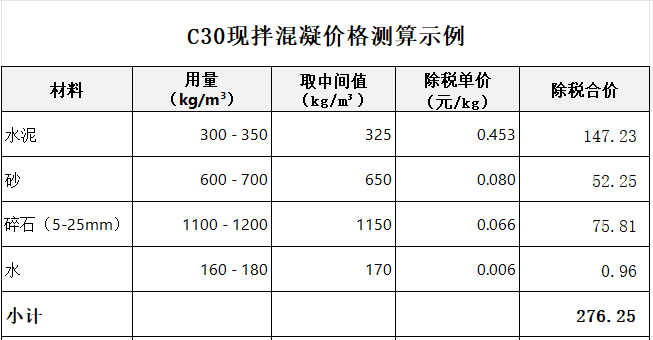

例如:配制 C30 普通混凝土(碎石、中砂、 水泥),可参考以下典型用量范围(需结合材料实际性能调整):

现拌C30混凝土综合单价:580.81元/m3

预拌C30混凝土综合单价:530.95元/m3

问2:现拌砂浆如何换算?
答2:在分部分项界面点击右键——选择“预拌砂浆换算”——即跳出下面对话框,双击现拌砂浆表头位置即可完成换算。

定额总说明:本定额中所使用砂浆项目是按干混预拌砂浆计算,若实际使用现拌砂浆或湿拌预拌砂浆时,按以下方法调整:
(1)使用现拌砂浆的,除将定额中的干混预拌砂浆调换为现拌砂浆外,按每立方米砂浆增加:综合用工0.342工日、将原定额中干混砂浆罐式搅拌机调换为200L灰浆搅拌机,台班含量不变。
(2)使用湿拌预拌砂浆的,除将定额中的干混预拌砂浆调换为湿拌预拌砂浆外,另按相应定额中每立方米砂浆扣除综合用工0.20工日,并扣除干混砂浆罐式搅拌机台班数量。
共28条评论
造价实战24年,擅长造价争议解决及新计价解读
已发表38篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 混凝土里到底能不能掺钢渣?住建部新规给出了最狠的答案
- 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 4 24新清单没有拆除工程?这2个应对方法必须搞清
- 5 暗标超150页直接废标,这4件事现在就得学
- 6 桥架内线缆怎么算?终于有人讲透了
- 7 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 10 1184亿!六大项目!内蒙古这个地方要火了
- 11 近30亿项目中标四个月被取消资格,问题出在哪?
- 12 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 13 混凝土税率突调10个点!用真实案例算笔账!
- 14 2026造价监管新规:结算、投标、用人、留痕全攻略
- 15 对量差出几十万?经验总结100个GTJ2026建模易漏项,造价老手都默默收藏了!
- 16 措施费被包干,结算就认栽?这3个关口必须把住!
- 17 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 18 新旧清单对比|屋面防水附加层,24清单如何计量列项!
- 19 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 20 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 21 海绵城市设施造价指标拆解
- 22 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 23 加油站项目造价怎么审?一份可以照搬的指标分析法
- 24 高大支模措施费总价包干,结算时能否调整?
- 25 工业建筑下钢结构厂房套指标总被审减?先把这5个查询步骤搞明白!
- 26 24清单落地:最高投标限价编制的五步实操与三个坑
- 27 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 28 1.23亿送审砍2300万!结算资料这3个坑最要命
- 29 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 30 固定价合同材料价格波动,调差鉴定意见如何出具?--24清单调价规则与《建工解释二》第九条的衔接逻辑与实战运用
- 31 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 32 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 33 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 34 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 35 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 36 新工艺、新材料没有历史价格数据,怎么组价?
- 37 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 38 图纸拖进去就能识别?没那么简单
- 39 用AI竟然能释放70%的审核压力?
- 40 认价不再扯皮,掌握这4点就够
- 41 建工司法解释二已经生效,你手里的案子到底适用新规还是旧规?这3个问题必须搞清楚
- 42 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 43 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 44 市政沟槽土方量,手机上填几个数就算完
- 45 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 46 概算、签证、分包:全过程审计最该盯住的3个环节
- 47 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 48 吃透24清单造价体系,审价组价事半功倍
- 49 24 清单下施工阶段全过程造价管控要点与实操全解
- 50 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
