我要吐槽一下“不计马凳筋”这个规定
彭工聊造价
2025-11-24
|
9235阅读
2
赞

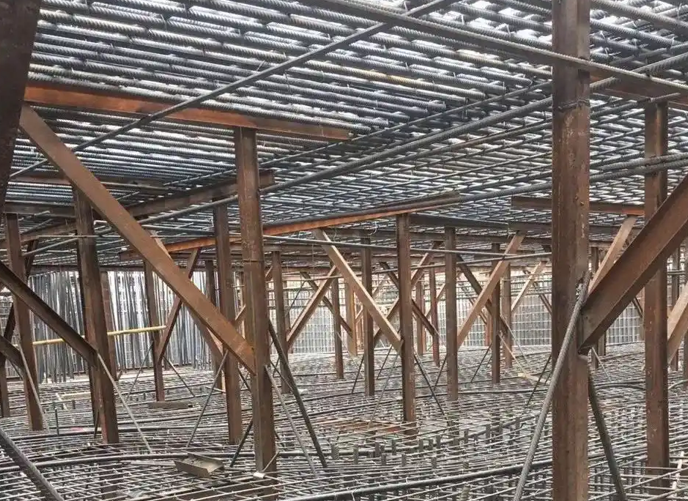

记得2014年某项目作业人员在基坑内绑扎钢筋过程中,筏板基础钢筋体系发生坍塌,造成特别重大的安全事故,事故分析报告中,就有关于马凳筋布置不规范的重要原因。但《建设工程工程量清单计价标准》(GB/T50500-2024)中又说“各钢筋项目均不计算非设计要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量”我认为这个表达的不是非常严谨,最起码不是想表达不再计入马凳筋。还有增值税记取基数不含专业工程暂估价??

吐槽一:增值税的计费基数既然不含专业工程暂估价
一、《建设工程工程量清单计价标准》(GB/T50500-2024)
增值税应以分部分项工程项目清单,措施项目清单,其他项目清单(专业工程暂估价除外)的合计金额作为计算基础,乘以政府主管部门规定的增值税税率计算税金。
二、《陕西省建设工程费用规则-2025》规定
1.定义:专业工程暂估价是指发包人在工程量清单中提供的,在招标时(非招标工程签约时)暂不能确定工程具体要求及价格的不含增值税的专业工程金额。
2.招标阶段:材料暂估价应按招标文件列出的材料单价计入相应综合单价,专业工程暂估价应按招标工程量清单列出的金额计算。
3.投标阶段:材料暂估价应按招标文件列出的材料单价计入相应综合单价,专业工程暂估价应按招标工程量清单列出的金额计算
4.结算阶段:材料暂估价和专业工程暂估价依据合同约定调整计算。材料暂估价按发承包双方确认的价格调整,调整部分按价差处理,只计取增值税;专业工程暂估价按最终确认的专业分包工程金额计算。
吐槽二:既然不计算非设计要求的马凳筋
一、《建设工程工程量清单计价标准》(GB/T50500-2024)的规定
各钢筋项目均不计算非设计要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量。
二、《建设工程工程量清单计价标准》 DB 61/T 5126-2025和《房屋建筑与装饰工程工程量计算标准》 DB 61/T 5129-2025和陕西省房屋建筑与装饰工程消耗重定额(2025)的规定
(1)各钢筋项目的工作内容均应包含相应的措施钢筋;
(2)现浇构件的箍筋应按“现浇构件钢筋”编码列项,在项目特征中加以描述。
(3)一般预制混凝土构件及装配式预制混凝土构件中的钢筋,应包含在相应构件中,不单独列项计量。
(4)地下连续墙、灌注桩的钢筋,应按“钢筋笼”编码列项;钢筋笼如为后插式工艺应在项目特征的安放方式中描述。
(5)各钢筋项目必须发生的设计搭接、施工定尺搭接,并入该构件的钢筋工程量内。
(6)各钢筋项目应计算设计图纸规定或施工验收规范要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量。
(7)非设计要求的植筋,均不单独列项计量;如设计有要求时,应按对应构件钢筋项目分别编码列项,并增加植入要求的描述。
正确的解读应该如下:
一:专业工程暂估价含税,国标清单想表达的是含增值税销项税,并没有说明招投标的实操方法,不能刻意去解读,还是要用暂估价的基本原理去解释。
1.实操过程中,招标专业工程暂估价清单,在其他项目费界面是不含税的(增值税进项税),如果其他项目费界面有专业工程暂估价“增值税”的栏目,陕西地区编制工程量清单和最高投标限价时最好也不要去填写。填的话会造成争议和误解。甲方在招标文件中列出的专业工程暂估价金额(含9个点的增值税),其实是专业工程暂估价工程造价金额,而不是专业工程暂估价“清单金额”
2.专业工程暂估价造价,在工程造价费用汇总界面,是含税的(增值税销项税)
3.专业工程暂估价在招标时,建设方或招标代理方应按造价指标或类似项目经验去暂估,投标人按清单金额去投标。
4.专业工程暂估价在结算阶段,按深化设计图打开重新算造价,算多少是多少,然后去“置换”(先扣后加)中标造价里面的专业工程暂估价造价。
一:24国标清单上说均不计算非设计要求的马凳筋、斜撑筋、抗浮筋、垫铁等措施钢筋的工程量。是想重点表达一些设计图纸和规范上没有的措施,施工现场一般大概率也不会有,如剪力墙洞口的斜撑钢筋,设计图上没有就不要布置了,而不是马凳筋都没有了。
1.两米厚的筏板基础马凳筋不光要有,还要有设计图和结构验算,专项施工方案,**附中筏板基础钢筋失稳的安全事故足以说明其重要性。
2.一个小区的楼板的马凳可能近几十吨,这个可以不计入吗,不计入就不符合成本和实事求是的初衷了,这条如果被造价人广泛接受,钢筋这块造价行业得继续扯皮数年。

共28条评论
高级工程师、一级建造师、造价工程师、监理工程师、擅长土建和市政造价
已发表51篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 危大工程管控:范围、责任、方案与验收的落地要求
- 设计变更引发自发电费用,结算时该不该单独计取?
- 清单单位写错,420万差点打水漂——合同里没写清计算规则,审计就有权按他的规则算
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 桥架内线缆怎么算?终于有人讲透了
- 4 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 5 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 6 1184亿!六大项目!内蒙古这个地方要火了
- 7 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 近30亿项目中标四个月被取消资格,问题出在哪?
- 10 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 11 市政沟槽土方量,手机上填几个数就算完
- 12 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 13 2026造价监管新规:结算、投标、用人、留痕全攻略
- 14 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 15 措施费被包干,结算就认栽?这3个关口必须把住!
- 16 24清单落地:最高投标限价编制的五步实操与三个坑
- 17 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 18 24清单天棚计量:抹灰与吊顶的扣减边界
- 19 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 20 高大支模措施费总价包干,结算时能否调整?
- 21 一个真实的地产咨询项目或企业内部成本测算,内部脱敏资料!
- 22 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 23 加油站项目造价怎么审?一份可以照搬的指标分析法
- 24 1.23亿送审砍2300万!结算资料这3个坑最要命
- 25 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 26 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 27 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 28 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 29 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 30 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 31 新工艺、新材料没有历史价格数据,怎么组价?
- 32 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 33 图纸拖进去就能识别?没那么简单
- 34 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 35 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 36 认价不再扯皮,掌握这4点就够
- 37 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 38 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 39 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 40 概算、签证、分包:全过程审计最该盯住的3个环节
- 41 材料调差用量基数到底怎么取?
- 42 投标报价澄清说明,总被认定程序违法?24清单划出这6条红线
- 43 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
- 44 措施费里隐藏的“财富密码”!施工方案千万别再拍脑袋填比例!
- 45 补充协议调整付款方式,凭什么叫“实质性变更”?关键看这四点
- 46 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
- 47 中标下浮率被算了两遍,结算单价到底按哪个来?
- 48 EPC 项目计价方式变更:费率改总价包干,先搞清楚这3个问题
- 49 电气工程审计审核重点
- 50 钢结构吊装费争议解析:定额机械能不能调?
