24清单土石方工程大变天!3大核心调整+4个实战案例,造价人再也不踩结算坑!
晴空万里
2025-12-02
|
8321阅读
9
赞
24清单实施后,作为工程造价比重最大的分项之一,土石方工程的清单划分、计量规则、风险分担均出现关键调整,直接影响投标报价、过程签证与竣工结算。
一、24清单土石方工程3大核心变化
(一)分类与计量:从“简单划分”到“精准匹配施工”
13清单:按“土方、石方、回填”三大类划分,界限模糊易产生歧义;
24清单:调整为“单独土石方、基础土石方、场地平整及其他”三大类,更贴合施工实际。
关键变化:地下室结构面积纳入平整场地范围(比如地下3层的项目,平整场地面积不再只算首层,避免了“图纸有地下室却按首层算量”的争议);沟槽、基坑划分标准简化,取消复杂尺寸限制,减少结算扯皮。
(二)核心参数:工作面、干湿土有了“明确标准”
工作面宽度:24清单普遍放宽,且明确“设计要求优先”(13清单为“施工组织设计优先”)。比如砖基础工作面,24清单规定无设计要求时按200mm计算,比13清单的150mm增加50mm,直接影响挖方量计算。
干湿土划分:首次明确“以地质勘察报告为依据”,雨天临时积水导致的湿土不算数!施工方需在方案中写明湿土处理措施(如降水、特殊运输),否则结算时易被核减费用。
土石材质:极软岩并入软质岩,本质无影响,但需在清单描述中明确(避免甲方按“土”计价、乙方按“岩”索赔的纠纷)。
(三)风险分担:余方弃置“消纳费”必须提前考虑
24清单新增“垃圾消纳和处置”要求,这部分费用在一线城市可能占土方成本的15%-20%!
注意:投标时需调研弃土场位置、运距、交通管制(如夜间限行)、堆土要求(如是否需要码垛),否则中标后可能面临“弃土费远超报价”的亏损。比如某公建项目,甲方给定钢板铺设综合单价650元/㎡,但实际租赁费仅7元/天・块,差价源于未充分考虑运距和现场条件。
二、4个实战案例:吃透24清单,避免结算争议
案例1:条形基础“挖沟槽”改“大开挖”,费用谁承担?

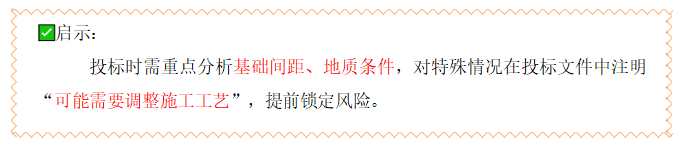

背景:某住宅小区条形基础轴线间距1.2-1.5米,招标清单按“挖沟槽”列项,施工方投标时未评估间距过近的风险,现场试挖后发现边坡频繁坍塌,只能改为大开挖,成本增加30万元。
争议焦点:甲方认为“施工方评估不足,费用自担”;乙方认为“工艺变更属客观必要”。
24清单解决方案(按责任分担):
1.按监理确认的大开挖范围计算实际工程量;
2.以投标时人材机价格为基础,重新组价大开挖综合单价;
3.费用差额30%由乙方承担(评估不足责任),70%由甲方承担(工艺变更必要)。

案例2:回填土从“原状土”改为“3:7 灰土”,怎么组价?
背景:招标清单描述回填土为“黄土状粉土”,施工时按图纸要求改为3:7灰土,施工方要求新增单价。
24清单依据:项目特征变化导致造价增减,需分开组价(原清单“开挖 + 回填”合并列项,变更后拆分)。
解决方案:开挖按原定额子目执行,3:7灰土按新增子目组价,费率沿用投标时的折扣率(中标价/投标最高限价)。
案例3:现场无堆土条件,回运费用能算吗?
背景:某变电站扩建工程无场内堆土空间,施工方需“即挖即运、回填回运”,要求结算回运费用。
24 清单依据:属于招标清单缺项,应新增“回填土方运输” 项目。
解决方案:需提供签证(运距、运量)、批准的施工方案,参照“余方弃置”清单组价,扣除定额内含的1km运输费。
案例4:雨水导致土方含水率超标,余土外运费用能否新增?
背景:施工中雨水较多,原有土方无法压实,需换填导致余土量增加,清单未列“余方弃置”项目。
24清单依据:地质条件变化导致新增工作,应按新增清单项目结算。
关键动作:施工方需及时办理签证(附地勘报告、含水率检测报告、监理确认单),避免“无依据索赔”。
三、造价人应对24清单的3个实操建议
1.投标阶段:必做现场踏勘,重点核实弃土场、运距、堆土条件;清单描述需明确土石类别、干湿土情况、工作面要求(如“砖基础工作面按设计要求200mm”),避免模糊表述。
2.施工阶段:方案中明确清槽方式(如人工清槽厚度10cm)、湿土处理措施、障碍物清除方案(如管线保护),所有变更需提前书面确认(甲方 + 监理签字),不做“口头约定”。
3.结算阶段:严格按24清单计量规则算量,比如平整场地包含地下室面积、工作面按设计要求计算;余方弃置需提供消纳费发票、运输记录,佐证费用真实性。
四、结语:新规不是“拦路虎”,而是“规范尺”
24清单的调整本质是“让计价更贴合实际、让风险分担更合理”。造价人只要吃透分类规则、核心参数和风险点,结合案例提前规划,就能将“新规变化”转化为“结算优势”,避免因不熟悉规则导致的费用损失。
收藏本文,在投标、施工、结算时对照参考,让土石方工程计价更精准、更省心!
共28条评论
初心研墨,漫书造价行路笺。
已发表88篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 基础梁模板套什么定额?为何甲乙双方都要打我?· 假如我是解答人系列之(十)
- 4 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 5 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 6 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 7 一级造价师各科章节练习题汇总(完整版)
- 8 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 9 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 10 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 11 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 12 定额工程量和清单工程量有什么不同?
- 13 一觉醒来全世界造价水平下降一万倍
- 14 图纸显示不全?十大高频问题与解决方法汇总(上)
- 15 审计局的“显微镜”:一份发票如何推翻整个结算
- 16 定额组价既然偏离市场价,为何还不废除?
- 17 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 实体工程计量争议的常见类型与判定要点
- 20 给排水工程计算实例技巧汇总
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 凭什么不计算新建工程加气块的开槽费用?
- 24 工地上的8类钢筋,你分得清吗?
- 25 建筑工地“九牌一图”,你都知道是什么吗?
- 26 为什么住宅楼一般建到33层就不建了?
- 27 施工合同无效时价款结算的27条宝典
- 28 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 29 害人的税率
- 30 某新型住宅地下独立车库线缆计算技巧分享
- 31 24清单标准实施后大家还有什么牢骚要发
- 32 什么是桩?桩有什么作用?
- 33 官方发布!持一造证书可领取90000元补贴!
- 34 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 35 刚入行的小白一定要知道的“造价审计流程及技巧”
- 36 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 37 大道至简,一张塑料薄膜对做造价的启示
- 38 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 39 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 40 24清单计价模式下如何编制招标控制价
- 41 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 水利水电常用知识点
- 44 10次工业项目,有九次预算失真:问题不在现场,而在....
- 45 合同争议轻松解决,再也不怕领导啦~
- 46 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 47 如何控制工程造价全过程
- 48 实体工程计量争议案例剖析:避开计量“雷区”
- 49 工程造价中被打脸的工序操作
- 50 有一种大神:可以不用电子版CAD图纸做造价
