24清单落地后,合同条款打架怎么结算?商法融合+实战案例,造价人速看!
晴空万里
2026-01-09
|
2725阅读
9
赞
“合同写着固定总价不调差,24清单又说发包人要担基准资料错误风险”、“专用条款说措施费包干,实际施工时项目特征全变了”——工程结算时的条款“打架”,往往让造价人员陷入“按合同亏成本,按标准没依据”的两难。
2024版《建设工程工程量清单计价标准》从强制变为推荐性标准,再加上《民法典》、《建设工程施工合同司法解释》的司法约束,商法融合成了破局关键。这不是“选合同还是选标准”的单选题,而是用规则找平衡的技术活。
一、24清单时代的冲突解决底层逻辑
条款冲突本质是“约定”与“规范”的碰撞,24清单和法律给出了3条核心准则:
1.约定优先,但不能踩“红线”
24清单明确:只要合同约定了计价标准,哪怕和清单冲突,也得按合同来。但“约定”不能违反公平原则——比如业主写“可随意切割施工范围,施工方不得索赔”,这类“霸王条款”因违背清单公平精神,在司法实践中会被认定无效。
2.漏洞由24清单“补位”
如果合同没说清楚计价细节(比如没约定工程变更怎么调价),可直接套用24清单。这是《民法典》第511条给的“尚方宝剑”,鉴定机构和法院都会认可。
3.风险谁控,谁就担责
24清单新增了15项风险划分:发包人要担“清单缺陷、基准资料错误”等7类风险;承包人要承担“措施项目清单不准”等8类风险。简单说:图纸错了业主买单,措施漏项施工方自担。
二、实战策略:2类典型争议的应对方案
争议类型1:计价标准“二选一”—— 固定总价 vs 清单调差
某办公楼项目,合同约定“固定总价,工程量偏差不调整”,施工中发现发包人提供的地质资料错误,土方开挖量比清单多了20%,承包人索赔遭拒。
争议点:固定总价条款 vs 24清单“发包人担基准资料错误风险”。
应对步骤:
1.先用24清单“定性”:地质资料错误属发包人风险,不管总价还是单价合同,都应进行调差;
2.再用司法案例“撑腰”:最高院类似判例明确,发包人提供资料错误导致的工程量增加,即使是固定总价,也需支付增量费用;

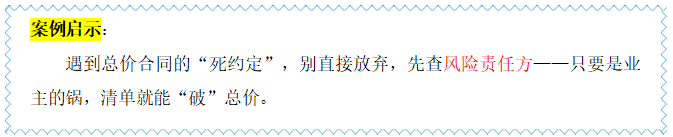

3.最终结果:鉴定机构按24清单计算增量造价,法院支持承包人索赔。

争议类型2:措施费争议——包干价 vs 项目特征变更
某道路工程,合同约定“措施费包干”,施工中设计变更将“普通土开挖”改为“坚土开挖”,承包人新增机械费,业主以“措施费包干”为由拒付。
争议点:措施费包干条款 vs 24清单“项目特征变更新调价”。
应对步骤:
1.用24清单划边界:措施费包干仅限“清单描述范围内的风险”,项目特征从“普通土”变“坚土”,属于实质性变更,超出了原清单范围;
2.找例外条款:24清单规定“单价合同中措施项目因特征变更可调整”,虽本案是总价合同,但可参照这一原则主张;

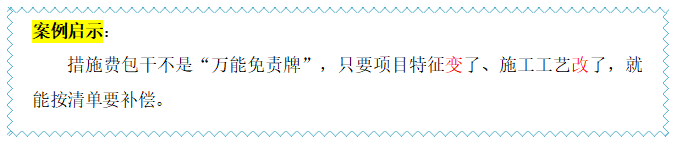

3.最终结果:双方协商按24清单计算新增机械费。

三、避坑指南:从源头减少冲突的3个技巧
1.签合同前扫雷:重点看3类条款——风险划分是否符合24清单、措施费是否留变更调整口、扣款条件是否明确;
2.施工中留证据:遇到资料错误、设计变更,48小时内发书面函,附照片、签证单等,避免口说无凭;
3.争议时找对依据:优先用“合同约定+24清单+司法判例”组合论证,比单说不公平管用。
写在最后
24清单不是束缚,而是造价人的工具包——用对了清单规则,结合法律逻辑,就能在结算争议中掌握主动权。

共28条评论
初心研墨,漫书造价行路笺。
已发表88篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 6 一级造价师各科章节练习题汇总(完整版)
- 7 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 8 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 9 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 10 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 11 定额工程量和清单工程量有什么不同?
- 12 图纸显示不全?十大高频问题与解决方法汇总(上)
- 13 一觉醒来全世界造价水平下降一万倍
- 14 审计局的“显微镜”:一份发票如何推翻整个结算
- 15 定额组价既然偏离市场价,为何还不废除?
- 16 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 17 实体工程计量争议的常见类型与判定要点
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 给排水工程计算实例技巧汇总
- 20 凭什么不计算新建工程加气块的开槽费用?
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 工地上的8类钢筋,你分得清吗?
- 24 建筑工地“九牌一图”,你都知道是什么吗?
- 25 为什么住宅楼一般建到33层就不建了?
- 26 施工合同无效时价款结算的27条宝典
- 27 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 28 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 29 害人的税率
- 30 24清单标准实施后大家还有什么牢骚要发
- 31 刚入行的小白一定要知道的“造价审计流程及技巧”
- 32 某新型住宅地下独立车库线缆计算技巧分享
- 33 什么是桩?桩有什么作用?
- 34 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 35 官方发布!持一造证书可领取90000元补贴!
- 36 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 37 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 38 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 39 大道至简,一张塑料薄膜对做造价的启示
- 40 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 41 24清单计价模式下如何编制招标控制价
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 10次工业项目,有九次预算失真:问题不在现场,而在....
- 44 水利水电常用知识点
- 45 如何控制工程造价全过程
- 46 合同争议轻松解决,再也不怕领导啦~
- 47 实体工程计量争议案例剖析:避开计量“雷区”
- 48 工程造价中被打脸的工序操作
- 49 有一种大神:可以不用电子版CAD图纸做造价
- 50 造价过程中的这些“价”你都搞清没?
