暗藏玄机的签证与背后的成本·假如我是解答人系列之(六)
大漠孤烟
2025-12-29
|
4192阅读
35
赞

《假如我是解答人系列》发表后,收到很多同行的微信,认为我说得很好,也认为我很“懂”,使虚荣心得到极大的满足。
一同行来信,让我帮着看看他做的签证,有哪些需要改进的地方,以便更好地把签证做好。下面就与大家一起讨论这个案例。
一、签证的由来

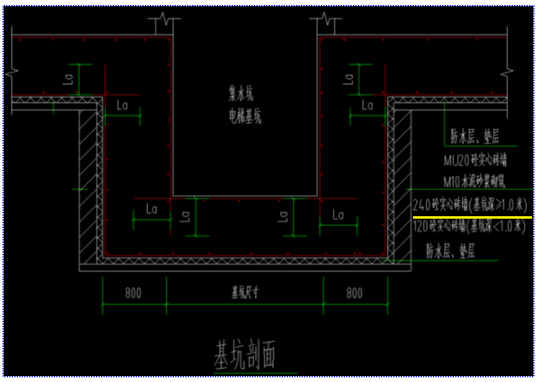

工程在开挖加深的直型电梯基坑时(见下基坑剖面图),土层下十几公分处遇到杂填垃圾,坍塌严重,乃及时上报。甲方、监理一致认为,挖除后看土质情况再定,后经认定,垃圾层挖除后的土质无异常。
这是个讲理的甲方,对超挖及超挖后的处理,要求施工方出具方案,经批准后实施,按实办理签证并结算。没有用什么“包括在内、综合考虑”之类的粗鄙之语搪塞。
二、拟定的方案
初拟的方案为:
1、挖除、清理全部的杂填料;
2、砌筑挡土墙。因砌筑高度较高,下部N米高段砌一砖半墙,上部砌一砖墙(砂浆DMM5);
3、超挖部回填C15混凝土;

4、挡墙抹20mm厚DPM10水泥砂浆→防水→20mm厚防水层保护抹灰。(见下示意图)
三、破绽与玄机
这方案似乎合情理、人畜无害,而我却看出其中的破绽与玄机:
1、基坑剖面图中的砖模是正常情况下为方便防水施工设计的,否则逆作的基础防水因没有基层而无法施工;
2、现在的砖模已失去了原有的属性,变成了回填混凝土的防塌挡墙,附带了防水的基层功能;

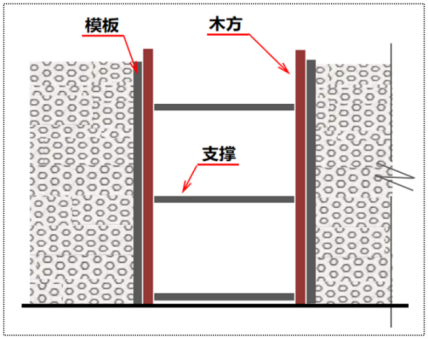

3、既然主要功能变成了混凝土的防塌挡墙,为何劳民伤财砌砖模,而不直接支模呢?(见下示意图)
4、方案的破绽:我们知道,砌这种非规模性的基坑砖模,人工费很大,有些地方砌一块砖的人工费达六、七毛(最大见过1.3元的),人工费远超砖的本身价格。再加上现在砖的厚度大幅变薄,53mm厚的标准砖基本不复存在,厚度一般都不超过50mm。即:每立方米的一砖墙砌砌体由原来的≈530块砖,变成了>560块,同时也多出了灰缝,造成砖与砂浆的双重亏损。
而支模可以用旧模板(又可周转回收),投入的人工、材料远远小于砌砖模的成本,且可以提前配模,塔吊吊下即可,还可有效节约工期。就这么点成本警觉,一般的施工人不会不懂。为何大转牛头山,舍轻就重选择砌砖模呢?
5、看此的工法,我当即道破其中的“玄机”:因为模板挡砼不挡土,方案的真实意图可能是:虚说填砼,实填是土,达计算混凝土之目的,所以劳民伤财地去砌墙。
有人问了,如果说方案本身没什么问题,那么,办理实际签证时怎么办?这就是技术以外的事了。至于怎么办,我想“你懂的”,在此无需多说。借用样板戏《智取威虎山》少剑波“把剥削根子全拔掉”中的唱词就是:几天来摸敌情,收获不小。细分析把作战计划反复推敲……看起来欲制胜以智取为高。选能手扮土匪钻进敌心窍,方能够里应外合捣匪巢……
四、我的建议
在同行感叹瞒不过我眼睛的同时,我却另有看法:即使你们有“关系”能办下此签证,但不一定有多大的利益:
1、技术上:挡墙的强度有限,只能勉强挡住土。所以,回填的土不能、也不敢夯实,很松散,典型的有其“形”,无其“实”。如非桩基基础,筏板又不这么厚,日后有开裂的危险,到时堵漏就得不偿失了,存在一定的风险;
2、成本上:现在的混凝土也较便宜,人工费却不便宜。如工程量不大,虽以土代混凝土,成本也并不一定小多少:
01)、直接成本:砌筑加上回填的人工,成本较大;
02)、间接成本:挡墙砌筑后至少要等上24小时后才能回填,砌筑加上回填的时间(即使边砌边填,每天亦不能多砌),没有三、四天也完成不了。这段时间的管理成本、塔吊的租赁费每天是多少?如果现场还有租赁来的钢管、扣件和其它机械,这成本又是多少?
03)、唱词中的“里应外合”难道没有成本?还欠下人家“帮忙”的“人情成本”。正所谓:债好欠,情难还。
这还不包括回填时可能的塌方风险。数者比较下来,你还能省多少成本?所以不能一味的只看眼前的直接成本。这就是传说中的:经验的积累、全面看问题;成本、成本意识。
最后,我提示朋友,是否值得这样做,视工程量的大小、现场实际,由你们考量定夺。
五、写在与本文无关的最后
本文乃25年的收官之作,下一篇就是明年了。
深情不及久伴,厚爱无需多言。如果你和我一样,在不经意间来到了广联达新干线,你会听到那句:星光不问赶路人,田埂不拒晚熟的稻。恭喜你来对了地方,成为这里的新主人。这里有资深的行家;这里有纯真的干货。在这里你能广交朋友、联接桥梁、达成宏愿。愿新干线的光线照亮您的事业与前程。岁月荏苒长路漫漫,愿新手的您早成栋梁;愿造价出走半生的您,归来仍是少年。(奔驰广告,嘻嘻……)
此时此刻,感慨万千的宋代诗人宋晓锋,不禁赋“词”一首:
《如梦令·好运二六》
扬花飞絮清昼。
雪压松枝低头。
瑞雪兆丰年,
紫气二五年后。
二六。
二六。
好运福禄财厚。

共28条评论
已发表36篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 6 一级造价师各科章节练习题汇总(完整版)
- 7 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 8 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 9 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 10 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 11 定额工程量和清单工程量有什么不同?
- 12 图纸显示不全?十大高频问题与解决方法汇总(上)
- 13 一觉醒来全世界造价水平下降一万倍
- 14 审计局的“显微镜”:一份发票如何推翻整个结算
- 15 定额组价既然偏离市场价,为何还不废除?
- 16 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 17 实体工程计量争议的常见类型与判定要点
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 给排水工程计算实例技巧汇总
- 20 凭什么不计算新建工程加气块的开槽费用?
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 工地上的8类钢筋,你分得清吗?
- 24 建筑工地“九牌一图”,你都知道是什么吗?
- 25 为什么住宅楼一般建到33层就不建了?
- 26 施工合同无效时价款结算的27条宝典
- 27 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 28 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 29 害人的税率
- 30 24清单标准实施后大家还有什么牢骚要发
- 31 刚入行的小白一定要知道的“造价审计流程及技巧”
- 32 某新型住宅地下独立车库线缆计算技巧分享
- 33 什么是桩?桩有什么作用?
- 34 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 35 官方发布!持一造证书可领取90000元补贴!
- 36 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 37 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 38 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 39 大道至简,一张塑料薄膜对做造价的启示
- 40 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 41 24清单计价模式下如何编制招标控制价
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 10次工业项目,有九次预算失真:问题不在现场,而在....
- 44 水利水电常用知识点
- 45 如何控制工程造价全过程
- 46 合同争议轻松解决,再也不怕领导啦~
- 47 实体工程计量争议案例剖析:避开计量“雷区”
- 48 工程造价中被打脸的工序操作
- 49 有一种大神:可以不用电子版CAD图纸做造价
- 50 造价过程中的这些“价”你都搞清没?
