挖基坑0.3m厚的预留土,专家的答复为什么都是错的?· 假如我是解答人系列之(七)
大漠孤烟
2026-01-04
|
7443阅读
33
赞

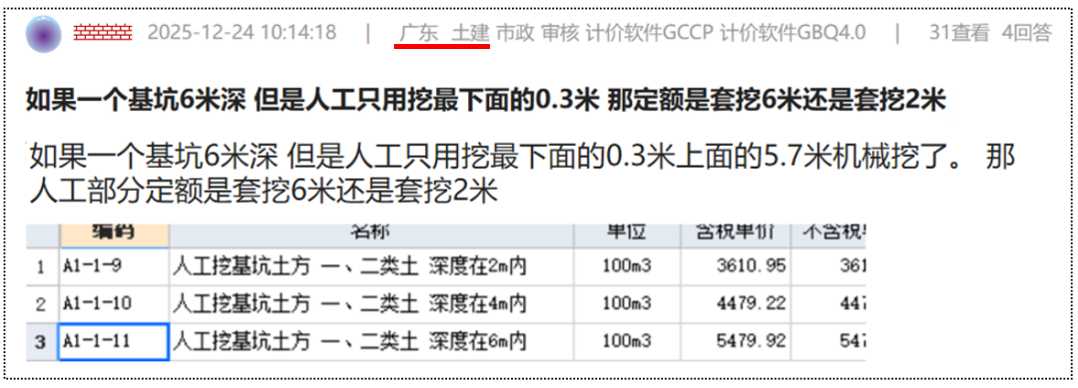

近日看到这么一个答疑问题,其意是:基坑6米深,人工挖0.3米的覆土,是套挖6米,还是2米深的定额?(见下截图)

在线有三条回答:(见下截图)

看这答复似乎没什么问题。然而我认为三个答复都是错的,更看到了提问与答复的背后深层的问题。下面就与大家一起谈谈我的看法,供一起讨论。
一、套定额2米以内人工挖土方的背后

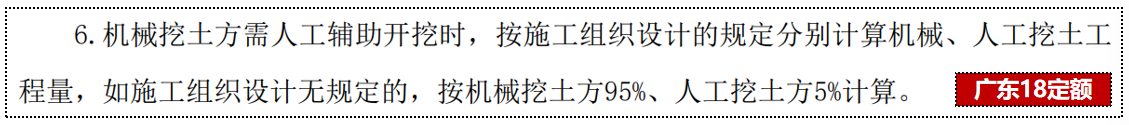

看提问贴图,是广东18定额的人工挖土方。看计算规则,答复与定额似乎很匹配,没什么问题。(见下截图)

然而,这真的匹配吗?我们来看其他省市的定额:
1、福建17定额:机械与人工的挖土比例与广东相同,但福建有1.5的人工挖土增加系数;(见下截图)

2、河北、湖北定额:与广东略有不同,除了没有人、机的土方比例外,增加的1.5系数与福建相同;(见下截图)

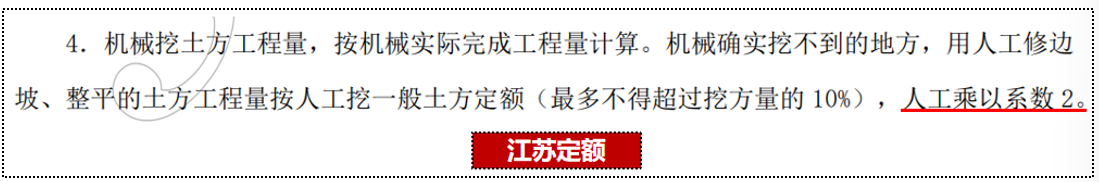

3、江苏定额:人工挖土的比例比广东有所放大,人工的增加系数为2,比河北、湖北、福建更大;(见下截图)

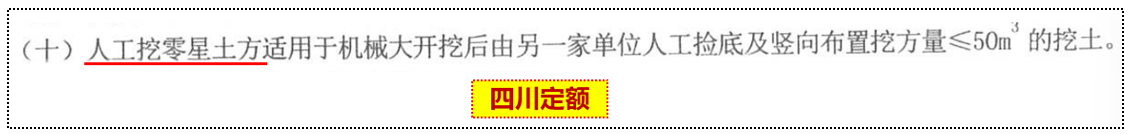

4、四川20定额:不叫人工挖土方,而是称之为“人工零星土方”(比普通挖土方,约大50%)。但前提是竖向布置挖方量≤50m3。如此小的量,就有很大的限制性,稍微大一点的工程就适用。(见下截图)

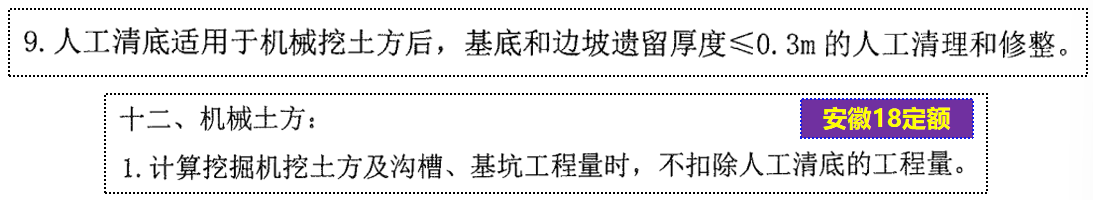

5、安徽18定额:也不叫人工挖土方,而是称之“人工清底”。按m2计算,原有的机械挖土工程量不扣,属增加费性质。(见下截图)

纵上这么多省市的定额,要么增加人工系数、要么直接变了名称,其实质早已不是普通的人工挖土方。其中,我认为安徽定额的“人工清底”最贴切。
如单独挖这30cm的土方而不加系数,套2米以内人工挖土方必是100%大亏。同样的情况也出现在北京等定额身上。(见下截图)

二、套2米以内人工挖土方为何100%大亏?

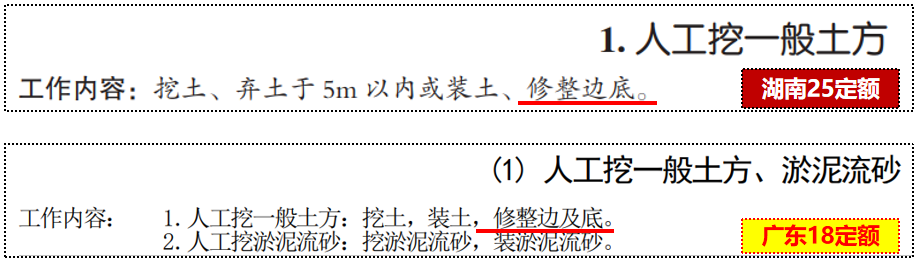

我们知道,“人工挖土”的工作内容中已包括了“修底、整底”。(见下截图)

因为定额是综合考虑的,稍加分析,你会发现:
1、挖1.0m深的土,“修底、整底”是一次,挖1.5m、2.0m深也是一次;
2、现在你只挖0.3m深,同样也是一次。其“修、整”用工比挖1.0m深的土大了3.33倍;比1.5m的大了5倍、2.0m的6.67倍;
所以,清槽不同于正常的挖土方,用工成本与工程量有比例关系,但绝不是正比关系,挖得越薄,亏损的比例就越大。乃亏损之最大原因所在。

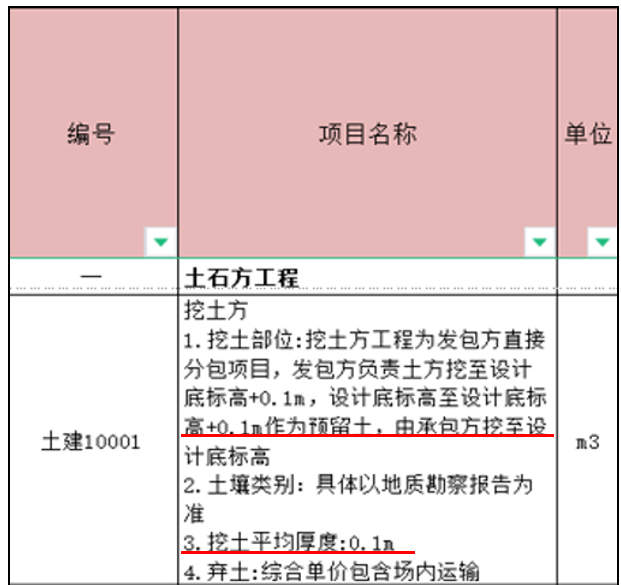

曾见过一个招标的“重计量模拟清单”,招标人深知其中的原理,便恶意地将预留的覆土定为0.1m(见下截图)。

挖清单中0.1m厚的土,这还叫挖土吗?其实质早已不是(是安徽定额的“清底”)。套0.1m的定额挖土,挖土等乎分文未计。
我们再行分析,挖0.1m厚与挖0.15m厚的土,实际的用工相差无几。土越薄单价理应越高。也就是说,两者的量虽差了50%,但挖土的成本几乎是一样的。但一般的预算员很少考虑这些因素,这就是这个清单不平衡工程量的诡秘所在,也是这个不平衡清单的陷阱所在:
1、利用了人们“因为重计量,所以量不会亏”的心理;
2、利用了人们只考虑单价的单向思维习惯,欠考虑“量”引发的叠加因素,造成量小、亏不多的假象,而实际却恰恰相反:量多、大亏。这就是传说中“单价思维”、“总价思维”和“成本思维”。
所以,我们对“量”的分析,要结合一线场景、结合“价”分析其内在的因果,不片面方全面。这就是“量与价”的分析、定额运用的精髓所在。当然,这是题外话。
三、事情真的如此简单?
看本提问,大型的土方似乎由甲方独立发包,预留的30cm覆土由总包清槽。如是一般正常的土质,实际的一线作业场景大多是小挖机加人工“修、整”(大挖机破坏持力层,不允许进入基坑,即使小挖机,土质差的或要求严的甲方,还要求用垫板)。需注意的是,很多定额结算的工程,一些无良的审核人,见你是挖机施工,抛开是“人工挖”的计算规则,以实事求是为由,按机械挖土计算,尽管有小挖机的挖土子目,但用工量极大,执行定额,必是巨亏。更有的一些省市没有小挖机的定额,于是亏上加亏……

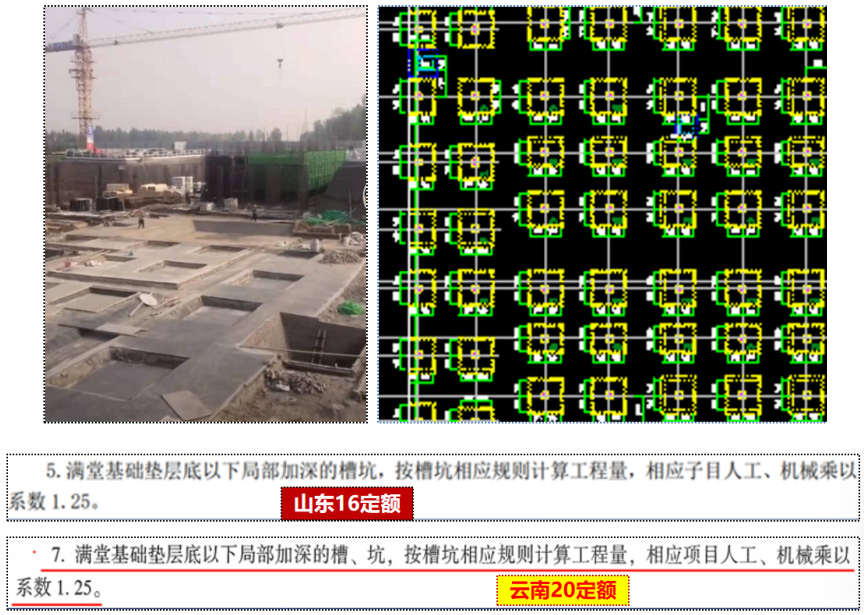

同样的情况还出现在与清底合在一起的下凹式独立基础上。由于独立基础多而浅,精度要求高,小挖机既不敢挖深,又不敢挖偏(增加砼用量),机械又挖不到位,二次施工的人工用量非常的大。按定额计算,这1.25的系数根本不够看,必是大亏。(见下截图)

四、说在最后
假如我是解答人,我就持这样的观点。这就是传说中的“对定额、成本的理解深度取决于对工艺的理解深度,取决于基础的厚度”、“懂施工,预算才更精”;就是“施工、预算、成本三位一体”。
看平台上的提问,类似“如何套定额”的提问非常多。但大多是机械、表面的答复,只有“其然”,没有“其所以然”。这便是我写此文字的动因。
写此文字,是想告知“如何套定额”的提问者(如湖南,定额没有挖覆土的相关说明),不要一味的定额思维,别只顾定额,不问成本。在使用定额的同时,更应注意成本的掌握,培养好自己的“成本意识”,这才是用定额的最高境界。尤其是在讲究“市场、数据指标、成本”的“24标准”后……
共28条评论
已发表36篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 6 一级造价师各科章节练习题汇总(完整版)
- 7 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 8 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 9 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 10 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 11 定额工程量和清单工程量有什么不同?
- 12 图纸显示不全?十大高频问题与解决方法汇总(上)
- 13 一觉醒来全世界造价水平下降一万倍
- 14 审计局的“显微镜”:一份发票如何推翻整个结算
- 15 定额组价既然偏离市场价,为何还不废除?
- 16 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 17 实体工程计量争议的常见类型与判定要点
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 给排水工程计算实例技巧汇总
- 20 凭什么不计算新建工程加气块的开槽费用?
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 工地上的8类钢筋,你分得清吗?
- 24 建筑工地“九牌一图”,你都知道是什么吗?
- 25 为什么住宅楼一般建到33层就不建了?
- 26 施工合同无效时价款结算的27条宝典
- 27 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 28 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 29 害人的税率
- 30 24清单标准实施后大家还有什么牢骚要发
- 31 刚入行的小白一定要知道的“造价审计流程及技巧”
- 32 某新型住宅地下独立车库线缆计算技巧分享
- 33 什么是桩?桩有什么作用?
- 34 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 35 官方发布!持一造证书可领取90000元补贴!
- 36 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 37 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 38 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 39 大道至简,一张塑料薄膜对做造价的启示
- 40 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 41 24清单计价模式下如何编制招标控制价
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 10次工业项目,有九次预算失真:问题不在现场,而在....
- 44 水利水电常用知识点
- 45 如何控制工程造价全过程
- 46 合同争议轻松解决,再也不怕领导啦~
- 47 实体工程计量争议案例剖析:避开计量“雷区”
- 48 工程造价中被打脸的工序操作
- 49 有一种大神:可以不用电子版CAD图纸做造价
- 50 造价过程中的这些“价”你都搞清没?
