陕西25新清单、新定额实操讲解(十一):模板
彭工聊造价
2026-01-08
|
3340阅读
4
赞
七、模板工程
2025清单和定额计量规则:按模板与现浇混凝土构件的接触面积计算
1.清单列项
(1)垫层
(2)独立基础、杯型基础
(3)条形基础
(4)基础连系梁
(5)筏形基础(有梁/无梁式)、集水坑
(6)设备基础(块体≤5m³)、设备基础(块体≤20m³)
(7)挡土墙、直形墙、弧形墙、电梯井壁墙
(8)矩形柱
(9)圆形柱、异形柱
(10)构造柱、抱框柱(独立现浇门框、抱框柱)
(11)矩形梁
(12)弧形梁、悬挑梁、斜梁
(13)圈梁(直/弧)、过梁
(14)平板,有梁板
(15)斜板、坡屋面板
(16)栏板
(17)挂板
(18)雨棚板(直/圆弧形)、悬挑板(直/圆弧形)、阳台板(直/圆弧)
(19)挑檐板、天沟板
(20)直形楼梯、弧形楼梯、螺旋形楼梯、场馆看台
(21)后浇带支撑增加
(22)快收口网
(23)台阶、压顶
(24)地沟
(25)高大空间模板
(26)对拉螺栓堵眼
(27)砖胎模
下面将常见模板类型总结成表格,列项对照检查,可以防止漏项
| 现浇混凝土模板分类 | |||||||||||
| 基础 | 剪力墙 | 框架柱 | 梁 | 楼板 | 其他板 | 楼梯 | 后浇带 | 高支模 | 零星构件 | 二次结构 | 砖胎膜 |
| 垫层 | 挡土墙 | 矩形柱 | 矩形梁 | 平板 | 栏板 | 直行楼梯 | 筏板后浇带模板 | 高支模 | 台阶 | 构造柱 | 砖胎膜 |
| 独立基础 | 直行墙 | 异形柱 | 弧形梁 | 有梁板 | 挂板 | 弧形楼梯 | 剪力墙后浇带模板 | 地沟 | 圈梁 | ||
| 条形基础 | 弧形墙 | 圆形柱 | 悬挑梁 | 斜板 | 挑檐板 | 螺旋楼梯 | 梁后浇带模板 | 压顶 | 窗台压顶 | ||
| 有梁式筏板基础 | 电梯井壁墙 | 架空基础联系梁 | 屋面板 | 天沟板 | 结构台阶 | 板后浇带模板 | 过梁 | ||||
| 无梁式筏板基础 | 人防门槛墙 | 斜梁 | 悬挑板 | 阶梯教室 | 快收口网 | ||||||
| 集水坑 | 阳台版 | ||||||||||
| 杯型基础 | 雨棚板 | ||||||||||
| 设备基础 | |||||||||||
2.列项和套定额说明与备注:
(1)基础模板的“模板部位”可描述为底板侧模、上翻部位侧模、集水坑/电梯基坑侧模等;墙模板的“模板部位”可描述为墙面模板、墙端面模板(含墙柱、墙垛外凸侧面)、洞口周边模板等;楼板、屋面板模板的“模板部位”可描述为板底面模板、板侧面模板等描述;柱帽模板的“模板部位”可描述为底面模板、侧面模板等;井(池)模板的“模板部位”可描述为井(池)底模板、井(池)壁模板、集水坑模板等。
(2)项目特征中的“模板形式”可描述为直形模板、倾斜模板(仅适用于坡度>20%的构件)、弧形模板(半径≤12m的弧形构件)、拱形模板等。
(3)其他板模板、零星现浇构件模板,应按相应现浇混凝土构件的项目名称分别编码列项。
(4)浇筑混凝土地坪、散水、坡道如使用模板,应按“垫层模板”项目编码列项。
(5)项目特征中的“高度”为结构板面或地面、垫层面至上层结构板底的高度。
(6)雨棚板(直/圆弧形)、悬挑板(直/圆弧形)、阳台板(直/圆弧形)都是用水平投影面积算。
(7)模板项目分组合钢模板、大钢模板、复合模板、组合铝合金模板,编制投标最高限价(标底)时按复合模板项目执行。混凝土柱面、墙面、梁面、平顶面的复合模板、铝模板是按达到清水表面验收标准考虑的,与设计图纸不符时也按此标准计算,不允许换算。(定额)
(8)半径≤12m的圆弧形条形基础模板执行条形基础相应项目,消耗量乘以1.15系数。(定额)
(9)使用砖胎模时,砖胎模中砌体执行本定额第四章“砌筑工程”砖基础相应定额项目,抹灰执行装饰工程抹灰的相应定额项目。
(10)独立桩承台执行独立基础项目;带形桩承台执行条形基础项目;除条形基础(有肋式)钢筋混凝土外的其他形式条形基础均执行条形基础无筋混凝土项目。

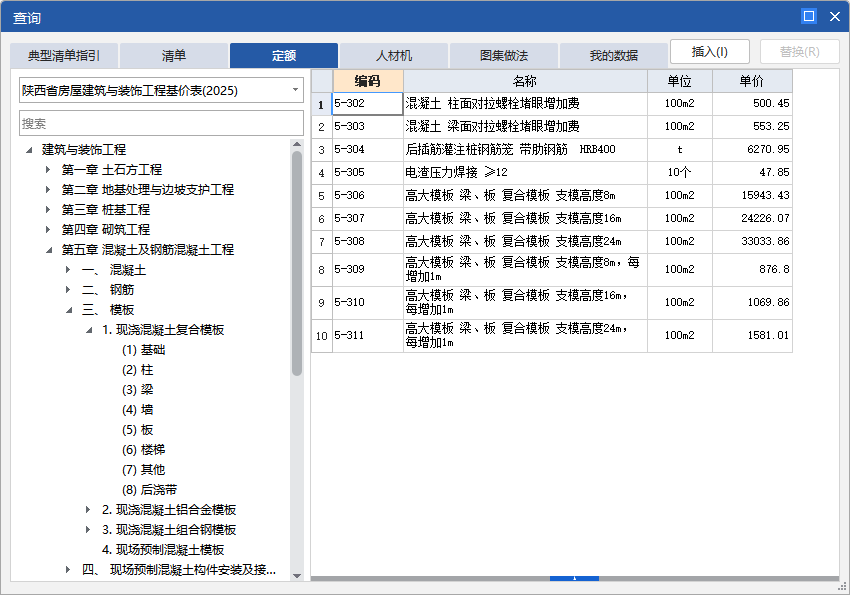

(11)高大空间模板是指支模高度超过8m的常规梁、板模板(未考虑大跨度、大荷载),模板支撑的架体形式已综合考虑。梁、板支模高度(结构板面或地面、垫层面至上层结构板底的高度)达到8m时,执行支模高度8m项目,支模高度超过8m时,应同时计算每增加1m项目,不足1m者按1m计算;支模高度达到16m时,执行支模高度16m相应项目,支模高度超过16m时,应同时计算每增加1m项目,不足1m者按1m计算;支模高度达到24m时,执行支模高度24m项目,支模高度超过24m时,应同时计算每增加1m项目,不足1m者按1m计算;搭设高度30m及以上的模板支撑另行计算。
(12)型钢混凝土构件模板按构件对应项目执行,人工、机械乘以系数1.15。
(13)独立现浇门框、抱框柱按构造柱模板项目执行。
(14)基础连系梁是指位于地基或垫层上,连接独立基础、条形基础或桩承台的梁。适用于无底模矩形基础梁,有底模时执行现浇梁相应项目。
(15)厨房、卫生间等砌体墙下的现浇混凝土坎台执行圈梁项目
(16)弧形梁指沿梁长度在水平方向成弧的梁。弧形梁项目适用于半径≤12m的弧形梁,>12m的弧形梁执行矩形梁项目;有梁板中的弧形梁按弧形梁项目执行;梁断面为异形的弧形梁执行弧形梁项目,人工、材料乘以系数1.15。
(17)对拉螺栓按照常规周转使用考虑,采用止水螺栓或螺栓一次性摊销时,其消耗量按对拉螺栓数量乘以系数12,并将对拉螺栓材料更换为实际使用的螺栓。
对拉堵眼问题,要注意梁部位的实际施工情况,因为一般的小梁常规是用卡具进行加固,并没有使用对拉螺栓,编制限价时可以简化处理,全部提取相应工程量,同时在编制说明中备注梁对拉螺栓堵眼为暂定工程量,结算时按实结算。
(18)混凝土板适用于厚度≤250mm的板,厚度>250mm的板按危大工程管理另行处理。
(19)混凝土栏板、屋面混凝土女儿墙的高度(含压顶扶手及翻沿)≤1.2m且厚度≤100mm时执行栏板项目;高度>1.2m或厚度>100mm时执行相应墙项目,压顶扶手及翻沿执行压顶项目。栏板、挂板的定义同混凝土,挂板按照栏板项目乘以1.2系数。
(20)阳台板系指主体结构外的阳台底板,以外墙外边线为分界线。主体结构内的阳台底板按梁、板等套取。如一面为弧形且半径≤12m时,执行圆弧形阳台板;阳台板按图示外挑部分尺寸投影面积计算,项目内已考虑≤300mm的翻沿,翻沿高度>300mm时,翻沿按全高执行栏板项目。
(21)雨篷适用于不以柱支撑的结构且雨篷挑出墙面(或梁面)≤1.5m的雨篷。如一面为弧形且半径≤12m时,执行圆弧形雨篷,其余执行雨篷项目;工程量以设计图示雨篷板水平投影面积计算,项目内已考虑≤300mm翻沿,翻沿高度>300mm时,翻沿按全高执行栏板项目。以柱支撑的雨篷,或者虽不以柱支撑,但雨篷挑出墙面(或梁面)>1.5m的雨篷,应按设计尺寸分解计算柱、梁、板、栏板工程量,分别执行相应项目。
(22)挑檐壁、天沟壁高度≤300mm,按外挑部分尺寸投影面积执行挑檐、天沟项目;挑檐壁、天沟壁高度>300mm时,拆分成底板和侧壁分别套用悬挑板、栏板项目。现浇挑檐板、天沟板与板(包括屋面板、楼板)连接时,以外墙外边线为分界限;与圈梁(包括其他梁)连接时,以梁外边线为分界线,外边线以外为挑檐、天沟。
(23)楼梯是按建筑物一个自然层双跑楼梯考虑,如单坡直行楼梯按相应项目人工、材料、机械乘以系数1.2;三跑楼梯按相应项目人工、材料、机械乘以系数0.9;四跑楼梯按相应项目人工、材料、机械乘以系数0.75;剪刀楼梯执行单坡直行楼梯相应系数。
(24)散水模板执行垫层相应项目。
(25)凸出混凝土柱、梁、墙面的线条,宽度≤300mm并入相应构件内计算,再按凸出的线条道数执行模板增加费项目;但单独窗台板、栏板扶手、墙上的压顶不另计算模板增加费;凸出宽度>300mm的执行悬挑板项目(包括空调板、飘窗板);半径≤12m的圆弧形线条乘以1.2系数。
(26)墙、板、梁模板已综合了混凝土表面不抹灰及模板深化改造等因素。
(27)后浇带梁、板、墙模板项目按正常施工考虑,因特殊原因造成的支模期延长,其延长部分执行每增加一个月项目,不足一个月按一个月计算。
(28)快收口钢板网指后浇带或者不同混凝土标号之间分隔使用的成品网片。
(29)有梁板的板和梁混凝土清单单独列项,模板无需单独。
