钢板桩施工没你想象的那么简单
算客工场-海量项目
2026-01-09
|
388阅读
0
赞

一般要求 1、钢板桩的设置位置要符合设计要求,便于沟槽基础土方施工,即在基础最突出的边缘外留有支模、拆模的余地。 2、基坑沟槽钢板桩的支护平面布置形状应尽量平直整齐,避免不规则的转角,以便标准钢板桩的利用和支撑设置。各周边尺寸尽量复合板装模数。 3、整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物。

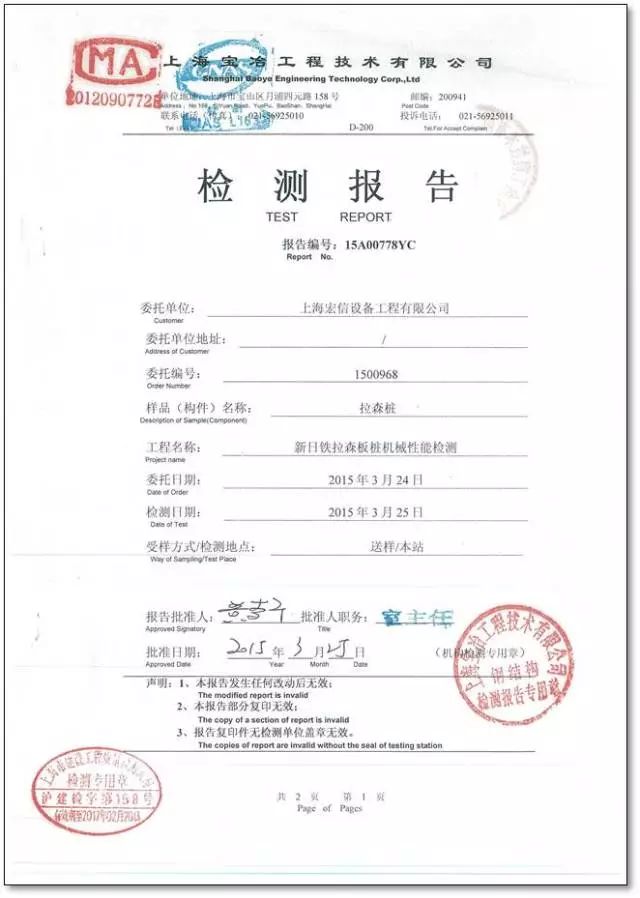

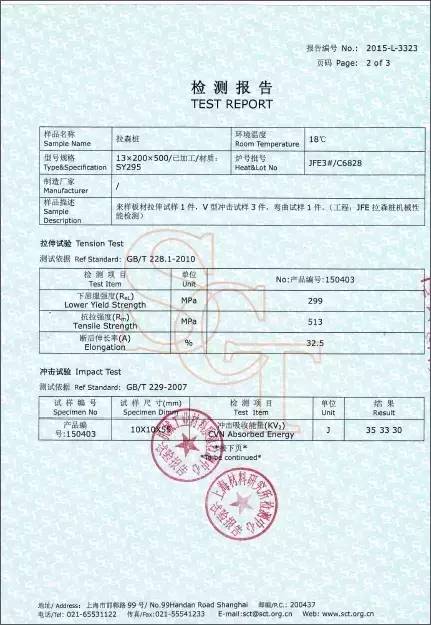

支护线测量 依据基坑、沟槽开挖设计截面宽度要求,测放出钢板桩打设位置线,用白石灰标示出钢板桩打设位置。 钢板桩进场及堆放场区 按施工进度计划或现场情况组织钢板桩进场的时间,确保钢板桩的施工满足进度要求,钢板桩的堆放位置根据施工要求及场地情况沿支护线分散堆放,避免集中堆放在一起造成二次搬运。 钢板桩施工顺序 定位放线—挖沟槽—安装导梁—施打钢板桩—拆除导梁—围檩及支撑施工—土方开挖—基础施工(传力带)—拆除支撑—地下室主体结构施工—土方回填—拔除钢板桩—钢板桩拔出后空隙处理 钢板桩的检验、吊装、堆放 1、钢板桩的检验 对钢板桩,一般有材质检验和外观检验,以便对不合要求的钢板桩进行矫正,以减少打桩过程中的困难。 (1)外观检验:包括表面缺陷、长度、宽度、厚度、端部矩形比、平直度和锁口形状等项内容。需注意: a、对打入钢板桩有影响的焊接件应予以割除; b、割孔、断面缺损的应予以补强处理; c、若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对全部钢板桩进行外观质量检查。 (2)材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材的化学成分分析,构件的拉伸、弯曲试验,锁口强度试验和延伸率试验等项内容。每一种规格的钢板桩至少进行一个拉伸、弯曲试验:每20-50t重的钢板桩应进行两个试件试验。


2、钢板桩吊运
装卸钢板桩宜采用两点吊装的方法进行操作。吊运时,每次吊起的钢板桩根数不宜过多,并应注意保护锁口避免损伤。吊运方式有成捆起吊和单根起吊。成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
3、钢板桩堆放 钢板桩堆放的地点,要选择在不会应压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。堆放时应注意: (1)堆放的顺序、位置、方向和平面布置等应考虑到以后的施工方面; (2)钢板桩按型号、规格、长度分别堆放,并在堆放处设置标牌说明; (3)钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫放枕木,垫木间距一般为3~4m,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2m。 导架的安装 在钢板桩施工中,为保证沉桩轴线位置的正确和桩的竖直性,控制桩的打入精度,防止板桩的屈曲变形和提高桩的贯入能力,一般都要设置一定刚度的、坚固的导架,也称“施工围檩”。 导架采用单层双面形式,通常由导梁和围檩桩等组成,围檩桩的间距一般为2.5~3.5m,双面围擦之间的间距不宜过大,一般略比板桩墙厚度打8~15mm,安装导架时应注意以下几点: (1)采用经纬仪和水平仪控制和调整导梁的位置。 (2)导梁的高度要适宜,要有利于控制钢板桩的施工高度和提高施工工效。 (3)导梁不能随着钢板桩的打设深入而产生下沉和变形等情况出现。 (4)导梁的位置应尽量垂直,并不能与钢板桩产生碰撞。 钢板桩施打 拉森钢板桩施工关系到施工止水和安全,是本工程施工最关键的工序之一,在施工中要注意以下施工要求: (1)拉森钢板桩采用履带式挖土机施打,施打前一定要熟悉地下管线、构筑物的情况,认真放出准确的支护桩中线。 (2)打桩前,对钢板桩逐根进行检查,剔除连接锁扣处的锈蚀、变形严重的钢板桩,待修整合合格后才可使用,整修后还不合格的禁用。 (3)打桩前,可在钢板桩的锁口内涂抹油脂,以方便钢板桩的打入、拔出。 (4)在钢板桩插打过程中,随着测量监控每块桩的斜度,当偏斜过大不能用拉齐方法调正时,必须拔起重打。 (5)密扣且保证开挖后入土不小于2米,保证钢板桩顺利合拢;特别是检查井位的四个角要使用转角钢板桩,若没有此类钢板桩,则用旧轮胎或烂布塞缝等辅助措施密封好,避免由于漏水带走泥沙,造成地面塌陷。 (6)在基础沟槽开挖过程中,随时观察钢板桩的变化情况,若有明显的倾覆或隆起状态,立即在倾覆或隆起的部位增加对称支撑。 钢板桩的拔除 基坑回填后,要拔除钢板桩,以便重复使用。拔除钢板桩前,应仔细研究拔桩方法顺序和拔桩时间及土孔处理。否则,由于拔桩的振动影响,以及拔桩带土过多会引起地面沉降和移位,会给已施工的地下结构带来危害,并影响临近原有建筑物、建筑物或地下管线的安全,设法减少拔桩带土十分重要,目前主要采用灌水、灌砂措施。 (1)拔桩方法 本工程可采用振动锤拔桩:利用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土的粘聚力以克服拔桩阻力,依靠附加起吊力的作用将其拔除。 (2)拔桩时注意事项 a、拔桩起点和顺序:对封闭式钢板桩墙,拔桩起点应离开角桩5根以上。可根据沉桩时的情况确定拔桩起点,必要时也可用跳拔的方法。拔桩的顺序最好与打桩时相反。 b、振打与振拔:拔桩时,可先用振动锤将板桩锁口振活以减小土的粘附,然后边振边拔。对较难拔除的板桩可先用柴油锤将桩振下100~300mm,再与振动锤交替振打、振拔。 c、起重机应随振动锤的启动而逐渐加荷,起吊力一般略小于减振器弹簧的压缩极限。 d、供振动锤使用的电源为振动锤本身额定功率的1.2~2.0倍。 (3)如钢板桩拔不出,可采用以下措施: a、用振动锤再复打一次,以克服与土的粘着力及咬口间的铁锈等产生的阻力; b、按与板桩打设顺序相反的次序拔桩; c、板桩承受土压一侧的土较密实,在其附近并列打入另一根板桩,可使原来的板桩顺利拔出; d、在板桩两侧开槽,放入鹏润土浆液,拔桩时可减少阻力。 (4)钢板桩施工中常见的问题及处理方法: a、倾斜。产生这种问题的原因是被打桩与邻桩锁口间阻力较大,而打桩行进方向的贯入阻力小;处理方法有:施工过程中用仪器随时检查、控制、纠正;发生倾斜时用钢丝绳拉住桩身,边拉边打,逐步纠正;对先打的板桩适度预留偏差。 b、扭转。产生该问题的原因:锁口是铰式连接;处理方法有:在打桩行进方向用卡板锁住板桩的前锁口;在钢板桩之间的两边空隙内,设滑轮支架,制止板桩下沉中的转动;在两块板桩锁口搭扣处的两边,用垫铁和木榫填实。 c、共连。产生的原因:钢板桩倾斜弯曲,使槽口阻力增加;处理方法有:发生板桩倾斜及时纠正;把相邻已打好的桩用角铁电焊临时固定。
算客工场工程行业技术服务众包平台,专注造价咨询
免责声明:文中部分素材来源网络,仅供学习参考,其内容并不代表本公众号赞同其观点或对其真实性、准确性负责,版权归原作者所有,如果侵害了原作者的合法权益或者原作者不希望被转载,请联系我们删除!!!!!!
共28条评论
全国最大一站式工程咨询服务平台
已发表2937篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 一级造价师各科章节练习题汇总(完整版)
- 6 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 7 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 8 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 9 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 10 定额工程量和清单工程量有什么不同?
- 11 图纸显示不全?十大高频问题与解决方法汇总(上)
- 12 一觉醒来全世界造价水平下降一万倍
- 13 审计局的“显微镜”:一份发票如何推翻整个结算
- 14 定额组价既然偏离市场价,为何还不废除?
- 15 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 16 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 17 凭什么不计算新建工程加气块的开槽费用?
- 18 给排水工程计算实例技巧汇总
- 19 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 20 终于!2026年一级造价工程师考试时间确定!
- 21 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 22 建筑工地“九牌一图”,你都知道是什么吗?
- 23 为什么住宅楼一般建到33层就不建了?
- 24 施工合同无效时价款结算的27条宝典
- 25 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 26 害人的税率
- 27 刚入行的小白一定要知道的“造价审计流程及技巧”
- 28 24清单标准实施后大家还有什么牢骚要发
- 29 某新型住宅地下独立车库线缆计算技巧分享
- 30 什么是桩?桩有什么作用?
- 31 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 32 官方发布!持一造证书可领取90000元补贴!
- 33 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 34 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 35 大道至简,一张塑料薄膜对做造价的启示
- 36 24清单计价模式下如何编制招标控制价
- 37 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 38 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 39 10次工业项目,有九次预算失真:问题不在现场,而在....
- 40 水利水电常用知识点
- 41 如何控制工程造价全过程
- 42 造价过程中的这些“价”你都搞清没?
- 43 合同争议轻松解决,再也不怕领导啦~
- 44 工程造价中被打脸的工序操作
- 45 有一种大神:可以不用电子版CAD图纸做造价
- 46 【实战】24清单-措施费总价包干下的索赔
- 47 材料各种损耗应纳入哪项费用?
- 48 地基与边坡工程劳务分包指导价(京津冀)
- 49 【市政官方活动】恭贺新春·马年狂欢—春节元宵创意建模学市政
- 50 结算对量老吵架?这3个隐蔽雷区,很多造价人第一步就错了!
