24新清单下重新组价攻略:5大场景,造价人必看!
晴空万里
官方认证权威媒体作者
2026-01-14
|
8008阅读
7
赞
在工程结算中,重新组价(即调整价格)经常是建设方和施工方最容易产生分歧的环节。
2024版《建设工程工程量清单计价标准》实施后,对什么情况下可以调整价格,做出了更清晰的规定——只有当原有的定价基础发生实质性变化,且不属于施工方应承担的风险时,才能重新定价。
一、24清单明确5类重新组价场景
1.新增清单中没有的项目
典型情形:因发包人设计变更、功能调整,出现招标清单中未列明的项目。例如某写字楼项目原设计为乳胶漆墙面,施工中应甲方要求改为大理石干挂墙面,新增的大理石干挂项目无投标报价可参考,需重新组价。
规范依据:24清单明确:“工程变更引起已标价工程量清单项目或其工程数量发生变化,且无适用或类似子目时,应按照本标准规定的组价原则重新确定单价。”
实操要点:先看清单里有没有类似项目可参考(比如有瓷砖干挂,可参考其人工、机械费,只换材料价)。如果没有,就按当地最新定额标准或市场价(最好附上3家以上供应商报价)来组价,报甲方和监理审核确认。
2.项目特征发生变化,影响成本
典型情形:施工图纸与清单特征描述不一致,且直接影响造价。比如清单标注3mm厚SBS防水卷材(热熔法施工),实际施工按图纸要求改为4mm厚APP防水卷材(自粘法施工),材质、厚度、施工工艺三重变化导致成本显著上升,需重新组价。
规范依据:24清单相较于13版,进一步明确“实质性变化”判定标准:只要项目的材质、规格型号、施工工艺、功能用途任一维度发生改变,且引发造价增减,就可以按实际特征重新组价。

3.工程量变化超过15%
典型情形:实际完成工程量与清单工程量相比,增减幅度超过15%。例如清单列明土方开挖10000m³,施工中因地质勘察偏差,实际开挖量增至13000m³,超幅达30%,需调整综合单价。
规范依据:24清单明确:“当工程量偏差超过15%时,对综合单价的调整原则为:工程量增加15%以上时,增加部分的工程量综合单价可调低;工程量减少15%以上时,剩余部分的工程量综合单价可调高。”


4.临时性、零星工作(计日工)

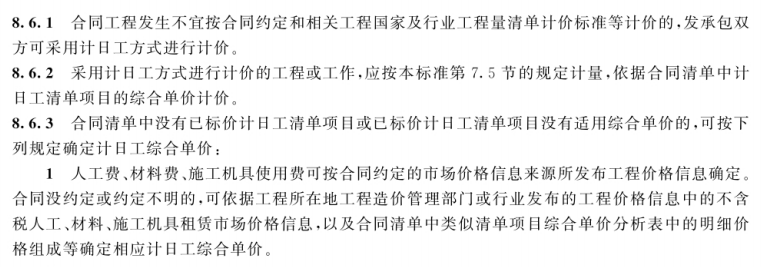

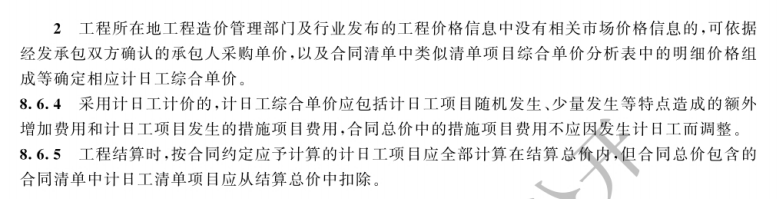

典型情形:发包人临时指令的零星工作,且未在清单中列明,如临时修补破损路面、搬运小型施工设备、协助监理现场取样等。
规范依据:24清单第8.6节明确:“计日工应按发包人实际签证确认的数量和合同约定的计日工单价计算;若合同未约定计日工单价,应按实时市场价格组价,组价内容包含人工、材料、机械使用费及合同约定的管理费、利润。”


5.材料价格波动超出约定风险范围
典型情形:合同约定材料价格风险幅度±5%,但施工期间核心材料价格波动超幅。例如某项目合同约定钢筋价格风险幅度5%,施工期间因钢材市场供需失衡,钢筋价格从5000元/吨暴涨至5600元/吨(涨幅12%),超出风险幅度的7%部分需重新计价。
规范依据:24清单及《建设工程经济》相关规定:“当人工、材料、机械价格波动超出合同约定的风险范围,或出现不可预见的异常价格变动(如政策调控导致价格暴涨暴跌)时,超出风险幅度的差额部分,应按实调整。”

二、避开以下几点常见误区
误区1:固定总价合同不能重新组价
纠正:固定总价合同并非一成不变,如果因甲方设计变更、工程量变化太大或材料价格异常波动等原因,且属于甲方责任,仍然可以按规定调整价格。
误区2:项目特征小变动不用重新组价
纠正:即便是品牌、规格的细微变化(比如瓷砖从普通品牌换成一线品牌),只要影响成本,就应重新定价,否则后期结算容易扯皮。
误区3:物价超幅后慢慢申报也没关系
纠正:需严格按合同约定时限申报——多数合同约定物价波动超幅后14天内,承包人需向发包人提交调价申请及相关资料,逾期未申报,可能丧失调价权利。
总结
新规下的重新组价,核心是“尊重事实,有据可依”。施工方要留存好变更文件、现场记录、价格凭证等证据;甲方也应依规审核,避免后期纠纷。

共28条评论
初心研墨,漫赋造价行路笺。
已发表87篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 基坑降水分布分项怎么算?一个实际项目的说清楚清单编制与询价全过程
- EPC 结算五大常见争议痛点与避坑指南
- 结算总扯皮 回款慢?9大争议处理方法 + 附完整版结算争议处理手册
- 1 24清单中“现场签证”取消了,造价人该怎么办?
- 2 5万亿项目砸下!造价人能再次起飞吗?
- 3 建筑安装工程费用的组成与计算,一文说透!
- 4 重磅定调!2026 建筑业大变革,一造考生踩准政策风口,持证吃香一整年
- 5 混凝土税率从3%到13%,工程造价到底涨没涨?附真实项目实操
- 6 定额里的"素水泥浆",现场做成"拍浆"就该加钱吗?
- 7 小区内道路铺装是按建筑工程、市政工程还是园林工程进行取费计价?如果一个单位工程套用两个以上专业定额,综合取费按哪个执行?
- 8 7月起,这些造价新规正式落地!直接影响你的工作
- 9 自主报价模式下,材料超5%调差怎么算? ——2024版清单计价标准落地后的实操指引
- 10 24清单实施后,土石方结算审计到底变了什么
- 11 24版清单下混凝土工程审计要点—— 最容易算错、列错、重复计价的那些坑
- 12 工程量变化超15%调整综合单价的计价争议
- 13 砌筑工程审计,这些坑你踩过几个? ——24版清单规范实操要点梳理
- 14 《招标投标法》《政府采购法》修订落地:低价中标时代落幕,造价从业者该如何转型?
- 15 常规C10、C15、C20、C25、C30混凝土配合比
- 16 土建算量快10倍!墙柱梁自动计算模板,免费领取!
- 17 总价合同下第三方检测费到底该谁出? 这笔账今天说清楚
- 18 施工合同估算价刚好400万元,是否必须公开招标?
- 19 24新清单标准下暂列金额的四类分法与软件实操
- 20 市政结算审计频发争议:18个实战案例拆解,规避结算吃亏
- 21 造价底层规则大换血!44号文即将废止
- 22 结算时总扯皮的“临时设施”,到底该不该单独计费?
- 23 桩基常见缺陷
- 24 24清单安装造价避坑指南:吃透这份,审计拿你没办法
- 25 塔吊桩基础的钱,结算时还能要回来吗? 这个案例告诉你有多难?
- 26 24 清单允许增补措施费,但总价超控制价即废标,投标时怎么办?
- 27 电气照明工程量计算实操技巧
- 28 投标文件"一厚两薄",可以直接认定为串标吗?
- 29 老旧小区户内电气改造造价拆解——163 元 /㎡案例实操分析
- 30 【广联达装饰计量GDQ2026】AI版6月重磅升级!速看!
- 31 别再喊“规费取消”了!24清单真正的变化在这里
- 32 24版清单找不到规费?拆解规费拆分规则、计税变化与实操报价要点
- 33 EPC项目越来越推不动,国内房建市政 EPC 为何水土不服?
- 34 5个神技巧!安装工程新定额套价干货
- 35 免费领广联达畅销爆课!专家实训课/名师一造课免费!资料包免费!VIP题库免费!手慢无!
- 36 结算金额超概算了,那10%的钱还能不能要回来?
- 37 小套管,大翻车!90% 造价人都在这漏钱!
- 38 安装工程设备询价6大暗坑:一台水泵差价上万,做不好利润全白干
- 39 土方改运、分层推平,结算时这三笔钱最容易扯皮
- 40 招标代理费让中标人承担?看看建工司法解释二是怎么规定的
- 41 2024计量新规解读,造价人速看!
- 42 劳务分包合同没写规费,总包说“不含”,包工头说“该给”,法院到底听谁的?
- 43 汇总计算一按就报错?这5个坑我替你踩过了
- 44 建模完工才发现地区、清单、定额、平法规则选错?GTJ双入口无损切换地区及规则,无需重绘整栋模型
- 45 干造价几年了,清单和定额的关系还没搞懂?
- 46 桩基结算审计指南:七个最容易出问题的环节
- 47 清单里单独列了项,就一定能单独拿到钱吗? 一文讲清模拟清单下桩基入岩增加费争议解析
- 48 图纸导进去就消失了?这3个问题不解决,算量根本没法做
- 49 钢筋量差点算错30%——KZ1从地下一层到首层,保护层突然变了
- 50 1.2亿高标准农田项目,665家串通投标,12人被判刑,罚款900多万!
