2025年一级造价工程师(水利工程)案例分析第1题解析
祎启造价
2026-01-13
|
4662阅读
5
赞
案例资料:

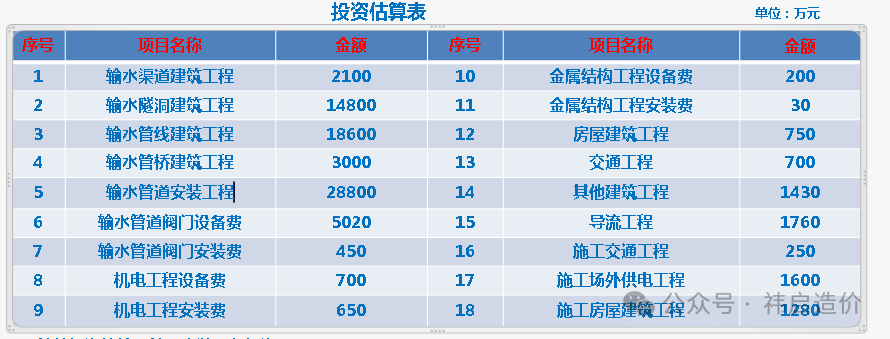

某引水工程可行性研究阶段投资估算如下表:

1.管件投资按输水管道安装工程投资10%;
2.施工安全生产专项费率2.5%,其他施工临时工程费率3%。
问题:
根据《水利工程设计概估算编制规定(水总【2024】323号)》
1.主体建筑工程投资、建筑工程投资、输水管线设备及安装工程投资分别是多少?
2.计算第一部分至第四部分建筑及安装投资费用之和?
3.假设第一部分至第四部分建筑及安装该工程投资费用之和为75000万元,计算施工安全生产专项投资、其他施工临时工程投资、施工临时工程投资。
(结算结果保留整数,万元)
问题1:主体建筑工程投资、建筑工程投资、输水管线设备及安装工程投资分别是多少?
解析:
本题目主要考查《水利工程设计概估算编制规定(水总【2024】323号)》费用组成。
建筑工程(第一部分费用)包括渠道工程、输水管线工程、建筑物工程、交叉工程、交通工程、房屋建筑工程、供电设施工程、数字孪生设施工程和其他建筑工程。。其中交通工程之前的项目为主体建筑工程。
机电及设备安装工程(第二部分费用)包括泵站设备及安装工程、水闸(涵)设备及安装工程、消耗电站设备及安装工程、供电设备及安装工程、数字李生设备及安装工程和公用设备及安装工程。
金属结构设备及安装工程(第三部分费用)为闸门、启闭机、拦污设备、升船机、鱼道、升鱼机和集运鱼系统设备等设备及安装工程,水电站(泵站)压力钢管制作及安装工程等。
输水管线设备及安装工程(第四部分费用)为输水管线阀门设备及安装工程,以及输水管道、管件、管道附件等安装工程。水电站(泵站)的站内各类管路设备及安装工程计入机电设备及安装工程。
施工临时工程(第四部分费用)指为辅助主体工程施工而必须修建的生产和生活大型临时设施工程。包含导流工程、施工交通工程、施工专项工程、施工场外供电工程、施工房屋建筑工程、其他施工临时工程
分独立费用(第六部费用)由建设管理费、工程建设监理费、生产准备费、科研勘测设计费和其他等五项组成。
问题1:主体建筑工程投资、建筑工程投资、输水管线设备及安装工程投资分别是多少?
参考答案:
(1)主体建筑工程投资=2100[输水渠道建筑工程]+14800[输水隧洞建筑工程]+18600[输水管线建筑工程]+3000[输水管桥建筑工程]=38500万元
(2)建筑工程=2100[输水渠道建筑工程]+14800[输水隧洞建筑工程]+18600[输水管线建筑工程]+3000[输水管桥建筑工程]+700[交通工程]+750【房屋建筑工程】+1430[其他建筑工程]=41380万元。
(3)输水管线设备及安装工程:
管件投资=28800【输水管道安装工程】*10%=2880万元
输水管线设备及安装工程=28800【输水管道安装工程】+2880【输水管道安装工程】+5020【输水管道阀门设备费】 +450【输水管道阀门安装费】=37150万元
问题2:计算第一部分至第四部分建筑及安装投资费用之和?
参考答案:
第一部分建筑工程投资=41380万元(由第1问可知)
第二部分机电设备安装工程=650【机电工程安装费】
第三部分金属结构安装工程=30【金属结构工程安装费】
第四部分 输水管线安装工程=228800【输水管道安装工程】+2880【输水管道安装工程】+450【输水管道阀门安装费】 =32130.00万元
第一部分至第四部分建筑及安装投资费用之和
=41380.00+650.00+30.00+32130.00=74190 万元
问题3:假设第一部分至第四部分建筑及安装该工程投资费用之和为75000万元,计算施工安全生产专项投资、其他施工临时工程投资、施工临时工程投资。
解析:施工安全生产专项费用 = 建筑安装工程费(不包括施工安全生产专项、施工场外供电工程、施工房屋建筑工程、其他施工临时工程)×(1 + 其他施工临时工程费率)×2.5%。
施工临时工程指为辅助主体工程施工而必须修建的生产和生活大型临时设施工程。包含导流工程、施工交通工程、施工专项工程、施工场外供电工程、施工房屋建筑工程、其他施工临时工程。
参考答案:
(1)施工安全生产专项费用 =(75000【一部分至第四部分建筑及安装】+1760【导流工程】+250【施工交通工程】)* (1+3%)*2.5%=1983万元
(2)其他施工临时工程=一部分至第五部分建筑及安装(除其他施工临时工程费)*其他施工临时工程费率=(75000【一部分至第四部分建筑及安装】+1760【导流工程】+250【施工交通工程】+1983【施工安全生产专项费用】+1600【施工场外供电工程】+1280【施工房屋建筑工程】)*3%=2456万元
(3)施工临时工程=1760【导流工程】+250【施工交通工程】+ 1983【施工安全生产专项费用】+1600【施工场外供电工程】 +1280【施工房屋建筑工程】+2456【 其他施工临时工程】=9329万元
祎启造价是一名90后造价工程师。长期以来在房建工程、市政工程、水利工程、园林绿化工程等领域从事工程造价与合同管理。工作之余热爱知识分享和生活写作,近年来多篇观点性文章在多家造价软件和行业新媒体报道。
共28条评论
造价工程师、监理工程师。长期以来在房建工程、市政工程、水利工程、园林绿化
已发表2篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 2 住建部通知:2027年1月1日起强制执业!
- 3 24清单天棚计量:抹灰与吊顶的扣减边界
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 6 注意!10月1日起,这两个证书合并!
- 7 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 8 11个安装算量电气中最容易算错的地方,避雷!
- 9 投标不敢动,结算被核减?24清单安措费最容易踩的两个坑
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 12 24新清单施行后,报价合理性第一次有了评判依据
- 13 规费和安全文明施工费被下浮,钱还能要回来吗?
- 14 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 15 材料调差用量基数到底怎么取?
- 16 其他项目清单编制,24新标准到底改了哪几处?
- 17 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 18 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 19 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 20 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 21 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 22 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 23 危大工程管控:范围、责任、方案与验收的落地要求
- 24 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 25 安装工程造价工程量的计算方法与技巧
- 26 清单计价中,施工降效费到底怎么算?
- 27 混凝土算量,这4处最容易漏
- 28 24清单下最高投标限价到底该按哪个工期编?
- 29 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 30 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 31 工程被砍掉一整栋楼,措施费包干该不该扣?省造价站给了明确答案
- 32 24标准下价格指数缺失时的暂定调差与追溯全解析
- 33 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 34 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 35 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 36 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 37 图纸会审不认真,算了半天白忙活!
- 38 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 39 24清单计价标准下,赶工费到底怎么算、怎么证?
- 40 导出前不查这三项,白干
- 41 材料涨价,这笔钱怎么要回来
- 42 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 43 土建预算漏项高发清单(实体工程篇)
- 44 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 45 清单漏项,多半漏在这4处
- 46 索赔28天,错过就失效?停工损失索赔避坑指南
- 47 10月1日这些新规落地执行!第2条直接卡你的结算
- 48 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 49 电气图纸上的各种符号,看完这篇就全懂了
- 50 大地坐标、施工坐标互转,放线不用两头换算
