凭什么不计算新建工程加气块的开槽费用?
郭工聊造价
2026-01-19
|
6917阅读
4
赞
凭什么不计算新建工程加气块的开槽费用?
一、问题的由来
蒸压加气混凝土砌块可作为填充墙体广泛用于钢筋混凝土框架结构、框架剪力墙结构及剪力墙结构的内外墙体。当安装专业管道设计暗敷时,需要在加气块上开槽,开槽费用能否计算?河南省2016定额解释进行了回复,但同行们对回复有着自已不同的理解。

二、河南省2016预算定额解释
豫建设标〔2017〕99号安装综合部分问题,第四册电气设备安装工程:8.章节说明二、6.配管定额是按照各专业间配合施工考虑的,定额中不考虑凿槽、刨沟、凿孔(洞)等费用。如何理解? 如二次结构加气块等砖墙里无法预埋需要凿槽、凿孔(洞),其凿槽、凿孔(洞)费用是否计算?
答:定额明确按照各专业间配合施工考虑的,故应由土建专业配合的部分不应重复计取。其他如实际发生凿槽、凿孔(洞)时,按第十册相关内容执行。
三、不同观点
正方观点:后开槽应按定额解释中“其他如实际发生凿槽、凿孔(洞)时,按第十册相关内容执行”的规定执行。
理由:加气块墙体中的暗配管和砖砌体不同,无法像砖砌体那样由安装专业将管道预留,土建专业砌墙时边砌边砍砖,加气块墙体中的暗配管需要先开槽,加气块砌筑定额的工作内容不确包括开槽,开槽不是土建专业的配合工作。
反方观点:应按各专业间配合施工考虑,不应重复计取。
理由:砖砌体定额说明“8.加气混凝土类砌块墙项目已包括砌块零星切割改锯的损耗及费用”,加气块可由土建专业在砌筑时预留,且无依据证明加气块砌筑定额中不包括开槽工作。故,应按定额解释中:定额明确按照各专业间配合施工考虑的,故应由土建专业配合的部分不应重复计取。
四、笔者分析
1.定额解释的理解
定额解释中的问题有两问,回答也分了两句,笔者认为:答和问是一一对应的关系,拆分解释如下:
(1)配管定额是按照各专业间配合施工考虑的,定额中不考虑凿槽、刨沟、凿孔(洞)等费用。如何理解? 答:定额明确按照各专业间配合施工考虑的,故应由土建专业配合的部分不应重复计取。

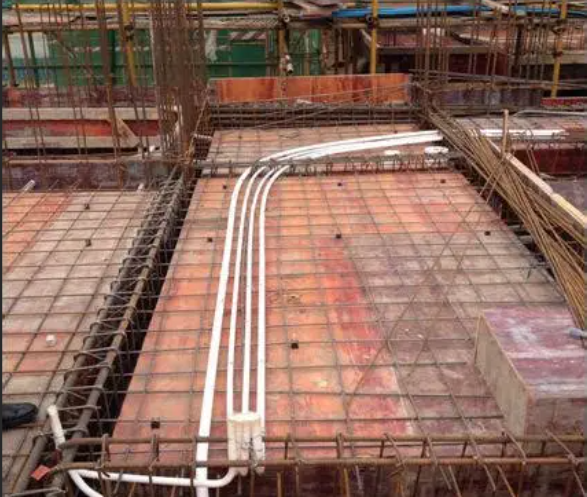

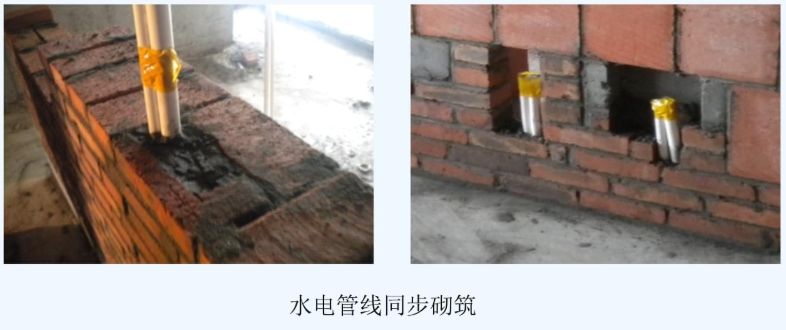

【个解】配管定额子目按明配、暗配、钢结构支架配管、钢索配管和埋地配管等划分的,暗配可分为随结构施工的预埋和结构施工后的开槽施工,所以配管定额子目没有考虑凿槽、刨沟、凿孔(洞)的费用,如随结构预埋时,不发生凿槽、刨沟、凿孔(洞)工作,不计取凿槽、刨沟、凿孔(洞)的费用,如下图:


2.如二次结构加气块等砖墙里无法预埋需要凿槽、凿孔(洞),其凿槽、凿孔(洞)费用是否计算?答:其他如实际发生凿槽、凿孔(洞)时,按第十册相关内容执行。

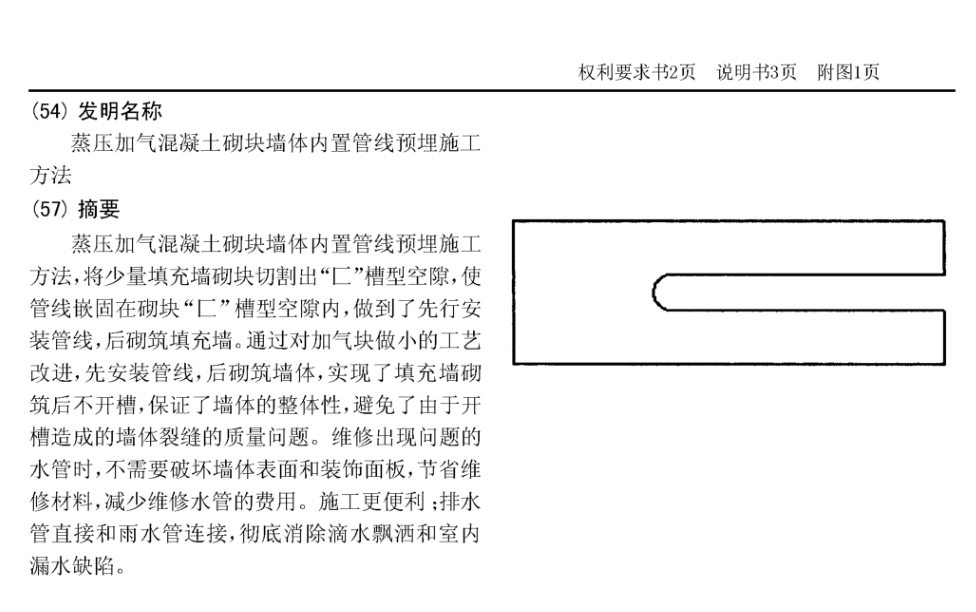

【个解】加气块墙体中不一定完全不能预埋管道,如果无法预埋且实际发生凿槽、凿孔(洞)时,可套用第十册相关定额子目。如果通过其他技术措施(如施工前将少量砌块切割出槽形空间),可以预埋管线时,不发生凿槽、凿孔(洞)时,故不计算凿槽、凿孔(洞)的费用。但砌块本身的开槽费用应否计算、如何计算,本条回复未予明确。


2.加气块砌筑定额是否包括开槽费用
首先,加气块砌筑定额说明和工作内容不包括开槽工作

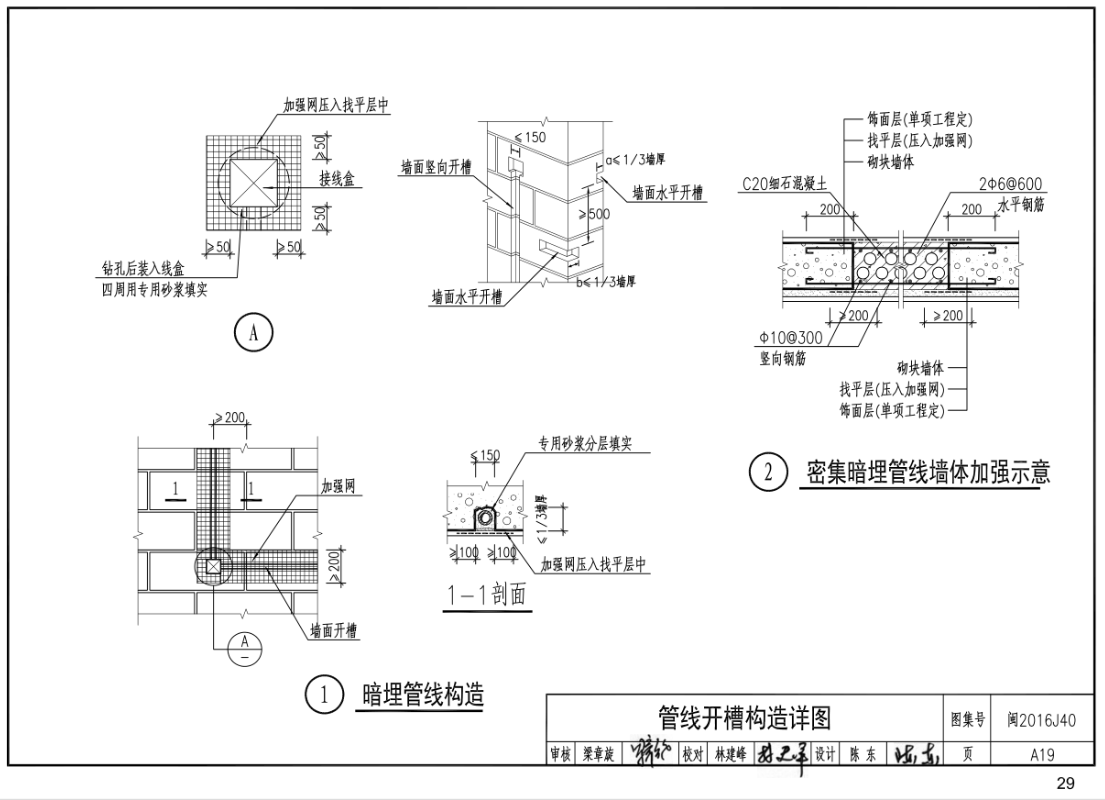

河南16房建定额第四章砌筑工程定额说明第8条:加气混凝土类砌块墙项目已包括砌块零星切割改锯的损耗及费用。加气块砌筑定额工作内容为:调、运、铺砂浆或运、搅拌、铺粘结剂,运、部分切割、安装砌块,安放木砖、垫块,木楔卡固、刚性材料嵌缝。
“切割改锯”与“开槽”的工作内容不同。切割改锯指加气块砌筑前时,根据拟砌墙的墙体长度对加气块进行排列组合,当尾砖长度与加气块规格不符时,需要对加气块进行的切割或锯切过程。加气块的开槽是指在加气块墙体上切槽并凿除槽内一定深度的加气混凝土,以便于埋设管线。《蒸压加气混凝土砌块建筑构造》(03J104)说明第6.4条:蒸压加气混凝土砌块切锯、钻孔、开槽、设置预埋件等均应采用专用工具,不得用斧子、瓦刀任意剔凿。03J104图集将加气块的切锯、钻孔、开槽并列,也能印证“切割改锯”与“开槽”的工作内容不同。故,定额说明和工作内容应不包括开槽工作。
其次,加气块墙面砌筑后的开槽不是加气块砌筑的辅助工作
《蒸压加气混凝土砌块建筑构造》(DBJT13-75)规定:水电管线的暗敷工作,应在墙体砌筑完成且砌筑砂浆达到一定强度后进行,并应在墙体抹灰前完成。即,加气块墙体不能在砌筑后立刻开槽,需待砌筑砂浆达到一定强度后可按规范要求竖向开槽。对于加气块砌筑而言,砌筑完成后工作即结束,砌筑和开槽是两个独立的工作,除非定额明确说明,不应将加气块砌筑后的开槽视为加气块砌筑的配合工作。
![]()

最后,加气块砌筑前的开槽不是加气块砌筑的辅助工作
《砌体结构工程施工质量验收规范》(GB 50203-2011)规定:设计要求的洞口、沟槽、管道应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。本规范为砌体工程,包括砖砌体、空心砌块、实心砌块等不同种类,砖砌体在砌筑过程中方便预埋,加气块要在砌筑时留出或预埋,必须对加气块提前进行开槽处理。

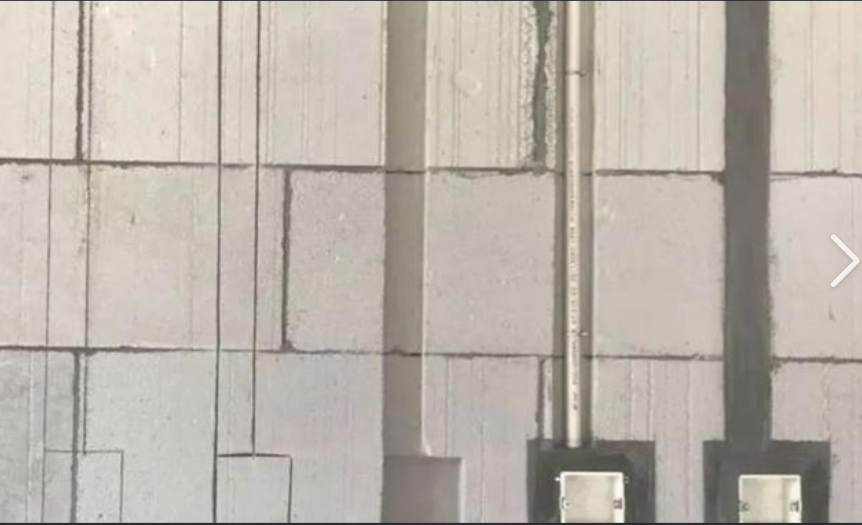

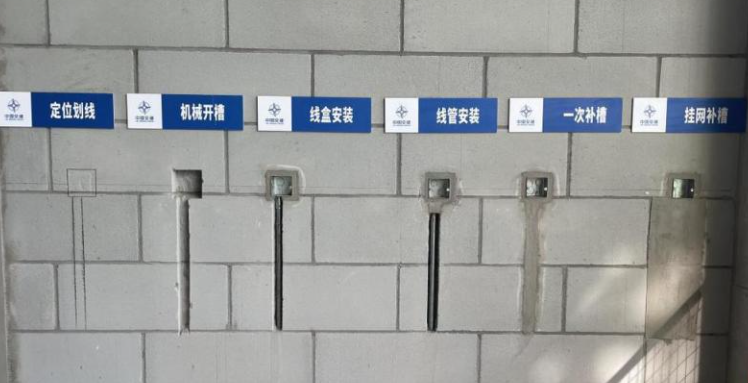

施工规范对加气块的开槽有诸多要求,如《蒸压加气混凝土砌块建筑构造》(DBJT13-75)规定:开槽应使用轻型电动切割机并辅以手工开槽器,开槽深度不宜超过1/4墙厚,且应避免在同一位置及槽距600mm范围以内的墙体正、反面开槽,管线开槽距门窗洞口不应小于300mm。且,加气块开槽的位置、宽度和深度由安装专业确定,如由砌筑工人临时开槽,砌筑工人和安装工人交叉工作,工种之间的停歇时间太多,不符合预算定额工时测算的常规施工工序。
据了解,加气块砌筑前的开槽,多为加气块厂家根据设计图纸,对加气块进行预排板,对需要开槽的加气块进行开槽后编号,像预制装配式一样现场安装。但这种做法很少应用,一是加气块的生产成本大幅提高,二是对材料进场、堆放等施工组织要求很高,砌筑工人的工效并未提高。
综上,如果采用加气块预开槽施工工法,开槽费用应计入加气块材料单价中,或单独计算开槽费用。开槽不是加气块砌筑的必备工序,预开槽工法不是常规施工工法,除非定额明确说明,加气块砌筑前预开槽不是加气块砌筑的辅助工作。

3.笔者观点
加气块墙面后开槽工法广泛应用于电气管道暗配施工中,是预算定额普通采用的施工工艺。如,河南08预算定额将电气配管暗敷时切割墙体、刨沟的费用明确规定在配管定额中,加气块砌筑定额不包括开槽工作,加气块砌筑用工与16定额相近。笔者又查阅全统21消耗量定额、北京市21消耗量定额、山东省25消耗量定额和陕西省25消耗量定额,均未发现砌筑定额说明或消耗量中没有关于切槽的相关表述,也没有关于配合管道安装之类的内容。
河南省16定额解释虽未排除加气块墙面预开槽工法,但加气块砌筑定额说明和工作内容中不包括开槽工作,开槽不是加气块砌筑的辅助工作。如采用后开槽工法实际发生凿槽、凿孔(洞)时,可按第十册相关内容执行;如采用预开槽工法时,应取得建设单位的认可,将开槽费用计入材料单价或另行约定开槽费用的计算方法。
五、主要技术规范
(1)《砌体结构工程施工质量验收规范》(GB 50203-2011)
3.0.11 设计要求的洞口、沟槽、管道应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过300mm的洞口上部,应设置钢筋混凝土过梁。不应在截面长边小于500mm的承重墙体、独立柱内埋设管线。
(2)《蒸压加气混凝土砌块建筑构造》(DBJT13-75)
2.3 砌块墙体水平方向应尽量避免开槽,若确需开槽时长度不宜大于1/4墙长,且开槽深度不大于1/3墙厚,不得在墙两侧对称开槽。
3.5.1水电管线的暗敷工作,应在墙体砌筑完成且砌筑砂浆达到一定强度后进行,并应在墙体抹灰前完成。
3.5.2 管线开槽距门窗洞口不应小于300mm。
3.5.3 开槽应使用轻型电动切割机并辅以手工开槽器。开槽深度不宜超过1/4墙厚,且应避免在同一位置及槽距600mm范围以内的墙体正、反面开槽。
(3)《非承重蒸压灰砂砖墙体工程技术规程》(DBJ/T 15-32-2003)
5.6.1 孔洞、管道、沟植等应在砌筑时预留,不得随意在砌体上打洞、凿槽,否则必须在砌体砂浆达到75%以上的设计强度后,按设计图弹线定位,再用专用机具切割后凿槽,管线槽深不宜大于25mm。
您对河南省2016定额解释作何理解:
A.支持正方观点:实际发生,应予计算;
B.支持反方观点:应由各专业间配合,不应计算。
共28条评论
法律、造价师及建造师职业资格,高级工程师,仲裁员,从业25年
已发表20篇文章
头条热榜 换一换
- 商务标VS技术标:投标文件被否决的4大雷区,你踩了几个?
- EPC总价包干,分项工程量超投标量为什么不能调?
- 零基础学钢筋 | 3 分钟看懂"平法":集中标注和原位标注到底怎么读?
- 最高法最新裁定:“背对背”条款主张无效,先过这一关
- 1 【重磅发布】广联达城更专版AI排版计算【技术预览版】重磅上线!!!
- 2 24清单下措施费包干,哪些情况其实还能调?
- 3 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 4 24清单计价标准税金清单全解:计税基础、价税口径与常见误引
- 5 二次搬运费签证怎么写才不被核减?这几件事缺一不可
- 6 暂估价365万、结算却超400万,到底要不要补招标?
- 7 暂估价低于400万,结算越线怎么办?补招标还是据实调价?
- 8 GTJ顶层柱算量别吃亏!两处极易遗漏的平法节点,直接影响结算造价
- 9 清标到底评什么?怎么做才不走过场?一篇文章讲透
- 10 变更和签证,别再混着办了
- 11 造价人必看!24清单安全文明施工费结算审核指南
- 12 给排水算量,90%的人漏在这五个地方
- 13 中建某局都在用的“天工智算”,中小造价公司怎么低成本复制?
- 14 零基础学钢筋2 | 22G101 三册图集,各自管哪些构件?别再拿错"说明书"
- 15 投标前算劳务价,别再只打电话问熟人了
- 16 不等边角钢,别只算重量
- 17 钢筋搭接长度,到底怎么取值
- 18 月薪3万的“AI造价专家”在招人,要求不是编程,而是懂这3个工具
- 19 钢筋根数"四舍五入+1"还是"向上取整+1"?对量吵架的根源在这里
- 20 定额下浮25%,结算能差出二十几万?问题就出在这句话
- 21 这份考前20页纸,才是你一造安装计量考前最后1周的破局关键
- 22 专业分包、劳务分包、违法分包:最容易混的三组概念,一次讲清
- 23 算量不出错,先改掉这三个习惯
- 24 人工算量3天,软件算量半天
- 25 有梁板套错定额,混凝土和模板双份亏
- 26 化粪池改按"座"计量后,钢筋模板去哪了?房建污水设施结算核减五大要点
- 27 从计算器打天下到智能计算,我在学习建筑行业、工程造价、新清单、AI的一些复盘
- 28 泵送费到底能不能算?90% 的争议都出在这三步没走对
- 29 没图纸、没清单、外地项目——成本测算的依据,到底从哪来?
- 30 用现场砂回填,材料费为什么扣不动?弃置费又凭什么核减?
- 31 还在一页页翻定额?学会“智能体工作流”,造价人每天多睡2小时
- 32 桩头切平了,桩间土就不算数?——80万争议背后的定额界限
- 33 别等2027年!建筑人第二本证必须是它,发改委红头文件点名
- 34 软件识别率从60%到90%,就差三步
- 35 套定额总纠结,看看这几个答案
- 36 窝工索赔重算指南:机械按台班单价还是停滞费?
- 37 电气配管配线,预留量才是真功夫
- 38 审计要安全文明施工费采购发票,施工单位到底能不能拒?
- 39 照片这么拍,签证结算少扯皮
- 40 没图纸没清单的外地EPC,组价怎么才有底?
- 41 措施费这几个问题,一次说清
- 42 强电算量漏一项亏上万?这份"十不漏"清单救了很多人
- 43 新清单落地后,开项别再从零开始
- 44 CAD识别完不查这三个参数,后面全白干
- 45 放坡不算量、马道没清单项,深基坑土方结算的钱该怎么要?
- 46 叠合板模板费能不能扣、扣什么、依据在哪?造价审核必看的四层拆解
- 47 你的铺装,值得用GDQ2026重算一遍!
- 48 钢筋算量必查的5个漏量点,漏一个就差几十万
- 49 电气算量最大的坑,不是管线是“预留”
- 50 锁号、MAC、报价规律:围串标嫌疑,自己先查出来
