一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
大漠孤烟
2026-01-29
|
4493阅读
32
赞

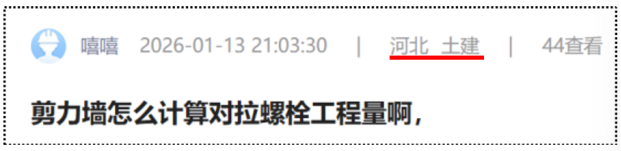

近日看到一个河北朋友的答疑提问:剪力墙怎么计算对拉螺栓工程量?(见下截图)

在线的答复是:

1、使用单面模板面积除以对拉螺栓的水平间距×竖向间距,就是根数,然后乘以单根的理论重量;
2、结合施工方案中对拉螺栓的设置;
3、看审批施工方案:间距一般0.5×0.5;
4、普通的对拉螺栓是不计算费用的。(见下截图)

且看这4条答复:
1、第1、2条对提问者来说,实用性差。如提问者懂了,就无此提问了;
2、第3、4条是错误的,定额结算的如提问者真的信了,那就是灾难。
而我却在提问的背后,看到了潜藏的未被察觉的认知和盲区。下面就谈谈对此的看法,供一起讨论。
【注:墙的模板有很多种:复合模板、组合钢模、铝合金模板等,今天的话题为最常用的复合模板的对拉螺栓】
一、对拉螺栓的相关定额
关于对拉螺栓,全国的定额有两种不同的计算方法:
第1种:绝大多数省市的定额将对拉螺栓含在模板中,如:湖南、广东、陕西、山东……
优点:方便计算,降低了预算的劳动强度;
缺点:准确性不够。

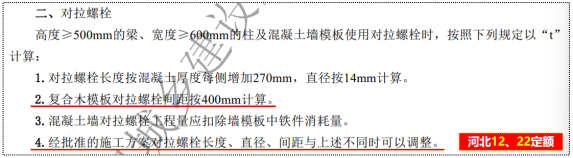

第2种:对拉螺栓不含在模板中,以重量或套为单位计算(如河北),并有相应的计算规则。在我熟悉的全国24个省市的定额中,河北这种算法似乎是独有一份的存在。(见下定额截图)

优点:精度高;
缺点:预算员劳动强度大。同时计算规则明确,若实际与规则不同时,需根据批准的施工组织设计调整,工作的难度变得更大。
二、对拉螺栓的间距与长度
1、对拉螺栓的间距:
说到对拉螺栓的间距,就不得不说复合模板的“标准眼”。何为“标准眼”呢?即:只要整张使用,即便横向对竖向,内外的螺栓眼始终合对一致。如此的间距,既满足了抗拉强度,更方便平整度的控制。

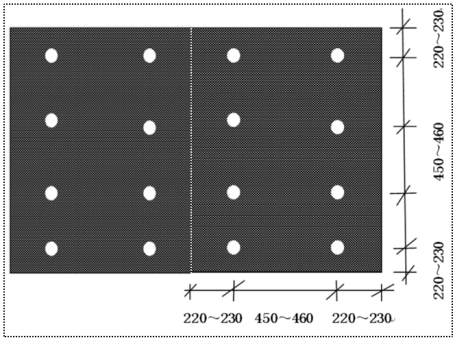

以最常见的1.93m×0.915m的复合模板为例(也有1.91×0.905的),它的标准眼的间距为≈450×450(见下示意图)。如此看来,对拉螺栓的间距似乎是≈450mm。

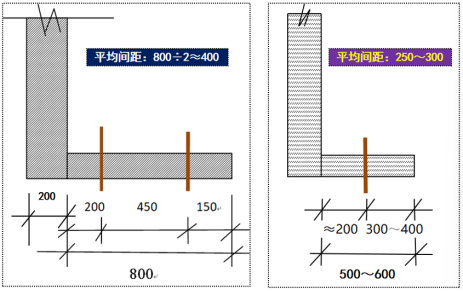

既然标准眼的间距是≈450,那么计算规则为什么是400呢?因为450的标准眼只适用于大面,不适用于短肢的短小墙面(当然还有很多其它特殊的地方。见下示意图)。
按上示意,螺栓的间距就只有250、300、400。所以,一个标准眼代表不了全面,说明河北的定额作了较全面的考虑。

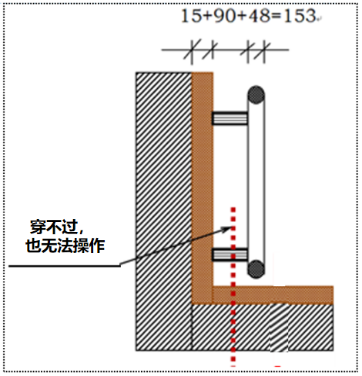

有人问:为什么螺栓都是从墙内侧的≈200mm开始设置?这是由支模的实际确定的(见下示意图),它的极限值是153mm,加上工人的操作空间,一般在180mm~200mm左右。否则距离太大了,没强度,距离小了,螺栓不仅穿不过,工人也无法操作。
曾亲眼看见一个施工单位对结算,一个要按100mm算,一个要按250mm扣,两人都说不出其中的所以然,吵了半天,最后各退一步按150mm计算。现在想着就想笑。
2、对拉螺栓的长度:

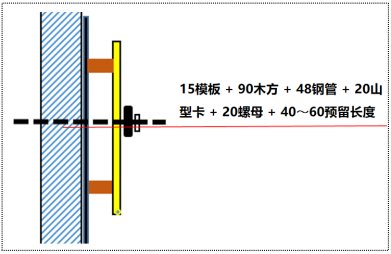

螺栓的直径、间距有了,那么计算螺栓的重量与螺栓的长度密切相关。看计算规则:“对拉螺栓长度按混凝土厚度每侧增加270mm”。按下示意图,规则的270mm与实际也很相符(如模板是18mm厚,背楞木方是标准的100mm的话,规则与实际就非常接近)。
当然,以上只是普通、常规的做法,实际中的做法是多元化的。以普通的层高2.95米的住宅楼为例。按理论,一般是五道的螺栓。但有的加强了支撑,用了四道螺栓。更有的通过背楞的改进、螺栓的加粗、加强,用了三道螺栓。(见下石家庄现场图照)
但这种多元化的做法是包干模式下的成本改进措施,并不一定全部适合定额结算的工程(术语:施工图预算加签证), 因为:
1、你用了三排螺栓支模法,加强的模板厚度、增加的钢背楞,他们不说,没用的螺栓却要扣你。不问“因果”玩文字,让你怒发冲冠,无可奈何;
2、柱模用了加强的槽钢卡具,没用对拉螺栓,他不给,气死你……

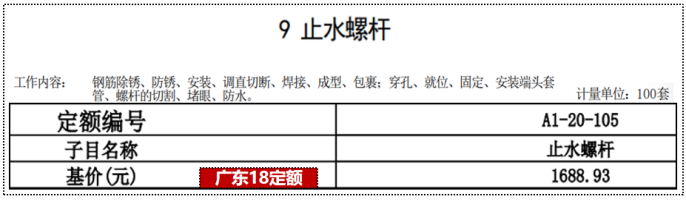

由此可见,像定额计算规则的“经批准的施工方案对拉螺栓长度、直径、间距与上述不同时可以调整”、回答中概念性的“结合施工方案中对拉螺栓的设置”,都需用成本的眼光辩证地看待,不可单一的定额思维。如:广东定额的止水固定螺栓按套计算,且利润丰厚,就值得我们去思考……
三、说在最后
假如我是解答人,我想我会这么答复。
我们回头再看“间距一般0.5×0.5”的答复,是妥妥的想当然,显然是错误的。而“普通的对拉螺栓是不计算费用的”的回答,更是忽略了提问者所处的地域,纯属张冠李戴。
对拉螺栓连接的不仅仅是模板,连接的更是施工、预算、成本三位的一体。看提问者的问题,明显感觉他基础的缺乏,否则不会放着的规则不知怎么算。用通俗的话就是:知道了怎么做,就能结合规则知道怎么算。规则不会用,就是因为不知道怎么做。
今天的话题仅限于提问者的问题及定额层面,不涉及属于全面成本管理范畴的清单报价。本文其实没有什么技术含量,都是最基础性的东西。提问者问题的背后,反映了当下年轻一代造价人的现状:读书多,缺实践。也从侧面证明了我曾说过的话:施工是基础,预算是桥梁、懂施工,预算才更精。乃我写下这篇文字的动因。
共28条评论
已发表40篇文章
头条热榜 换一换
- 住建部重磅发布!2026版《建设项目总投资费用组成》深度解读,建筑行业巨变来了!
- 扎心了!这些造价人的“至暗时刻”,你经历过几个?
- 3月,这些招投标新规与你有关!
- 一马当先|我的开年第一标:AI搭档助我4小时拿下589万市政项目
- 1 2026年工程服务取费标准完整版|收藏备查,告别议价踩坑
- 2 住建部明确:这 6 种情况不算 “挂证”!2026 年严打风暴下,别再被误判!
- 3 定额3∶7灰土的含量为何不是3∶7比? 简单的问题为何成了全国性的疑难杂症
- 4 防水附加层,定额含不含、清单列不列、审计给不给——90%造价人都算错过!
- 5 造价按9%、发票开6%,这3%差价到底归谁?造价人必看,别再被甲方财务问懵!
- 6 一马当先|2026造价人第一标:某厂区宿舍楼及配套项目最高投标限价编制经验复盘总结
- 7 图纸“说明”了就等于“约定”了吗? ——总价合同下的超前钻勘察费争议解析
- 8 2026增值税新政:造价人的“冲击波”来了!
- 9 一马当先|2026造价人第一标:招标文件到手,我是这么牵头、分工、研读的(附中建实战案例)
- 10 基坑支护从图审到结算对量核心要点——中建五局一线实战经验分享
- 11 “合价包干”的措施费,当真一成不变吗? ——基于某综合开发项目结算争议的深度剖析
- 12 2026年税务10号文来了,咱聊聊这账该怎么算?
- 13 【马年】一马当先·我的开年第一标
- 14 园林景观园建工程量计算&识图
- 15 80%的计量误差,源于一开始没处理好CAD图纸
- 16 0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
- 17 一马当先|开年首篇:湿陷性黄土地区市政砖砌检查井施工工艺、预算编制、成本控制三位一体总结
- 18 一马当先|我的开年第一标 · 复盘万把来元的市场价,为何编出了三万多的控制价?
- 19 告别“套定额”时代:2026年新清单落地百日复盘——从“计价规范”到“计价标准”,一字之差我们该如何应战?
- 20 工程结算老司机三十年的箱底总结,看完就懂了!
- 21 一马当先丨AI重构造价咨询:从算量计价到价值赋能的转型
- 22 招投标文件对不上怎么办?24清单标准下的避坑指南!
- 23 墙柱面工程劳务分包价格
- 24 63条工程量计算总结,绝对实用!
- 25 脚手架工程劳务分包价格
- 26 工程没做完,临时设施费能扣吗?2个关键判断点帮你理清
- 27 2013→2024!新清单投标报价计价依据大改,造价人必看!
- 28 政府投资项目建设单位工程款(预付款、进度款、结算款、质保金)支付指南
- 29 未结合定额人材机组成,重复套用定额
- 30 “2025年,超760万人逃离建筑行业了!” 逃离的是哪些人,这些人都去做什么了
- 31 一马当先|2026 造价人:以 AI 为矛,破行业新局
- 32 年后第一周:一级造价师核心考点压缩版整理
- 33 一个图纸没有,清单没有,实际无法避免的成本难题 · 为什么受伤的总是我?
- 34 公路与市政道路,有什么区别?
- 35 赶紧收藏!常用的工程成本的指标数据
- 36 全网都在“养龙虾”?建筑造价人必看的真相与机会!
- 37 从“包干争议”到“动态调整”--基于2024计价规范的措施费管理变革
- 38 24新清单下,施工深化设计争议案例分析
- 39 工程造价新定额有哪些易错点?都为你总结好啦!
- 40 【案例分析】招标清单和招标图纸对不上产生的争议
- 41 “十五五”电力规划核心解读与工民建造价转行电力实操指南(一)
- 42 工地上的8类钢筋,你分得清吗?
- 43 甲供材与乙供材的造价界面管控:从采购到结算的闭环管理
- 44 一马当先启新程|造价新手首担开年第一标,成长进阶+成本报价复盘全解析#马年开年第一标
- 45 2026造价人首标:新旧清单差异对投标的影响及案例分析
- 46 一马当先——审计结论≠结算价格:工程结算应回归合同本源与民事合意
- 47 博弈成本与审计
- 48 钢筋计算方式大揭秘:外皮、中心线、箍筋中心线,到底怎么选?
- 49 一马当先 | 2026造价人开局:别问前景,先问自己“变”了没有
- 50 2026,AI来临,造价人员该怎么办?(本篇由大模型生成)
