10次工业项目,有九次预算失真:问题不在现场,而在....
广联达客户运营中心
2026-02-03
|
2034阅读
5
赞

全文字数: 2875字
阅读时长: 3分钟
作者: 高雨薇、李磊
文案:高雨薇
关键词: 工业建筑 / 现场二次优化 / 清单变化 / 算量计价应用技巧
Part 1|当预算失效:工业现场失控的真正原因
在工业项目里,图纸永远只是“计划版本”,现场却永远运行在“真实版本”。 预算按图算,现场按现实干; 规则追求确定性,施工依赖应变性。
这就是所有二次优化混乱的起点。

管道碰撞引起位置优化▲
钢结构厂房、机电管综、设备基础、消防、管廊系统……没有一个环节能只靠图纸定生死。
每一次调整,都不是一个局部动作,而是一连串“联动反应”。
造价同行说得直白: “现场一变,我们永远比问题慢一步。”
施工方则在另一端无奈: “深化一改,吊点、支架、走向全得重来,但预算体系根本跟不上。”
甲方同样有压力: “取消签证之后,很多真实发生的费用,我们也不知道该按什么逻辑认。”
表面像沟通问题,但本质是:系统性撕裂。
| 角色 | 想实现的目标 | 最终陷入的局面 |
|---|---|---|
| 预算 | 用规则控风险 | 规则慢于变化 |
| 现场 | 保工期保交付 | 现实快于规则 |
| 甲方 | 结果可控、证据可查 | 证据滞后于过程 |
换句话说: 不是谁没尽力,而是他们根本不在同一条时间轴上解决同一件事。
为什么工业项目的“二次优化”比房建更致命?

工建VS房建▲
因为工业项目具备以下“三大特性”,只要现场一变,预算体系必然被拖下水。
| 工业特性 | 直接后果 |
|---|---|
| 系统强耦合(设备、管综、土建、工艺绑在一起) | 动一个,就得一串跟着动,现场像一锅粥 |
| 变量不可避免(深化靠后,参数常缺) | 变化不是意外,而是必然 |
| 变更代价巨大(接口多、链条长、工期压) | 不是返一道工,是返一片工 |
所以工业项目不是“控不住”,而是用房建思维控工业现场,本身就是错的起点。

工业厂房吊顶内部优化各设备管道整齐排布▲
更残酷的是,工业项目真正运行的流程永远是:现场 > 深化 > 量 > 预算 > 结算。
而不是:预算 > 现场 > 闭环
于是,“二次优化”在现实中常常异化为一条熟悉的链条:
现场救火 → 造价背锅 → 甲方不满 → 审计争议 → 项目亏损
最终结论只有一句——工业造价的问题,从来不是“变化太多”,而是“变化没有被制度化承接”。变化本身并不可怕;可怕的是变化无机制、无依据、无回溯,最终只能走向:亏损、返工、扯皮、撕裂。
因此,工业项目真正要解决的不是“控制变化”,而是:让变化可量化、可预计、可回溯。
Part 2|让变化来了不再慌,预算员重新拿回话语权
工业项目预算的“崩溃点”,从来不是某一项算量的错误,而是 变化无法被制度化承接。
因此,我们真正要回答的问题不是:“为什么会变化?” 而是:“在变化成为常态的前提下,预算如何重新获得主动权?”
结论已经很清晰——靠经验不行,靠人盯不行,靠沟通更不行。 行业真正跑出来的方法是 “三层能力体系”:
量化前置 × 参数闭环 × 数据锚点
这三层能力,是预算从“被动响应”走向“主动控制”的关键,也是未来工业预算的能力底座。
一、量化前置:先把量算准在前面,后面才不被动
24 版清单最大的变化之一是:
脚手架、垂直运输、施工降水、排水等措施项目从“按量计价”改为“ 总价按项计取 ”。
逻辑的变化只有一句话:前期算不准,后期没得调。
以往预算员可以在结算阶段通过补量去修正误差,先干后补、能补就行;
新逻辑是先算准再开工、偏差就是亏损,经验必须向数据让位。

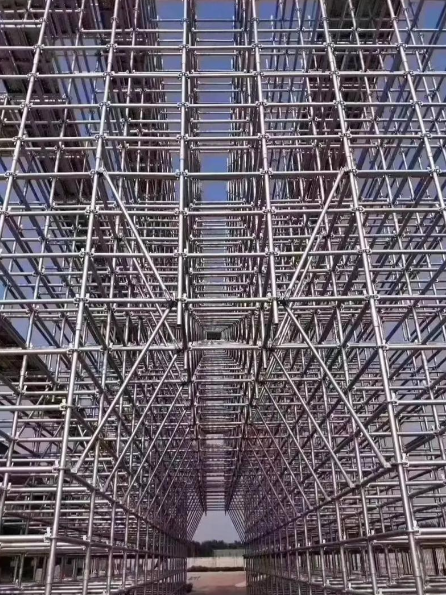

工业厂房现场脚手架▲
典型案例:招标清单测算脚手架 10,000 m²,现场实际 12,000 m²。 过去可以补量,现在按项计价,多出 2,000 m² 无人认量,利润原地蒸发。
✔ 量化前置的关键动作
| 动作 | 做法 | 目的 |
|---|---|---|

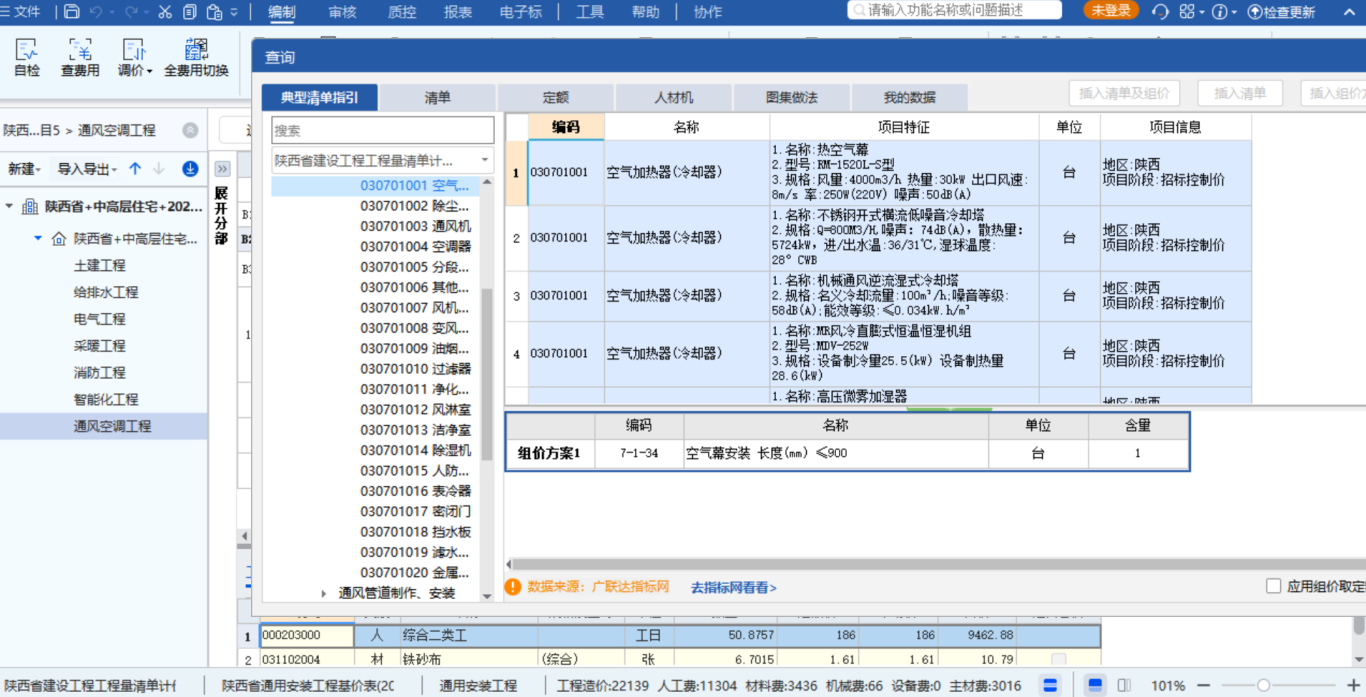

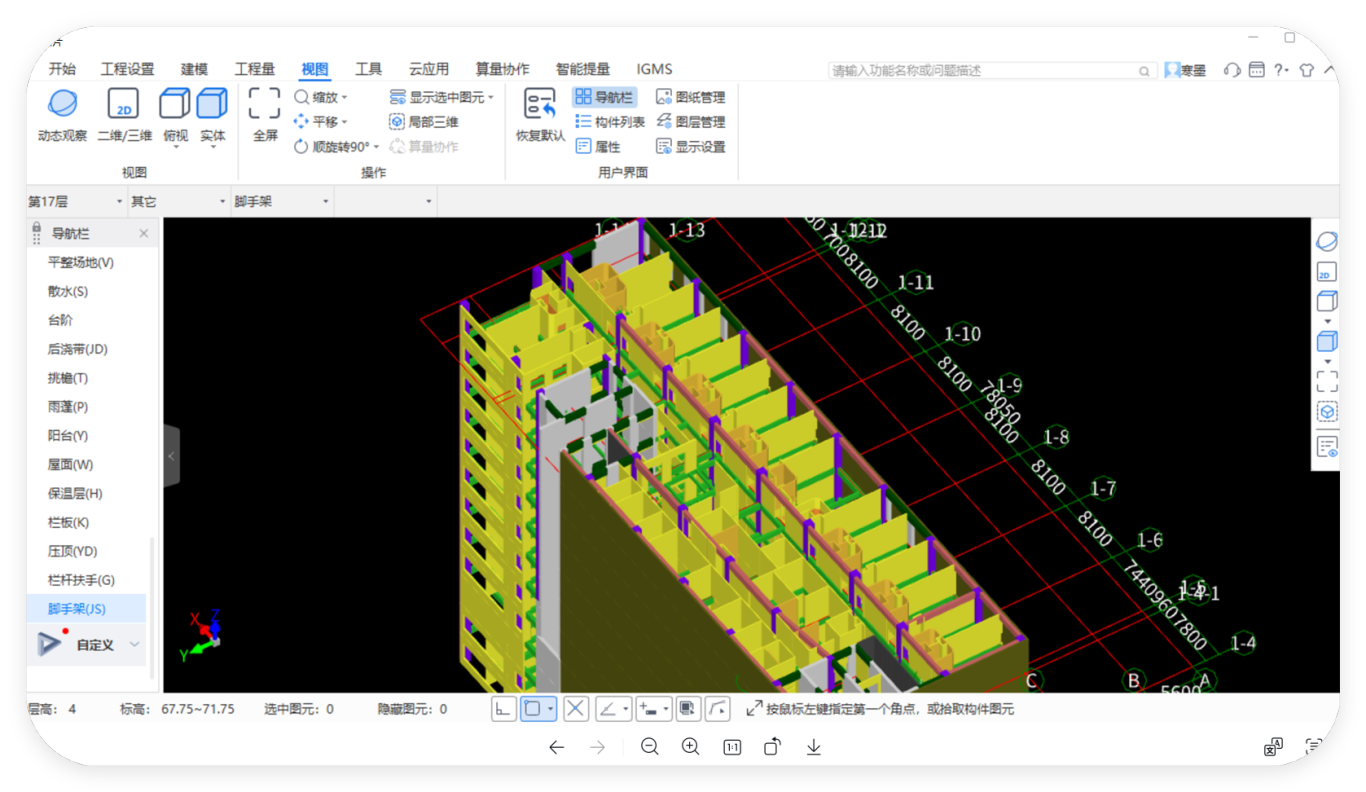

| 提量校验 | 通过算量软件按现场条件进行措施仿真布置 | 让“估算”变成“测算” |
| 建立典型部位参数库 | 参考指标网形成措施费指标 | 在编标阶段就量化风险 |
| 风险分级机制 | 红/黄/绿标识措施项偏差区间 | 把风险提前曝光,而不是事后爆炸 |

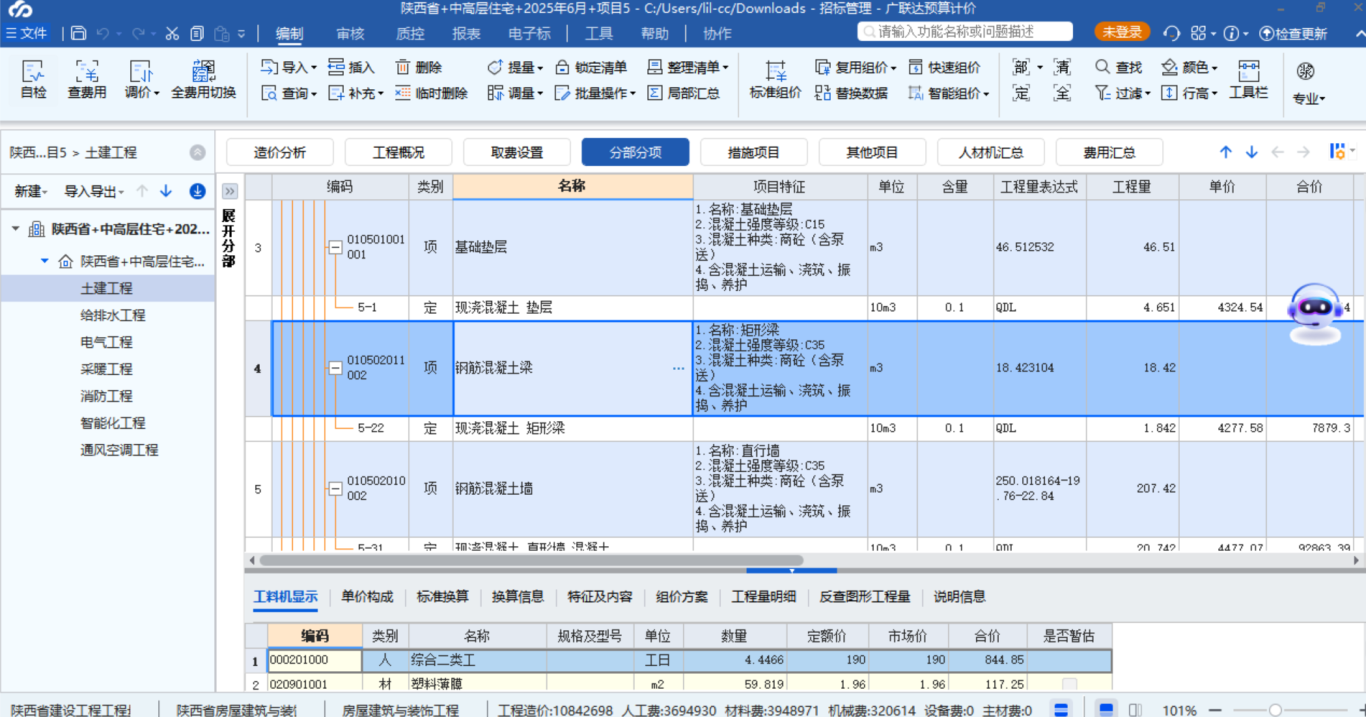

算量软件自动提量▲
借助算量软件的自动提量功能,将脚手架、垂直运输等措施项根据施工组织设计或投标方案根据现场进行布置规划,输出更贴近现场的计算结果。
预算不是等现场来验证,而是提前模拟现场。把“算量”往前推半步,就能少掉一半争议。
二、参数闭环:参数不清不落地,该问清的都得问清
工业项目第二大风险,是 参数缺失、标准不一致、工艺不熟悉。 尤其在工业领域,信息缺口一旦出现在预算阶段,后续就会变成 失真报价 → 失真成本 → 失真结算。
以彩钢板为例: 不同品牌、不同材质(如手工板/机制板、防静电/玻镁/PVDF),以及是否需要预留PVC管道,每一项都可能带来成百上千万的成本差异。

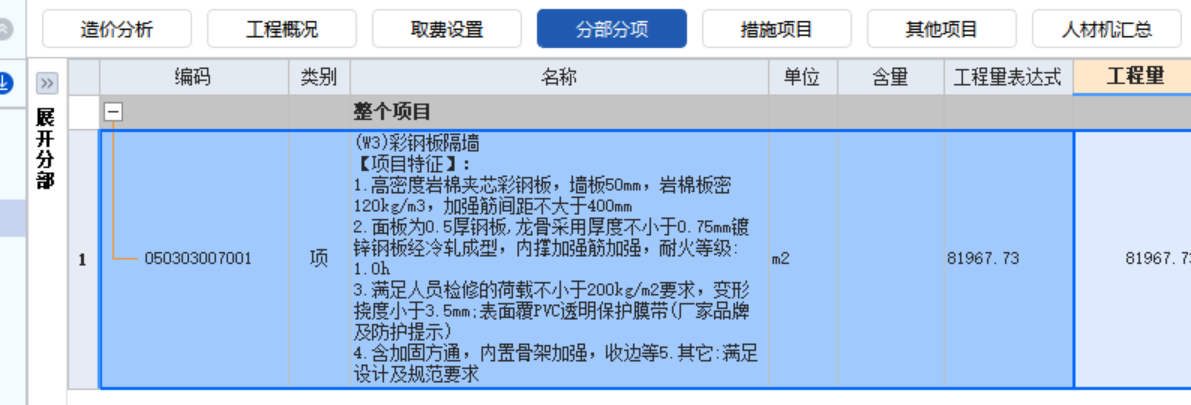

新清单下的彩钢板参数▲
当图纸、工艺或参数不全时,正确做法不是靠猜,而是做到:
1、参数缺,去供应链端补;
2、工艺不熟,找价格库和厂家反证;
3、标准不一致,(如欧标→国标) 做参数映射和换算模板;
✔参数闭环的关键动作
| 动作 | 做法 |
|---|---|
| 1)建立沟通链路:预算端直接与现场和供应商对齐 | 预算端应主动介入,与现场项目经理及施工人员保持紧密沟通,了解工艺流程与费用风险点,并根据施工实际及时进行测算调整。 |
| 2)反向确认参数:用“采购建议价”快速锁定厂家,确认配置与价格逻辑 | 例如,电气配电箱往往仅给基础配置,此时预算端应通过数据库筛选供应商,沟通内部元器件配置方案,从而形成准确的材料参数与价格逻辑,避免后期返工与失真报价。 |
| 3)建立映射与换算模板 | 针对欧标、国标差异,提前建立换算模板(如压力等级、口径规格、能耗系数等),后续项目可直接复用。 |

云计价及指标网的配置参数库,可实现自动匹配提示差异,避免判断错误▲

通过云计价+采购建议价快速供应商联系方式▲
参数不靠经验填,而是靠数据闭环补。
三、数据锚点:先找参照,再谈报价
在询价难回、工期压缩、信息不全的情况下,过去的做法往往是“拍脑袋”或复制旧项目。
现在可通过 指标网 + 云计价 的方式,让报价有锚可依。

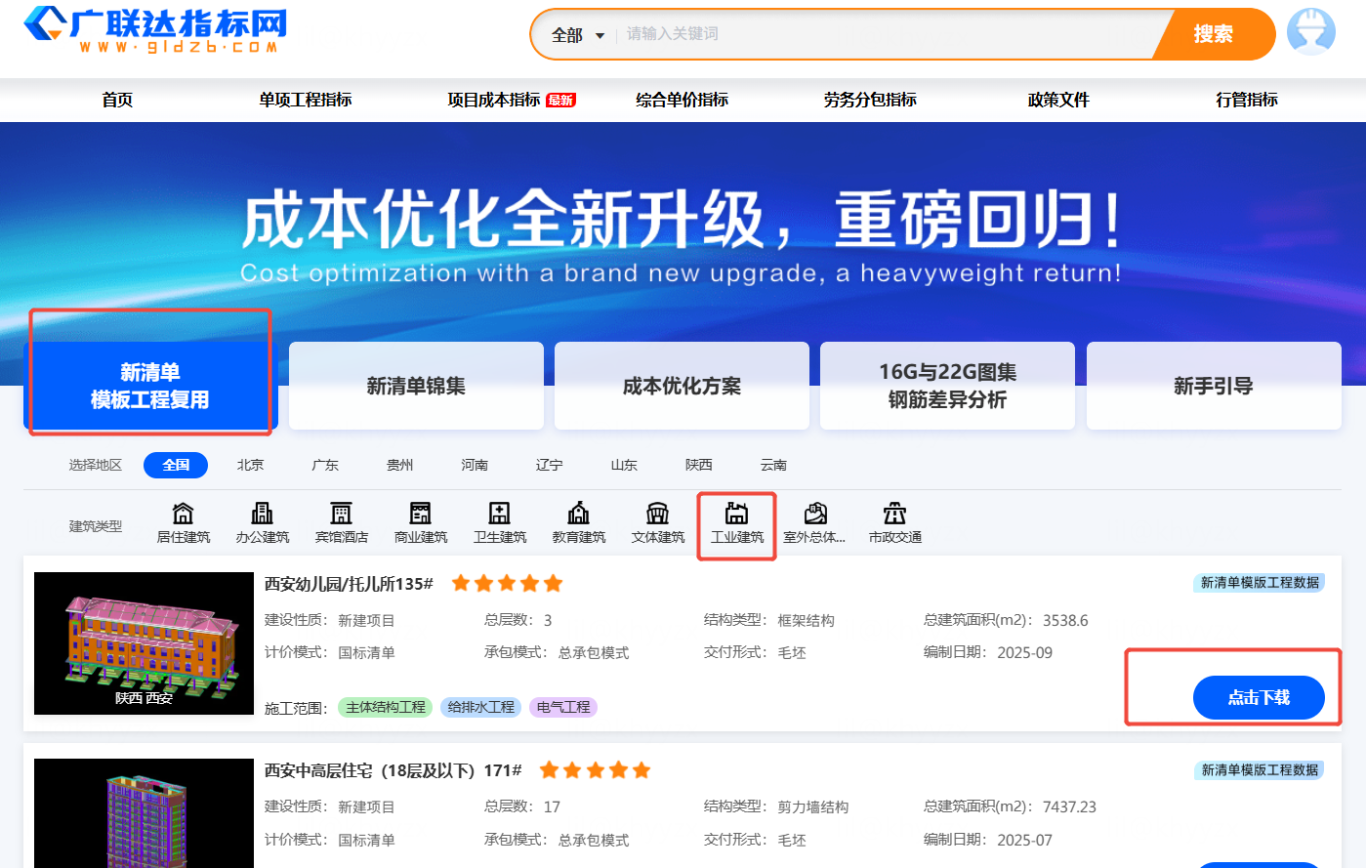

云计价分部分项快速组价▲

新清单下的工业建筑项目直接下载参考▲
✔数据锚点的关键动作
| 动作 | 作用 |
|---|---|
| 1)快速对标指标网 | 找到可比工程的价格区间,避免盲报 |
| 2)数据替代体系 | 参数不全先临时报价,事后回填校正 |
| 3)动态学习机制 | 项目闭环后回传数据,让组织越做越准 |
最终目标: 把可复制的经验,变成可复用的数据。


每一个成功的项目背后都是预算员与施工的汗与泪▲
结语:当预算学会承接变化,世界就不再失控
做预算的人,都懂一种无声的疲惫:
图纸永远赶不上午后的现场,成本永远挡不住临时的方案,解释一整夜,也未必换来一句理解。
过去的我们习惯了等——
等深化、等询价、等签证、等一个「可以被认可的理由」。
时间久了,预算像成了项目里的「最后那道背锅的人」。
但其实,预算本不该是救火的人。
预算应该是点亮灯的人。
不是在混乱里解释变化,而是在变化到来前,给项目一个更稳的方向。
当我们拥有——
量化前置的底气 参数闭环的清晰 数据锚点的笃定
预算就不再只是表格和数字,
而是一种让项目走得更稳的力量。
共28条评论
广联达客户运营中心通过数字化使能,为用户提供造价全旅程多、快、好、省的极致体验。
已发表41篇文章
头条热榜 换一换
- 机上人员工资的计价归属:人工费还是机械费?
- 只会算量套价危险了!一线造价员稳住位置的3条“护城河”
- “十五五”开局暴涨的三大证书
- 暂列金额、暂估价、预备费,工程造价三个费用你理解透彻了吗?
- 1 干混砂浆的容重到底是多少?背后的成本问题你思考过吗?· 假如我是解答人系列之(12)
- 2 24清单-总价包干合同清单缺陷责任究竟归谁?
- 3 给造价同行们的真心话:活儿再急,清单也不能掉链子!
- 4 签证单上的“魔法数字”:甲方代表为何总爱写“暂估”
- 5 “文明施工”不是泛泛而谈,而是有明确的10大项56小项内容!
- 6 一级造价师各科章节练习题汇总(完整版)
- 7 24版清单标准中措施费包干是个坑,投标人对缺漏项可增补,假如措施项缺漏100多万元怎么办?
- 8 一根小小对拉螺栓看施工与预算的关系 · 假如我是解答人系列之(13)
- 9 是防水?是找平?还是抹灰?防水砂浆到底执行什么定额?· 假如我是解答人系列之(十一)
- 10 重磅拆解|十五五20万亿城市更新落地,倪虹定调4大红线+5大投向,民生与行业双受益
- 11 定额工程量和清单工程量有什么不同?
- 12 图纸显示不全?十大高频问题与解决方法汇总(上)
- 13 一觉醒来全世界造价水平下降一万倍
- 14 审计局的“显微镜”:一份发票如何推翻整个结算
- 15 定额组价既然偏离市场价,为何还不废除?
- 16 监理的“善意提醒”:隐蔽工程验收中的信任陷阱
- 17 实体工程计量争议的常见类型与判定要点
- 18 如此算伸缩缝和切缝工程量,真的嘎嘎好用
- 19 给排水工程计算实例技巧汇总
- 20 凭什么不计算新建工程加气块的开槽费用?
- 21 你以为利润是“省”出来的?不,是被“漏”掉和“错”没的
- 22 终于!2026年一级造价工程师考试时间确定!
- 23 工地上的8类钢筋,你分得清吗?
- 24 建筑工地“九牌一图”,你都知道是什么吗?
- 25 为什么住宅楼一般建到33层就不建了?
- 26 施工合同无效时价款结算的27条宝典
- 27 核量速度快了10倍?一线造价员亲测:未来必备的3个数字工具真能少加班!
- 28 湖北率先“炸掉”定额!2026新规震撼建筑业,企业生死大洗牌
- 29 害人的税率
- 30 24清单标准实施后大家还有什么牢骚要发
- 31 刚入行的小白一定要知道的“造价审计流程及技巧”
- 32 某新型住宅地下独立车库线缆计算技巧分享
- 33 什么是桩?桩有什么作用?
- 34 甲方催新清单?别慌!一线造价员用上这份‘湖北打法’指南,又快又准!
- 35 官方发布!持一造证书可领取90000元补贴!
- 36 纯干货分享、对代理公司用处极大:如何才能编制一份规范的工程量清单和最高投标限价
- 37 墙面瓷砖的倒角和地面瓷砖拼花对装修预算的有什么影响
- 38 干货分享:钢筋和混凝土能按暂估价材料处理吗?
- 39 大道至简,一张塑料薄膜对做造价的启示
- 40 结算、决算、施工签证、工程量、审计计算难点解答汇总
- 41 24清单计价模式下如何编制招标控制价
- 42 投标9%税率结算3%开票:6%税点扣除的法律与实务辨析
- 43 10次工业项目,有九次预算失真:问题不在现场,而在....
- 44 水利水电常用知识点
- 45 如何控制工程造价全过程
- 46 合同争议轻松解决,再也不怕领导啦~
- 47 实体工程计量争议案例剖析:避开计量“雷区”
- 48 工程造价中被打脸的工序操作
- 49 有一种大神:可以不用电子版CAD图纸做造价
- 50 造价过程中的这些“价”你都搞清没?
