关于【广东】粤标定函【2025】22号文中费率计价费用组成划分调整部分功能使用的说明
广联达云计价平台
官方认证权威媒体作者
2026-02-06
|
10452阅读
4
赞
20
/
26

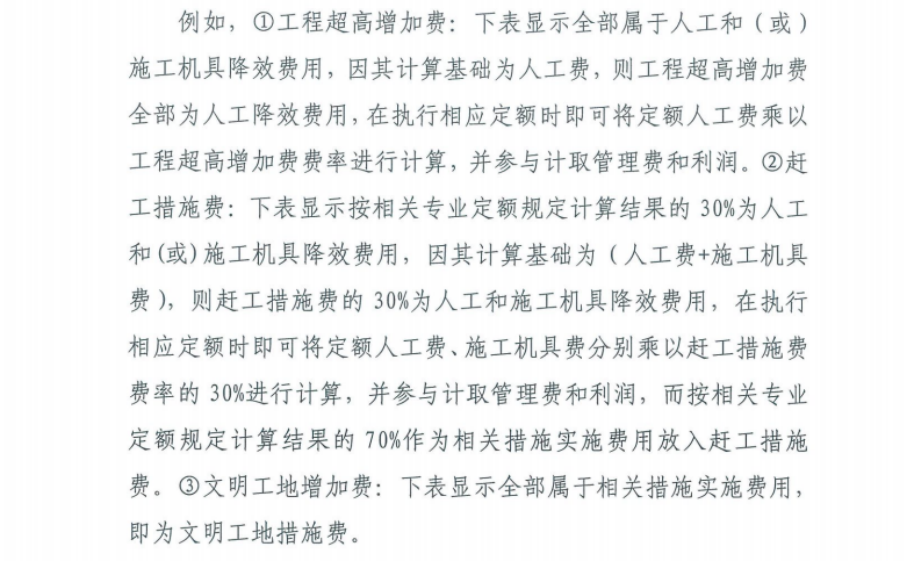

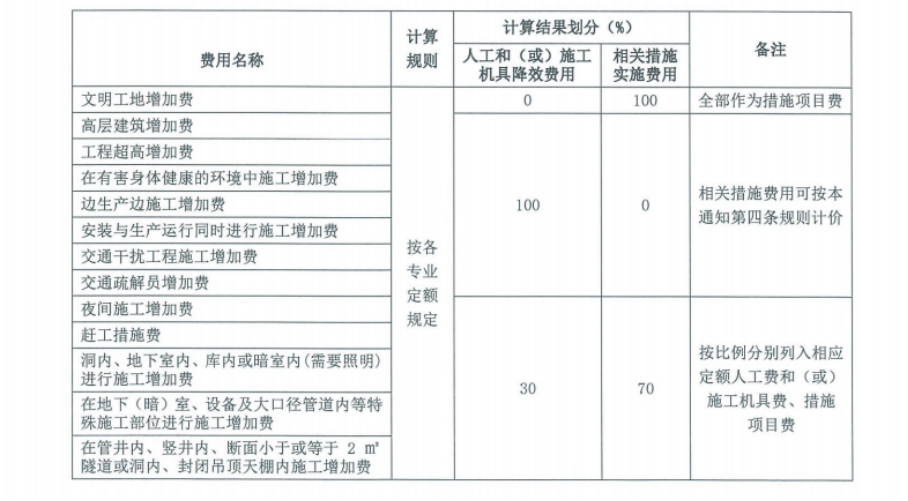

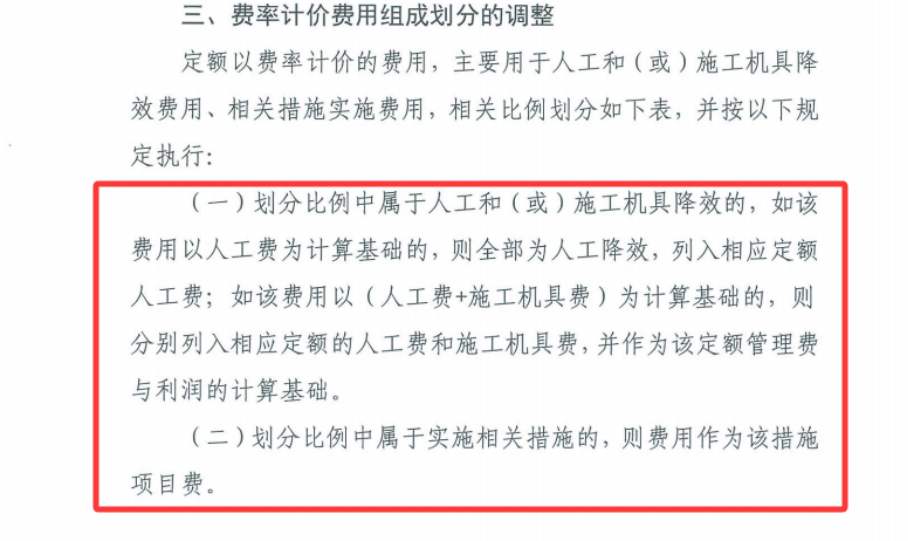

粤标定函【2025】22号文中规定属于人工和施工机具降效的,则分别列入相应定额的人工费和施工机具费,并作为定额管理费和利润的计算基础,详细文件如上:
核心功能
软件功能实现
软件对超高降效、安装费用的计算逻辑按此文件进行了更新,确保降效费用正确归集至相应定额的人工费与施工机具费,并作为管理费与利润的计取基础,全面符合官方计价规则。
此次调整属于规范性同步,旨在保障计价结果与政策要求一致。若您正在编制的工程需按最新政策执行,可在最新版软件的工具栏中重新执行超高降效、安装费用功能。
举例说明
1、以建筑工程需要计取超高降效、边生产边施工增加费为例,以下将说明软件具体计取规则:
工程概况:建筑物高度22.7m考虑:建筑物超高增加人工1.24%,机械3.13%。
以主子目A1-5-109为例,若该子目需记取超高降效、边生产边施工增加费,均计入综合单价内

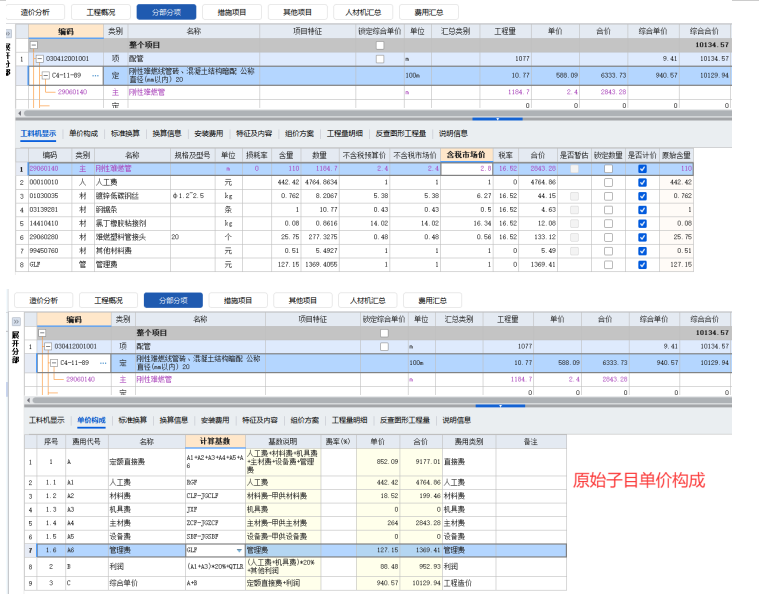

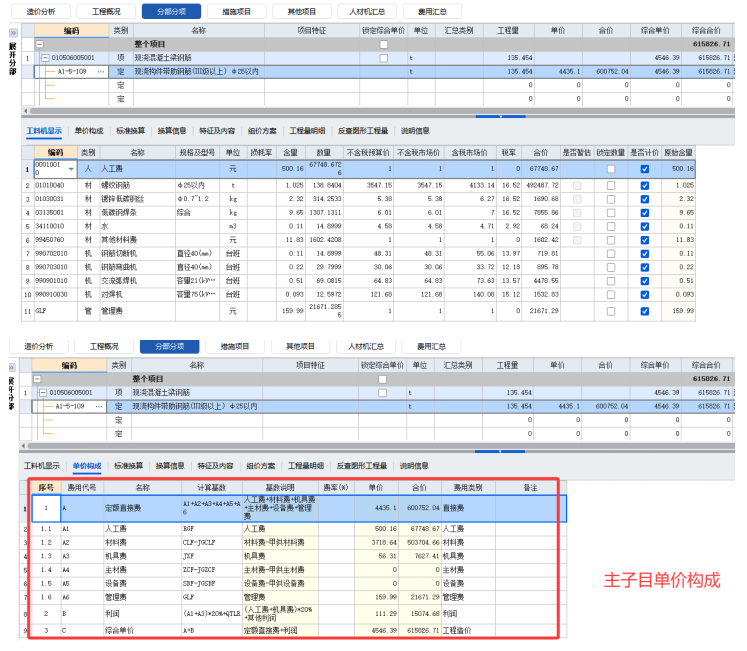

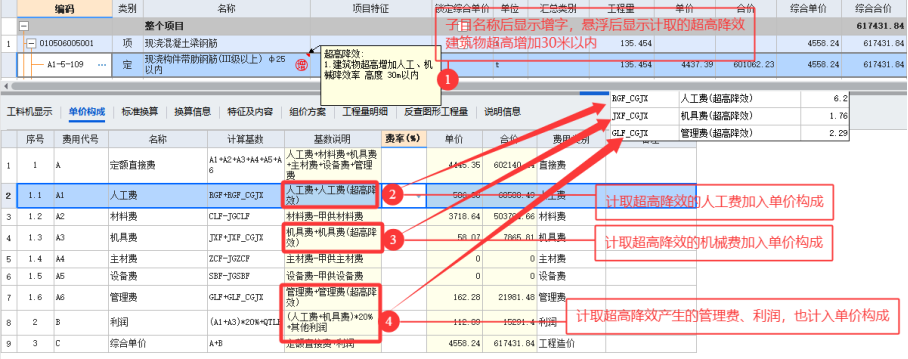

①主子目原始呈现如下:

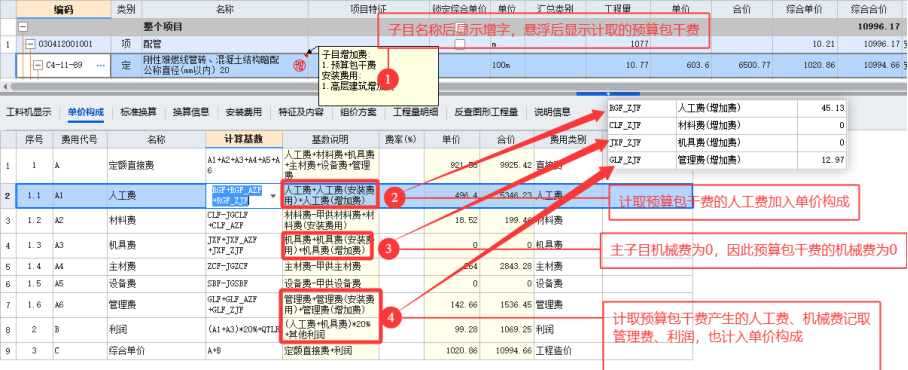

③在计取超高降效基础上,再计取边生产边施工增加费,边生产边施工增加费计取逻辑:

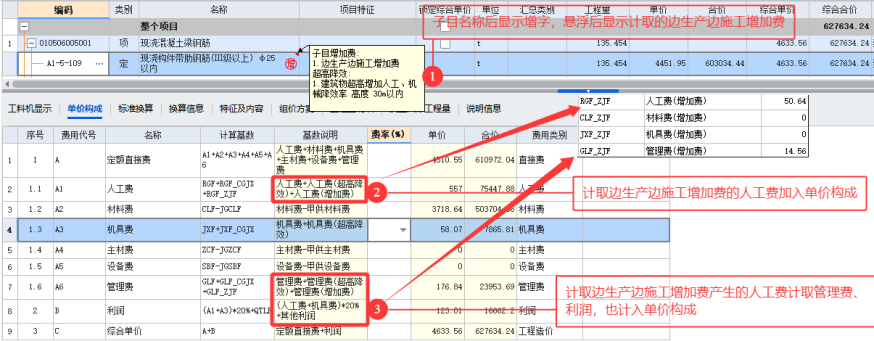

1)边生产边施工增加费的计算基数为计取超高降效后的人工费,因此边生产边施工增加费的人工费单价:(主子目人工费+超高降效人工费)×10%=(定额人工费+定额人工费单价×1.24%)×10%=[500.16+(500.16×1.24%)]×10%=50.6361984取精度后为50.64
2)计取边生产边施工增加费后,将边生产边施工增加费的人工费通过单价构成并入主子目A1-5-109中,且作为管理费、利润的计算基数,计取后呈现如下:

因此计取完超高降效及边生产边施工增加费后,子目综合单价为4633.56元。
注
注:以上是24清单中建筑工程超高降效的计算逻辑与软件实现,其与13清单中计取超高降效的区别:计取后不再单独生成一条降效子目,会列入对应定额的人工费中,且作为后续费用计取的计算基数。
2、以安装工程需要计取高层建筑增加费、预算包干费为例,以下将说明软件具体计取规则:
工程概况:本工程为广州市辖区内某六层高办公楼,框架结构,首层为商场,层高为3.5m,标准层二~六层为办公区,各层高均为3.5m,天面梯屋高度为3m,天面水池高度为2.5m,天面女儿墙高为1m。总建筑面积约1890m2。
本工程高度为21m,以主子目C4-11-89为例,若该子目需计取高层建筑增加费、预算包干费,其高层建筑增加费为:人工费×2%;预算包干费为:(人工费+施工机具费)×10%,均计入综合单价内
①主子目原始呈现如下:

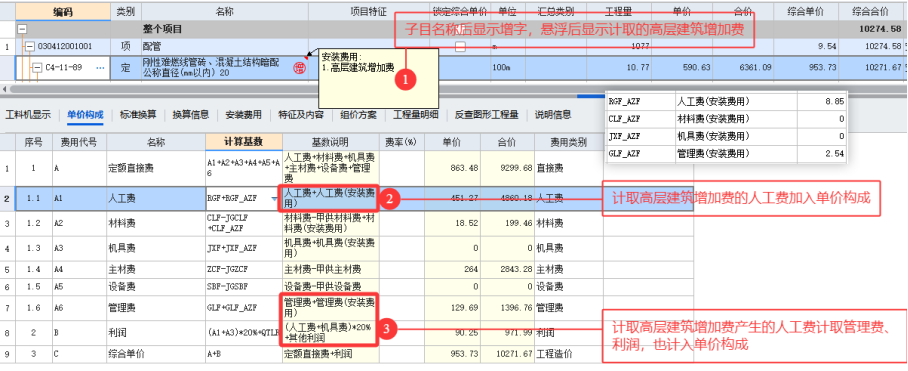

③在计取高层建筑增加费基础上,再计取预算包干费,预算包干费计取逻辑:
1)预算包干费的计算基数为计取高层增加费后的人工费和机械费,因此
预算包干费的人工费单价:(主子目人工费+高层建筑增加费人工费)×10%=(定额人工费+定额人工费单价×2%)×10%=[442.42+(442.42×2%)]×10%=45.127取精度后为45.13
2)预算包干费的机械费单价:定额机械费×10%=0×10%=0
3)计取预算包干费后,将预算包干费的人工费、机械费通过单价构成并入主子目C4-11-89中,且作为管理费、利润的计算基数,计取后呈现如下:

因此计取完高层建筑增加费及预算包干费后,子目综合单价为1020.86元。

注:以上是24清单中安装工程高层建筑增加费的计算逻辑与软件实现,其与13清单中计取高层建筑增加费的区别:计取后不再单独生成一条安装子目,会列入对应定额的人工费中,且作为后续费用计取的计算基数。
END
共28条评论
已发表857篇文章
头条热榜 换一换
- 从"凭感觉"到"靠数据"!总价合同工程量复核三步法
- 24清单新规,工程量清单缺陷与工程变更分家,零号清单定基准
- 8月起,这些造价新规正式落地!直接影响你的工作
- 24新清单标准下工程量计算准确性落地实操指南
- 1 混凝土税率从3%到13%,工程造价到底涨没涨?附真实项目实操
- 2 447.7亿!2026年中央水利资金全部到位,水利的春天真的来了
- 3 土方场内转运,这笔钱施工方到底能不能拿?
- 4 工程联系单到底算不算签证?最高法这个判例说透了
- 5 新建工程第一步就选错?广联达GCCP7.0新建24清单避坑指南
- 6 门窗工程审计这些年,最容易翻车的几个地方
- 7 合同加这六个字,结算时肠子悔青
- 8 723亿的铁路大项目中标了
- 9 真假劳务分包如何界定?最高法经典判例深度解读
- 10 必藏丨233页安装造价成本管控字典,告别算亏、漏项、分包扯皮!
- 11 EPC 项目到底要不要工程量清单?厘清计价与风险底层逻辑
- 12 新清单时代,重构预算编制新范式
- 13 造价人必看!24 清单措施项目费用分拆
- 14 老旧小区改造中防雷接地,别忘了这笔“隐形账”
- 15 1.2亿高标准农田项目,665家串通投标,12人被判刑,罚款900多万!
- 16 云计价24清单工程中, 为什么“其他项目”界面没有暂估材料的列项?
- 17 工程变更签证总被拒?这4个证据链你少了一环
- 18 云计价24新清单,标准的计日工别再算错了!
- 19 固定总价合同中途解除,已完工部分款怎么算?
- 20 审计一句”重新组价”,施工单位几十万利润没了!不平衡报价到底受不受法律保护?
- 21 招投标"地方信用评价"时代终结!首部全国统一信用规章落地
- 22 24新清单下,合同基准日到底怎么定?
- 23 EPC限额设计超限,结算时甲方不认账,到底谁买单?
- 24 24清单中发包人提供材料"有效损耗率"到底怎么填?
- 25 单价措施去哪了?—24 清单下措施项目的新变化与软件实操
- 26 2026 下半年基建风口:3632 亿铁路投资 + 1600 座水库加固,造价人机遇来了
- 27 EPC 结算五大常见争议痛点与避坑指南
- 28 只会算量正在被淘汰?造价人必须补齐的3块短板
- 29 清单编制漏项的3个高频雷区
- 30 城市更新项目必看!老旧小区高层电梯更换多少钱? 资金渠道 + 避坑干货整理
- 31 十五五城市更新风口:住建部"原拆原建"全面铺开,16个城市已动起来了
- 32 24 清单下地基换填计价与风险归属解析
- 33 别再找规费了!24版清单3大变化让你少亏10万
- 34 没有企业数据库,市场化投标报价到底怎么编?
- 35 材料认价总被审减?把住这3个环节结算不扯皮
- 36 做造价的你,这4项能力达标了吗
- 37 广联达云清标AI编标产品操作指南
- 38 2026基建全面爆发,7万亿的新风口来了
- 39 总包都招标了,分包还要再来一遍?这事儿最高法说了算
- 40 24 新清单安全生产措施费争议解析:边坡支护与安责险计取实操
- 41 老旧小区门禁改造:新建与更换造价差异全解析
- 42 24清单 vs13清单|安装工程五大核心变化
- 43 为什么很多工程款不是赚不到,而是被审计“扣”没了?
- 44 24清单下金属结构工程结算审计要点与核查方法
- 45 EPC 项目竣工结算收尾避坑全指南
- 46 7 类现场额外费用索赔要点,证据 + 流程一次性讲透
- 47 工程款纠纷打了两年鉴定还没出结果?这部分钱法院可以先判给你
- 48 手工算量 vs BIM建模,差距有多大
- 49 这3个钢筋计算设置90%的造价员都设置错了
- 50 方格网快速计算土石方工程量
