0.8m 电缆沟 2:1 放坡该不该算?10 位造价专家竟 9 个答错!
广联达造价圈研究院
官方认证权威媒体作者
2026-03-02
|
5237阅读
7
赞

近日看到一个简单但颇具现象级的答疑提问。然而,让我失望至极的是,十位
“专家”的回答,五个错的;四个没有“所以然”的;一个只讲口水的,既然没有一个是完整的。下面就与大家我的谈谈看法,供一起讨论。
01 提问与答复

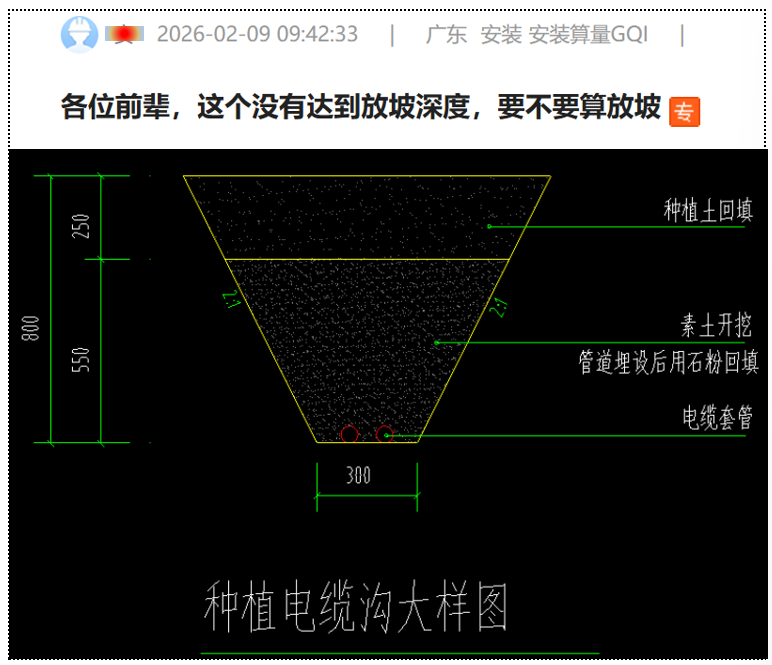

有人提问:这个没有达到放坡深度,要不要算放坡?(见下截图)

在线10位“专家”的答复为:

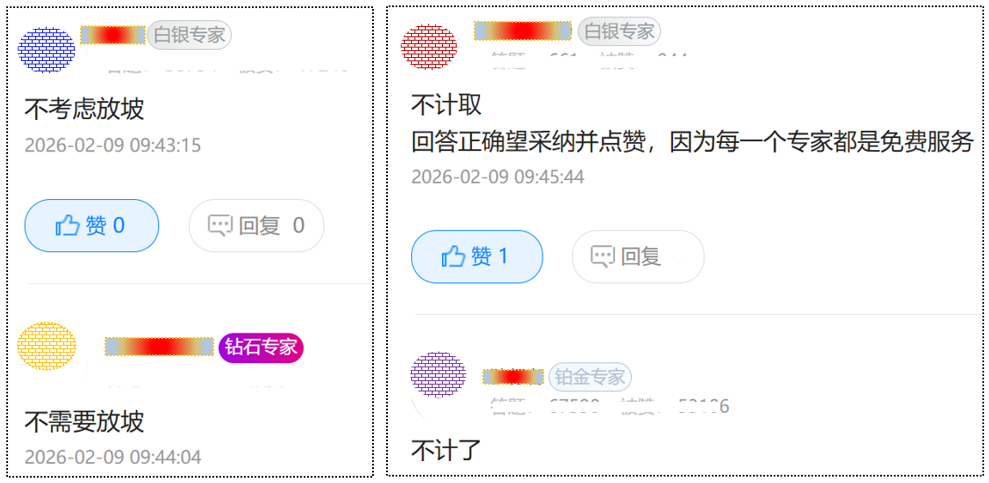

1、不考虑放坡。
2、不需要放坡。
3、不计了。
4、不放。
5、不计取。回答正确望采纳并点赞,因为每一个专家都是免费服务。
6、这不是由咱们说需不需要的呀,已经给了明确的截面尺寸了,照图计算、施工。
7、按照大样图计算。回答正确望采纳并点赞,因为每一个专家都是免费服务。
8、要按这个图放坡施工的。工程量也要计算的。
9、按图示尺寸,已经明显给出的,按给出的!

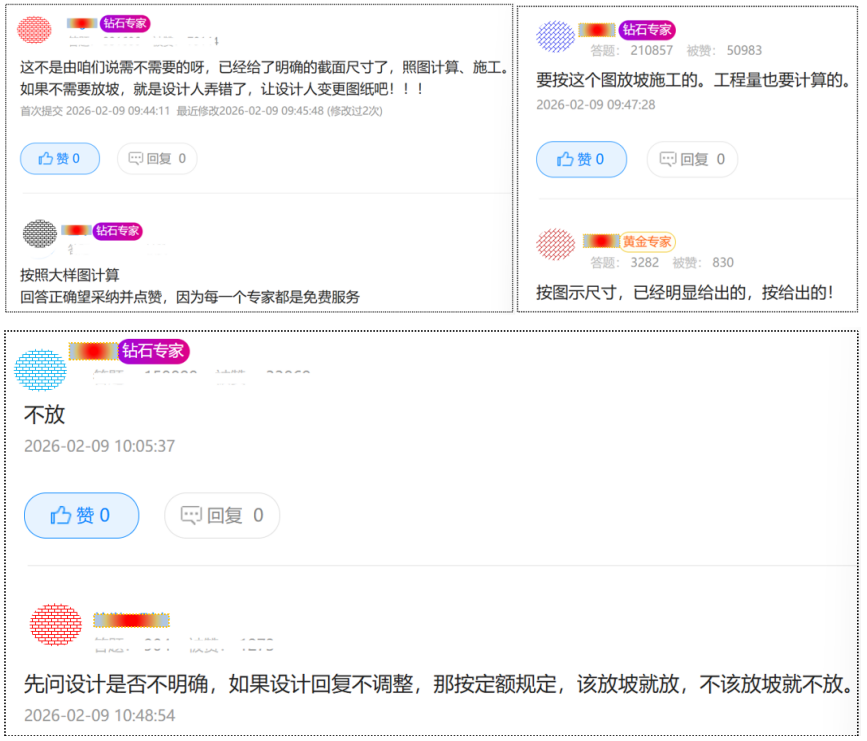

10、先问设计是否不明确,如果设计回复不调整,那按定额规定,该放坡就放,不该放坡就不放。(见下截图)

归纳这10条答复:
1、1~5条,违背设计要求,错误主张“无需计算”;
2、6~9条,虽主张计算但缺乏原理说明,仅机械执行“按图施工”;
3、第10条,回避设计原理,空谈表面道理。
02 到底算不算?
其实,这个问题非常简单,更没有什么技术含量。答案是:必须计算。

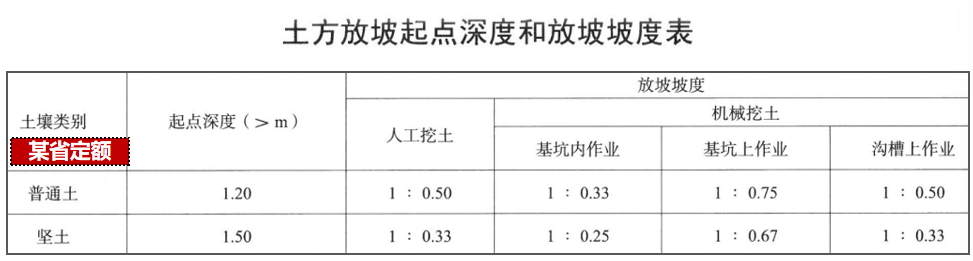

看图纸,底宽0.3m,沟深0.8m。最重要的是设计的2∶1坡度,早已超出了我们熟知的定额中的1∶0.5、1∶0.33的放坡系数(见下图)。那么,为什么设计这么大的坡度呢?因为它是种植电缆沟。

城市中此类的电缆,大都用绿化带保护。这么大的放坡,图中上层换填的种植土,就是为了满足绿化+保护的要求,如此的设计可谓一举两得。
另:0.3m的底宽(约一只脚的长度),0.8m的沟深 (一张常规的桌子的高度≈0.78m)。如果不放坡,这么狭窄的空间,根据人体工程学,移动、弯腰、腿臂的长度……人都装不下,还怎么干活?所以,这么大的坡度,同时又是“施工坡”,根本不是“防塌坡”。这是最基本的设计意图,但凡稍有一点常识的人,不会不懂。

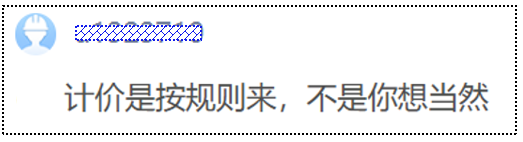

然而,我的这一观点既然遭来其中一位“专家”的反对:“计价是按规则来,不是你想当然”。(见下图)

可怜这位专家,自己连起码的设计意图都不理解、基本的常识尚不具备,还理直气壮地怼人,说人家是“想当然”。还幼稚地认为人们不懂计算规则。殊不知,人家就是因为知道了计算规则才咨询的。想想真好笑。
03 问题的根源在哪?
不计算的“反对方”:不懂设计意图,缺乏基本施工常识,缺少一线实践经验,机械套用规则而忽视设计意图,思维僵化,典型的闭门造车。贻笑大方的是,如此水平竟自称为“专家”,还以“免费服务”为由讨乞认可。
应计算的“正方”:回答有“其然”而无“其所以然”,未能掌握“底层逻辑”,缺乏对根本原理的阐释。这并非表达能力不足,而是技术功底欠缺,因结论“有果无因”、停留于表面,故难以服众。
第10条“先问设计是否不明确,如果设计回复不调整,那按定额规定,该放坡就放,不该放坡就不放”的回答看似“中立方”,实则基本功最为薄弱,是回避核心问题的不懂装懂,本质是“和稀泥”。
04 说在最后
预算是什么?预算就是知道了怎么做,才能结合计算规则知道如何去算。预算的主项是“算”;预算的副项是“懂施工”(工序、工艺),是红花与绿叶的关系。副项是为主项服务的,当副项不能为主项服务时,你的主项还能变精吗?这些错误回答就是副项不懂造成的主项不精,因而缺乏判断力。
现代的预算员,大都是学院出身,工地概念模糊、现场知识薄弱、预算脱离施工,最基本的工艺没怎么掌握的大有人在。基础不扎实,几乎是现象级现象。
以前的文中我说得最多的就是:对定额、成本的理解深度,取决于对工艺的理解深度,取决于基础的厚度;懂施工、预算才更精。看回答人的答复,只有理性认知,没有感性认识,回答没有体现对工艺的理解,明显感觉基础很不扎实。现实中,往往施工不懂预算,预算脱离施工,于是纸上谈兵,这在答复人的回答中显露无遗。
本文其实没有什么技术含量,都是最基础性的东西。稍有一定的施工常识,不难回答。本文是想通过故事说明:
什么是:工艺理解是运用定额的“灵魂”;
什么叫:施工是基础,预算是桥梁、成本是目标;
什么是:施工、预算、成本三位一体。

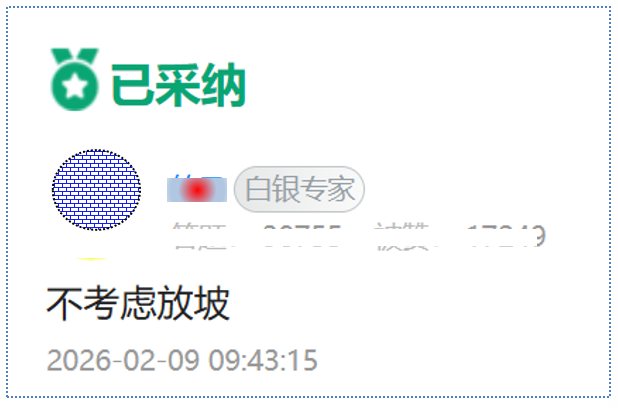

注:心疼、悲催的是,那位“白银专家”的“不考虑放坡”的回答,既然被提问人采纳了。(见下图)

如真的这样算的话,多挖这么多的土方+ 全部的外运+ 这么多回填的石粉+ 这么多的种植土要买运回来,如此巨大的成本,真的不计算,他们的老板在哭泣、在泪流......
*本文系黄燕翔原创,独家来稿
转载务必申请授权,并注明作者与出处,违者必究
本文仅代表作者观点,仅供参考,如有异议,烦请留言
共28条评论
专业和有趣都是我~
已发表193篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 2 住建部通知:2027年1月1日起强制执业!
- 3 24清单天棚计量:抹灰与吊顶的扣减边界
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 6 注意!10月1日起,这两个证书合并!
- 7 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 8 11个安装算量电气中最容易算错的地方,避雷!
- 9 投标不敢动,结算被核减?24清单安措费最容易踩的两个坑
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 12 24新清单施行后,报价合理性第一次有了评判依据
- 13 规费和安全文明施工费被下浮,钱还能要回来吗?
- 14 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 15 材料调差用量基数到底怎么取?
- 16 其他项目清单编制,24新标准到底改了哪几处?
- 17 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 18 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 19 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 20 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 21 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 22 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 23 危大工程管控:范围、责任、方案与验收的落地要求
- 24 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 25 安装工程造价工程量的计算方法与技巧
- 26 清单计价中,施工降效费到底怎么算?
- 27 混凝土算量,这4处最容易漏
- 28 24清单下最高投标限价到底该按哪个工期编?
- 29 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 30 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 31 工程被砍掉一整栋楼,措施费包干该不该扣?省造价站给了明确答案
- 32 24标准下价格指数缺失时的暂定调差与追溯全解析
- 33 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 34 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 35 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 36 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 37 图纸会审不认真,算了半天白忙活!
- 38 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 39 24清单计价标准下,赶工费到底怎么算、怎么证?
- 40 导出前不查这三项,白干
- 41 材料涨价,这笔钱怎么要回来
- 42 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 43 土建预算漏项高发清单(实体工程篇)
- 44 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 45 清单漏项,多半漏在这4处
- 46 索赔28天,错过就失效?停工损失索赔避坑指南
- 47 10月1日这些新规落地执行!第2条直接卡你的结算
- 48 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 49 电气图纸上的各种符号,看完这篇就全懂了
- 50 大地坐标、施工坐标互转,放线不用两头换算
