24新清单下,施工深化设计争议案例分析
广联达造价圈研究院
官方认证权威媒体作者
2026-03-10
|
3598阅读
4
赞

在工程建设过程中,施工深化设计是连接图纸设计与现场施工的关键环节,通过细化节点构造、优化施工工艺,切实保障工程施工质量的同时,还能提升现场的实施效率。
但实践中,因深化设计引发的计价争议屡见不鲜。下面我们结合一个典型案例,聊聊这类问题该怎么判定和处理。

案例争议:抗震支架深化设计如何计价?
某建设项目采用单价合同,执行工程量清单计价模式。招标阶段,安装工程图纸仅明确按规范及图集设置抗震支架,未提供专项深化施工图纸。
施工过程中,承包人依据设计说明、现行规范要求,结合现场设备管道安装的实际情况,完成了抗震支架平面布置的专项深化设计。并且图纸经设计、监理、发包人三方审批,实际施工数量也经各方现场核对后进行了书面确认。
竣工结算时,发承包双方就抗震支架深化设计的计价方式产生分歧:发包人将深化设计认定为设计变更,主张按变更工程计价;承包人则认为该深化仅为施工平面布置的细化完善,未改变原工程要求,应按合同中标单价计价。

案例分析:5大维度理清计价思路
1、核心争议:分清施工深化设计与工程设计变更的性质
本案例的计价争议核心:抗震支架平面布置深化设计,属于承包人履行合同的常规施工细化,还是需要重新计价的工程设计变更?这一判定是确定该部分工程价款计价原则的前提。
2、计价依据:24清单关于施工深化设计的明确规定
24清单第3.3.9条,对施工深化设计的价款调整作出了明确规定,内容如下:

承包人按合同约定完成的施工深化设计,若仅造成深化图纸与原合同图纸存在形式上的差异,未改变合同约定的工程范围、使用功能、技术标准规范,且该深化设计并非发包人另行提出要求所致,施工合同价格不做调整;只有当深化设计的差异是因发包人提出的工程变更要求引发(如调整工程范围、改变使用功能、提高技术标准等),才需按照工程变更的计价原则调整合同价款。
3、关键区分:施工深化设计与工程设计变更的核心差异

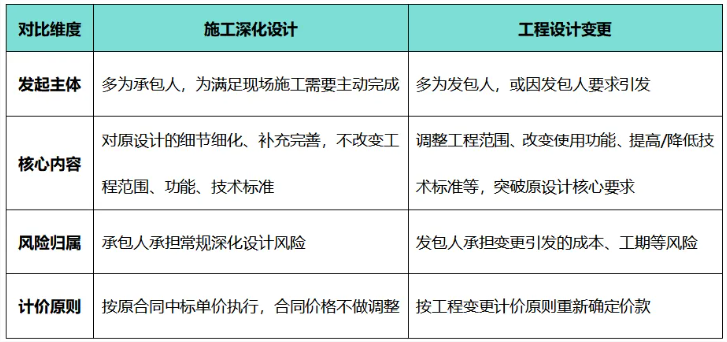

两者的区别可以从四个维度清晰区分,具体如下:

4、解决办法:按中标综合单价计价,无特殊情况不调整价款
结合24清单规定及上述区分标准,对本案例中抗震支架深化设计的计价作出以下判定:
①案例中深化设计由承包人主动完成,目的是将招标图纸中“按规范及图集设置抗震支架”的原则性要求,转化为适配现场的平面布置施工细节,未改变原合同约定的工程范围、使用功能及抗震技术标准规范,也未调整已标价工程量清单中抗震支架的项目特征描述,符合24清单中施工深化设计的界定标准。
②案例中深化设计图纸经三方审批、工程量经各方书面确认,仅证明承包人的深化设计行为符合工程施工管理要求,并未改变其“施工细节细化”的本质,不能作为认定为设计变更的依据。
③若无特殊情形,案例中抗震支架应按施工合同中标综合单价计价。如果因招标工程量清单缺陷(含工程量偏差)引发工程量增减的,按24清单工程变更计价原则执行:原招标工程量部分仍严格按中标综合单价结算,工程量增减部分有适用中标单价的执行原单价,无适用或类似单价的合理确定综合单价。
5、延伸启示:发承包双方做好全流程风险把控
这个案例也为发承包双方带来启示,在施工深化设计的全流程管理中,做好以下几点能有效规避计价争议:
竣工结算阶段,发承包双方都要严格依据24清单判定施工行为的性质。如果发包人对深化设计提出额外要求,并导致工程核心要求发生变更,双方需及时按照工程变更的规范流程办理相关手续,明确价款调整方式,避免出现“先施工后协商”的情况,让任何一方陷入结算被动。

案例总结:24清单定计价依据
24清单为施工深化设计的价款调整作出了明确规定,从发起主体、核心内容、风险归属和计价原则四个方面,清晰地划分了施工深化设计和工程设计变更的区别,为这类争议的判定提供了明确的规范依据。
上述案例中抗震支架深化设计的计价判定,正是对24清单相关规定的实际应用,也印证了区分二者性质的重要性。
对于工程建设中的发承包双方而言,唯有在项目招标、施工、结算的各个阶段,做好对应的管理和风险把控,才能有效规避施工深化设计引发的计价争议,保障工程竣工结算工作的顺利推进!
*本文系马玉晴原创,独家来稿
转载务必申请授权,并注明作者与出处,违者必究
本文仅代表作者观点,仅供参考,如有异议,烦请留言
共28条评论
专业和有趣都是我~
已发表153篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 广联达GTJ系列高频问题:板/筏板附加钢筋与CAD图纸旋转技巧
- 新版《招标投标法》将是造价咨询的救命药?还是安慰剂?考验行业内功的时候到了
- 2024版新清单计价标准实施半年复盘与实战指南
- 1 5个神技巧!安装工程新定额套价干货
- 2 重构·变革·升级·厘清·整治——2026年工程造价行业转型五大关键词深度解读与实战指南
- 3 施工单位抬高工程造价6大手段,全是审计要点
- 4 财政部10号文落地:甲供材“宽松简易计税”终结,成本命脉再调整
- 5 打破“审计即讨债”魔咒:2026年审计流程与管控模式升级深度解读与实战指南
- 6 造价人必看!工程预结算 15 条高频争议,一次讲透
- 7 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方最爱(概估算篇)附可直接复制的模板
- 8 市政工程土石方系数换算 重难点解读
- 9 土建算量+计价常见高频问题汇编手册-共380页
- 10 施工单位必看!钢筋算量5大易漏项核心解析
- 11 人社部:职称评审即将迎来大改!
- 12 “定额”退场,谁来接棒?——工程造价市场化改革元年深度观察与实战指南
- 13 工程结算“只审减不审增”的核心法律问题
- 14 审计揭秘:高估冒算、重复计价、漏项——结算审计三大“利润杀手”深度解析与避坑指南
- 15 一造打大咖李毅佳:跟我学一造,先来领资料
- 16 新手做造价老是漏、错、慢?掌握这些技巧帮你提高效率!
- 17 建筑面积计算:合同与国标打架,到底该按哪种算?
- 18 告别“定额依赖”,拥抱“市场定价”——GB/T 50500-2024新版清单实战应用深度解读
- 19 钢材材质Q235B和Q355C的含义是什么?你知道吗?不同牌号价格差异有多大?
- 20 土方量计算你学会了吗?
- 21 市政工程土石方系数换算
- 22 招投标人注意!两大新政落地,踩这3条红线或直接废标!
- 23 为什么说26年是一造最简单的一年?
- 24 2026年行业价目表出炉!揭秘!价格原来是这样定的
- 25 八部门联合发布,2026招投标新政要点总结
- 26 【曝光】月薪过万的造价师都在用的算量方法
- 27 告别“定额依赖症”:24新清单背后的市场化镇痛与重生
- 28 告别“套定额”,学会“算市场”——定额市场化改革后如何组价、报价、审价实战指南
- 29 工程结算失真的 8 个真正原因,掌握这些再也不用扯皮了
- 30 投标文件未响应实质性要求,这也能中标?
- 31 告别手算!安装造价提效神器
- 32 土建算量注意事项(从计算设置到构件绘制,全方面解析)
- 33 合同纠纷这8大坑,注意啦,别再被坑
- 34 掏家底了:各专业资料全打包送,一造、土建、安装……
- 35 工程造价信息中的材料与实际采购不符,结算如何调整?
- 36 造价成果有了“专属身份证”
- 37 甲方土建工程师与乙方施工员的区别在哪里?
- 38 从入门到精通!安装造价强电、弱电、给排水要点全攻略。
- 39 【干货】最全工程造价审计的流程与技巧,建议收藏!
- 40 广联达精准算量技巧:柱子最容易出错的3大高频问题
- 41 零基础学员先从给水系统的概念、分类及组成学习起!
- 42 造价工程师专属 AI 提效提示词库(建议收藏备用)
- 43 别踩坑!24新清单措施项目清单,这4条规矩记死不亏
- 44 实名制动真格!造价行业迎来“三重洗牌”
- 45 造价人必须知道的速算小技巧(钢筋网片、钢管、镀锌钢板)
- 46 造价人AI实操手册:从“知道”到“用起来”
- 47 造价师视角|聊聊电气工程中的“强电”与“弱电”,以及电力输送那些事儿
- 48 土方开挖新清单计算规则地方与国家的异同,谁更有说服力?
- 49 EPC工程总承包全过程十大管控要点
- 50 163张俄语图纸,差点让我这个技术负责人崩溃
