近日看到两个既有趣又引人深思的答疑问题,颇感兴趣的同时,也让我看到了提问背后的潜在问题。下面就与大家一起谈谈我的看法,供一起讨论。
一、门窗侧壁的保温工程量是“墙包侧”还是“侧包墙”?

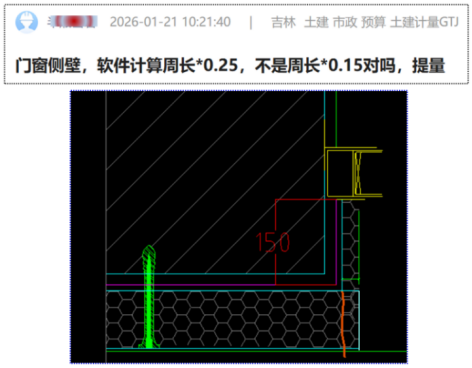

有提问:门窗侧壁,软件计算周长×0.25,不是周长×0.15,对吗?(见下截图)
看提问的贴图,由于关系到切身的造价利益,提问者在到底是“墙包侧”还是“侧包墙”中犹豫。从是0.25还是0.15中可看出,外墙为100mm厚的保温板材。尽管门窗侧壁的保温厚度没有交代,但按国家规范,不应小于30mm,一般不超过50mm(太厚影响窗的安装与使用)。由于窗侧壁面积很小,所以大都使用保温砂浆抹灰。
其实,无论是“墙包侧”还是“侧包墙”,总工程量一直不会变。但:
1、如果外墙的保温材料价格大于侧壁的保温材料,那么“墙包侧”造价会大于“侧包墙”;
2、即使外墙与窗侧壁的保温材料相同,造价也不同,因为窗侧属于零星部位,零星工程的单价大于墙面。那么,到底是哪一种呢?实际是如何施工的呢?
01)、根据保温原理,应是“侧包墙”。因为外墙保温板保温的是墙,保温板超出了墙面,变成提问贴图中的“墙包侧”,就失去了“墙面保温”意义。如果外墙保温材料贵于侧壁的材料,那更是一种浪费;

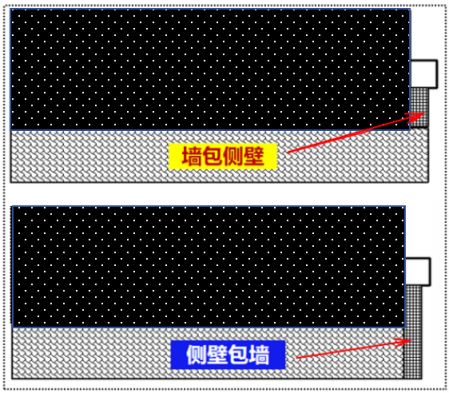

02)实际是如何施工的呢?答案显而易见:“侧包墙”。在实际的施工中“侧包墙”不仅施工方便,更便于控制窗侧抹灰质量的控制。如有小的误差可通过抹灰的厚度来调节。而“墙包侧”一旦有误差,再想调节就麻烦很多。(见下示意图)

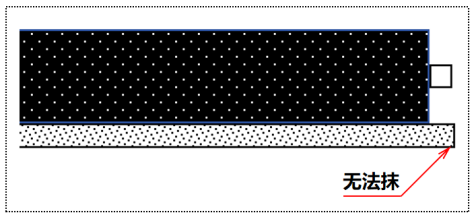

如是外保温是保温砂浆,应施工的工序是先大面后收口,“墙包侧”是个伪命题,根本无法施工。(见下示意图)
由此可见,无论从施工技术角度、还是造价的成本角度看,“门窗侧壁,软件计算周长×0.25,不是周长×0.15,对吗?”显然是对的。
二、梁的保温工程量“侧包底”还是“底包侧”?

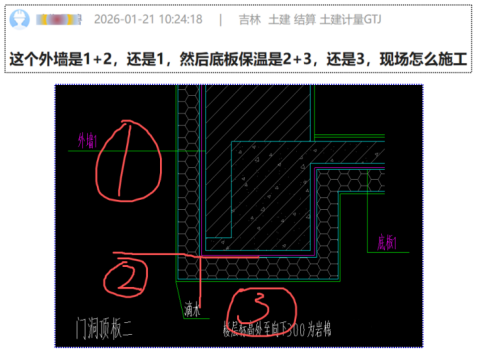

有提问:这个外墙是1+2,还是1,然后底板保温是2+3,还是3,现场怎么施工?(见下截图)
相比上一个提问,本问题除了造价大小外(梁面保温比墙面保温单价大),似乎还有一些说法。

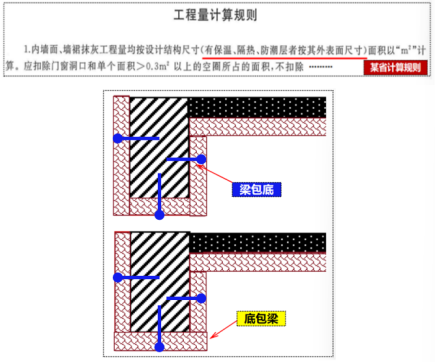

我们知道,保温工程量的计算规则为:按外表面尺寸以面积计算。这就涉及到“梁”保温工程量大小的问题,那么,到底是“侧包底”还是“底包侧”呢?(见下截图)
正提问云:现场是怎么施工的呢?答案是:“侧包底”。因为:
1、看提问贴图,所用的材料为“岩棉板”。我们知道外墙保温所用的岩棉板有一定的容重要求,一般都在百公斤左右,容重太轻了,板材松散,更容易吸水,对外墙不利。所以外墙保温所用的岩棉板都很重,扔在地上有咚咚有声。
2、外贴“岩棉板”由“粘结砂浆”或“粘结胶”粘贴,但粘结力很有限,起主要固定作用的是锚栓。
对墙面来说,“粘结砂浆”或“粘结胶”粘贴的岩棉板,除了一定的附着力外,还有很大的摩擦力。而粘结在梁底的岩棉板,就毫无摩擦力,除了附着力很小的“粘结砂浆”或“粘结胶”外,主要靠锚栓固定。面对如此笨重的岩棉板,“侧包底”就最大程度地减少了梁底岩棉板重量,是防脱落的最好办法。如果用“底包侧”,反贴的岩棉板自重增加,重力变大,牢固度降低,对工程质量大不利。
所以,实际施工肯定是“侧包底”。从专业施工角度而言,没有人会在无额外成本的情况下增加质量风险,为工程埋下隐患。
三、说在最后
预算是什么?我的理解:
1、预算是技术人员,不是财务人员;
2、预算就是在脑海里施工的过程;
3、预算就是知道了怎么做,才能结合定额规则知道如何去算。
一个工程有多少个分部分项、多少道工序、多少工艺流程?仅凭书本上的理性认知,你不可能懂得如何做。
预算的主项是什么?是算;预算的副项是什么?是懂施工(工序、工艺),是红花与绿叶的关系。副项是为主项服务的,当副项不能为主项服务时,你的主项还能变精吗?很多年轻的预算员都感觉,工作时间一长,感觉自己懂得的越少、要懂得东西越多,有漂浮悬空的不踏实感,其原因就是副项不懂造成的主项不精。
当前年轻的预算员,工地概念模糊、现场知识薄弱、预算脱离施工的现象比较突出,基础不扎实,最基本的施工工艺没怎么掌握的大有人在。从提问的问题中看到,提问者是个善钻研、积极向上的人,唯一的感觉就是基础不够扎实。
写本文字的本意是想告诉我们:什么叫:懂施工,预算才更精;什么是:施工是基础,预算是桥梁;什么是:施工、预算、成本三位一体。“架木累石,已积之基”,没有扎实的基础,所谓套定额、成本的这技巧那技巧都是空中楼阁。
共28条评论
已发表46篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 广联达GTJ系列高频问题:板/筏板附加钢筋与CAD图纸旋转技巧
- 新版《招标投标法》将是造价咨询的救命药?还是安慰剂?考验行业内功的时候到了
- 2024版新清单计价标准实施半年复盘与实战指南
- 1 重构·变革·升级·厘清·整治——2026年工程造价行业转型五大关键词深度解读与实战指南
- 2 财政部10号文落地:甲供材“宽松简易计税”终结,成本命脉再调整
- 3 施工单位抬高工程造价6大手段,全是审计要点
- 4 造价人必看!工程预结算 15 条高频争议,一次讲透
- 5 打破“审计即讨债”魔咒:2026年审计流程与管控模式升级深度解读与实战指南
- 6 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方最爱(概估算篇)附可直接复制的模板
- 7 土建算量+计价常见高频问题汇编手册-共380页
- 8 施工单位必看!钢筋算量5大易漏项核心解析
- 9 市政工程土石方系数换算 重难点解读
- 10 人社部:职称评审即将迎来大改!
- 11 审计揭秘:高估冒算、重复计价、漏项——结算审计三大“利润杀手”深度解析与避坑指南
- 12 新手做造价老是漏、错、慢?掌握这些技巧帮你提高效率!
- 13 告别“定额依赖”,拥抱“市场定价”——GB/T 50500-2024新版清单实战应用深度解读
- 14 一造打大咖李毅佳:跟我学一造,先来领资料
- 15 市政工程土石方系数换算
- 16 钢材材质Q235B和Q355C的含义是什么?你知道吗?不同牌号价格差异有多大?
- 17 招投标人注意!两大新政落地,踩这3条红线或直接废标!
- 18 土方量计算你学会了吗?
- 19 为什么说26年是一造最简单的一年?
- 20 告别“定额依赖症”:24新清单背后的市场化镇痛与重生
- 21 2026年行业价目表出炉!揭秘!价格原来是这样定的
- 22 告别“套定额”,学会“算市场”——定额市场化改革后如何组价、报价、审价实战指南
- 23 掏家底了:各专业资料全打包送,一造、土建、安装……
- 24 投标文件未响应实质性要求,这也能中标?
- 25 合同纠纷这8大坑,注意啦,别再被坑
- 26 工程造价信息中的材料与实际采购不符,结算如何调整?
- 27 工程结算失真的 8 个真正原因,掌握这些再也不用扯皮了
- 28 土建算量注意事项(从计算设置到构件绘制,全方面解析)
- 29 告别手算!安装造价提效神器
- 30 造价成果有了“专属身份证”
- 31 从入门到精通!安装造价强电、弱电、给排水要点全攻略。
- 32 别踩坑!24新清单措施项目清单,这4条规矩记死不亏
- 33 【干货】最全工程造价审计的流程与技巧,建议收藏!
- 34 零基础学员先从给水系统的概念、分类及组成学习起!
- 35 甲方土建工程师与乙方施工员的区别在哪里?
- 36 广联达精准算量技巧:柱子最容易出错的3大高频问题
- 37 造价工程师专属 AI 提效提示词库(建议收藏备用)
- 38 造价人AI实操手册:从“知道”到“用起来”
- 39 造价人必须知道的速算小技巧(钢筋网片、钢管、镀锌钢板)
- 40 实名制动真格!造价行业迎来“三重洗牌”
- 41 土方开挖新清单计算规则地方与国家的异同,谁更有说服力?
- 42 163张俄语图纸,差点让我这个技术负责人崩溃
- 43 EPC工程总承包全过程十大管控要点
- 44 工程量计算争议这样解决最合理
- 45 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方、招标代理最爱(控制价/标底篇)附可直接复制的模板
- 46 工程签证这样做,不用担心甲方拒签
- 47 钢筋清单描述为什么要写“HRB400”或者“HPB300”,而不写“三级钢筋”或者“二级钢筋”?
- 48 施工方必藏|结算审计全流程避坑,守住利润不被核减
- 49 造价人必看!预算中容易遗漏的100项,你中招了吗?
- 50 各种常用管道管径的表示方法及对照表
