土方倒运计价:为什么清单“含”了,定额却只“给”5m?一文搞懂土方倒运的计价逻辑与争议解决
造价人职场充电宝
2026-03-18
|
11153阅读
6
赞
“挖方和填方清单项工作内容‘包含场内运输’,定额说明包含‘弃土于1m以外、5m以内或5m以内取土’,土方场内倒运到底怎么计?这是土方工程最容易扯皮的问题之一。”
核心要点
① 概念厘清:清单“含场内运输”是指投标人需自行考虑此项工序费用,并非指运距无限包干;定额的“5m”是测算成本的基准“零运距”,并非实际可用的免费运距。
② 结算红线:场内倒运费用原则上已包含在挖、填清单综合单价中,不单独列项计价。除非因发包人原因导致原土方平衡方案发生根本性改变(如新增取弃土点),否则不予签证。
③ 避坑关键:投标阶段必须做实现场踏勘,自行测算运距;施工阶段若遇变更,务必在7日内完成三方签认(渣土票/行车日志),口头指令不算数。
本文以陕西2025新计价依据为基准,拆解土方场内倒运的计价逻辑,对比全国主要省份规则,给你一套可直接落地的避免结算争议的解决方案。
一、核心矛盾:清单“打包价” vs 定额“工序价”
施工现场红线内,挖方区→回填区/堆土区的土方转运(区别于 “外运=出红线”)。
2. 清单vs定额的底层矛盾

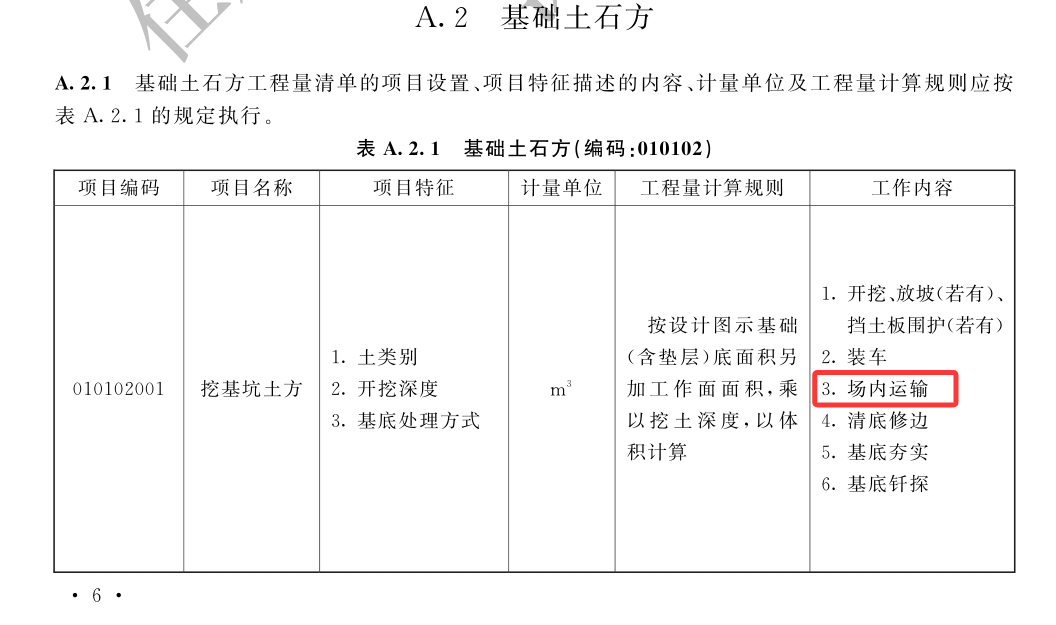

★清单(24国标计算标准):挖土方/回填土清单项工作内容包含场内运输,不单独列项。

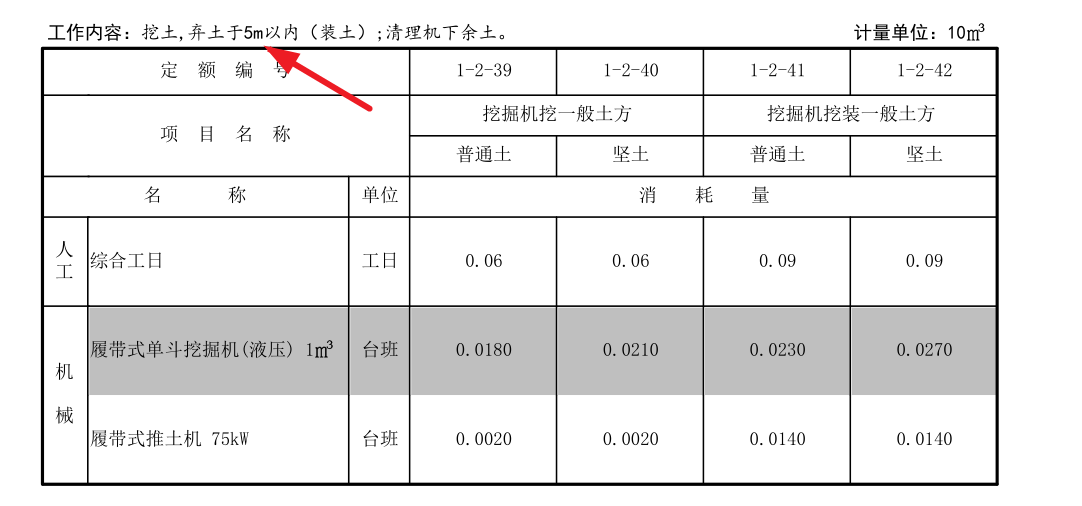

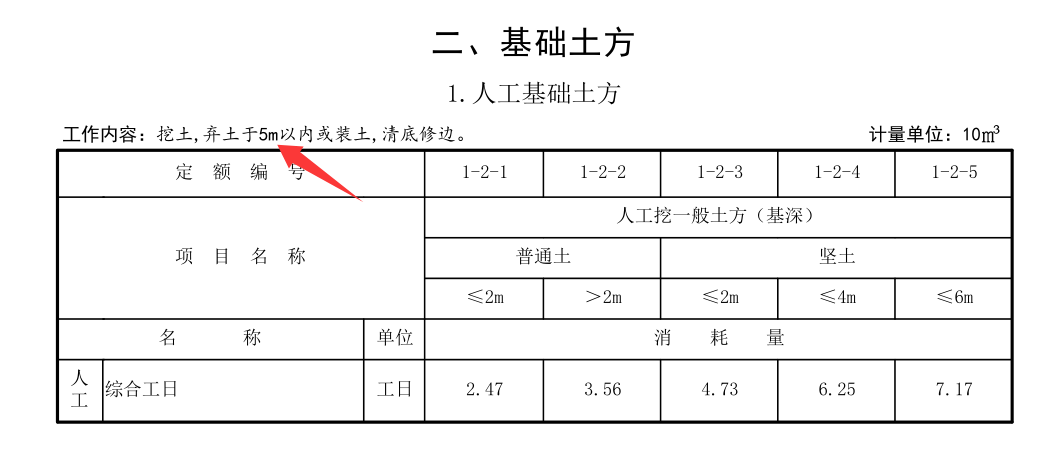

★定额(山东25消耗量定额):挖方子目包含弃土于1m以外、5m以内、回填土5m以内取土。



★本质:清单是 “结果导向”(打包计价),定额是“过程导向”(工序拆分)。

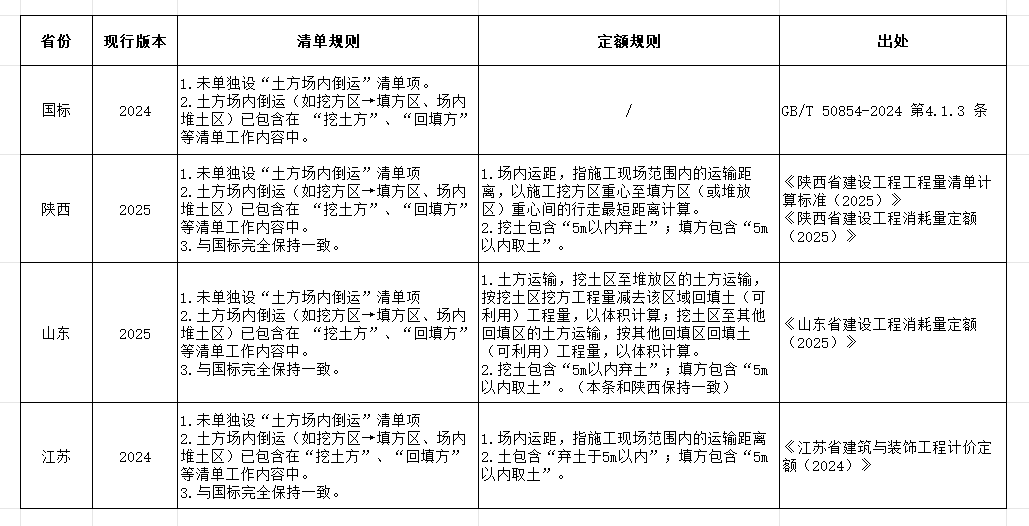

3.经过下表横向对比,对于场内运输国标和陕西、山东、江苏清单规则基本保持一致,即未单独设“土方场内倒运”清单项,其工作内容包含在挖方和填方清单工作内容中。定额规则三个省份均为挖土包含“5m以内弃土”;填方包含“5m以内取土”。

二、陕西2025实操:场内倒运到底怎么算?
一、陕西定额的运距计算规则
土石方运输按施工现场范围内运输编制。弃土外运以及弃土处理等项目,按有关规定执行。

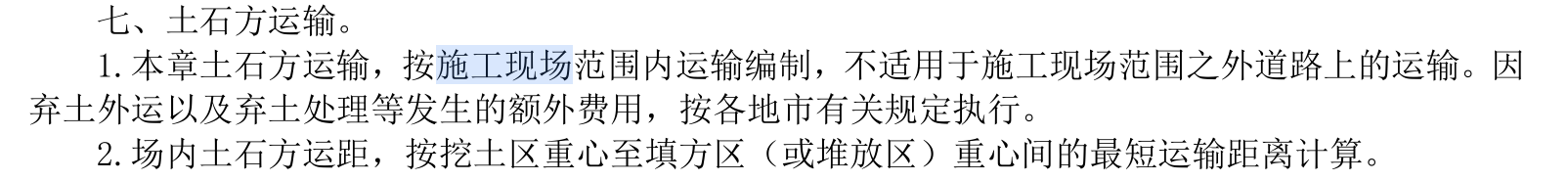

场内运距,指施工现场范围内的运输距离,以施工挖方区重心至填方区(或堆放区)重心间的行走最短距离计算。而非按“正常施工组织”直接量化运距。
清单:挖土方/回填土清单项工作内容包含场内运输,不单独列项。
定额:挖方子目包含弃土于1m以外、5m 以内、回填土5m以内取土。
二、陕西项目的组价示例
工作场景:挖基坑土方,开挖后倒运至发包人指定现场堆土点,回填时从指定现场堆土点运至回填部位,场内倒运运距300m。

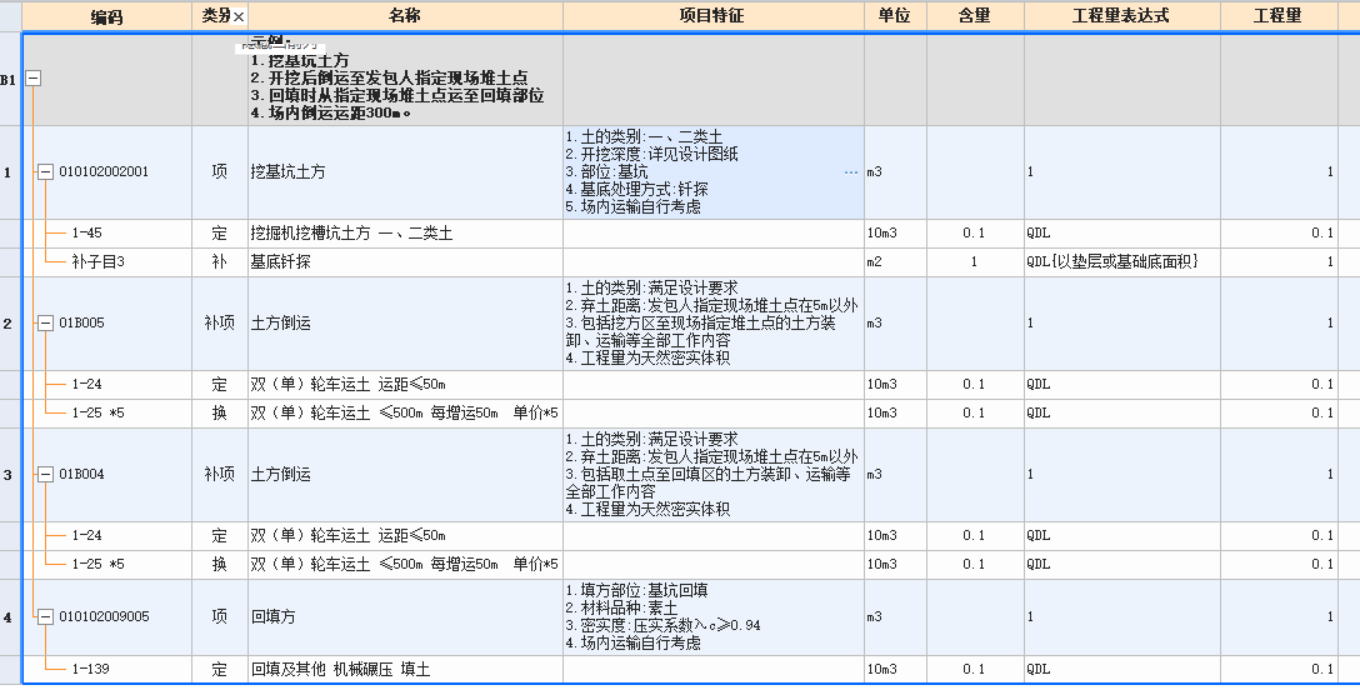

清单项列:挖基坑土方+土方倒运(挖方区至现场堆土点)+土方倒运(现场堆土点至填方区)+回填方

三、深度解析:为什么定额只“给”5m?
一、回归“实体工程”本质
避免工序拆分过细 24国标清单计价的核心逻辑是“按实体工程列项”。挖土和回填土是最终交付的实体结果,而“场内倒运”只是实现这个结果的施工工序。
二、定额的“5m”是“零距离”的基准
定额的“5m”是“零距离”的基准,而非实际运距定额中“5m以内取土”或“5m以内弃土”的规定,通常指的是“就地堆放”或“就地取用”的基准状态。这5m是定额测算时设定的“零运距”基准,用于计算人工或机械在作业点上的基本操作费用。
三、施工组织设计由“法定”变为“竞争”
24国标清单的一个重要变化是弱化了施工组织设计在清单编制阶段的强制性。在以往的计价模式下,清单编制往往需要依据“常规施工方案”,导致场内倒运等费用被固化。新标准将施工方案的选择权交给了投标人,如果投标人认为需要长距离倒运,应在报价中自行考虑这部分成本;如果投标人通过优化方案(如随挖随填、就近堆放)避免了倒运,则能获得价格优势。这旨在通过市场竞争来淘汰不合理的施工组织,而不是通过清单强制列项来“兜底”所有可能的成本。
总之,24国标清单的初衷是“清单管实体、方案管措施”。它不认为5m就够用,而是认为“需要倒运多少米”应该由投标人根据现场条件和自身管理水平来决定,并通过综合单价来体现这种差异。
四、落地指南:从招投标到结算的“防扯皮”手册
土方工程之所以成为结算纠纷“重灾区”,根源在于运距难测、方案易变。要有效规避风险,需要将管控节点前移,贯穿项目全过程。
一、招投标阶段——打好报价基础
1. 做实现场踏勘:投标人必须亲临现场,结合地坪标高、周边道路及环保政策,拟定最经济的土方平衡方案。严格按“挖方区重心至填方区重心间的行走最短距离”计算报价运距进行报价。
2. 成本包死原则:应将土方“挖、运、填”视为闭环,因场地限制可能发生的多次倒运费用,全部摊销进开挖或回填清单项的综合单价中。
3. 最高限价应科学:发包人编制限价时,应按照项目实际情况(如场内倒运是否必须发生,发生的话运距多少合理?)进行编制,避免限价过低影响招标工作的顺利开展。
4. 理解清单红线:若清单特征明确“场内运输自行考虑”,即便后期因发包人规划调整导致运距增加,只要未形成新的取、弃土点变更,无法办理签证。
二、合同签订阶段——锁定计量规则
1. 明确运距计算原则:合同中应写明“场内倒运距离,按经审批的施工方案执行,场内倒运的费用综合在相应的挖土方和回填土的清单项内,不得重复计取。
2. 界定重复运输签证条件
可签证情形:因非承包人原因导致的二次倒运,按实际运距另行签证。
不可签证情形:因承包人自身组织不当(如进度滞后、调配不合理等)造成的重复倒运,费用自理。
引入过程管理条款:业主方尽量减少中途变更指定堆场,避免人为增加二次倒运;如确需调整,应及时办理“渣土票”或GPS轨迹签认,日清月结,作为突破合同包干价的调价依据。
(三)过程管控阶段——强化证据链条
变更务必书面确认:若发包人要求改变原平衡方案,承包人必须在第一时间获取书面指令后的7日内报送增加费用预算,保留好行车日志、影像资料。
做好三方联测:开工前由发包人、承包人、监理共同对原始地貌进行网格测量并签字盖章,完工后同样联测,避免工程量争议。
影像资料留痕:对临时堆土点、运输道路等关键节点拍照标注时间、位置,形成可视化证据链(主要针对因发包人原因土方方案有变更时)。
对于大型场平工程,建议引入‘渣土票’管理制度,每日由发包人、承包人、监理三方对当日实际运输车次、距离进行签字确认,作为过程付款和结算的直接依据。
在新的计价体系下,土方工程“低中标、勤签证、高结算”的旧路越来越难走。真正的成本优势,来源于投标前深入的现场调查与精细的施工方案优化。将不可预见的风险,通过扎实的前期工作转化为可预测的成本,并报进价格里,才是根本的解决之道。
对于发包方而言,同样需要提供相对明确的现场条件和合理的最高限价,才能吸引优质企业投标,从源头上减少履约纠纷。
“你在实际结算中,是否遇到过因为‘场内运距’认定不清而被审减的情况?最后是怎么解决的?欢迎在评论区分享你的‘避坑’经验。”
陕西2025新计价系列解读内容请关注【造价人职场充电宝】公众号。

作者简介
一级造价工程师、咨询工程师(投资)、高级工程师
历经施工、咨询、地产、设计院四大核心平台历练,深耕工程建设全链条领域,具备多维度专业视角与全生命周期造价管理经验,专业可靠,经验全面。
如果你有工程造价方面的任何困惑,欢迎留言咨询,我将第一时间为您答疑解惑!
同时我们可提供造价咨询(含司法鉴定和专家辅助人)、工程咨询(项目建议书、可研、初设、稳评、水保)、招标代理等专业服务。
共28条评论
造价实战24年,擅长造价争议解决及新计价解读
已发表38篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 2 住建部通知:2027年1月1日起强制执业!
- 3 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 注意!10月1日起,这两个证书合并!
- 6 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 7 11个安装算量电气中最容易算错的地方,避雷!
- 8 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 9 投标不敢动,结算被核减?24清单安措费最容易踩的两个坑
- 10 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 11 EPC 结算争议:不平衡报价到底能不能被认?
- 12 24新清单施行后,报价合理性第一次有了评判依据
- 13 规费和安全文明施工费被下浮,钱还能要回来吗?
- 14 其他项目清单编制,24新标准到底改了哪几处?
- 15 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 16 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 17 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 18 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 19 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 20 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 21 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 22 安装工程造价工程量的计算方法与技巧
- 23 24清单下最高投标限价到底该按哪个工期编?
- 24 清单计价中,施工降效费到底怎么算?
- 25 混凝土算量,这4处最容易漏
- 26 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 27 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 28 24标准下价格指数缺失时的暂定调差与追溯全解析
- 29 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 30 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 31 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 32 24清单计价标准下,赶工费到底怎么算、怎么证?
- 33 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 34 图纸会审不认真,算了半天白忙活!
- 35 10月1日这些新规落地执行!第2条直接卡你的结算
- 36 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 37 导出前不查这三项,白干
- 38 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 39 土建预算漏项高发清单(实体工程篇)
- 40 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 41 索赔28天,错过就失效?停工损失索赔避坑指南
- 42 清单漏项,多半漏在这4处
- 43 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 44 电气图纸上的各种符号,看完这篇就全懂了
- 45 进度款批了单价,结算时发包人还能反悔吗?
- 46 市政检查井混凝土和砖量怎么算
- 47 EPC总承包范围约定不明时,工作界面如何认定?
- 48 采购项目适用政府采购法还是招标投标法?
- 49 造价人别再被图纸坑了!会审前必须搞懂这5件事
- 50 千亿国企,正式揭牌
