签证单被退回三次后,我重新思考了造价这条路
造价人Zoey到周五
2026-03-19
|
2911阅读
9
赞
上周三,我的签证单又被审计退回来了。
理由是:“影像资料不全,无法确认隐蔽工程实际做法。”
这是我今年被退回的第三份签证单。放在去年,同样的资料,一周就能走完流程。但今年不一样了——甲方审计换人了,新来的审计公司是按“审减额”拿提成的,砍得越狠,他们挣得越多。

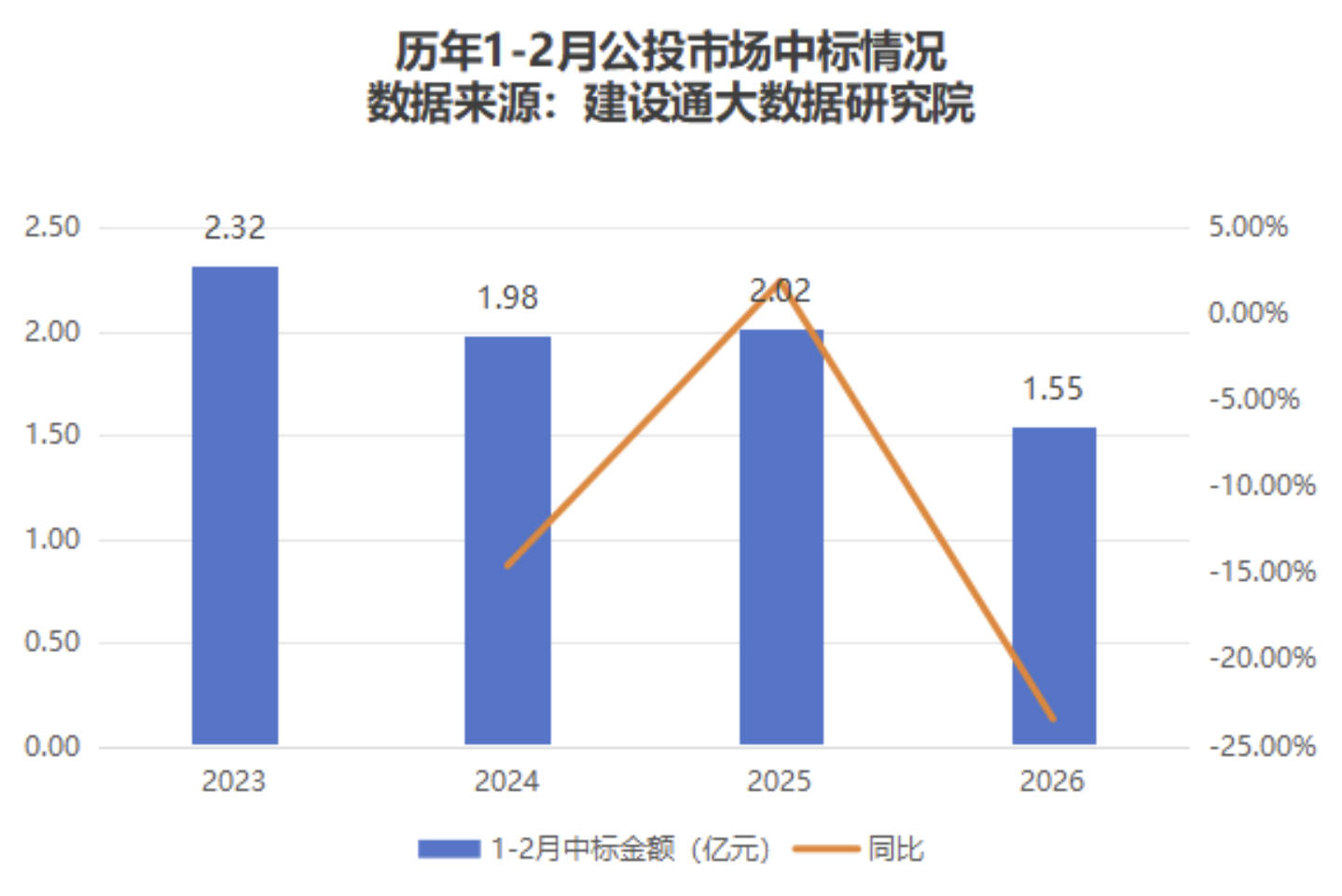

后来我才知道,这不仅仅是运气问题。建设通大数据研究院的数据显示:2026年1-2月,3000万以上项目中标总规模比去年同期少了近6000亿,降幅接近20% 。

6000亿是什么概念?相当于蒸发掉整个海南省两年的固定资产投资。
但说实话,作为干了这么多年造价的人,我更关心的是:这6000亿蒸发到我这儿,到底意味着什么?
一、以前“差不多就行”的地方,现在全是坑
——审计开始跟你算“针眼账”

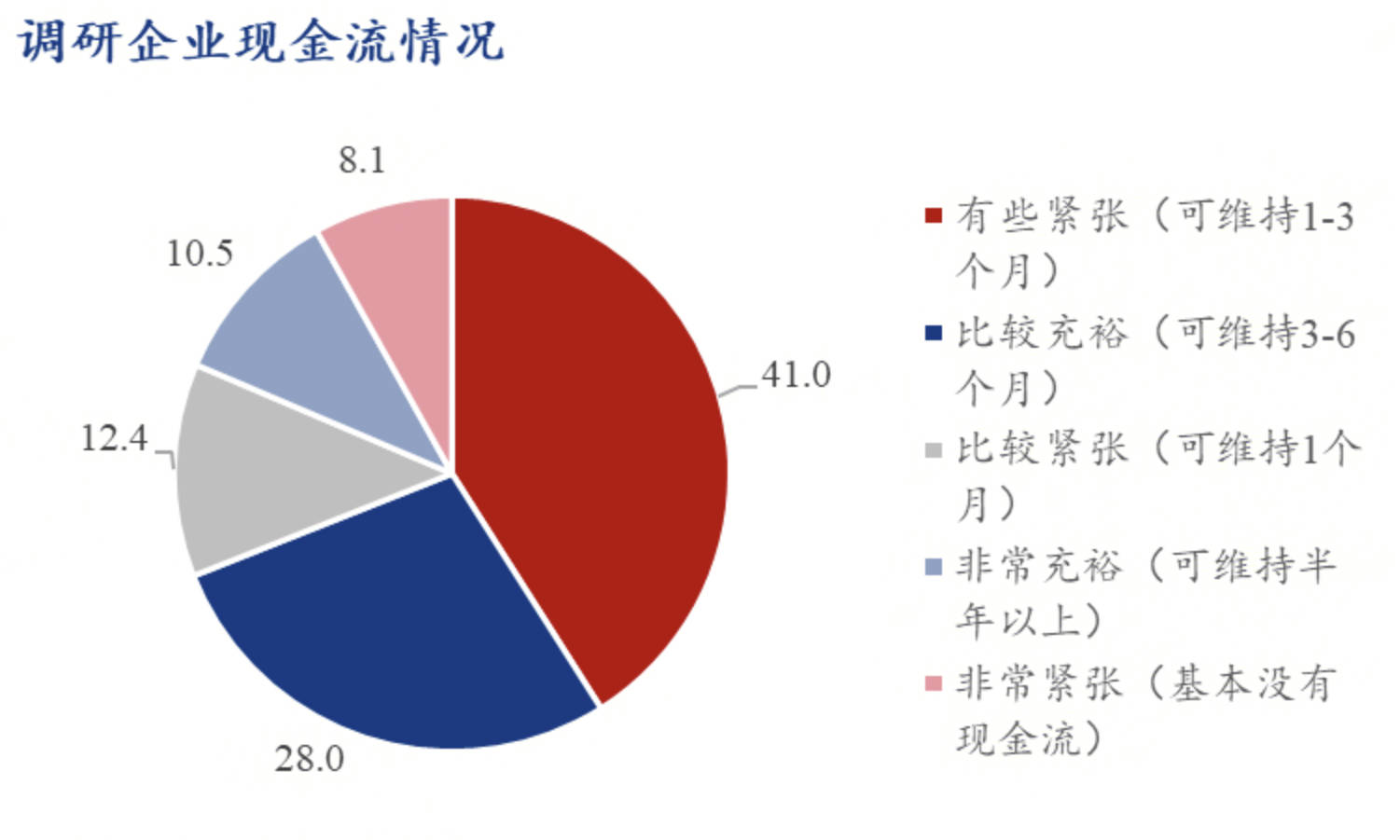

国务院发展研究中心最近的一份调研数据让我心里一紧:2026年,61.5%的建筑企业现金流偏紧或紧张。其中,“有些紧张(可维持1-3个月)”的企业占比从去年的36.2%升到了41.0%。

简单翻译:甲方手里也没钱了。
没钱怎么办?审计就成了他们“省钱”的第一道关口。
_____________________________
芦山县审计局在最近的结算审计情况汇报里,点名了几个问题:施工单位造价人员不注重资料收集,没有做好影像、签证、收方工作;工程量计算不按规则,专业交叉部位重复计算。
意思就是:你资料不全,我就砍你;你算得不清,我也砍你;反正现在是买方市场,砍不动施工方还砍不动你造价员?
现在能做什么?
如果你还在施工方,建议这周就把手头项目的签证单全部翻一遍。
按这个清单自查:
签字完整吗?项目经理、监理、甲方现场代表,缺一个都不行;
日期连续吗?不要出现“施工记录是5号,签证单签字是15号”这种时间差;
影像能对上吗?照片拍摄日期、照片里的部位,要和签证单描述一致;
上周我开始用Excel做了一个《签证单附件清单》,
每报一份签证,后面附上:
影像资料文件夹编号+收方单编号+材料进场验收单编号。
虽然前期麻烦点,但至少下次审计再退单,我能拿出证据说“资料齐全”。

二、你想去的项目,跟你会做的项目不是一回事
——你熟悉的定额,新项目用不上
看看这组数据:最新的全国工程项目数据已经尘埃落定:1-2月,3000万以上中标总规模约为1.55万亿元。前两年开年数据,基本在2万亿左右。这一下子少了6000亿,降幅都快超过20%了。发生了什么?

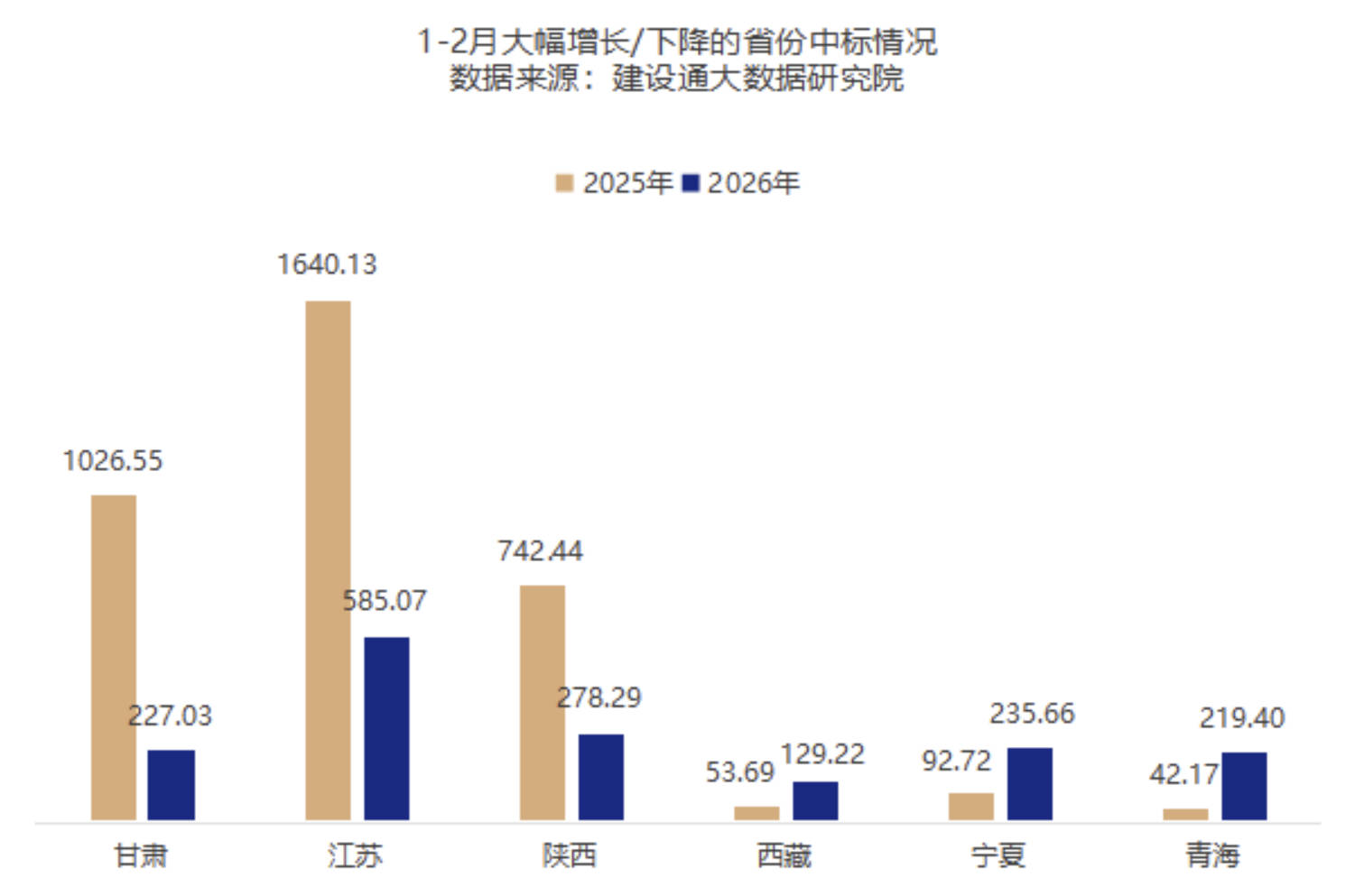

先看失血点:甘肃、江苏、陕西是重灾区,跌幅都在百分之六十以上。

甘肃被公路项目拖垮,从七百多亿跌到四十六亿,单项蒸发九成。
江苏省,基建中的公路和房建的片区开发项目双双跳水。
陕西同样被公路拖累,从179亿萎缩至1.3亿。
开年增长较多的地区有吗?也有!
青海、宁夏、西藏,这三个西部省份增幅都在100%以上。
青海翻了四倍,靠的不是修路,而是AI加算力。海南州“算力+”人工智能产业生态集群项目这个EPC项目金额就高达162亿,新兴产业的拉动作用肉眼可见。
宁夏最大贡献是储能,同比猛增1563%。宁夏现在的独立储能产业发展势头可是迅猛,在风光新能源装机上本就跑在全国前列,现在又开始疯狂补齐"新能源+储能"的短板。独立储能产业的爆发,标志着西北地区正在从"发电"向"稳电"的产业集群效应迈进。
西藏的增量主要在输变电和风电工程。西部地区的电力基建配套正在以前所未有的速度补齐。
除了储能,这些赛道也在崛起。

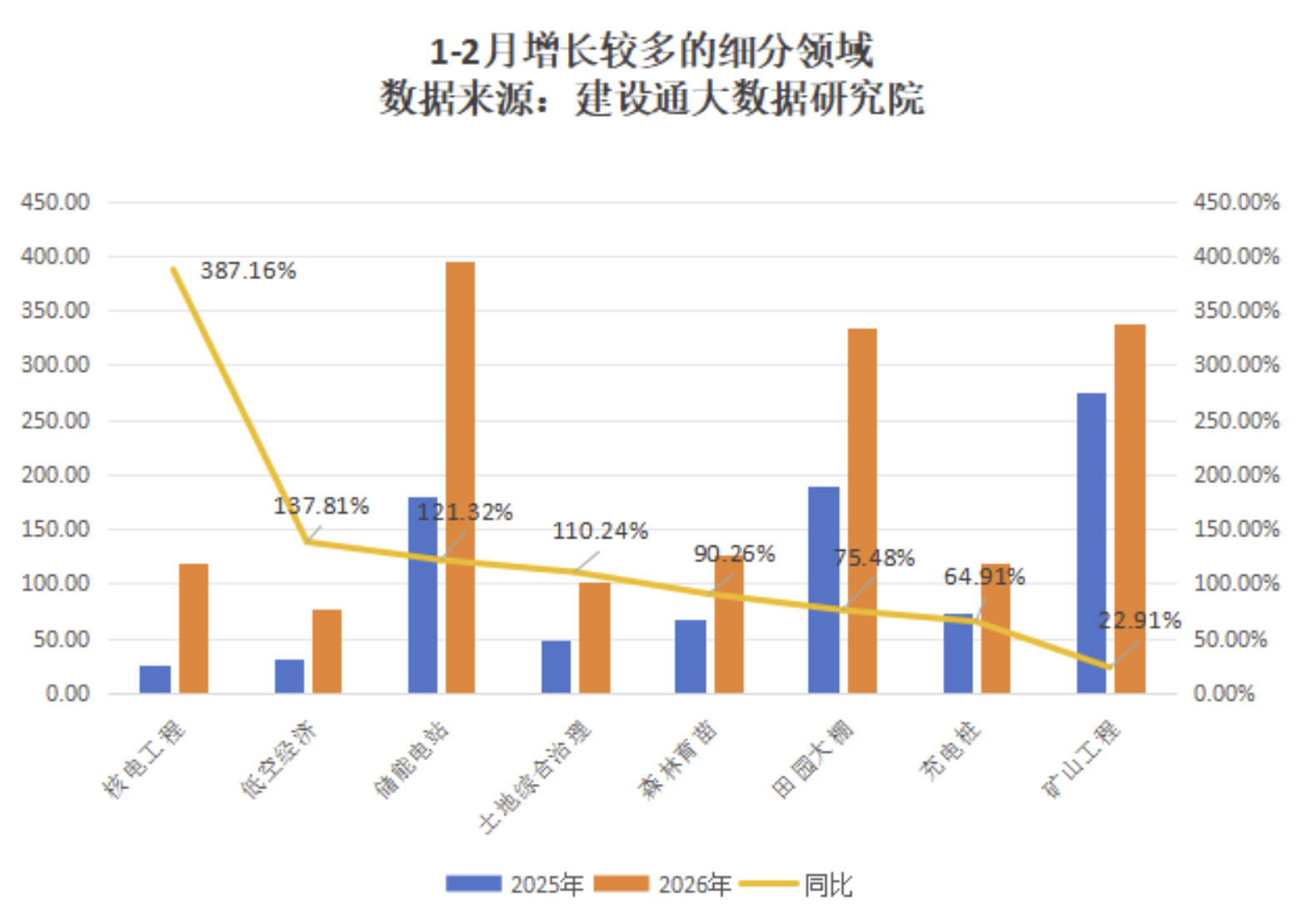

从领域来看,1-2月的中标结构已经发生了质变:

储能从179到396亿,翻倍增长
核电从24到119亿,近乎5倍增长
矿山、土地综合治理、低空经济也都是对中标增长贡献度居前的细分领域。
上周帮朋友看一个储能项目的控制价文件,我发现自己连“磷酸铁锂电池储能EPC平均报价1.0353元/Wh”这个单位都看不懂。朋友给我科普:储能电芯报价现在集中在0.325-0.35元/Wh,碳酸锂价格每涨1万,储能电芯成本就涨0.006元。
这些知识,定额书上根本没有。
现在能做什么?
如果你也面临同样问题,建议你做三件小事:
第一,去公共资源交易中心网站。 搜“储能EPC”或“算力中心”,下载三份中标公示。不用看全文件,就看两个地方:工程量清单和综合单价分析表。截图保存,建立一个《新赛道单价库》。
第二,关注两个公众号。 “中国储能网”和“IDC圈”。每天花10分钟刷刷,主要是看新项目的建设内容描述——比如“总算力40000P”“液冷空调系统”“独立储能电站”,这些词看熟了,以后投标时才知道去哪找定额。
第三,跟你们公司的新能源事业部(如果有)喝杯咖啡。 问问他们最近投标遇到哪些计价问题,定额缺项怎么处理的。这种内部情报,比你在网上搜一个月都有用。
三、钱更难要了,你得学会“过程掐尖”
——结算周期无限拉长,回款全靠“掐尖”

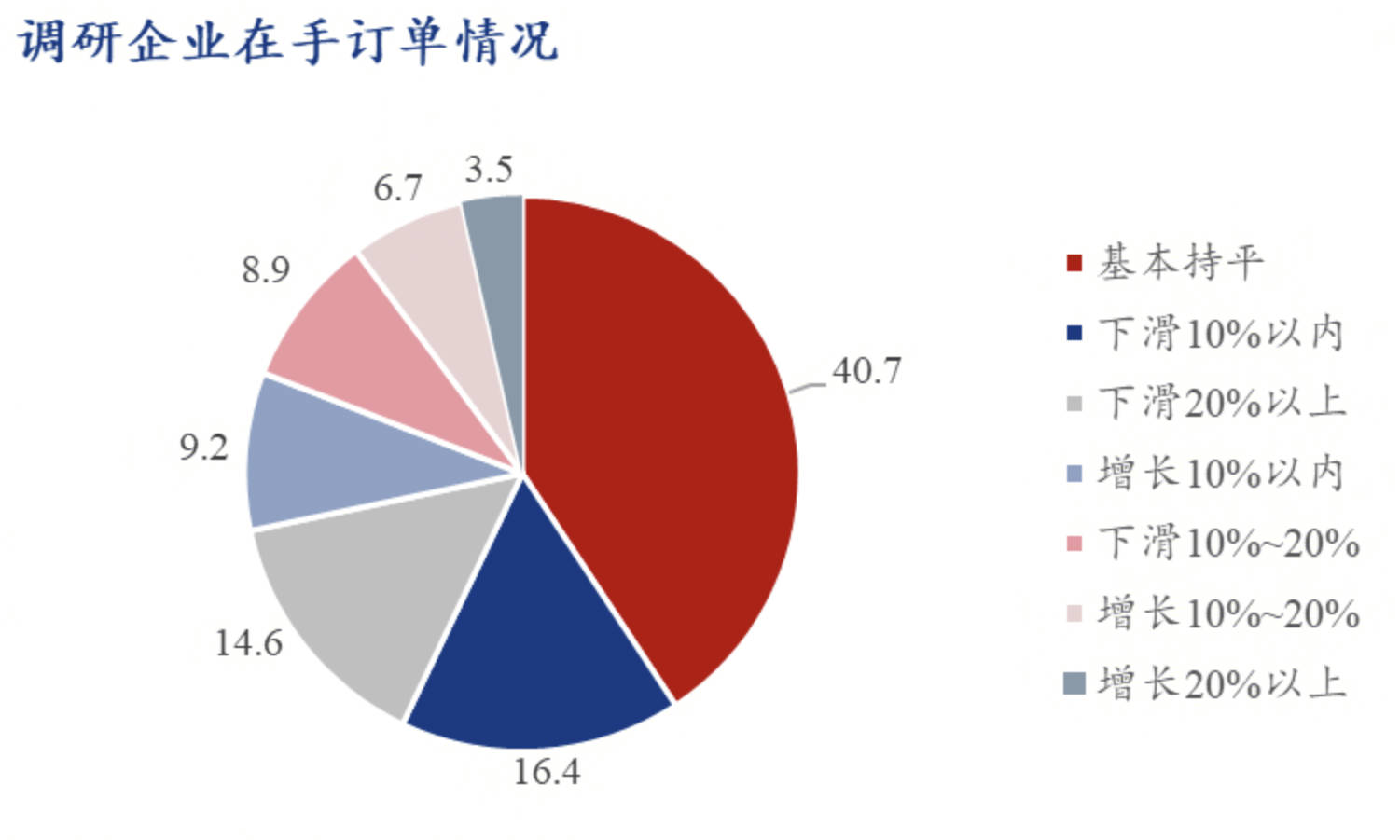

调研数据显示,2026年企业在手订单下滑的占比39.9%,“好于去年”的仅10.5%。

这是什么概念?
僧多粥少。项目少了,但干完活的人都在等着结账。
甲方压着你的结算,后面还有十几家排队。
以前我们习惯“平时粗放干,最后搞结算书”。
现在这套行不通了——项目干完,甲方根本不给你谈判空间。
现在能做什么?
把“按月报量”做成“按月结算”。
上周我开始执行一个新规矩:每月25号,不管甲方要不要,我都主动报一份《本月已完成工程量及变更签证汇总表》。表里就三块:
本月完成产值(附影像)
本月新增签证(附编号)
累计已报未付金额(让甲方心里有数)
目的不是让甲方当月就付钱,而是把争议化解在过程中。如果甲方对哪个单价有异议,当月就提出来,当月解决。拖到最后,你说不清楚,他也说不清楚。
如果甲方欠款导致停工怎么办?
上周隔壁项目停工了,他们的造价员给我看了一份《停工索赔台账》,记了三项:
人工:钢筋工15人×窝工天数×日工资
机械:塔吊租赁费×天数(附租赁合同)
管理费:项目经理工资分摊×天数(附工资表)
他说,不管最后能不能赔下来,先把账立着。甲方哪天想谈复工,这就是筹码。
四、企业对造价员的要求变了
——只算量的,不如会算账的

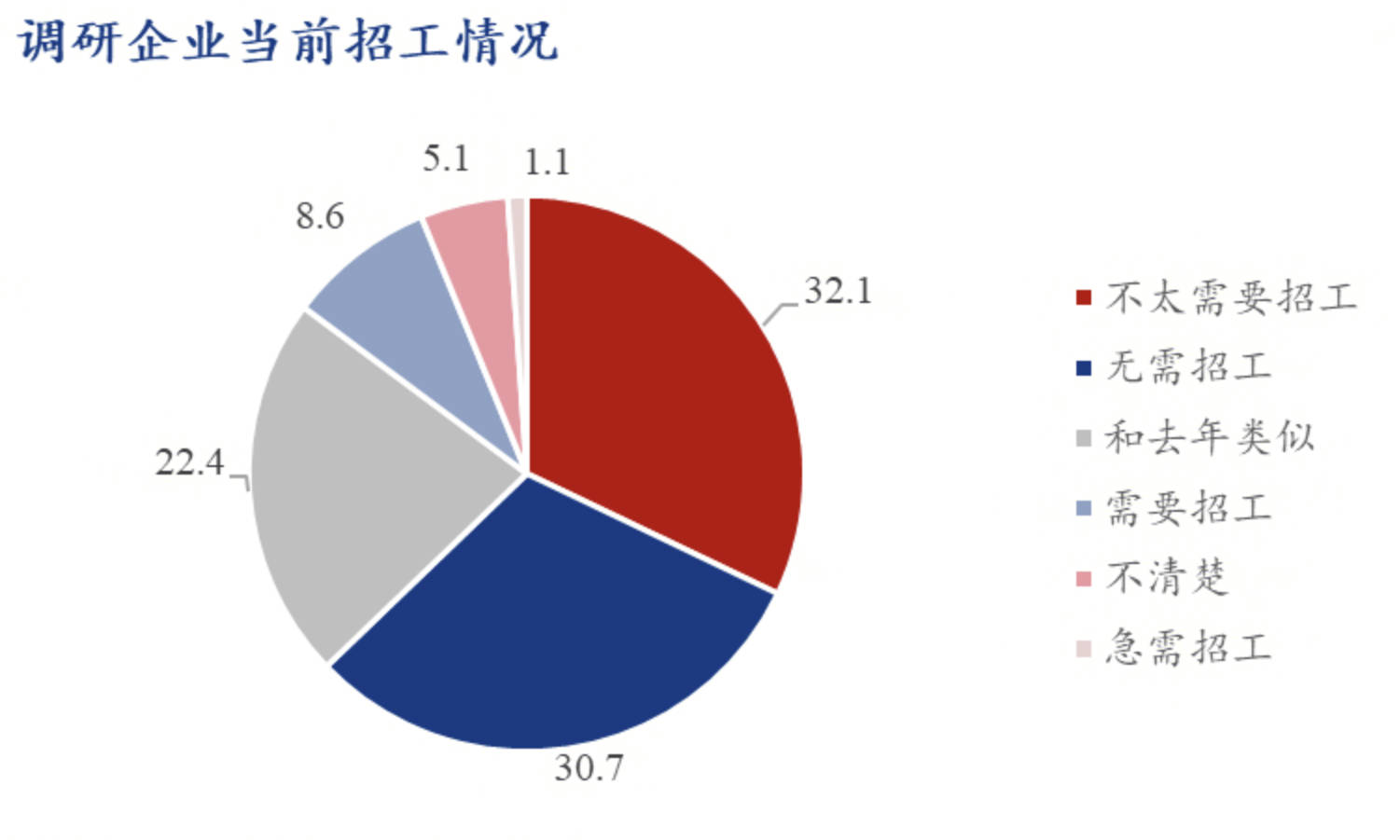

调研数据还有一个细节:2026年有明确招工需求的企业占比仅9.7%,“急需招工”的从3.3%降到1.1%。

招的人在减少,但要求却在提高。最近招聘网站上冒出来的热门关键词是:全过程咨询、EPC造价、索赔专家。
什么意思?
企业需要的不只是会算量的人,而是能看懂合同、能预判风险、能跟甲方谈判的人。
有同行分享他们公司今年的变化:以前投标是“抓壮丁”,我算量、技术员画图、市场部盖章,各干各的。今年成立了投标工作小组,市场部+成本控制部牵头,商务组、技术组、编制组、审核组四类人一起过标书。
不会沟通的造价员,正在被淘汰。
现在能做什么?
练习“翻译”能力。
把“这个量我算了两遍没错”翻译成“根据第XX条计算规则,这个部位应该这样算”
把“甲方凭什么不给钱”翻译成“合同第XX条约定,这种情况可以索赔”
把“这个价格肯定低了”翻译成“对比最近三个同类项目的中标价,我们的报价在合理区间”
争议谈判的核心,从来不是谁声音大,而是谁有依据。
五、写在最后,一点想法
行业在变,人员能力要求在变,聚焦当下我们可以做的“仰望星空,脚踏实地”:
(一)先做好手头儿的工作
1、整理你的“证据链”
选一个正在进行的项目,把签证单、影像资料、收方单、材料验收单全部归到一个文件夹。命名规则:日期+部位+事项。比如“0316+地下室底板+防水变更”。下周开始,新发生的每一笔签证,都按这个规则归档。
(二)未雨绸缪,厚积薄发
1、建一个“新赛道单价库”。
本周目标:下载两份储能或算力项目的控制价文件,摘录10条你以前没见过的新单价,放进Excel。不要求全看懂,先混个脸儿熟。
2、复盘一个争议案例。
回想去年你最头疼的一次结算争议,回答三个问题:
当时为什么吵?(单价争议?工程量争议?合同条款理解不一致?)
最后怎么解决的?(甲方让步?你们让步?第三方调解?)
如果重来一次,你会提前做什么?
把你的答案写在手机备忘录里——这是你明年跳槽时,面试官最想听的故事。
6000亿蒸发,听起来很远……
但落到工位上,就是签证单被退回、回款周期拉长、新项目看不懂、老板要求变高。
市场淘汰的从来不是“干活的人”,而是“只会一种干法的人”。
你们今年遇到哪些新问题?评论区聊聊,咱们一起想办法。
共28条评论
施工单位20年造价经验,希望和大家分享一些走过的路,踩过的坑!
已发表4篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 套定额4步骤,精准组价
- 从“凭经验”到“靠数据”:2026年成本测算、成本分析与管控体系搭建实战指南
- 住建部 + 自然资源部联合发文!新政要求造价人必须立刻转变的 3 个工作逻辑
- 1 重构·变革·升级·厘清·整治——2026年工程造价行业转型五大关键词深度解读与实战指南
- 2 财政部10号文落地:甲供材“宽松简易计税”终结,成本命脉再调整
- 3 施工单位抬高工程造价6大手段,全是审计要点
- 4 造价人必看!工程预结算 15 条高频争议,一次讲透
- 5 打破“审计即讨债”魔咒:2026年审计流程与管控模式升级深度解读与实战指南
- 6 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方最爱(概估算篇)附可直接复制的模板
- 7 土建算量+计价常见高频问题汇编手册-共380页
- 8 施工单位必看!钢筋算量5大易漏项核心解析
- 9 市政工程土石方系数换算 重难点解读
- 10 人社部:职称评审即将迎来大改!
- 11 审计揭秘:高估冒算、重复计价、漏项——结算审计三大“利润杀手”深度解析与避坑指南
- 12 告别“定额依赖”,拥抱“市场定价”——GB/T 50500-2024新版清单实战应用深度解读
- 13 新手做造价老是漏、错、慢?掌握这些技巧帮你提高效率!
- 14 一造打大咖李毅佳:跟我学一造,先来领资料
- 15 市政工程土石方系数换算
- 16 钢材材质Q235B和Q355C的含义是什么?你知道吗?不同牌号价格差异有多大?
- 17 招投标人注意!两大新政落地,踩这3条红线或直接废标!
- 18 土方量计算你学会了吗?
- 19 为什么说26年是一造最简单的一年?
- 20 告别“定额依赖症”:24新清单背后的市场化镇痛与重生
- 21 告别“套定额”,学会“算市场”——定额市场化改革后如何组价、报价、审价实战指南
- 22 2026年行业价目表出炉!揭秘!价格原来是这样定的
- 23 造价人必拿丨各专业资料全打包送,一造、土建、安装……
- 24 工程造价信息中的材料与实际采购不符,结算如何调整?
- 25 投标文件未响应实质性要求,这也能中标?
- 26 合同纠纷这8大坑,注意啦,别再被坑
- 27 工程结算失真的 8 个真正原因,掌握这些再也不用扯皮了
- 28 土建算量注意事项(从计算设置到构件绘制,全方面解析)
- 29 告别手算!安装造价提效神器
- 30 别踩坑!24新清单措施项目清单,这4条规矩记死不亏
- 31 造价成果有了“专属身份证”
- 32 从入门到精通!安装造价强电、弱电、给排水要点全攻略。
- 33 【干货】最全工程造价审计的流程与技巧,建议收藏!
- 34 零基础学员先从给水系统的概念、分类及组成学习起!
- 35 甲方土建工程师与乙方施工员的区别在哪里?
- 36 广联达精准算量技巧:柱子最容易出错的3大高频问题
- 37 造价人AI实操手册:从“知道”到“用起来”
- 38 造价工程师专属 AI 提效提示词库(建议收藏备用)
- 39 新版《招标投标法》将是造价咨询的救命药?还是安慰剂?考验行业内功的时候到了
- 40 造价人必须知道的速算小技巧(钢筋网片、钢管、镀锌钢板)
- 41 土方开挖新清单计算规则地方与国家的异同,谁更有说服力?
- 42 实名制动真格!造价行业迎来“三重洗牌”
- 43 工程造价常用材料算量公式
- 44 163张俄语图纸,差点让我这个技术负责人崩溃
- 45 工程量计算争议这样解决最合理
- 46 EPC工程总承包全过程十大管控要点
- 47 广联达GTJ系列高频问题:板/筏板附加钢筋与CAD图纸旋转技巧
- 48 工程签证这样做,不用担心甲方拒签
- 49 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方、招标代理最爱(控制价/标底篇)附可直接复制的模板
- 50 各种常用管道管径的表示方法及对照表
