土方外运能用“砂石换填垫层+构筑物”这个公式算吗,施工方必看

土方外运砂石换填垫层+构筑物这个公式算吗,施工方必看

做土建造价的同行,是不是都感觉算土方外运是不是很麻烦也很绕?尤其是带放坡、工作面,还有级配砂石换填、肥槽回填的项目,算来算去量差巨大,要么少算亏钱,要么算多审计不认可每个人理解都不一样,内耗严重。好多人用广联达GTJ2026算土方,对着开挖、换填、回填、筏板体积,纠结要不要乘折算系数,今天拿软件工程量,对比了一下两种算法的差异分享给大家:

GTJ2026软件大开挖已经包含放坡和工作面,算至砂石换填垫层底标高,数据如下:

1.大开挖土方:75500m³(自然方,含放坡、工作面)

2.级配砂石换填:12000m³

3.回填土:38000m³

4.筏板基础:25500m³(构筑物核心体积)

人算外运,都纠结1.15折算系数,到底用不用?两种思路算出来量差5700m³

一、不乘1.15系数,简单粗暴的计算

这个算法最直白,就是同口径相减,GTJ出的量全是自然方,不用额外折算,适合快速对账、现场粗算,步骤特别简单人会说人家软件就是这样算的啊,能唬住人。

1.回填方计算:大开挖总量 - 砂石换填 - 筏板基础 = 75500 - 12000 - 25500 = 38000m³,和软件出的回填量完全对上,逻辑就是挖出来的坑,减掉砂石和筏板占的空间,剩下的全是基坑周边要回填的土。

2.外运土方计算:大开挖 - 回填 = 75500 - 38000 = 37500m³。

这个简化公式可以直接记:外运土方 = 级配砂石换填 + 筏板基础=12000+25500=37500m³,和上面软件的结果一样的,算量很快,现场对量看一眼就能核对。

3.问题:未考虑回填土38000m³是回填完成后的压实方,要用的自然方土(38000*1.15)更多了。

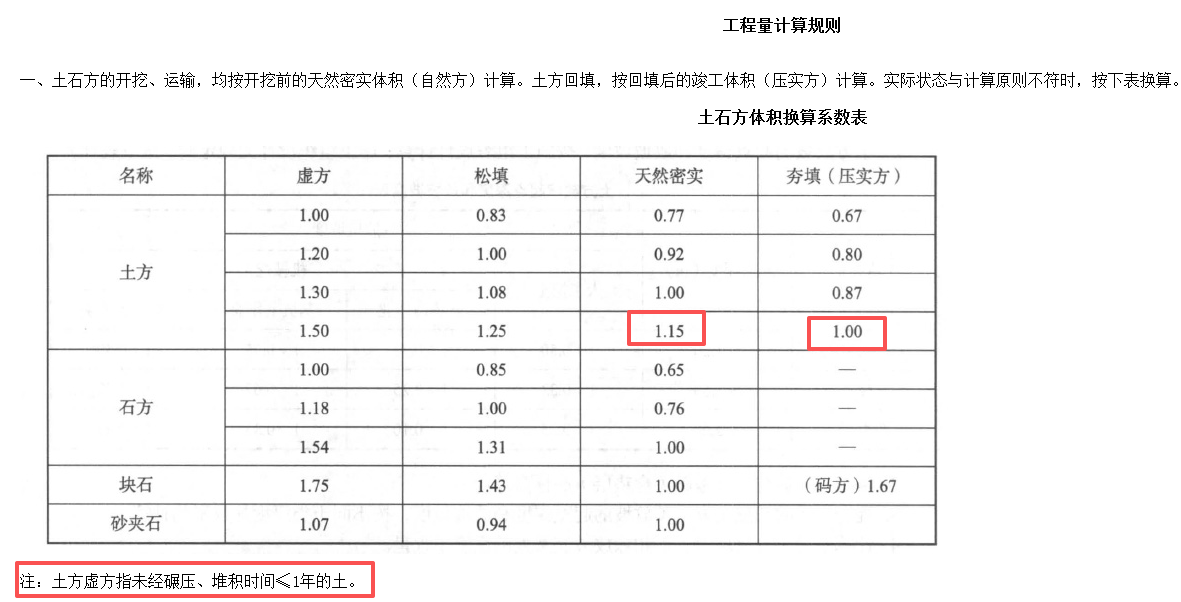

二、乘1.15折算系数,考虑压实方差异

1.回填方计算和思路一致:38000m³(压实方);

2.外运土方计算:大开挖土方 - 回填方×1.15 = 75500 - 38000×1.15 = 31800m³。

两种算法一对比,量差直接出来了:37500 - 31800 = 5700m³,这可是6000方的差距啊能给你老板多挣几十万。

三、两种方法的使用场景

1.快速估算测算、编最高投标限价时可以直接用外运=砂石换填垫层+构筑物这个公式,因为土方现场施工本来出入就很大,乱七八糟的事情都可能发生,前期这样算已经是比较准的了,先确定外运方量再去算回填方量这种逆向思维反而效率

2.正式结算时就要实打实的按实际情况算,因为用GTJ2026算大型复杂土方容易出比如用南方CASS软件结合测量报告的数据去算土方量,同时考虑现场堆土和倒运土的实际情况

3.有人会说,南方CASS会作假,测量报告一般都是假的,咱们先控制变量,不提这种极端情况。

其他讨论这个技术含量不是很高,但是也给大家提高了一直思维模式和参考的价值,如有不妥当的,欢迎留言评判指正。

土方外运


新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
4
收藏 5
评论 4
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

高级工程师、一级建造师、造价工程师、监理工程师、擅长土建和市政造价

已发表51篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
