做钢筋造价、施工的朋友都懂:总量差一点,项目亏一截。对施工单位而言,每一分钢筋量都关系到成本与利润,很多时候不是我们不会算,而是图纸没写、图集没细讲、软件默认不处理,那些“看不见”的量,悄悄就漏了。
今天这篇,专为施工单位整理,把多年钢筋业务研究浓缩成5个影响总量最大的关键点,全是实战对量、争议最多、最容易丢量的内容。不管你是施工员、造价员,看完都能心里有底、对量有依据,守住项目利润不流失。
一、 柱在基础内的箍筋间距:远不止“三根”那么简单

很多甲方会“一刀切”地要求基础内柱箍筋按2根或3根计算,但这真的符合图集要求吗?
核心依据:

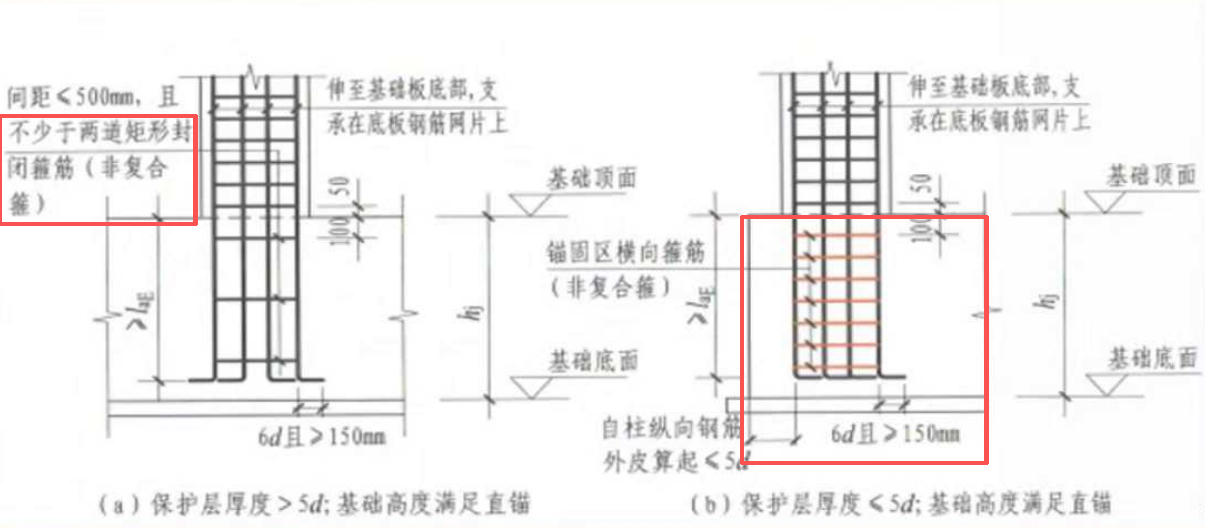

根据16G/22G图集要求,当柱的纵向钢筋在基础内的保护层厚度 ≤ 5倍钢筋直径(5d)时,锚固区需要增加横向箍筋,其间距应为100mm和5d两者取小值,而不再是默认的500mm。

常见场景:
1. 柱位于基础边缘:保护层厚度小,需加密。
2. 柱位于基础梁上:柱在梁高范围内的保护层厚度可能≤5d,而在筏板范围内则>5d。这种情况非常普遍,需分段处理。
3. 十字相交基础梁:柱角筋可能位于梁的转角处,保护层厚度较小,也应考虑加密。
总结:框架柱和端柱,保护层≤5d时,应按间距100和5d取小布置封闭箍筋;暗柱和剪力墙则应参考10d。对于部分位于梁中、部分位于板内的构件,需手工计算并增加根数。
二、 刚性地面:柱箍筋加密的“隐形”区域
“刚性地面”这个词大家不陌生,但它的具体定义和影响范围,往往被忽略。
核心依据:

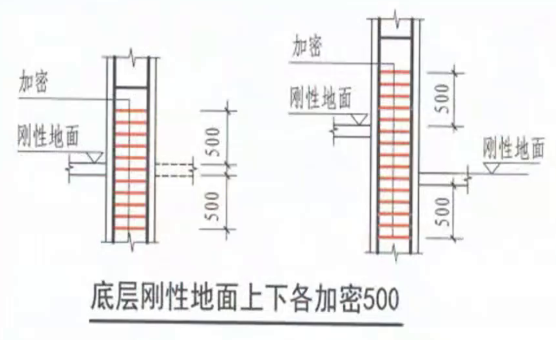

17G101-11图集(及22G相关图集)明确指出,刚性地面(如现浇混凝土地面、石材地面等)上下各500mm范围内,柱箍筋应加密。

判断与计算:
1. 若原加密区已覆盖:对工程量无影响。
2. 若原加密区未完全覆盖:需在柱的属性中增加“下加密范围”。
3. 若刚性地面在非加密区:则影响最大,需额外计算加密箍筋。
软件设置

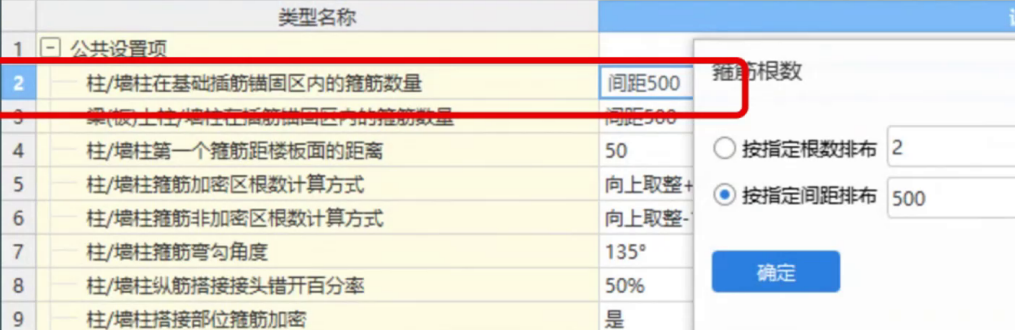

软件处理:在柱私有属性→钢筋业务属性→下加密范围直接输入总长。
三、 保护层厚度变化:影响的不只是混凝土

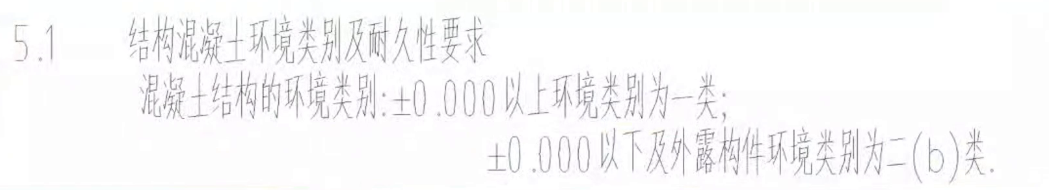

当地上、地下部分环境类别不同(如一、二类环境),保护层厚度要求也不同(如20mm和35mm)。但图纸上柱的截面尺寸可能相同,这时该如何处理?(环境类别不同,保护层一变,钢筋就少算)

![]()

核心依据:

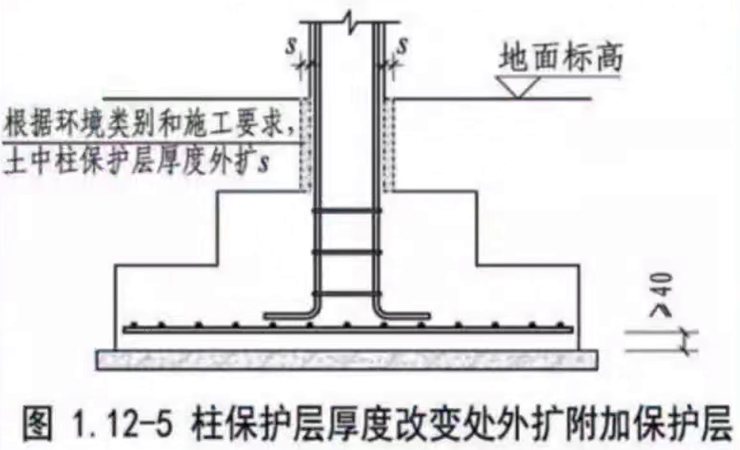

根据17G101-11图集,为保证纵向钢筋的保护层厚度满足要求,应在保护层较厚的区域外扩混凝土截面尺寸。
钢筋算量技巧:
千万不能直接修改基础层保护层厚度!否则钢筋会算少。
正确做法:
1. 算钢筋时:地上地下都按地上部分的保护层厚度(如20mm)和截面尺寸(如400×400)计算,确保钢筋长度正确。
2. 算混凝土时:另存一份文件,将地下部分的截面尺寸改为外扩后的尺寸(如430×430),再计算混凝土、模板等工程量。
对量的影响:影响所有外圈和内圈箍筋的长度,以一类与2A类环境为例,一组4×4肢箍可增加约100mm长度,积少成多,总量可观。
四、 图元抗震 vs. 工程抗震:弯钩长度的对决

这个设置直接影响非框架梁、基础梁以及所有非抗震构件的箍筋弯钩平直段长度。
核心区别:

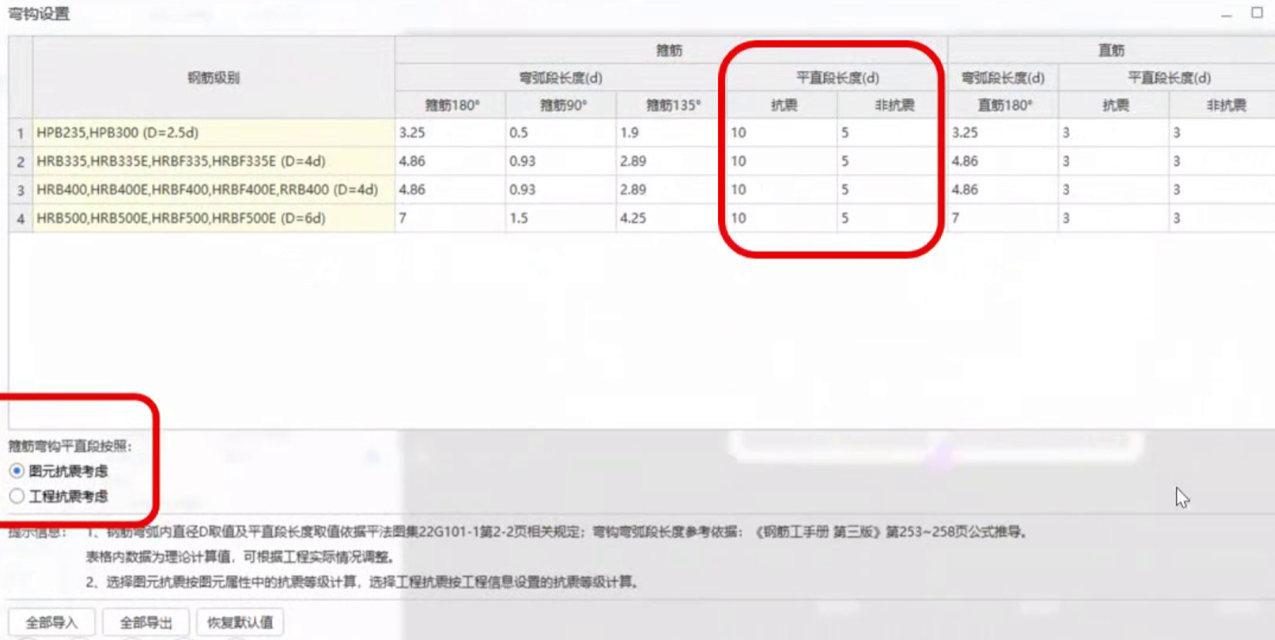

图元抗震:框架梁、柱等抗震构件按10d计算弯钩平直段;非框架梁、基础梁等非抗震构件按5d计算。
工程抗震:所有构件(无论是否抗震)均按10d计算。
甲方通常要求“图元抗震”,但这可能不符合图纸要求。如果图纸总说明中明确写了“所有梁、柱的箍筋弯钩平直段长度均不小于10d”,那么就应该选择“工程抗震”。
对量的影响:
非框架梁:5d → 10d。
基础梁:影响巨大,因其箍筋量大。
剪力墙拉结筋:更隐蔽的影响。即使选择“工程抗震”,软件对带肋钢筋的拉结筋,仍按圆钢的算法(1.9d+5d)计算。实际上,带肋钢筋(三级钢)的135°弯钩应为(2.89d+5d)。这个差异每个拉结筋都会产生,对总影响巨大。
五、 楼梯起步距离:50mm与半间距之争
最后一个小细节,但影响却不小。楼梯梯板的上部纵筋,第一根钢筋的起步距离是多少?
核心依据:
18G901-2图集明确要求,楼梯板的上部纵筋起步距离为50mm。
软件默认:
软件(尤其是参数化楼梯)默认的起步距离通常是S/2(S为钢筋间距)。
软件改法:把起步距离直接改成50。
今天分享的这5个知识点,都是钢筋算量中“细而不小”的要点。它们或许不是每个项目都会全部涉及,但一旦遇到,对钢筋总量的影响就可能以吨计。这些量,图纸上可能没有,软件默认可能算不对,甲方规则可能不让改,但它们都白纸黑字地写在图集和规范里。希望今天的内容能对大家有所启发,让我们在未来的算量对量工作中,更加自信、更加专业!
互动话题:你在工作中还遇到过哪些“甲方定死”或“容易漏算”的钢筋量?欢迎在评论区分享交流!
共28条评论
已发表10篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 广联达GTJ系列高频问题:板/筏板附加钢筋与CAD图纸旋转技巧
- 新版《招标投标法》将是造价咨询的救命药?还是安慰剂?考验行业内功的时候到了
- 2024版新清单计价标准实施半年复盘与实战指南
- 1 重构·变革·升级·厘清·整治——2026年工程造价行业转型五大关键词深度解读与实战指南
- 2 财政部10号文落地:甲供材“宽松简易计税”终结,成本命脉再调整
- 3 施工单位抬高工程造价6大手段,全是审计要点
- 4 造价人必看!工程预结算 15 条高频争议,一次讲透
- 5 打破“审计即讨债”魔咒:2026年审计流程与管控模式升级深度解读与实战指南
- 6 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方最爱(概估算篇)附可直接复制的模板
- 7 土建算量+计价常见高频问题汇编手册-共380页
- 8 施工单位必看!钢筋算量5大易漏项核心解析
- 9 市政工程土石方系数换算 重难点解读
- 10 人社部:职称评审即将迎来大改!
- 11 审计揭秘:高估冒算、重复计价、漏项——结算审计三大“利润杀手”深度解析与避坑指南
- 12 新手做造价老是漏、错、慢?掌握这些技巧帮你提高效率!
- 13 告别“定额依赖”,拥抱“市场定价”——GB/T 50500-2024新版清单实战应用深度解读
- 14 一造打大咖李毅佳:跟我学一造,先来领资料
- 15 市政工程土石方系数换算
- 16 钢材材质Q235B和Q355C的含义是什么?你知道吗?不同牌号价格差异有多大?
- 17 招投标人注意!两大新政落地,踩这3条红线或直接废标!
- 18 土方量计算你学会了吗?
- 19 为什么说26年是一造最简单的一年?
- 20 告别“定额依赖症”:24新清单背后的市场化镇痛与重生
- 21 2026年行业价目表出炉!揭秘!价格原来是这样定的
- 22 告别“套定额”,学会“算市场”——定额市场化改革后如何组价、报价、审价实战指南
- 23 掏家底了:各专业资料全打包送,一造、土建、安装……
- 24 投标文件未响应实质性要求,这也能中标?
- 25 合同纠纷这8大坑,注意啦,别再被坑
- 26 工程造价信息中的材料与实际采购不符,结算如何调整?
- 27 工程结算失真的 8 个真正原因,掌握这些再也不用扯皮了
- 28 土建算量注意事项(从计算设置到构件绘制,全方面解析)
- 29 告别手算!安装造价提效神器
- 30 造价成果有了“专属身份证”
- 31 从入门到精通!安装造价强电、弱电、给排水要点全攻略。
- 32 别踩坑!24新清单措施项目清单,这4条规矩记死不亏
- 33 【干货】最全工程造价审计的流程与技巧,建议收藏!
- 34 零基础学员先从给水系统的概念、分类及组成学习起!
- 35 甲方土建工程师与乙方施工员的区别在哪里?
- 36 广联达精准算量技巧:柱子最容易出错的3大高频问题
- 37 造价工程师专属 AI 提效提示词库(建议收藏备用)
- 38 造价人AI实操手册:从“知道”到“用起来”
- 39 造价人必须知道的速算小技巧(钢筋网片、钢管、镀锌钢板)
- 40 实名制动真格!造价行业迎来“三重洗牌”
- 41 土方开挖新清单计算规则地方与国家的异同,谁更有说服力?
- 42 163张俄语图纸,差点让我这个技术负责人崩溃
- 43 EPC工程总承包全过程十大管控要点
- 44 工程量计算争议这样解决最合理
- 45 造价效率翻倍!造价师AI提效:保姆级提示词库--甲方、招标代理最爱(控制价/标底篇)附可直接复制的模板
- 46 工程签证这样做,不用担心甲方拒签
- 47 钢筋清单描述为什么要写“HRB400”或者“HPB300”,而不写“三级钢筋”或者“二级钢筋”?
- 48 施工方必藏|结算审计全流程避坑,守住利润不被核减
- 49 造价人必看!预算中容易遗漏的100项,你中招了吗?
- 50 各种常用管道管径的表示方法及对照表
