工程干得漂漂亮亮,结算却被大幅核减资料不全、签证无效、暂估价未认价、现场与图纸不符……每一个坑都在吞掉项目利润。

本文以大型住宅总承包项目实战复盘为基础,完整拆解结算审计准备、现场核查、争议处理、风险防控全流程,帮施工方从被动挨审”变“主动控审”,少核减、快定案、稳回款。

一、结算审计先抓核心:资料齐,流程顺

审计不下结论、不启动核对,90%是资料缺、手续乱

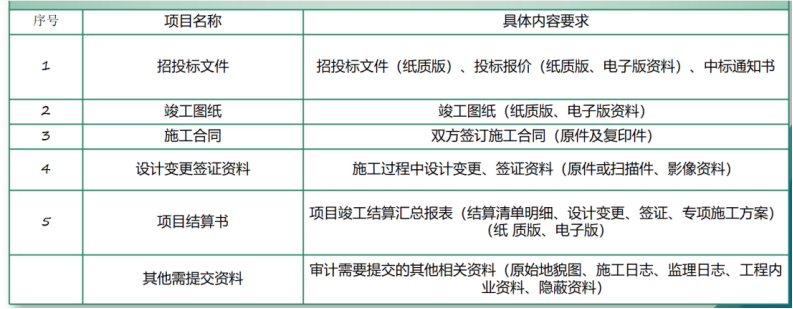

结算审计必备资料清单

核减

二、现场审计查什么?核减全在这些细节里

现场审计只看三件事:没做、做的啥、与图纸/清单是否一致

土建高频核减点

 设备井、管道井抹灰未做 → 按单价扣除

 电梯井吸音板、保温层未施工 → 直接核减

 石材踢脚线、楼梯栏杆降标(不锈钢改铁艺)→ 价差扣除

 女儿墙内侧抹灰、防火窗未安装 → 大额扣减

 入户门未达防火标准 → 按实调整

安装高频核减点

 给水/排水阀门、地漏、伸缩节未安装

 采暖温控器、壁挂炉配套装置缺失

 壁灯、插座、火灾报警、可燃气体探测设备未装

 管材以次充好、钢管换塑料管 → 按实扣减

室外配套核查重点

 道路厚度、铺装面积、垫层做法

 给排水井数量、材质、规格

 电缆敷设规格、长度、型号

 绿化苗木数量、胸径、密度与图纸一致

三、结算审计高频争议案例:踩一次亏一次

案例1:暂估价材料施工中未认价,结算时损失惨重

案例描述: 某项目楼梯花岗岩、钢制防火门、HDPE管等材料,总价超3000万元,在招标清单中列为“暂估价”。施工过程中,建设单位未组织认质认价。结算审计时,审计方要求重新组织招标、比价来确定价格,导致结算进度严重拖延,且最终价格低于施工方预期,造成约100万元损失。

原因分析:

过程管理缺失: 双方均未重视暂估价材料的定价流程,将其拖至结算阶段解决。

程序违规风险: 暂估价金额巨大,超过法定招标限额,结算时补办手续复杂且可能违规。

格失控: 结算时重新定价,施工方完全失去主动权,价格受审计和市场制约。

解决方案:必须按程序及时认价 施工中,一旦图纸明确,应立即启动认质认价程序,取得建设单位、监理的书面确认文件。

教训: “暂估价”不是“不管价”,拖到结算就是“炸弹价”。

案例2:现场签证“包干价”被审计按定额重算

案例描述: 现场变压器拆除及保护搭拆,施工方办理了总额约55万元的包干价签证(含人工469623元),手续齐全。但审计时,审计方不认可包干价,坚持按定额子目重新计算,结果费用远低于签证金额。

原因分析:

计价依据冲突 现场为求方便签“包干价”,但合同通常约定结算按定额或清单计价。审计以合同约定为准。

签证内容不“可计量” 签证只写了总价和工作内容,未详细描述工料机消耗或工程量,给审计重算留下空间。

对审计原则不了解: 审计的核心原则是“按合同、按定额、按图纸”,对无详细支撑的包干价持怀疑态度。

解决方案与教训:

签“量”不签“价”: 现场签证应尽量签确认的事实、工程量、施工工艺,而非直接签总价。价格由预算人员按合同规则计算。

了解审计习惯: 提前与审计沟通,了解其对签证的审核要求。

教训: 签证的“事实描述”比“金额结论”更重要。

案例3:设计变更未进行经济比对,直接亏损

案例描述: ① 楼梯石材踢脚线取消,不锈钢栏杆改为铁艺栏杆;② 幼儿园装修标准从中档降为普通。项目经理按设计变更直接施工,结算时才发现变更后的项目投标单价高,取消或降标后造成巨额亏损(案例分别损失300万和80万)。

原因分析:

技术成本“两张皮”: 工程部门只关注技术执行,不关心变更背后的经济影响。成本部门未提前介入。

变更前未做盈亏分析: 未将变更后的做法与投标单价进行对比,盲目施工。

内部沟通“不交圈”: 项目内部缺乏成本预警机制。

教训: 先算账,后干活。变更不只是技术问题,更是商务问题。

案例4:土方/渣土签证过于简单,被大幅审减

案例描述: 渣土外运,现场签证办理为“50元/m³”,但未附运距、土质、处置方式等任何说明。结算审计时,审计方直接按当地造价信息中的“渣土清运”子目(如5.29元/m³)计价,300多万元费用被审没。

原因分析:

签证内容空洞 只有单价和总价,没有可复核的工程量计算基础和施工情况描述。

现场人员缺乏造价知识: 工程师以为签了字就行,不了解签证需要“可审计”的细节。

与造价人员脱节: 场签证未让造价人员提前审核格式和内容。

教训: 一份好的签证,应能让一个不熟悉项目的审计人员根据其内容重新计算出价格。

案例5:过程资料缺失,事后补签艰难

案例描述: 项目周期长达四五年,过程中人员变动大,许多变更签证签字不全,影像资料未留存。结算审计介入时,很多施工情况已无法考证。审计对资料不全的部分不予认可,施工方为了补资料四处求人,代价高昂且效果甚微。

原因分析:

资料管理无体系: 没有专人负责,没有归档制度。

缺乏过程存档意识: 认为“干了活就行”,忽视资料的过程同步性。

人员变动交接不清: 离职人员未妥善移交工作资料。

教训: 审计眼中,“没有资料等于没发生”。资料是结算的“硬通货”。

、给施工方的六条“生存法则”

1.吃透合同:合同是结算的依据,项目经理、成本人员必须对合同条款了如指掌。

2.管好变更:任何变更都要先算账、后签字、留影像、存资料。

3.及时确价:暂估价材料、变更单价,在施工过程中就要确价,不要等结算。

4.资料同步:施工日志、监理日志、影像资料、隐蔽记录,要与施工进度同步完成。

5.交圈协同:打破部门壁垒,工程、成本、法务定期沟通,形成管理合力。

6.定期复盘:每个项目结束后,组织复盘总结,把经验转化为制度、把教训转化为标准。

、造价审 vs 造价鉴定:千万别走错路

 造价审计:民事协商,双方委托,签字生效

 造价鉴定:司法程序,法院/仲裁委托,结论强制

对比

维度

造价审计

造价鉴定

法律

性质

民事调解行为,需双方签字

司法诉讼行为,法院 / 仲裁委托

材料

来源

委托方提供 + 审计自行调查

仅限委托方移交,不得私自取证

结论

效力

可出具多种意见,协商生效

唯一确定,具备强制执行力

适用场景

双方协商、资料齐全

纠纷涉诉、无法达成一致



一旦进入鉴定,再退回审计难度极大,能协商不审计,能审计不鉴定

结语

结算审计不是“最后对账”,而是全过程管理的总验收

结算审计,不怕“审”,就怕“没准备”。提前布局、过程管控、资料齐全,才能在审计中立于不败之地。


新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
4
收藏 17
评论 1
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

造价实战专家,专注土建 / 钢结构 / 精装修 / 房屋修缮造价实战培训

已发表6篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
