广联达精准算量技巧:柱子最容易出错的3大高频问题
造价狮老康
官方认证权威媒体作者
2026-03-30
|
6738阅读
2
赞
最近收到很多关于柱子广联达软件钢筋算量的问题,下面整理了3个最常见的问题以及解决方法,希望能帮到大家,提高工作效率,如果还想学习更多的内容,点这获取更多造价资料~
问题:
土建计量GTJ中,框架柱/暗柱/端柱汇总计算提示:直筋长度的计算结果小于0,如何处理?
解决方案:
注:GTJ2026/GTJ2025的1.0.36.3及以上版本对此问题做了优化,若使用低版本软件,建议可升级到新版本后再汇总查看。
若已经使用新版本或不想要升级版本,需要鼠标左键双击错误提示,即可定位并选中柱图元,然后按如下方法操作:

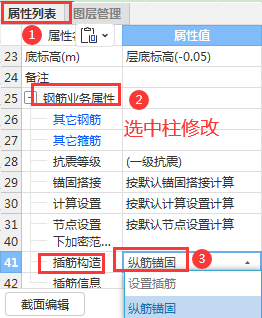

方法一:选中柱,点击【属性列表】---钢筋业务属性---将“插筋构造”中的“设置插筋”改成“纵筋锚固”---再汇总计算。如图:

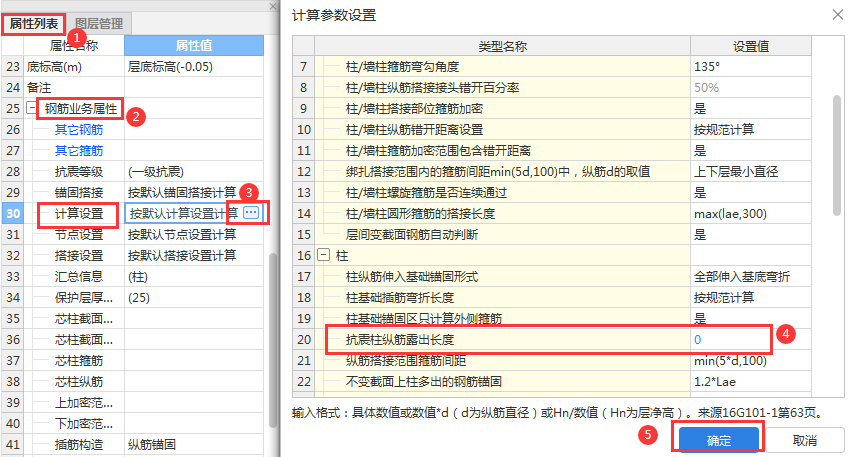

方法二:选中柱,点击【属性列表】---钢筋业务属性---计算设置---将“抗震柱纵筋露出长度”/"非抗震柱纵筋露出长度”/“抗震/非抗震暗柱/端柱纵筋露出长度”修改为0---点击确定---再汇总计算。
如图:
(根据柱是否抗震判断修改抗震柱/非抗震柱的设置,根据柱为框架柱或暗柱/端柱判断修改柱/暗柱/端柱的设置,如三级抗震的框架柱,则修改抗震柱纵筋露出长度)。

方法三:柱子位置有柱帽或有较高的梁/圈梁/条形基础等图元或柱中间位置有梁/圈梁/板导致的,可以先将柱帽/梁/圈梁/条形基础/板等图元移动到其他位置或【图元存盘】后删除,汇总柱【锁定】后,再将其他图元移动回来或【图元提取】进来(锁定前GTJ2021/GTJ2018需要先汇总计算,GTJ2026/GTJ2025若给“实时计算”打勾,则不用汇总计算)。
备注:若三维时没有看到梁/条形基础等图元时,有可能是相邻楼层的梁/条形基础等图元影响的,可以在显示设置(快捷键F12)---楼层显示---勾选相邻楼层后查看。
方法四:同位置不同标高处有两个柱,如:①下面的柱子高度高,上面的柱子高度小,下面柱纵筋会伸至上面,导致上面柱不计算钢筋,或者②下面柱高度底,上面柱高度高,上面柱钢筋伸入下面柱中导致下面柱不计算,建议将上面/下面柱移动到其它位置或把上层/下面柱标高调整一下,使上面柱不要与下面的柱挨着,然后计算后将柱【锁定】。
问题二:
土建计量GT中,牛腿柱如何绘制?
软件目前没有牛腿柱这个构件,但【表格算量】的参数输入中可设置牛腿柱钢筋;
若要计算土建工程量或者想要将牛腿柱绘制在模型中,可以用异形梁、自定义节点等构件代替布置,钢筋在【其它钢筋】中输入,或在自定义节点【编辑钢筋】中绘制。
问题三:
土建计量GTJ中,约束边缘柱/暗柱及钢筋如何设置?
场景一:若使用的是GTJ2021及以上版本。
方法:GTJ2021版本开始新增了约束边缘非阴影区构件,约束边缘构件可以用暗柱和约束边缘非阴影区组合布置,正常布置暗柱后,新建约束边缘非阴影区,点画布置在暗柱和墙相交位置。如图:

场景二:适用于GTJ2021及以上版本
方法一:通常把非阴影区的部分定义为暗柱,即把它和暗柱本身当做一个暗柱处理,钢筋是在暗柱的截面编辑中绘制的。如图:
备注:若将约束边缘暗柱阴影部分和非阴影部分,分别单独用暗柱布置,对暗柱钢筋计算没有影响,影响梁支座的识别。

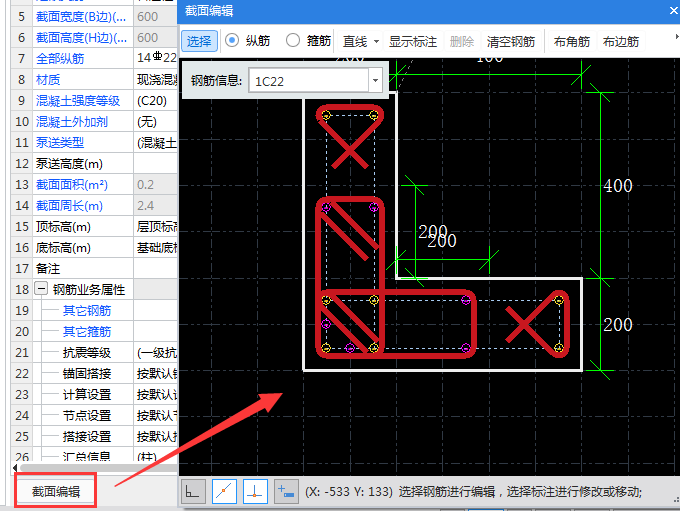

方法二:新建参数化柱,在参数化图形中,选择对应形状中最后一种形式,按照图纸将尺寸对应输入,在【属性列表】/【截面编辑】中设置相应的钢筋信息。如图:

这个只是广联达钢筋算量的一个小小的部分
如果想学习更多的钢筋设置技巧
下面老师整理的资料一定要领取
为项目争取更多的钢筋量,提升利润

共28条评论
已发表134篇文章
头条热榜 换一换
- 商务标VS技术标:投标文件被否决的4大雷区,你踩了几个?
- EPC总价包干,分项工程量超投标量为什么不能调?
- 零基础学钢筋 | 3 分钟看懂"平法":集中标注和原位标注到底怎么读?
- 最高法最新裁定:“背对背”条款主张无效,先过这一关
- 1 【重磅发布】广联达城更专版AI排版计算【技术预览版】重磅上线!!!
- 2 24清单下措施费包干,哪些情况其实还能调?
- 3 二次搬运费签证怎么写才不被核减?这几件事缺一不可
- 4 暂估价365万、结算却超400万,到底要不要补招标?
- 5 暂估价低于400万,结算越线怎么办?补招标还是据实调价?
- 6 造价人必看!24清单安全文明施工费结算审核指南
- 7 变更和签证,别再混着办了
- 8 中建某局都在用的“天工智算”,中小造价公司怎么低成本复制?
- 9 边坡回填土方量快速计算技巧总结
- 10 给排水算量,90%的人漏在这五个地方
- 11 投标前算劳务价,别再只打电话问熟人了
- 12 零基础学钢筋2 | 22G101 三册图集,各自管哪些构件?别再拿错"说明书"
- 13 钢筋搭接长度,到底怎么取值
- 14 月薪3万的“AI造价专家”在招人,要求不是编程,而是懂这3个工具
- 15 钢筋根数"四舍五入+1"还是"向上取整+1"?对量吵架的根源在这里
- 16 定额下浮25%,结算能差出二十几万?问题就出在这句话
- 17 专业分包、劳务分包、违法分包:最容易混的三组概念,一次讲清
- 18 这份考前20页纸,才是你一造安装计量考前最后1周的破局关键
- 19 算量不出错,先改掉这三个习惯
- 20 有梁板套错定额,混凝土和模板双份亏
- 21 化粪池改按"座"计量后,钢筋模板去哪了?房建污水设施结算核减五大要点
- 22 24清单落地后,为什么你的清单容易多列项、漏项?
- 23 泵送费到底能不能算?90% 的争议都出在这三步没走对
- 24 新清单落地后,开项别再从零开始
- 25 算量对不上,先查这五处
- 26 从计算器打天下到智能计算,我在学习建筑行业、工程造价、新清单、AI的一些复盘
- 27 用现场砂回填,材料费为什么扣不动?弃置费又凭什么核减?
- 28 桩头切平了,桩间土就不算数?——80万争议背后的定额界限
- 29 用一次AI到底花多少钱?造价人该算算这笔账了
- 30 还在一页页翻定额?学会“智能体工作流”,造价人每天多睡2小时
- 31 没图纸、没清单、外地项目——成本测算的依据,到底从哪来?
- 32 别等2027年!建筑人第二本证必须是它,发改委红头文件点名
- 33 软件识别率从60%到90%,就差三步
- 34 套定额总纠结,看看这几个答案
- 35 窝工索赔重算指南:机械按台班单价还是停滞费?
- 36 电气配管配线,预留量才是真功夫
- 37 24标准落地:屋面防水“附加层”到底能不能单列?
- 38 没图纸没清单的外地EPC,组价怎么才有底?
- 39 钢筋算量必查的5个漏量点,漏一个就差几十万
- 40 审计要安全文明施工费采购发票,施工单位到底能不能拒?
- 41 照片这么拍,签证结算少扯皮
- 42 措施费这几个问题,一次说清
- 43 钢筋损耗率1.5%和4%,差的不是数字是管理
- 44 强电算量漏一项亏上万?这份"十不漏"清单救了很多人
- 45 放坡不算量、马道没清单项,深基坑土方结算的钱该怎么要?
- 46 你的铺装,值得用GDQ2026重算一遍!
- 47 签证为什么签了却要不回钱
- 48 CAD识别完不查这三个参数,后面全白干
- 49 叠合板模板费能不能扣、扣什么、依据在哪?造价审核必看的四层拆解
- 50 CAD快看永久会员限量开售 | 年底结算图纸复核提效技巧
