今天专门跟大家聊聊24新清单措施项目的事儿,全用大白话讲,一看就懂。

造价技能

啥是措施项目清单?

说白了就是干工程的各类措施花销。算措施项目的费用,得按招标文件、施工合同的要求来,也得符合国家和行业的工程量计算标准。这笔费用是施工方要干完整个工程、履行合同义务必须花的“配套钱”,但它本身不构成建筑物实体。常见的有以下6类,比如:

1、工地范围内临时设施、临时用水用电、通风排气;

2、特殊情况施工的额外措施费,比如地下室施工、高层/超高层施工,在有害环境、恶劣天气、冬雨季或者交叉干活时,需要的专项花费;

3、施工中的杂项花销,比如整理材料堆放场地、给工程用水加压、排施工的污水雨水、拉走处理施工和生活垃圾(拆除/修缮工程里已经算过的不算),还有保护工程成品、完工后打扫清场的费用;

4、按政府要求做安全生产措施的费用,包括执行这些要求产生的其他安全配套费用;

5、完成暂列金额项目需要的措施费(除了标准里 8.3.2、8.3.4 条说的能调的费用);

6、施工方为了履行合同,花的其他措施类费用。

项目清单

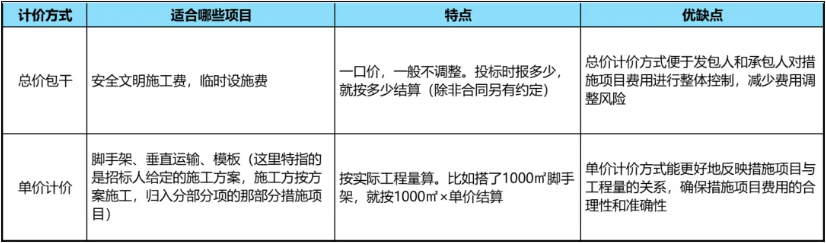

措施费咋算?

分总价、单价两种,安全生产费有硬性规定。措施项目清单一般建议按总价算,其中安全生产措施费必须按国家、省里或行业主管部门的规矩来算,不能自己随便定,另外两种计价方式各有各的用法:

新清单

建筑行业专业资讯门户-新干线头条

计价风险谁担?

谁的问题谁负责,避免别扯皮!措施费的风险不是一方扛,按责任分,特别好记:

发包人担的风险国家法律法规变了、设计变更,这些导致的费用风险,发包人负责;

1、法律法规或政府要求变, 比如新规要求工地必须装扬尘监测系统,新增费用由发包人承担。

2、发包人原因导致工程变更,比如中途改图纸,让你多搭一个月脚手架,这部分新增费用可调。

3、暂列金额里的工作实际发生了,招标时留了一笔“备用金”,后来真用了,相关措施费可算。

4、不可抗力或恶劣天气,如暴雨导致基坑长时间积水,额外抽水费用可协商补偿。

施工方担的风险自己做的措施项目清单不准、自己随便改施工方案导致费用增加,这些风险自己扛。

1、你自己优化施工方案(比如为省工改了工序);

2、投标时漏项、算少了;

3、市场材料涨价(除非合同约定可调)。

风险分清楚,施工中合同纠纷就少,工程也能顺顺利利推进。

措施项

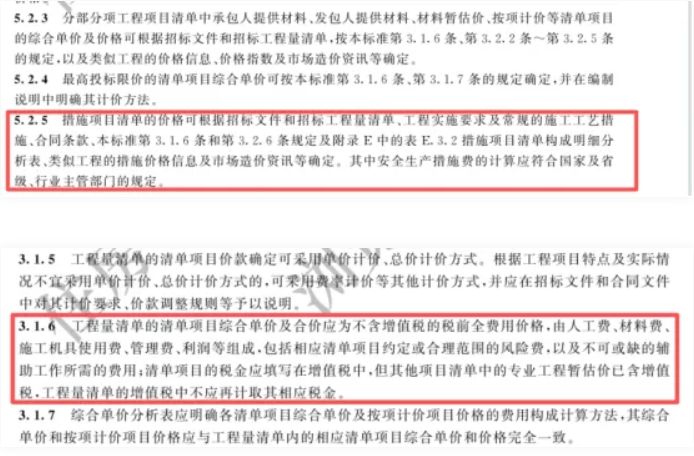

最高投标限价的措施费价格咋定才合理?

按标准5.2.5 条的要求,定措施费价格得综合参考多方面,少一个都不行:要结合招标文件、招标工程量清单、工程实际施工要求、常规的施工工艺和措施,还有施工合同条款;同时得符合本标准3.1.6、3.2.6 条的规定,对照附录 E 的措施项目清单构成明细分析表,再参考类似工程的措施费价格、当下的市场造价信息。

重点:安全生产措施费的计算,必须严格按国家、省里或行业主管部门的规定来,不能自己瞎报价。

造价技能

项目清单

4 条核心规矩,发包人和施工方都得牢记

都是实际干活、投标报价中常用的硬规定,别踩坑:

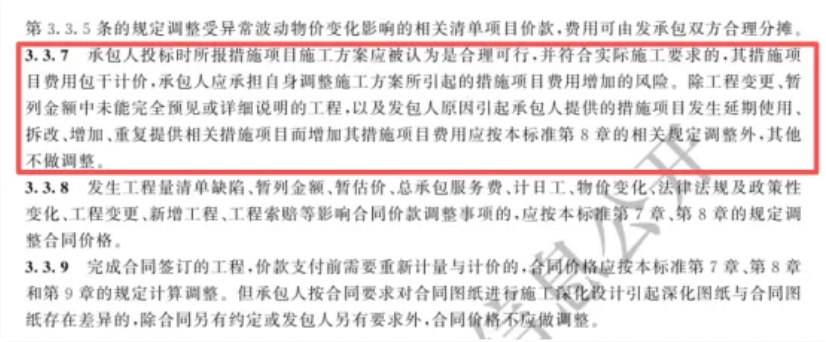

规矩1(3.3.7 条):施工方案定了就包干,只有发包人原因才能调费

施工方投标时报的施工方案,会被认定为合理、符合实际施工要求,对应的措施费就按定好的总价算,不再变;如果施工方自己要改方案,导致费用增加,费用自己出。只有这几种情况能调费:工程有变更、暂列金额里有没考虑到的工程内容,或者因为发包人原因,导致措施项目要延期用、拆改、增加、重复做,由此多花的费用,按标准第8 章的规定调,其他情况一律不调。

新清单

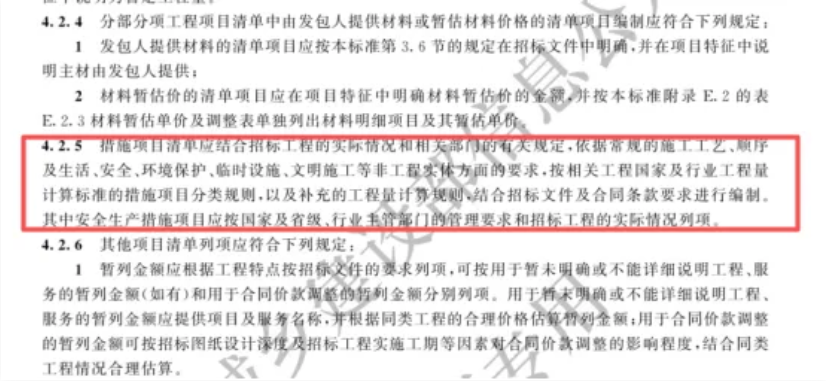

规矩2(4.2.5 条):措施项目清单,得按工程实际情况编

发包人编清单时,要结合招标工程的实际、相关部门的规定,参考常规的施工工艺和顺序,还要考虑施工中的生活、安全、环保、临时设施、文明施工这些非工程本身的要求;同时按国家/行业的措施项目分类规则,结合补充规则、招标文件和合同来编。重点:安全生产相关的措施项目,要按主管部门要求和工程实际列项,别漏项、别乱列。

建筑行业专业资讯门户-新干线头条

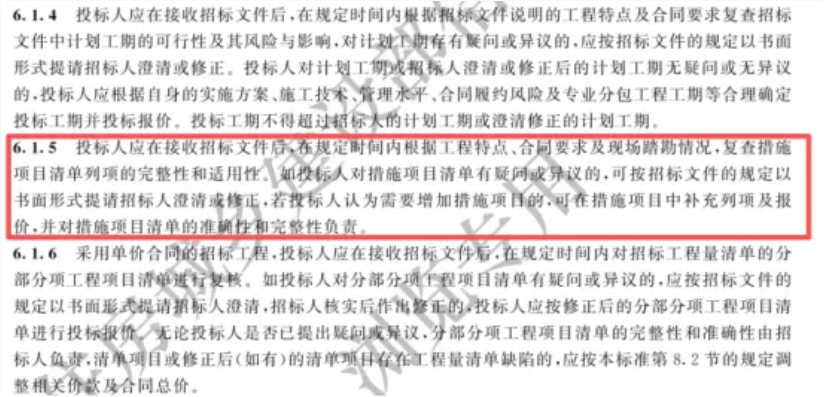

规矩3(6.1.5 条):施工方要核对清单,有问题赶紧提,补项要担责施工方拿到招标文件后,要在规定时间内,结合工程特点、合同要求,有必要的话去现场看的实际情况,检查措施清单有没有漏项、合不合理。

有疑问/觉得不对:按招标文件的要求,书面找发包人说清楚、让其修改;

想加项目:可以自己补充列项并报价,但补充后清单的准确性、全不全,都由投标人负责
措施项

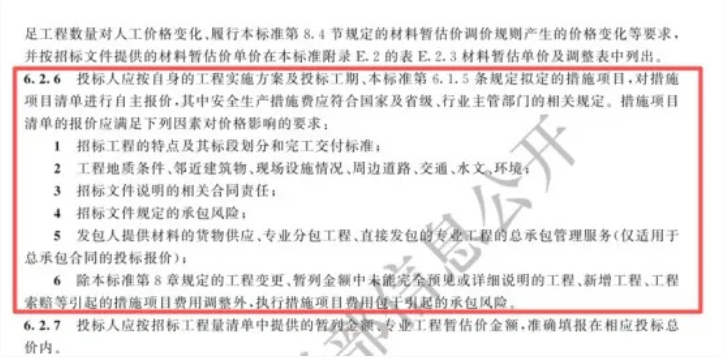

规矩4(6.2.6 条):施工方可自主报价,但要考虑这些因素,安全生产相关费用必须按规定报。

施工方可根据自己的施工方案、投标工期,确认的特殊的措施项目,自己报措施费价格,但安全生产措施费必须按国家/省/行业的规定报,不能自己定价格

另外,报价时必须考虑6个影响价格的因素,确保报价合理:

1、招标工程的特点、怎么分的标段,还有工程完工交付的标准;

2、工程现场的实际情况,比如地质咋样、附近有没有建筑、现场设施好不好,周边的道路、交通、水文、环境等;

3、招标文件里明确的,施工方要担的合同责任;

4、招标文件规定的,施工方要扛的其他风险;

5、只针对总承包合同:发包人供料、专业分包工程、直接发包的专业工程,对应的总承包管理服务费(不是总承包合同的不用考虑);

6、措施费包干的风险:除了标准第 8 章规定的(工程变更、新增工程、工程索赔等)能调费的情况,其他按总价包干的,相关风险都由施工方担。

造价技能

*本文系小咔说原创,独家来稿

转载务必申请授权,并注明作者与出处,违者必究

本文仅代表作者观点,仅供参考,如有异议,烦请留言

新干线头条是提供给用户的知识共享平台,新干线头条上的内容均由在平台上注册的用户发布,如您在新干线头条上发现违法或侵权内容,请 【立即反馈】 或拨打我们的投诉专线4000-960-166与我们联系。
6
收藏 17
评论 1
分享
  • 复制链接
  • 新浪微博
  • 微信扫一扫
|
反馈
热评
(作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

28条评论

网友评论 文明上网,理性发言,共同维护网络环境
选为热评 (作者) 内容检查中 未能发表

@   {{replyItem.content}}
内容检查中 未能发表
暂时没有回复,收到回复时可在此看到并进行答复

还有0条回复正在审核中,请稍后回来查看

内容推荐
更多资讯

头像

专业和有趣都是我~

已发表163篇文章

推荐关注换一换

头条热榜 换一换

热门搜索:
热门问题
