24版清单|综合单价含哪些钱?5笔钱没合同就没有
造价人老李
官方认证权威媒体作者
2026-05-15
|
7875阅读
28
赞
前两天刷到一个聊天截图,有同行问:“24版清单的综合单价里,到底该包含哪些费用?”还有人吐槽:“规费去哪了?安全文明费该放哪?”
今天老李就把GB/T50500-2024《建设工程工程量清单计价标准》(2025年9月1日实施)下综合单价的核心变化、避坑要点,一条条掰开说清楚。
先记住一句话:合同约定优先于规范。
24版是推荐性国标(GB/T),不是强制标准。签合同前先看清——是按13版老规则算,还是按24版新规则算?有没有专用条款改了什么?这比死背规范条文更重要,能少走很多弯路。
一、24版最大的变化:规费不单列了,但没消失
很多人到处问:“规费是不是取消了?”

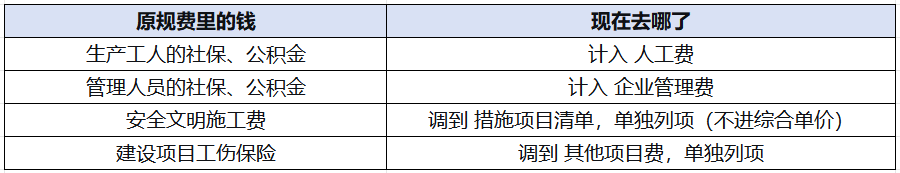

不是取消,是拆开揉进综合单价了。具体去向,老李给你列在下面:

提醒一下,报价时人工费千万别再按“裸工资”算了。把生产工人的社保、公积金、食宿补贴、加班费全算进去。你报多少人工费,就意味着你认了这些成本全在里面。报低了就是自己吃亏,审计半分不会补。
二、安全文明施工费:千万别揉进综合单价
网上有人说“安全文明费揉进综合单价了”——那是错的,纯外行话。
按照24版标准及各地配套文件:安全文明施工费(或称安全生产措施费)应调整至措施项目清单,单独列项,不进综合单价。
而且在合同明确采用24版标准且无特殊约定的情况下,这笔费用通常属于不可竞争费用,专款专用,一分都不能省、不能挪。
老李建议:
投标时单独列一笔安全文明施工费,清清楚楚、明明白白。你要是图省事揉进综合单价里,审计反而会挑刺:“你没单列,是不是漏项了?”——纯属给自己找麻烦。
三、这5笔钱,合同没写清楚就等于没有
下面这几笔钱,是结算时扯皮最多的地方,也是新手最容易踩坑的点。老李按“能不能要、怎么要”给你分类说透。
1. 材料二次搬运费
能不能要?看情况,别盲目去要。
常规的场内二次搬运(从堆场到作业面),已经包含在总价措施费里,属于包干费用,别再单独提、单独要,纯属白费功夫。
如果是甲方原因造成的额外搬运(比如场地交付严重滞后、场内道路反复改道),且合同没有约定“一切搬运费包干”,才有可能走签证争取。
关键判断点: 措施项目清单是“总价包干”还是“按实结算”?
总价包干→别想了,已经含在里面,要也没用。
按实结算/单价措施→可以争取签证,但必须留好证据:甲方指令单、现场影像、运距记录,缺一样都难批。
老李建议: 别把希望寄托在签证上。投标时预判场地条件差、搬运麻烦,直接把成本摊进综合单价的人工或机械消耗量里。签证是最后一道保险,不是第一选择——现在甲方卡得严,签证能批下来的太少。
2. 冬雨季施工增加费
不是“不管干没干都给的”,别默认这笔钱一定有。
多地官方答疑口径一致:冬季施工费、雨季施工费,是按实际施工天数、实际施工条件触发的。没有冬雨季施工的日子,这笔费用就是零,一分都拿不到。
怎么算? 通常按当地定额规定的费率,计取基数是冬雨季期间实际完成的工作量。
实操要做两件事:
① 保留好气象记录和施工日志,明确证明哪些天属于冬雨季,且你确实在这段时间施工了。
② 查清楚你所在省份的定额的具体规定,按费率合规计取,别瞎报、乱报。
3. 夜间施工增加费
正常进度下的夜间连续作业(比如混凝土必须连续浇筑),费用已经含在综合单价的管理费和利润里,别再单独要,审计不会认。
如果是甲方书面要求压缩工期、强制夜间赶工,才可以单独计取。核心前提:必须有甲方的书面指令,口头约定不算数,后期扯皮没依据。
4. 超高施工增加费
24版标准对这个费用的表述是 “宜” 计入综合单价。“宜”不是“必须”——这一个字,就是审计的“挡箭牌”。

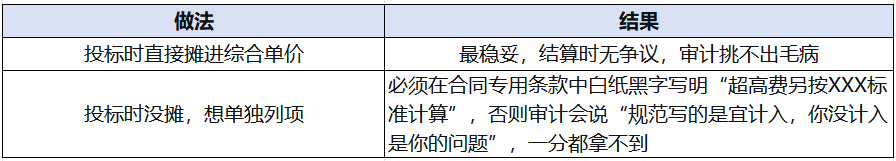

两种处理方式,老李给你列清楚:

记住:“宜”字是给审计留口子的。合同没写死,你就别抱希望。
5. 成品保护费
多地造价协会相关案例明确:成品保护费已包含在施工企业管理费中,施工方事后要求单独计取,大多会被驳回。
所以: 投标时在企业管理费的组价里,适当考虑成品保护的成本,别指望后期再单列一笔。
留存影像资料(保护前后的照片),不是用来要钱的,是用来证明你确实履行了成品保护义务,避免被甲方、审计反扣“未按合同履约”的帽子。
四、2024版最大的坑:措施项目“漏了就是漏了”
以前很多老预算员有个习惯:投标时措施项目清单漏一两项,想着“先低价中标,结算时再补”。
24版新标准直接堵死了这条路,明确规定:
措施项目的完整性和准确性由承包人(投标人)负责(无论合同采用单价还是总价形式)。
翻译成人话:你漏列了脚手架、漏列了垂直运输、漏列了任何一项措施项目——结算时别想再补。审计会直接怼你:“你没列,说明你觉得不需要,或者你的综合单价里已经含了。”你根本没法反驳,只能吃哑巴亏。
老李的建议:
投标前逐项核对措施项目清单,一项一项打勾,别偷懒:
安全文明施工费(单列)
垂直运输费(单价措施)
脚手架、模板(单价措施)
大型机械进出场费
排水降水费
……
宁可报高一点,也别漏项。漏项,就等于主动放弃要钱的权利,干多少都是白干。
五、5条落地实操清单(直接照着做,不踩坑)
签合同前三件事:
看清合同写的是按“GB/T50500-2024”还是按老规则?
有没有专用条款修改了综合单价包含的范围?
措施项目清单是“总价包干”还是“按实结算”?
→这三条,直接决定了你后面能要什么钱、拿得到什么钱。
报价时两件事:
1. 人工费按“全成本”算(裸工资+社保+公积金+食宿补贴),别留任何后患。
2. 安全文明施工费、垂直运输费、脚手架等,必须单独列项,别揉进综合单价。
投标前一件事:
1. 措施项目清单逐项打勾核对,一项不能漏。漏了,就是白干一场。
最后说两句实在的
24版清单不是要把水搅浑,而是把各项费用归位,让报价更贴合真实成本。但对咱们做造价的来说,最大的敌人不是新规范,是抱着老经验不放手。
从今天起,忘掉“规费单列”,忘掉“安全文明揉进单价”,忘掉“措施项目漏了能补”。
顺着新规则出牌,你才能在对账、结算、审计的时候站得住脚,少吃亏、多拿钱。
觉得有用,点个赞吧。
共28条评论
已发表42篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 告别22年老办法!公路工程JTG 3850-2026新规7月1日正式施行
- EPC模式进入“紧箍咒”时代: 多省"先批后招+总价合同+严控变更"已成铁律
- 中国人事考试网:26年一造考试报名方式有变化!
- 1 24新清单中超高施工增加费"消失"之后,施工方的账该怎么算?
- 2 新房少了,活儿还有吗?国务院常务会议定调15万亿城市更新,藏着你接下来五年的饭碗
- 3 吵翻了!固定总价合同未施工部分,到底按清单量还是图纸量扣减?
- 4 老旧小区外立面改造官方造价指标(可直接套用)
- 5 老李逐条拆解|60号部令特种工4小时轮班,项目成本怎么算?
- 6 总价合同下图纸深化引发的结算纠纷:竣工图和招标图纸对不上,结算怎么算?
- 7 屋面防水算量,90%的人没考虑这3个因素
- 8 工程造价常用材料换算(体积→重量换算)
- 9 广联达安装算量电气篇,这11个地方最容易算错
- 10 70%的涨幅,合同一字未提,施工方到底能不能要回这笔钱?
- 11 工程造价常用材料换算——造价人必备手册
- 12 档案费明明白白列入造价——61号部令前瞻,这笔账该怎么算
- 13 24新清单+GTJ+手算,造价老手都在偷偷学的内部资料!
- 14 结算时才发现下浮率对不上,1.07%还是1.22%?一个“笔误”让1.8亿项目多出28万争议
- 15 400万以下水利项目取消强制监理, 造价人该盯住哪几笔账?
- 16 固定总价未施工部分,怎样计量?
- 17 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 18 土方运距短了,结算就该降价?一个结算争议告诉你,单价合同里的运距到底谁说了算
- 19 母线槽工程量计算实操步骤与方法
- 20 视频监控系统造价避坑指南:新手必知的6个关键要点
- 21 造价人必拿丨各专业资料全打包送,一造、土建、安装……
- 22 90% 造价人都搞错的安全费结算
- 23 2026年住建部新规落地!地下室底板强制设疏水层,怎么做?看这篇
- 24 新版概算消耗量标准解读:规费不再单列、管理费与利润设下限
- 25 考一造必看:建设工程管理记忆口诀(共113页)
- 26 弱电造价控制干货|从系统拆解到审计避坑,看完少走弯路
- 27 【常见问题集】如何查看/提取墙的钢丝网片的工程量?
- 28 配电箱工程量计算&计价规则
- 29 七万亿砸下"六张网":这次基建换赛道了,干造价的饭碗该往哪儿挪了?
- 30 2026土方最新行情,看完再报价不踩坑
- 31 钢筋根数算不准引发几十万的争议?“四舍五入+1 ”还是 “向上取整+1“?
- 32 消防报警系统造价全攻略 --2024新清单精准算量计价指南
- 33 监理单位全套规范签字用语,建议收藏!
- 34 巧用 CAD 快速看图解决布局与模型图纸无法对比问题
- 35 【常见问题集】为什么外墙内侧钢丝网片没有计算?
- 36 工期争议怎么判?6条规则+案例,一次讲清
- 37 江苏 2026 新定额 “基因级” 变革!五大核心新知识点全解析
- 38 破除基坑石方套什么定额?这样的问题为何没有一定的答案?
- 39 老旧小区改造,拆除这笔账你真的算清了吗?一组数据背后的真实逻辑
- 40 市政排水管土方算量为啥总起争议?答案在这里
- 41 清单一分钟|10个检查井10秒数完,以前花半小时
- 42 二次搬运费:为什么总是“报不了、算不清、拿不到”?
- 43 土方外运的处置费别再搞错了!全国各省计价细则对比,老李一次讲透
- 44 单价合同里,措施项目到底能不能按实结算?别再被“未申报”三个字坑了
- 45 安装报价总比别人高?要吃透这3个成本"死穴“
- 46 工程签证单 vs 工程量确认单:区别、误用与2024版清单下的新规则
- 47 造价人必备!全流程施工图解限时免费领!
- 48 从开工到竣工施工全过程文件清单,没有比这个更全了!
- 49 三大工程新规落地!人工上涨、结算更新,造价人赶紧自查
- 50 找资料太烦了!只需这一份最全土建造价全业务干货知识,随用随查
