24新清单标准下暂列金额的四类分法与软件实操
蓝图绘制师
官方认证权威媒体作者
2026-06-29
|
6141阅读
2
赞
做造价的人都跟暂列金额打过交道。2013版清单里面,暂列金额就是一个数,招标人估一个比例填上去,谁也不会多问。但2024版《建设工程工程量清单计价标准》(GB/T 50500-2024)把这事儿搞细了——暂列金额不再是一个笼统的数字,而是拆成了四类,每一类对应不同的用途。
这个变化的逻辑其实很朴素:以前暂列金额管得粗,合同执行过程中遇到的花钱名目五花八门,结算的时候说不清楚哪些用了、哪些没用、用在了哪儿。现在新标准按"用途"分成四类,招标阶段就分门别类地列出来,到了结算环节对号入座,账目清楚,审计也好过。

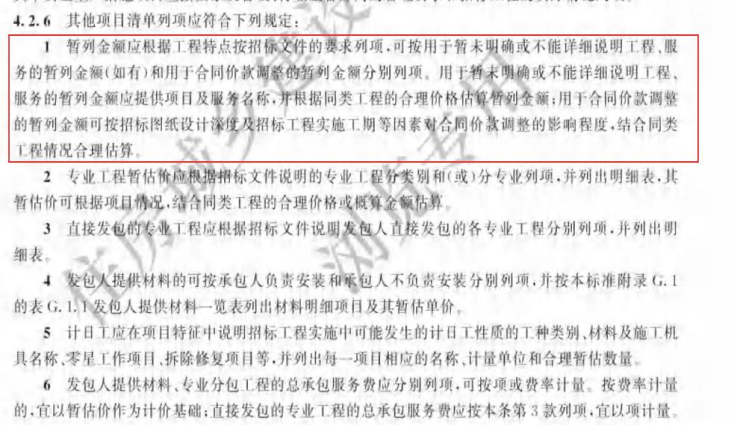

新标准第4.2.6条明确规定,其他项目清单的暂列金额应分为以下四种:
序号 | 暂列金额类别 | 主要用途 | 举例 |
1 | 合同价格调整暂列金额 | 施工期间物价波动调差、政策变化导致费用增减 | 材料涨价补差、规费费率调整、税率变化 |
2 | 未确定工程暂列金额 | 招标阶段图纸未定或工程内容暂无法明确的预留费用 | 精装方案未定区域、暂估专业工程预留 |
3 | 未确定服务暂列金额 | 招标时暂不明确的专业服务费用预留 | 第三方检测、基坑监测、专项咨询费 |
4 | 未确定其他暂列金额 | 前三类之外的兜底项目,需在清单中注明用途 | 建设单位临时提出的其他合理预留 |

说白了,第一类是给"价格变动"留的钱,第二类是给"还没定下来的工程内容"留的钱,第三类是给"还没确定谁来做的服务"留的钱,第四类是给"前三类装不下的特殊情况"留的钱。这个分类比以前清楚多了,每笔钱的去向明明白白。
一、广联达云计价软件中的操作流程
以广联达云计价平台GCCP 6.0(24清单版本)为例,新建工程后暂列金额的列项和填报操作如下:
第一步:进入其他项目界面
新建单位工程后,在顶部导航栏找到"其他项目"选项卡,点击进入。左侧项目树中会看到"暂列金额"节点,选中后右侧工作区自动展示四类暂列金额的明细表格。

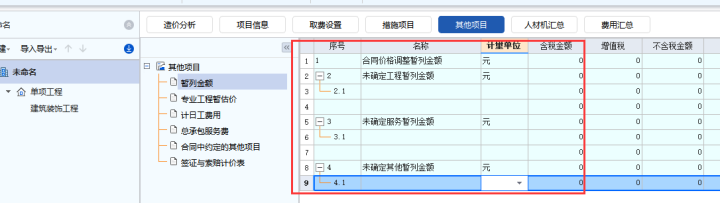

第二步:查看四类暂列金额列项
在暂列金额明细表中,软件已经按新标准预置了四类项目的行:
1. 合同价格调整暂列金额
2. 未确定工程暂列金额(可展开子项 2.1、2.2……)
3. 未确定服务暂列金额(可展开子项 3.1、3.2……)
4. 未确定其他暂列金额(可展开子项 4.1、4.2……)
第三步:填写金额
直接在各类暂列金额的"含税金额"列中输入估算数值。如果需要更详细地列出子项(比如"未确定工程暂列金额"下面再细分哪个部位的预留),可以点击行首的展开按钮,在子项中分别填写名称和金额,系统会自动汇总到上级类别。
第四步:地区差异注意
因为各地住建主管部门对新清单的实施意见和细则不完全一样,不同地区版本的云计价软件中,暂列金额的列项可能会有细微差别。有的地区可能保留了一部分旧版习惯,有的地区对某类金额有比例上下限的要求。所以新建工程后,先别急着填数,应该先去"其他项目"界面看一眼本地区的默认设置是什么样的,做到心里有底。
二、实际案例:某综合楼项目暂列金额编制
1、项目背景
某市行政服务中心综合楼,框架剪力墙结构,地上12层地下1层,建筑面积约13500平方米。招标控制价总额约4200万元,其中分部分项工程费约3500万元。施工图设计深度达到95%,仅四层会议中心和屋面设备层的精装修方案尚未最终确认。计划工期20个月。
2、编制思路
根据项目实际情况,逐类分析:
第一类——合同价格调整暂列金额。项目工期较长(20个月),主材中钢筋、商品混凝土的价格波动风险需要预留。参考当地近两年材料价格指数,按分部分项工程费的1.5%左右估算,约52.5万元。
第二类——未确定工程暂列金额。四层会议中心精装方案未定,施工单位报不了价。根据同类项目的精装造价指标(约1200元/m²),该层精装面积约800m²,预留约96万元。屋面设备层预留15万元。合计约111万元。
第三类——未确定服务暂列金额。基坑监测、主体结构检测、室内环境检测等第三方服务,虽然招标时检测单位还没定,但费用大致可估算。按经验,这类检测服务费一般在8~12万元,取中值10万元。
第四类——未确定其他暂列金额。本项目目前没有前三类以外的特殊预留需求,暂列0元。如果后续建设单位提出新的合理预留事项,可在施工过程中按规定程序调整。
4、编制结果
暂列金额类别 | 金额(万元) | 占控制价比例 | 编制依据说明 |
合同价格调整暂列金额 | 52.50 | 1.25% | 参考近两年主材价格指数,按分部分项费1.5%估算 |
未确定工程暂列金额 | 111.00 | 2.64% | 会议中心精装方案未定96万+屋面设备层15万 |
未确定服务暂列金额 | 10.00 | 0.24% | 基坑监测、结构检测等第三方服务费 |
未确定其他暂列金额 | 0 | 0 | 本项目暂无特殊需求 |
合计 | 173.50 | 4.13% | —— |
暂列金额合计173.50万元,占招标控制价4200万元的4.13%,处于合理范围内(一般3%~5%)。四个类别的资金去向清晰,结算时按类报销,不会出现"钱用了但不知道花在哪"的问题。
三、结语
24新清单把暂列金额从"一锅烩"变成了"四个格子",本质上是在推精细化管账。对造价人来说,操作上只是多填几行数,但对整个项目的成本控制来说,账目清晰度的提升是实实在在的。
共28条评论
已发表189篇文章
头条热榜 换一换
- 从"凭感觉"到"靠数据"!总价合同工程量复核三步法
- 24清单新规,工程量清单缺陷与工程变更分家,零号清单定基准
- 8月起,这些造价新规正式落地!直接影响你的工作
- 24新清单标准下工程量计算准确性落地实操指南
- 1 447.7亿!2026年中央水利资金全部到位,水利的春天真的来了
- 2 土方场内转运,这笔钱施工方到底能不能拿?
- 3 新建工程第一步就选错?广联达GCCP7.0新建24清单避坑指南
- 4 合同加这六个字,结算时肠子悔青
- 5 真假劳务分包如何界定?最高法经典判例深度解读
- 6 EPC 项目到底要不要工程量清单?厘清计价与风险底层逻辑
- 7 造价人必看!24 清单措施项目费用分拆
- 8 723亿的铁路大项目中标了
- 9 云计价24清单工程中, 为什么“其他项目”界面没有暂估材料的列项?
- 10 必藏丨233页安装造价成本管控字典,告别算亏、漏项、分包扯皮!
- 11 单价措施去哪了?—24 清单下措施项目的新变化与软件实操
- 12 老旧小区改造中防雷接地,别忘了这笔“隐形账”
- 13 EPC限额设计超限,结算时甲方不认账,到底谁买单?
- 14 100个典型“串标”迹象,审计请注意!
- 15 招投标"地方信用评价"时代终结!首部全国统一信用规章落地
- 16 吃透 24 清单计价标准!工程结算编制落地指南
- 17 24新清单下,合同基准日到底怎么定?
- 18 2026 下半年基建风口:3632 亿铁路投资 + 1600 座水库加固,造价人机遇来了
- 19 24 清单下地基换填计价与风险归属解析
- 20 广联达云清标AI编标产品操作指南
- 21 清单编制漏项的3个高频雷区
- 22 24清单 vs13清单|安装工程五大核心变化
- 23 十五五城市更新风口:住建部"原拆原建"全面铺开,16个城市已动起来了
- 24 没有企业数据库,市场化投标报价到底怎么编?
- 25 2026基建全面爆发,7万亿的新风口来了
- 26 24清单下金属结构工程结算审计要点与核查方法
- 27 24 新清单安全生产措施费争议解析:边坡支护与安责险计取实操
- 28 材料认价总被审减?把住这3个环节结算不扯皮
- 29 做造价的你,这4项能力达标了吗
- 30 老旧小区门禁改造:新建与更换造价差异全解析
- 31 措施项目如何准确列项与计价?新清单应用高频问题深度解析
- 32 24 新清单总被审计扣分?甲供材、措施钢筋组价坑一次性讲透
- 33 这3个钢筋计算设置90%的造价员都设置错了
- 34 工程款纠纷打了两年鉴定还没出结果?这部分钱法院可以先判给你
- 35 方格网快速计算土石方工程量
- 36 手工算量 vs BIM建模,差距有多大
- 37 施工现场搞不懂的都在这!20个高频错误+正确做法,临考直接背
- 38 AI来了,造价师会被取代吗
- 39 你用了三年的广联达,其实只用了三成
- 40 335条造价核心规则,审计避坑、结算不踩雷,免费领!
- 41 工程造价争议焦点:人工调差是否计取管理费与利润?
- 42 624亿项目,一建这个专业杀疯了
- 43 机电安装造价核心技巧汇总
- 44 建议收藏!城市更新项目申报全套避坑干货
- 45 对量差出几十万?经验总结100个GTJ2026建模易漏项,造价老手都默默收藏了!
- 46 24新清单没有拆除工程?这2个应对方法必须搞清
- 47 海绵城市设施造价指标拆解
- 48 固定单价合同签了就铁板钉钉?这笔85万的弃土费,到底该谁出?
- 49 新旧清单 GB50500-2013 vs 2024你读懂了吗?
- 50 混凝土税率突调10个点!用真实案例算笔账!
