24新清单标准下工程量计算准确性落地实操指南
程工造价说
2026-08-05
|
3642阅读
2
赞
最近在做新清单项目时,不少同行反馈同一个问题:明明用了同一份图纸、同一个软件,算出来的钢筋量、楼梯量、土方量却不一样。
差距不在建模,而在 2024 版新清单计算标准的 500 多条规则调整。新标准不是”微调“,是”重写“。钢筋要不要算施工搭接、楼梯怎么算体积、台阶怎么算面积……这些原来稀里糊涂过去的事情,现在全部明确化、精细化了。
想查看更详细的讲解可点击链接查看:https://jzkt.fwxgx.com/courses/27434/videos/221630/play?source=xgxttwz
一、新清单到底变了什么?三条趋势看清方向
对比 GB 50854-2013,2024 版《房屋建筑与装饰工程工程量计算标准》对规则条目的调整超过了 500 条。表面看是数字,深层看是三个方向:
● 全面化:原来只算主项,现在连同施工工艺、构造做法一并纳入计算范围。
● 明确化:模糊地带被「钉死」,以前靠经验兜底的场景,现在必须按规则执行。
● 精细化:同类构件按部位、按构造、按规格区分计算,避免一刀切带来的偏差。
这三条趋势意味着:
靠「差不多先生」算量的时代彻底结束。新清单之下,每一条规则背后都可能藏着几百万的成本差异。下面把影响最大的 6 条规则拎出来。
二、6 条最影响算量的核心规则变化
下面这张表,是从 500+ 条调整中挑出的「必踩点」。每一条都对应着大量项目实操中的算量纠纷,对照看下你踩过几个:
序号 | 调整类别 | 旧规则要点 | 新清单规则要点 | 对算量的影响 |
1 | 钢筋搭接 | 施工搭接(如定尺搭接)默认计入 | 除设计(包括规范规定)标明的搭接外,其他施工搭接不再计入工程量 | 钢筋总量通常会下降 3%~8% |
2 | 梁、板计算 | 砼扣减原则、梁高计算口径不统一 | 明确砼扣减原则和梁高计算原则 | 梁板砼量偏差从模糊变成可核对 |
3 | 楼梯 | 部分项目按水平投影面积计算 | 均以体积计算,嵌入砌体墙内的部分并入楼梯体积 | 楼梯混凝土量普遍增加 |
4 | 钢筋汇总 | 按外皮尺寸汇总常见 | 钢筋按中心线长度计算 | 钢筋量需重算,注意对接料表 |
5 | 台阶装饰 | 按水平投影或约定方式 | 按展开面积计算 | 台阶装饰工程量上浮 |
6 | 土方工程 | 工作面宽、放坡系数依赖手工设定 | 明确考虑工作面宽,基础施工所需工作面宽度表调整 | 基槽/大开挖/基坑土方量普遍增加 |
想查看更详细的讲解可点击链接查看哦:https://jzkt.fwxgx.com/courses/27434/videos/221630/play?source=xgxttwz
三、4 个落地动作:用对软件就能解决
规则变多了,但工作量并没有增加。
关键在于:用对工具,把规则交给软件去执行。下面 4 个动作,按顺序做完,新清单算量的「准」就稳了。

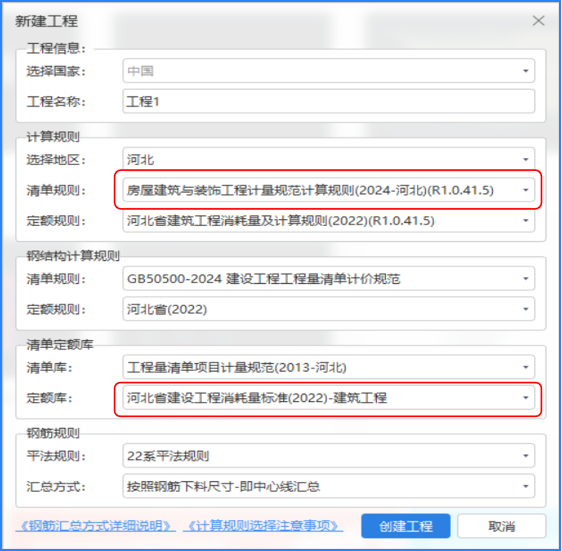

动作一:建工程时,把清单规则选对版本
这一步是地基。清单规则选错,后面所有调整都是无效动作。
新建工程时,在「计算规则」区域把清单规则切换到 2024 新清单版本(如房屋建筑与装饰工程计量规范计算规则 2024-河北),同时把钢筋清单规则切到 GB50500-2024 建设工程工程量清单计价规范。
切换之后,GTJ2026 会自动把后续三个开关调成默认值,不需要你再单独去改。
动作二:勾选「不计算施工搭接」,钢筋量立刻干净
这是第一条规则调整的「一键落地」。
新清单明确:除设计(包括规范规定)标明的搭接外,其他施工搭接(如定尺搭接)不计算工程量。

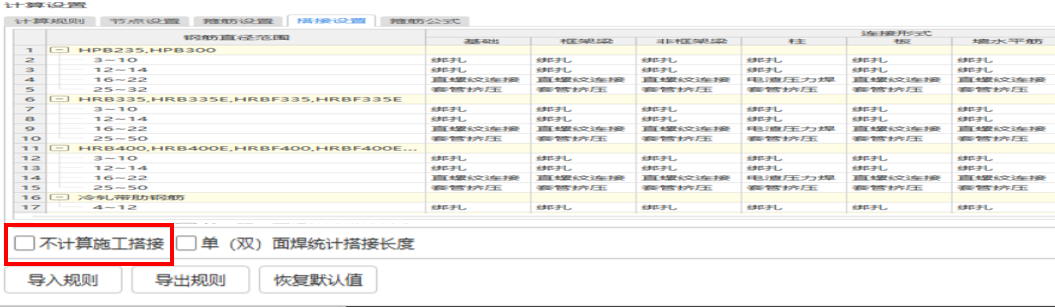

在 GTJ2026 中:进入「计算设置」→「搭接设置」,勾选「不计算施工搭接」选项。
勾选后,系统会按新清单规则自动处理搭接与接头量,不需要逐根钢筋单独设置。
如果项目里存在图纸明确的特殊搭接要求,再单独处理即可,无需全盘手动调整。
动作三:土方默认「考虑工作面」,省去手工加宽
土方是新清单改动最大的部分之一。工作面宽度、放坡系数的设置,以前依赖造价人根据经验手填,容易遗漏。
新清单明确了基础施工所需工作面宽度表,GTJ2026 同步做了内置:

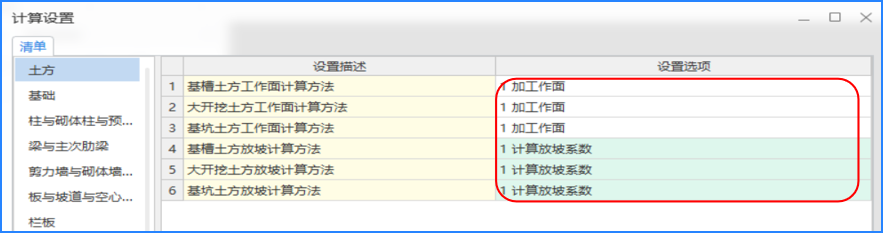

进入「计算设置」→「清单」→「土方」,可以看到基槽土方、大开挖土方、基坑土方的工作面计算方法默认值已切到「加工作面」,放坡系数也按新清单的宽度表内置好了。
只要项目用的是默认设置,土方量就是新清单口径下的合规值,不需要额外手工加宽。
动作四:用「基础检查」把出量错误挡在提交前
前 4 个动作解决「算得对」,这一步解决「查得出」。

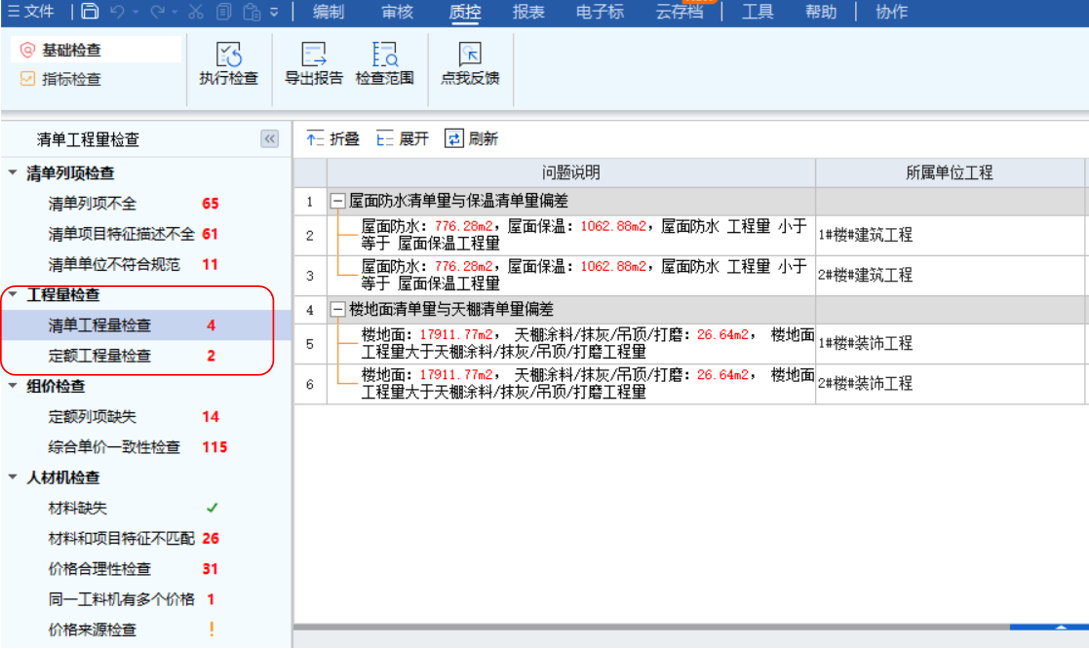

计价软件里「质控」→「基础检查」模块,把专家经验转成了标准化检查工具,能在出量阶段对清单工程量、定额工程量做快速自检。
基础检查覆盖 4 类高频问题:
● 清单列项检查:清单列项不全、项目特征描述不全、清单单位不符合规范
● 工程量检查:清单/定额工程量异常
● 组价检查:定额列项缺失、综合单价一致性
● 人材机检查:材料缺失、材料和项目特征不匹配、价格合理性
实操建议:每次出量后、出计价前,跑一次基础检查,按提示逐条核对并修正,能避免 80% 以上的返工。
想查看更详细的软件实操讲解可点击链接观看:https://jzkt.fwxgx.com/courses/27434/videos/221630/play?source=xgxttwz
四、一张可复用的自检清单(建议保存)
新清单项目出量前后,对照下面 8 项检查一遍:
1. 清单规则版本是否切到 2024 新清单(含清单+钢筋两条线)
2. 搭接设置中「不计算施工搭接」是否勾选
3. 钢筋汇总方式是否为「中心线汇总」(默认)
4. 土方计算是否默认「加工作面」(基槽/大开挖/基坑三类)
5. 梁板砼扣减与梁高计算是否按新规则执行
6. 楼梯是否按体积计算,且嵌入砌体部分已并入
7. 台阶装饰是否按展开面积计算
8. 出量后是否跑过「质控-基础检查」,且所有提示均已处理
结语
新清单的「难」,不在规则本身,而在习惯切换。500+ 条规则调整,单独看每一条都不复杂,真正出问题的,往往是把旧规则带到新清单项目里继续用。
解决思路其实很简单:第一步,把规则交给软件(GTJ2026 已内置新清单);第二步,把核对交给工具(基础检查已封装专家经验)。这两步做到位,新清单下的工程量计算准确性,就有了兜底。
共28条评论
已发表38篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 混凝土里到底能不能掺钢渣?住建部新规给出了最狠的答案
- 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 4 暗标超150页直接废标,这4件事现在就得学
- 5 桥架内线缆怎么算?终于有人讲透了
- 6 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 7 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 1184亿!六大项目!内蒙古这个地方要火了
- 10 近30亿项目中标四个月被取消资格,问题出在哪?
- 11 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 12 混凝土税率突调10个点!用真实案例算笔账!
- 13 2026造价监管新规:结算、投标、用人、留痕全攻略
- 14 对量差出几十万?经验总结100个GTJ2026建模易漏项,造价老手都默默收藏了!
- 15 措施费被包干,结算就认栽?这3个关口必须把住!
- 16 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 17 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 18 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 19 海绵城市设施造价指标拆解
- 20 高大支模措施费总价包干,结算时能否调整?
- 21 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 22 加油站项目造价怎么审?一份可以照搬的指标分析法
- 23 24清单落地:最高投标限价编制的五步实操与三个坑
- 24 工业建筑下钢结构厂房套指标总被审减?先把这5个查询步骤搞明白!
- 25 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 26 1.23亿送审砍2300万!结算资料这3个坑最要命
- 27 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 28 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 29 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 30 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 31 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 32 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 33 新工艺、新材料没有历史价格数据,怎么组价?
- 34 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 35 图纸拖进去就能识别?没那么简单
- 36 认价不再扯皮,掌握这4点就够
- 37 建工司法解释二已经生效,你手里的案子到底适用新规还是旧规?这3个问题必须搞清楚
- 38 市政沟槽土方量,手机上填几个数就算完
- 39 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 40 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 41 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 42 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 43 概算、签证、分包:全过程审计最该盯住的3个环节
- 44 吃透24清单造价体系,审价组价事半功倍
- 45 24 清单下施工阶段全过程造价管控要点与实操全解
- 46 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
- 47 措施费里隐藏的“财富密码”!施工方案千万别再拍脑袋填比例!
- 48 投标报价澄清说明,总被认定程序违法?24清单划出这6条红线
- 49 EPC 项目计价方式变更:费率改总价包干,先搞清楚这3个问题
- 50 电气工程审计审核重点
