告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
程工造价说
2026-08-19
|
3034阅读
0
赞
2024版清单计价标准落地后,投标报价的评审规则出现了实质性调整。过去评标主要看总价和算术准确性,现在则向综合单价的合理性、完整性和细微偏差延伸。报价能不能经得起审查,已直接关系到能否中标及中标后合同价款的顺利调整。今天从政策变化、自证困境、资料储备、工具辅助、异常处理五个层面,梳理一套可落地的操作思路。
一、评审规则的三个核心变化
新标准在投标文件响应招标文件的审查中,除原有算术误差修正外,新增了三个维度:
1、细微偏差审查:投标文件存在细微性偏差时,需进行修正,修正后的综合单价及其合价应用于中标后合同价款调整的计价;
2、报价合理性审查:当综合单价出现非合理性偏低或偏高时,要求投标人提供支持材料;
3、报价完整性审查:对投标文件的报价构成进行完整性核查。
同时,标准明确了综合单价修正的两条底线:不得变更工程范围、工期、合同条件,也不得修改投标总价与工期。修正后的综合单价可作为合同单价,用于中标后的价款调整计价,从源头减少争议。
三项变化叠加,信号很明确:评审不再停留于总价,而是深入每一项综合单价,要求每笔报价都能说清依据。
本文涉及的政策解读与实操方法,在「投标报价合理性评判与保障」专题课程中有更系统的讲解,点击链接即可观看:https://jzkt.fwxgx.com/courses/27148/videos/208629/play?source=xgxttwz
二、自证难在哪:以”好房子“项目为例
"好房子"项目是近年造价行业遇到的新课题。这类工程在结构形式、材料选型、工艺做法上与常规住宅差异较大,综合单价的合理性自证面临几个现实困难:
1、历史数据匮乏:企业自身做过的同类项目少,缺乏可直接对比的造价指标;
2、行业参考稀缺:公开渠道的类似工程数据有限,口径也不一定统一;
3、工艺材料更新快:新工艺、新材料的市场价格尚不稳定,难以形成可靠基准;
当评标专家对某项综合单价提出质疑时,投标人往往难以迅速拿出有说服力的对比依据。这不是个别企业能力不足,而是行业数据积累滞后于项目类型更新的结构性矛盾。
三、评判资料的来源与储备
解决自证难题,关键在于提前储备对比数据。综合单价合理性评判的资料来源主要分两类:
(一)企业内部数据
即本企业以往类似工程的报价及结算数据。优势在于口径一致、可信度高,是第一梯队的自证依据。建议项目收尾后及时归档清单单价和结算价,按工程类型、地区分类存储,逐步形成内部造价数据库。积累半年以上即可在投标时快速调取同类单价作对比。
(二)外部参考数据
包括行业平台获取的其他企业类似工程数据,或公开发布的造价指标。使用时需注意三点:来源可追溯,避免引用无法验证的数据;口径匹配,尽量选取同地区、同时期的项目;提交自证材料时注明出处和采集时间,便于评标专家核实。
两类数据交叉使用效果最好。投标前至少储备三份以上可对比样本,才能应对评审中的随机追问。
上述清标流程的具体操作演示及参数设置细节,已在「投标报价合理性评判与保障」课程中以实际项目案例完整拆解,点击链接立即观看:https://jzkt.fwxgx.com/courses/27148/videos/208629/play?source=xgxttwz
四、清标工具辅助评判的操作流程
数据储备到位后,如何高效使用是下一个问题。人工逐项对比效率低、易遗漏,目前行业内较多采用清标工具配合历史数据库的方式,基本流程分四步:
第一步:批量导入投标文件
将招标文件和各投标文件导入清标系统。主流工具支持GBQ、地方电子标XML、Excel、PDF格式,可一次处理多份文件。导入前需核对清单编码版本是否一致,否则对比会失真。
第二步:设定基准价与合理区间
通常以全部投标报价的算术平均值为基准,上下浮动一定比例(常见10%)设定合理区间。有条件的企业可引入历史项目单价做交叉基准。区间设置要兼顾筛查效果和误伤率。
第三步:自动测算偏差率

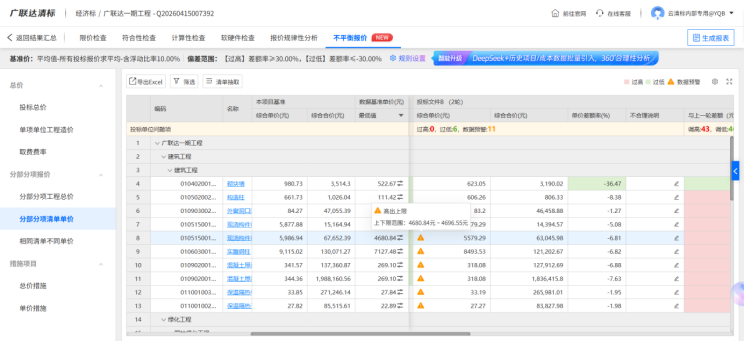

系统逐项对比各报价与基准价的偏差,自动筛出超出区间的清单项并标注偏差率。如图1所示,偏差较大的项会被高亮标记,直观显示哪些单价需重点关注。这一步把人工数小时的比对压缩到几分钟。
第四步:导出清标报告
将筛查结果导出为报表,内容应包含基准价、偏差率、对比来源三项核心信息。这份报告既是评标审查依据,也是投标人准备澄清材料的底稿。
部分清标工具还具备不平衡报价分析功能,如图2所示,可从多维度引入历史参考价,对单轮或多轮报价进行全流程分析,辅助判断是否存在策略性失衡。
五、超出合理区间后的应对策略
清标筛查发现综合单价超出合理区间后,不能一律按废标处理,需区分情形采取不同措施:
(一)报价低于下限
这是评审中最敏感的情形。投标人需立即启动澄清程序,提交材料成本测算表、供应商询价单、采购合同等支撑材料,说明低价的合理来源——如新型工艺降低人工消耗、主材批量采购优惠等。关键在于证明低价不等于低于成本价。
(二)报价高于上限
高价不一定不合理,但需排查原因。先检查是否漏项或计算错误——这是最常见的高价成因。若确因工艺特殊(如清水混凝土、装配式构件)导致,应主动提交专项说明并附询价记录。若属理解偏差,则及时修正报价并书面说明。
(三)偏差率在合理区间内
通常不触发预警,但也不应掉以轻心。建议在清标报告中保留对比数据备查。很多争议在中标后合同执行阶段才暴露,提前留痕能降低后期扯皮风险。
如果你在实际投标中遇到过报价被质疑、澄清函来不及补的情况,「投标报价合理性评判与保障」课程从政策条文到工具操作做了全流程梳理,点击链接立即观看:https://jzkt.fwxgx.com/courses/27148/videos/208629/play?source=xgxttwz
结语
报价合理性评判的核心,是建立可追溯、可对比的数据体系。新清单标准已把审查从总价延伸到综合单价,投标人需从数据储备、工具使用、异常应对三个环节同步发力。率先建起造价数据库和清标流程的企业,就能把自证从被动应对变成主动优势。
共28条评论
已发表53篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 2 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 3 住建部通知:2027年1月1日起强制执业!
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 注意!10月1日起,这两个证书合并!
- 6 11个安装算量电气中最容易算错的地方,避雷!
- 7 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 8 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 9 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 规费和安全文明施工费被下浮,钱还能要回来吗?
- 12 24清单计价标准税金清单全解:计税基础、价税口径与常见误引
- 13 其他项目清单编制,24新标准到底改了哪几处?
- 14 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 15 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 16 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 17 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 18 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 19 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 20 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 21 24清单下最高投标限价到底该按哪个工期编?
- 22 安装工程造价工程量的计算方法与技巧
- 23 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 24 混凝土算量,这4处最容易漏
- 25 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 26 清单计价中,施工降效费到底怎么算?
- 27 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 28 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 29 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 30 24标准下价格指数缺失时的暂定调差与追溯全解析
- 31 10月1日这些新规落地执行!第2条直接卡你的结算
- 32 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 33 二步台基础回填新增速算,挖填量一次出
- 34 24清单计价标准下,赶工费到底怎么算、怎么证?
- 35 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 36 图纸会审不认真,算了半天白忙活!
- 37 导出前不查这三项,白干
- 38 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 39 索赔28天,错过就失效?停工损失索赔避坑指南
- 40 土建预算漏项高发清单(实体工程篇)
- 41 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 42 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 43 清单漏项,多半漏在这4处
- 44 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 45 电气图纸上的各种符号,看完这篇就全懂了
- 46 进度款批了单价,结算时发包人还能反悔吗?
- 47 市政检查井混凝土和砖量怎么算
- 48 EPC总承包范围约定不明时,工作界面如何认定?
- 49 采购项目适用政府采购法还是招标投标法?
- 50 钢筋外皮尺寸下料怎么算?弯曲调整值一次说清
