加油站项目造价怎么审?一份可以照搬的指标分析法
程工造价说
2026-08-27
|
3059阅读
3
赞
做造价的人,最怕遇到自己没干过的业态。比如加油站,平时做住宅、办公楼、厂房比较多,突然拿到一个加油站的招标控制价或结算书,第一反应往往是:这个造价到底靠不靠谱?如果手里没有可参考的数据,只能凭经验硬估,审起来心里没底。
其实加油站项目虽然属于特殊工业建筑,造价结构却有规律可循。关键不在于做过多少加油站,而在于能不能快速找到同类项目的指标数据,把总价、含量、单价一层层拆清楚。下面以一个实际案例为例,说明怎么用指标网的数据分析和审核加油站项目造价。
这类没干过的项目,其实有套现成的打法可以抄作业,这门课程专门讲怎么用指标速查把加油站造价核清楚,点击链接直接观看:https://jzkt.fwxgx.com/courses/27137/videos/209992/play?source=xgxttwz
一、案例基本情况
本项目为某综合服务加油站,总建筑面积 1280 平方米,包含站房、罩棚及配套设施。站房为钢筋混凝土框架结构,局部设置便利店及设备间;罩棚采用螺栓球节点钢网架结构,属于单层大跨度空间结构,罩棚顶标高 8.2 米。这类项目既有常规土建内容,又有钢网架、油罐基础、工艺管道、加油设备基础等专业工程,造价组成比一般民用建筑更复杂,也最容易成为审核重点。
二、第一步:找对指标库的入口
分析陌生项目的第一步,是先在指标数据库里定位到对的业态。很多人会直接在住宅或者商业建筑里去找对标,结果自然对不上。加油站这类项目在指标库里通常归类在"配套设施"或者"工业建筑"大类下。

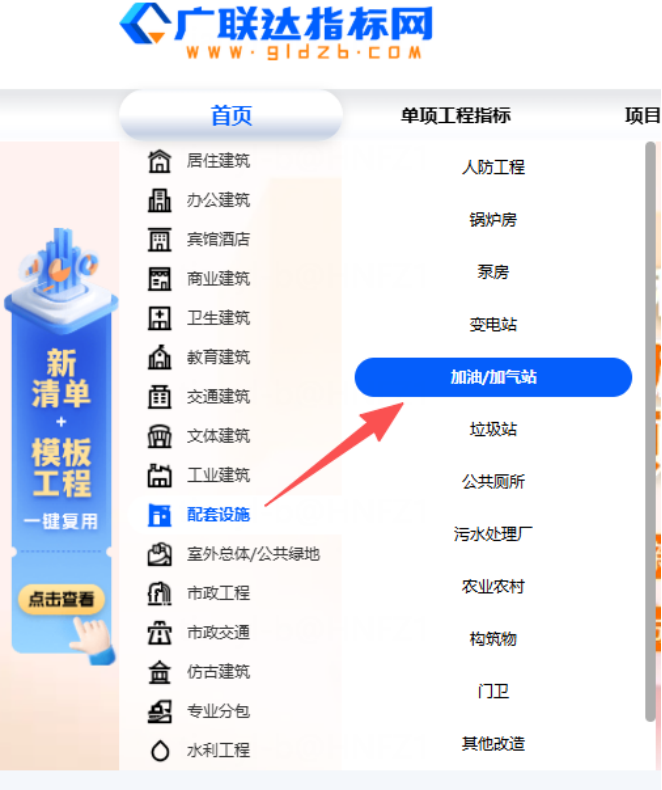

以广联达指标网为例,进入首页后选择"单项工程指标",在左侧业态树里点开"配套设施",再选择"加油/加气站",就能看到同类项目的指标数据。项目地区明确时,还可按省份筛选,缩小对标范围。入口选对了,后面的数据才有意义。
三、第二步:横向对标同类项目的单方造价
业态定位准确之后,接下来要看的就是同类项目的单方造价水平。指标网会按项目列出建筑面积、造价类型、编制日期以及单方造价。这些数据的作用,是给一个陌生项目快速框定一个合理的价格区间。

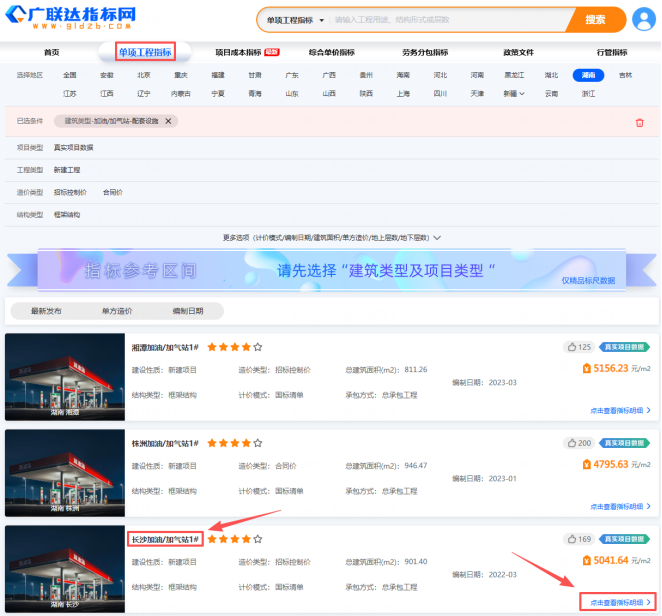

以湖南省为例,在指标网中可以查到多个加油/加气站项目的单方造价。湘潭某加油/加气站项目,总建筑面积 811.26 平方米,招标控制价单方造价为 5156.23 元/平方米;株洲某项目总建筑面积 946.47 平方米,合同价单方造价为 4795.63 元/平方米;长沙某项目总建筑面积 901.40 平方米,招标控制价单方造价为 5041.64 元/平方米。
这几个项目的单方造价基本落在 4800 元到 5200 元/平方米之间,差异主要受建筑面积、结构形式、檐口高度、地区人工材料价格等影响。回到本案例,建筑面积 1280 平方米,规模略大于上述项目,按 5000 元/平方米左右估算,建安总造价大致在 640 万元上下。这个数字不是最终结论,而是判断招标控制价或结算价是否合理的"参照锚"。实际报价若明显偏离这个区间,就要往下拆,看是含量问题还是单价问题。
指标速查、逐项比价这套动作,想系统学一遍的话,这门课把真实加油站项目从头到尾掰开讲透了,点击链接观看:https://jzkt.fwxgx.com/courses/27137/videos/209992/play?source=xgxttwz
四、第三步:纵向拆解成本指标明细
单方造价只能解决"总量是否合理"的问题,真要审核造价,还得看明细。指标网中点击具体项目,进入"成本指标"页面,可以看到按科目和清单拆分的数据,包括地上土建工程、地上混凝土、地上钢筋、地上钢构、零星钢构件、钢屋架等关键项目的单方含量、综合单价、总建面单方以及造价占比。

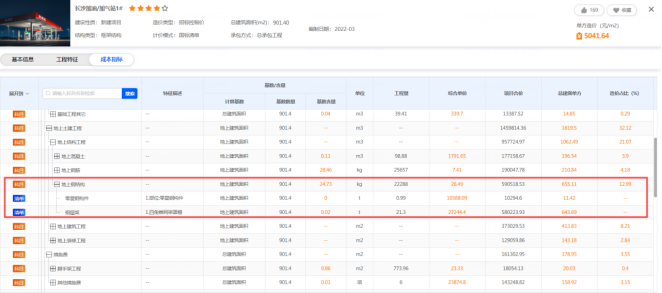

以长沙某加油/加气站项目为例,地上土建工程总建面单方约 1619.5 元/平方米,占总造价约 32.12%;地上混凝土单方含量约 0.11 立方米/平方米,总建面单方 196.54 元/平方米;地上钢筋单方含量约 28.46 千克/平方米,总建面单方 210.84 元/平方米;地上钢构单方含量约 24.73 千克/平方米,总建面单方 655.11 元/平方米,占总造价约 12.99%。其中钢屋架综合单价达 27244.4 元/吨,是该类项目中单价最高的清单项之一。
这些数据把"单方造价"拆成了"用了多少量"和"多少钱一单位"。审核时可逐项对比:若本项目钢网架含量明显高于指标项目,要核实罩棚跨度是否更大、用钢量是否确实更多;若综合单价明显偏高,就要查定额套用、材料价格、加工安装费用是否合理。混凝土、钢筋、钢构是加油站项目造价的主要组成部分,也是最容易出现偏差的地方,审核时务必重点核对。
五、实际审核中的三个抓手
结合上面的分析路径,实际审核一个加油站项目造价,可以抓住三个关键点:
一是总量对标。 用同类项目的单方造价乘以本项目建筑面积,先框定一个合理的总造价区间。如果偏差超过 10% 到 15%,就需要重点说明原因。建筑面积、檐口高度、地区差异是常见的调整因素。
二是含量对标。 重点看混凝土、钢筋、钢构、钢屋架等关键项目的单方含量。含量异常往往说明图纸理解、工程量计算或者结构方案有问题。加油站罩棚的钢网架是含量波动最大的部分,必须结合结构形式和跨度来判断。
三是单价对标。 在含量合理的前提下,再看综合单价是否与市场水平和指标数据相符。尤其是钢屋架、加油设备基础、工艺管道、油罐基础等专业项目,单价差异可能很大,要结合当地定额、材料价格和施工条件综合分析。
想把这套"先找指标、再下判断"的方法吃透,跟着课程里的真实项目完整走一遍,比看文章更管用,点击链接观看:https://jzkt.fwxgx.com/courses/27137/videos/209992/play?source=xgxttwz
六、结语
面对加油站这种不常见的特殊工业建筑,造价人员不必因为"没做过"就不敢审。核心思路是:先通过指标数据库找到同类项目,框定总价区间;再进入明细数据,把关键项目的含量和单价拆出来逐项对比;最后用总量、含量、单价三个抓手,锁定造价偏差的原因。关键是养成"先找数据、再下判断"的习惯,而不是凭感觉硬估。
共28条评论
已发表53篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 2 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 3 住建部通知:2027年1月1日起强制执业!
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 注意!10月1日起,这两个证书合并!
- 6 11个安装算量电气中最容易算错的地方,避雷!
- 7 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 8 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 9 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 规费和安全文明施工费被下浮,钱还能要回来吗?
- 12 24清单计价标准税金清单全解:计税基础、价税口径与常见误引
- 13 其他项目清单编制,24新标准到底改了哪几处?
- 14 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 15 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 16 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 17 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 18 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 19 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 20 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 21 24清单下最高投标限价到底该按哪个工期编?
- 22 安装工程造价工程量的计算方法与技巧
- 23 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 24 混凝土算量,这4处最容易漏
- 25 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 26 清单计价中,施工降效费到底怎么算?
- 27 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 28 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 29 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 30 24标准下价格指数缺失时的暂定调差与追溯全解析
- 31 10月1日这些新规落地执行!第2条直接卡你的结算
- 32 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 33 二步台基础回填新增速算,挖填量一次出
- 34 24清单计价标准下,赶工费到底怎么算、怎么证?
- 35 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 36 图纸会审不认真,算了半天白忙活!
- 37 导出前不查这三项,白干
- 38 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 39 索赔28天,错过就失效?停工损失索赔避坑指南
- 40 土建预算漏项高发清单(实体工程篇)
- 41 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 42 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 43 清单漏项,多半漏在这4处
- 44 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 45 电气图纸上的各种符号,看完这篇就全懂了
- 46 进度款批了单价,结算时发包人还能反悔吗?
- 47 市政检查井混凝土和砖量怎么算
- 48 EPC总承包范围约定不明时,工作界面如何认定?
- 49 采购项目适用政府采购法还是招标投标法?
- 50 钢筋外皮尺寸下料怎么算?弯曲调整值一次说清
