砌墙算砖,一方墙多少块标准砖、多少砂浆,算少了停工待料,算多了压钱。从砖规格、灰缝、墙厚、组砌方式到砂浆标号,每一步都影响备料量。本文按"从砖到墙"的顺序,把建工计算器方砖用量怎么用讲清楚。
建工计算器永久版正式开售
工程领域公式集、钢材数据、土方/钣金计算!
一、标准砖规格和灰缝规范

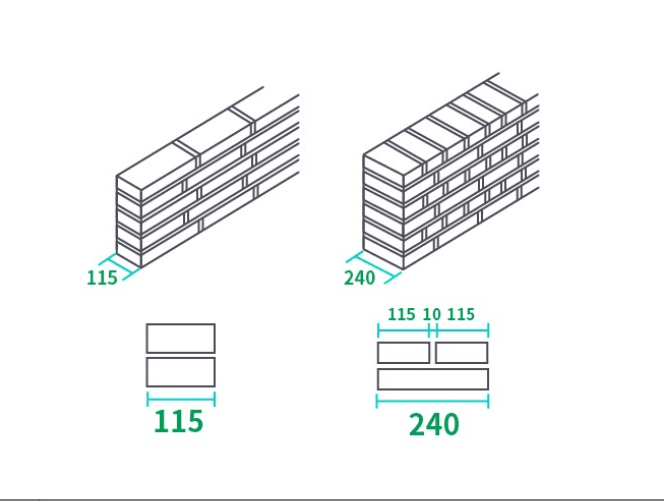

建工计算器"方砖用量"算的是烧结普通标准砖,规格 240×115×53mm。这个尺寸是模数制:长是宽的两倍加灰缝,宽是厚的两倍加灰缝。240+10+115≈365,正好一砖半墙厚度。
灰缝规范:水平灰缝 10mm,竖向灰缝 10mm,允许偏差 ±2mm。灰缝太厚,砂浆用量多、砖块数少;灰缝太薄,粘结不牢。软件默认灰缝 10mm,按设计调整。
砖的含水率也有讲究:烧结普通砖砌筑前要浇水湿润,含水率 10%~15%。干砖吸走砂浆水分,粘结力下降;湿砖表面水膜厚,砖下滑。
二、砖墙厚度各档用在哪
砖墙厚度按砖长方向砌几皮算。半砖墙 115mm、一砖墙 240mm、一砖半墙 365mm、二砖墙 490mm。
半砖墙(115mm):隔墙、卫生间墙、后勤房。不承重,只做分隔。抗震设防区高度超过 3.5m 要加构造柱。
一砖墙(240mm):多层住宅承重墙、办公楼内外墙。最常用的一档,砖混结构主体墙基本都是一砖。
一砖半墙(365mm):高层外墙、寒冷地区保温墙。厚墙保温好,北方外墙常见。
二砖墙(490mm):地下室墙、挡土墙、设备房。重承重或挡土,厚度按计算定。
厚度按设计图选,别凭感觉。半砖和一砖差一倍砖量。
三、输入什么、出什么
建工计算器参数输入:标准砖规格 240×115×53、灰缝(常见 10mm)、砖墙厚度(下拉选)、损耗率。
结果输出四行:砌体用量(块)、砂浆用量(m³)、定额砌体用量(块)、定额砂浆用量(m³)。前两是按实际尺寸算,报施工备料用;后两是定额口径,报预算结算用。两个口径别混。
四、跟着算一段:一砖墙砌 10m³ 砌体
拿一砖墙跟着走。工程参数:砖墙厚度 240mm、灰缝 10mm、损耗率 1%、砌体体积 10m³。

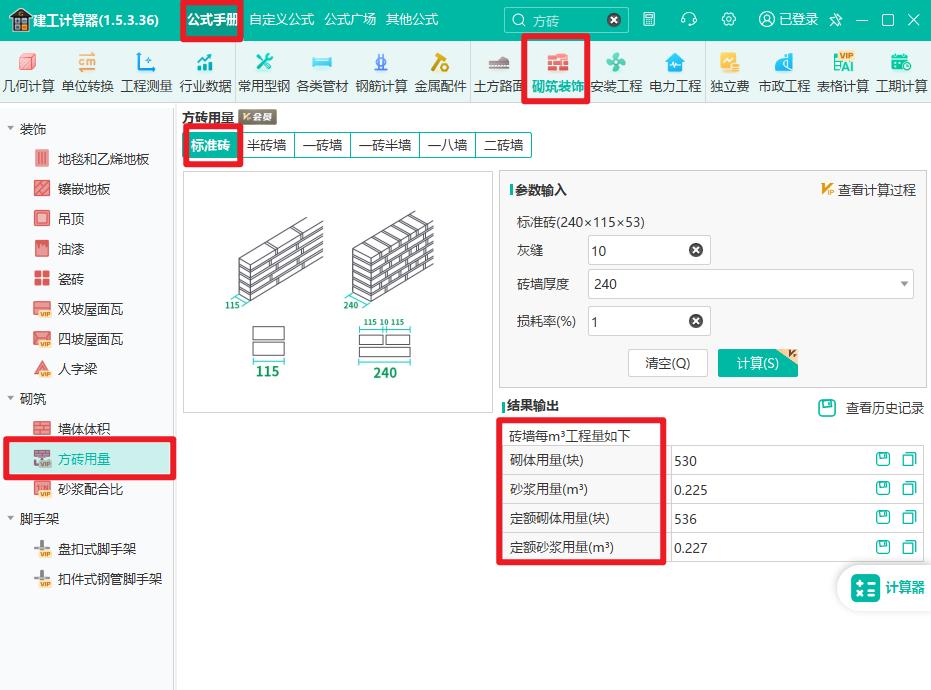

软件计算结果:一砖墙每立方砌体标准砖 530 块、砂浆 0.225m³。10m³ 砌体用砖 5300 块、砂浆 2.25m³。定额口径每立方 536 块、0.227m³。加 1% 损耗,采购量比理论多一截。
软件里选一砖墙、灰缝 10、损耗率填进去,砌体用量和砂浆用量直接出。不用自己按体积反推。
五、组砌方式影响备料
砖墙组砌有几种:一顺一丁、梅花丁、三顺一丁。不同砌法,砖的搭接和灰缝分布不同,砖块数和砂浆用量差一点,但差别不大。
一顺一丁:一层顺砖一层丁砖,受力均匀,最常用。梅花丁:一层里顺丁交替,外观整齐,工费高。三顺一丁:三层顺砖一层丁砖,工效快,但整体性差。
组砌方式按设计或施工方案定,备料量差别不大,但工费差不少。
六、砂浆标号和用在哪
砌筑砂浆标号常见 M5、M7.5、M10。标号越高,水泥用量越多,强度越高。
M5:非承重墙、隔墙、临时围墙。强度要求低。
M7.5:承重墙、多层住宅主体。最常用的承重标号。
M10:高层承重墙、地下室、挡土墙。高标号用于高应力部位。
砂浆用量和标号无关,和灰缝厚度有关。标号影响的是水泥用量,不是砂浆体积。
七、冬期施工和砖含水率
冬期砌砖(气温低于 5℃):砂浆要加热,砖要防冻。砖不用浇水,浇水结冰会胀裂砖。砂浆掺防冻剂,按气温定掺量。
常温施工:砖提前一天浇水湿润,表面无明水。含水率 10%~15%,手握砖水印不散正好。
每步怎么来的软件里能看计算过程,历史记录存着,对账直接调。
一墙一墙算清楚
建工计算器永久版正式开售
工程领域公式集、钢材数据、土方/钣金计算!
方砖用量那笔账:选砖墙厚度、填灰缝和损耗率,砌体用量和砂浆用量一起出。建工计算器把厚度、灰缝、损耗率填进去,砖块数和砂浆方数直接算好。一砖墙 10m³ 砌体,标准砖 5300 块、砂浆 2.25m³。备砖前核三件事:厚度按图、灰缝按规范、实际和定额分开看。
共28条评论
好用的、轻量级DWG看图软件!
已发表1150篇文章
头条热榜 换一换
- 24清单中暂列金额与暂估价怎么用?5条规则讲明白
- 漏项、量差、特征不符怎么调?24清单缺陷责任划分全解读
- 结算价下浮3%,规费和安全文明施工费也被砍了三个点
- 政府投资项目EPC,审计调差的边界到底在哪?
- 1 经济标清标:综合单价偏离15%就废标?核查口径在这里
- 2 铝模板对拉螺栓孔封堵费:抹灰定额已综合,还是应另套子目?
- 3 住建部通知:2027年1月1日起强制执业!
- 4 砌墙备砖别拍脑袋,530 块一方才准
- 5 注意!10月1日起,这两个证书合并!
- 6 11个安装算量电气中最容易算错的地方,避雷!
- 7 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 8 开标后定标前,清标到底能查什么、改什么?24清单说清了
- 9 基坑开挖遇石方:土石比例如何确定?石方又该怎么计价?
- 10 EPC 结算争议:不平衡报价到底能不能被认?
- 11 规费和安全文明施工费被下浮,钱还能要回来吗?
- 12 24清单计价标准税金清单全解:计税基础、价税口径与常见误引
- 13 其他项目清单编制,24新标准到底改了哪几处?
- 14 设计变更增量怎么算、怎么调?多半栽在这3个地方
- 15 CAD图纸导入广联达就“缺胳膊少腿”?别慌,病根儿就这几个
- 16 建筑行业大变化!住建部2号文落地,投标、履约、结算规则同步调整
- 17 24标准下钢筋和模板列项变了,你的提量方式改了吗?
- 18 24清单甲供材计取指南:损耗率、超领扣减、甲改乙供一次说清
- 19 总投资509亿!中建八局、三局强强联手中标大连金州湾国际机场
- 20 两份图纸,两个说法:沟槽回填这笔漏量到底该不该算?
- 21 24清单下最高投标限价到底该按哪个工期编?
- 22 安装工程造价工程量的计算方法与技巧
- 23 190砖砌200墙结算争议:工程量按图还是按实?一次讲清
- 24 混凝土算量,这4处最容易漏
- 25 图纸没画马凳筋,施工组织也批了,结算时这28万为什么追不回来?
- 26 清单计价中,施工降效费到底怎么算?
- 27 终于整理好了,GTJ2026钢筋计算设置和节点设置大全,请收好!
- 28 借用其他专业定额,取费到底跟谁走?三步锁定答案
- 29 2024新清单适配:安装造价全流程速查手册(128页完整版)
- 30 24标准下价格指数缺失时的暂定调差与追溯全解析
- 31 10月1日这些新规落地执行!第2条直接卡你的结算
- 32 380页广联达土建+计价高频问题汇编手册,建议收藏!
- 33 二步台基础回填新增速算,挖填量一次出
- 34 24清单计价标准下,赶工费到底怎么算、怎么证?
- 35 安装图例看不懂?3个真实案例教你从“门外汉”变“识图高手”
- 36 图纸会审不认真,算了半天白忙活!
- 37 导出前不查这三项,白干
- 38 仰斜式挡土墙工程量怎么核算?一个标准断面算清体积与模板面积
- 39 索赔28天,错过就失效?停工损失索赔避坑指南
- 40 土建预算漏项高发清单(实体工程篇)
- 41 干货 || 超全工程造价公式+计算技巧,整理一年用一辈子!
- 42 通风图纸上那些“K”“S”“P”“H”,到底在说什么?
- 43 清单漏项,多半漏在这4处
- 44 限量发售 | CAD快速看图+鸿鹄CAD组合永久版
- 45 电气图纸上的各种符号,看完这篇就全懂了
- 46 进度款批了单价,结算时发包人还能反悔吗?
- 47 市政检查井混凝土和砖量怎么算
- 48 EPC总承包范围约定不明时,工作界面如何认定?
- 49 采购项目适用政府采购法还是招标投标法?
- 50 钢筋外皮尺寸下料怎么算?弯曲调整值一次说清
