ALC轻质隔墙板如何安装?工艺详解!
算客工场-海量项目
官方认证权威媒体作者
2021-11-05
|
8607阅读
0
赞

源自丨沈阳腾越建筑工程有限公司

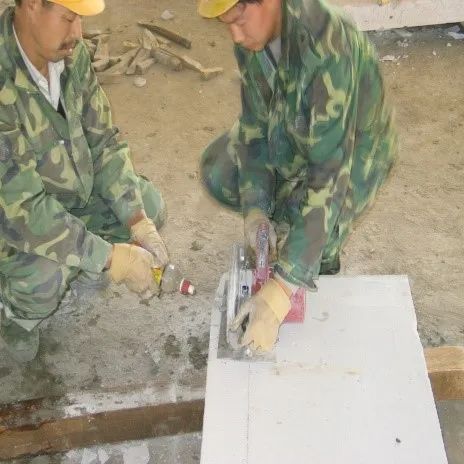

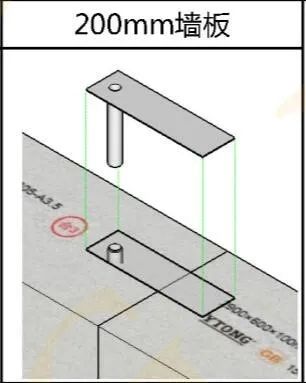

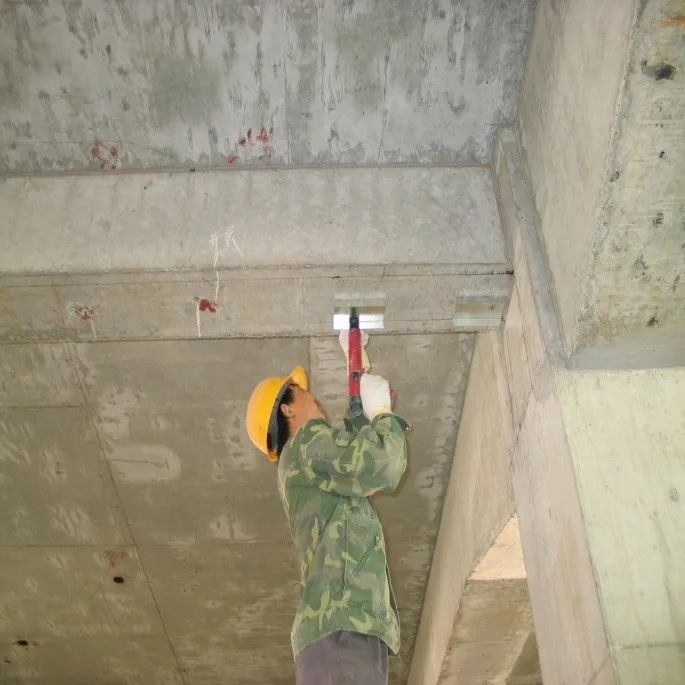

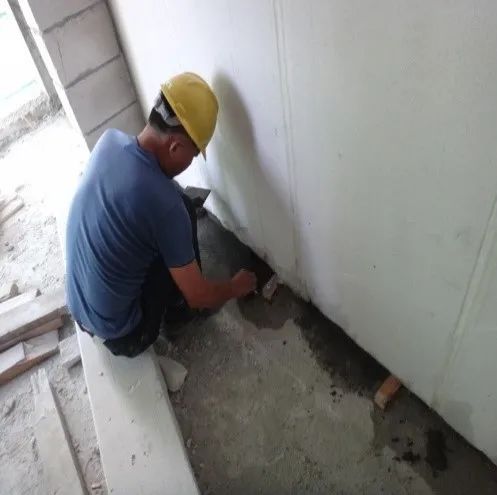

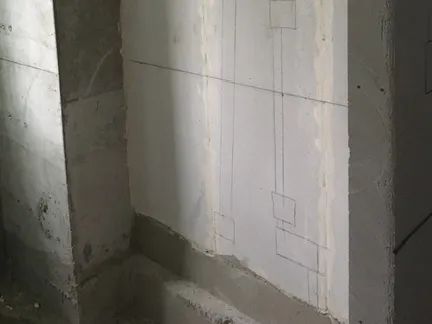

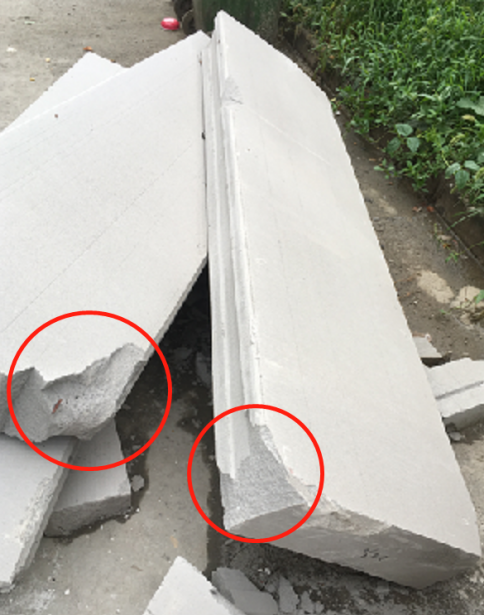

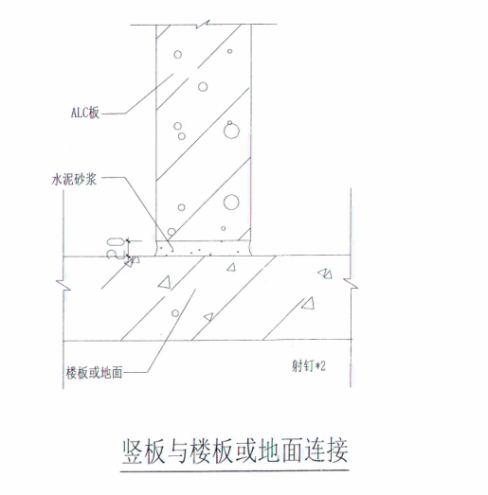

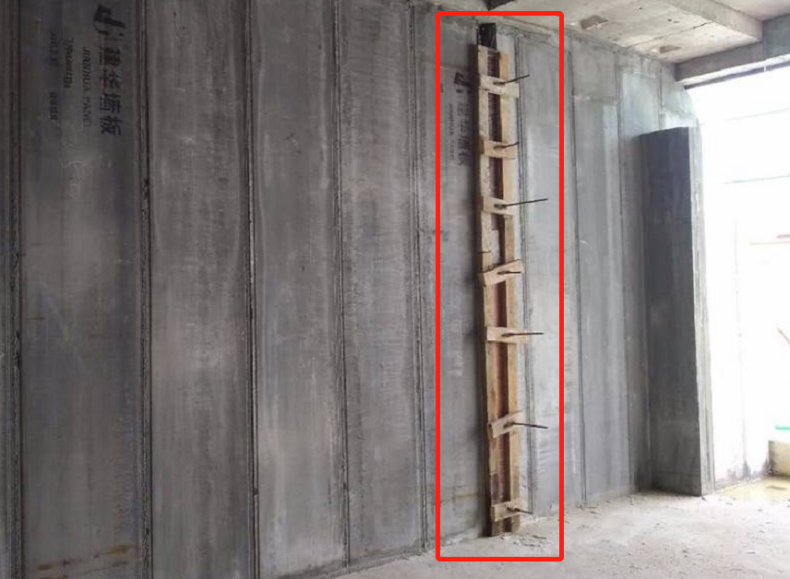

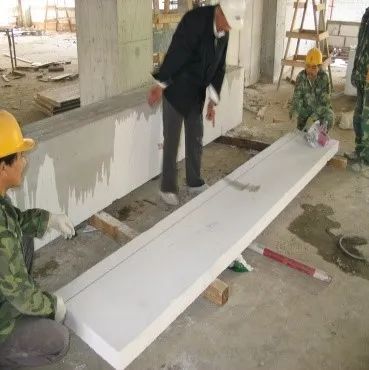

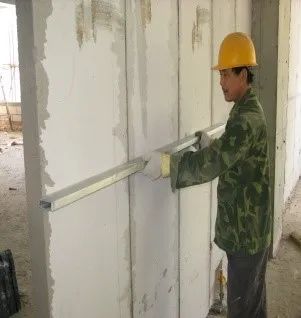

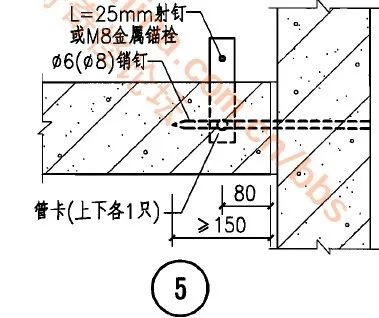

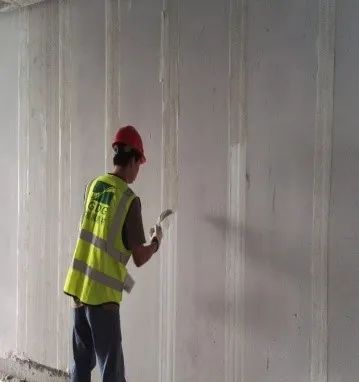

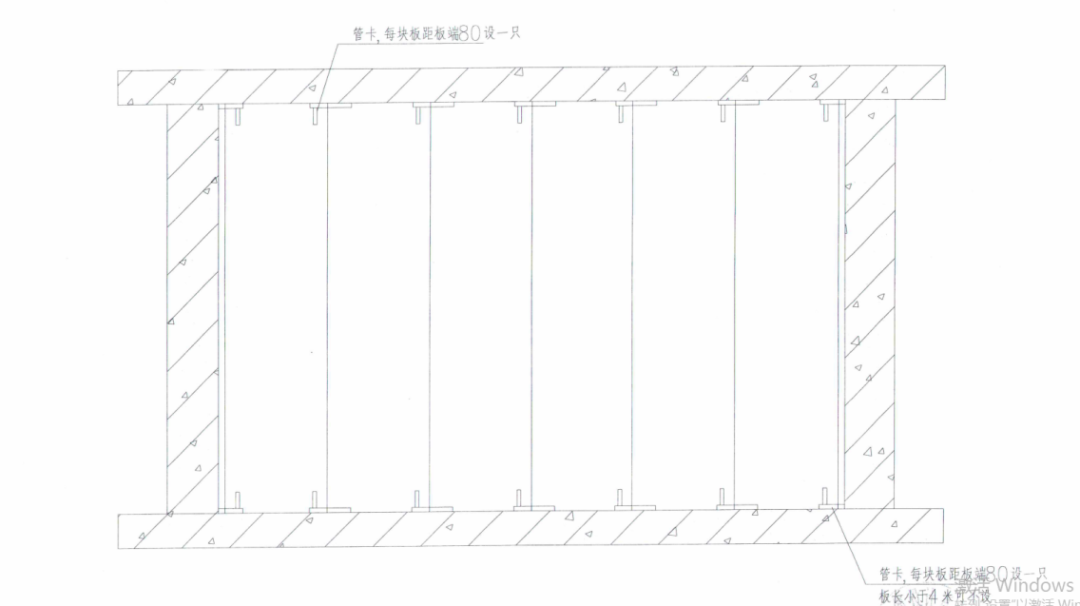

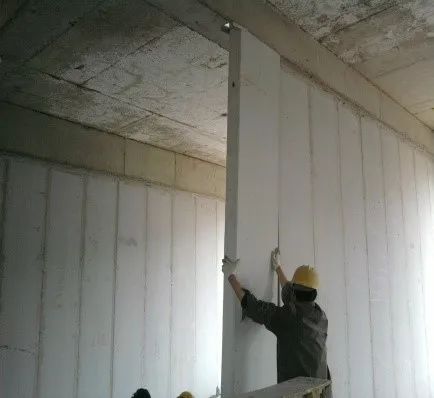

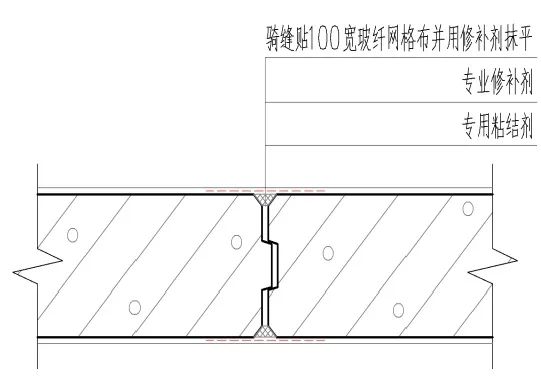

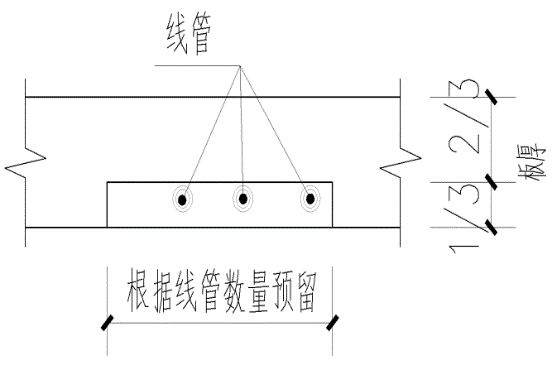

ALC轻质隔墙板也称蒸压加气轻质混凝土板,属于新型建筑节能产品。其具有容重轻、隔音保温效果好、造价低廉、安装工艺简单、工期要求较低、生产工业化、标准化、安装产业化等优点,目前在高层框架建筑以及工业厂房的内外墙体获得了广泛的应用。 工法特点 1、运输损坏 ALC轻质隔墙板强度低,运输搬运易破损 【处理措施】 1)吊装、堆放:起吊时需用尼龙吊带(不可采用钢丝绳)捆绑于板材两端600mm处,每次起吊重量不超过2T,落地时板材两端600mm处各垫枕木一块,吊运时要有专人指挥,板材两端吊带捆绑距离要一致,吊带要顺直,保证板材两端同时离地和落地。为方便驳运板材,卸货时堆放层数不得超过两层,条件允许时单层堆放。 2)板材质量:不使用工艺达不到国家要求或者配料、工艺不合理的板材。 3)施工管理:不应为满足工期,将不够龄期28d的墙板送至现场使用。 4)防潮保护:应在运输和施工现场需要采取防潮措施,防止受潮。 5)图纸深化:应提前1-2个月与内墙板公司沟通图纸深化相关事谊。 【优化方向】 1)结构梁底应尽量统一净高,减小板材因高度不同而产生的类型种数。 2、二次结构深化布置图 转角(阴阳角)、门垛等位置无异形板,局部需现浇 设置构造柱 1)陶粒板墙长及ALC轻质隔墙板墙长大于6米,小于12米,在中部设置构造柱。 4)隔墙板转角或T型连接应用φ6销钉固定。销钉位置宜距隔墙顶和底各300~400。销钉间距为700左右。销钉锚入两块不同方向板材的总深度不得小于一块板厚再加150mm。 转角或T型处理方式 3、ALC轻质隔墙板排版、开槽 开槽切口宽不限,深不宜大于板厚的1/3 【处理措施】 1)ALC轻质隔墙板材安装前必须根据模数进行排版设计,小于200的ALC墙板不得使用。 2)小板中间,大板两边原则进行排版。 3)安装完成后14天方可水电开槽,使用专业工具开槽,先放线,后开槽。 4)水电管线安装完成后间隔7天才允许抗裂砂浆修补施工。 4、板缝处理 【处理措施】 1)ALC轻质隔墙板与板之间榫卯自然咬合,无挤胶粘形成变形缝;安装后稳定期一周以上贴网格布胶粘封闭板面装饰作业必须在板缝处粘结耐碱玻纤网格布抗裂,网格布宽度不得小于300mm,沿板缝居中设置。面层装饰材料宜采用弹性材料进行装饰施工。 2)如有粉刷层,建议采用石膏砂浆粉刷,收缩性小,减少墙体开裂的风险。 3)装饰抹灰应与水、电、暖、卫和通讯等密切配合,各部位的预埋、预留要全部完成并经检查验收合格后才能进行,禁止事后凿洞、打眼和剔槽。 5、材料吸水性 卫生间砌筑墙体 【处理措施】 6、管卡法施工 管卡法施工平面图 【处理措施】 1)确定方向,考虑吊顶等,防止铁片外露情况。 管卡法施工顶部节点图 2)墙体安装时,必须保证顶部批浆密实,下部用木楔塞紧,下口预留30mm缝隙。待墙体静置最少7天以后进行退木楔,填塞底部1:3水泥砂浆坐浆料,静置期间,墙上不得进行任何作业。 7、配电箱部位 配电箱部位立面图 【处理措施】 1)为配电箱应制作异形板,并预埋在异形板内。 2)严禁墙板安装后开槽埋设配电箱。

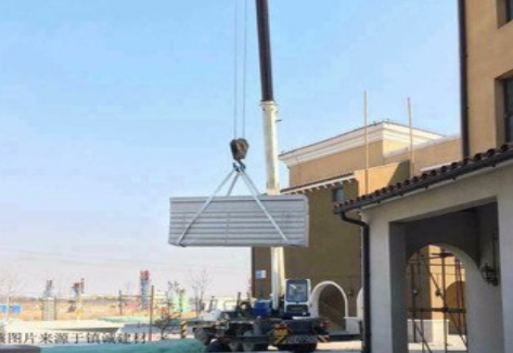

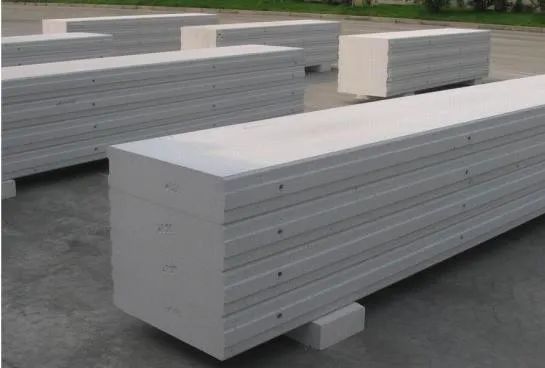

ALC轻质隔墙板装卸
























以上内容来源于网络收集整理,如有侵权请联系客服

共28条评论
全国最大一站式工程咨询服务平台
已发表3188篇文章
头条热榜 换一换
- 匠心筑作 | 工程建设领域创作者激励计划
- 建筑垃圾外运怎么结算?新清单把分类、计量、消纳费一次定清楚
- 混凝土里到底能不能掺钢渣?住建部新规给出了最狠的答案
- 24新清单下,“措施费包干”成最大陷阱!审计一句话,几百万利润没了?
- 1 EPC项目招标图与施工图对不上,分包结算怎么办?
- 2 固定总价EPC项目中途停工,已完工程价款怎么结算?
- 3 干了10年造价还在算量?全过程咨询才是你的翻身仗
- 4 暗标超150页直接废标,这4件事现在就得学
- 5 桥架内线缆怎么算?终于有人讲透了
- 6 24清单下分部分项费用到底由哪些部分构成?把清单费用组成拆开来看
- 7 AI正在替代基础算量,造价人靠什么拿下城市更新万亿市场?
- 8 新清单来了,你的清单还“准”得起来吗?——广联达一体化方案,四大变化一站接住
- 9 1184亿!六大项目!内蒙古这个地方要火了
- 10 近30亿项目中标四个月被取消资格,问题出在哪?
- 11 工程结算中审计报告与造价鉴定,法院到底认哪个?
- 12 混凝土税率突调10个点!用真实案例算笔账!
- 13 2026造价监管新规:结算、投标、用人、留痕全攻略
- 14 对量差出几十万?经验总结100个GTJ2026建模易漏项,造价老手都默默收藏了!
- 15 措施费被包干,结算就认栽?这3个关口必须把住!
- 16 GB23468-2025发布,2026年9月1日起正式生效!必须强制执行!
- 17 围挡结算反复吵架?一文理清房建与市政计取逻辑
- 18 签证白条被审减157万?审计不认的口头承诺,用这三步法救回来
- 19 海绵城市设施造价指标拆解
- 20 高大支模措施费总价包干,结算时能否调整?
- 21 措施费全过程结算规则:过程按比例分摊,竣工据实重算(含实操案例)
- 22 加油站项目造价怎么审?一份可以照搬的指标分析法
- 23 24清单落地:最高投标限价编制的五步实操与三个坑
- 24 工业建筑下钢结构厂房套指标总被审减?先把这5个查询步骤搞明白!
- 25 施工单位自行增加施工内容,发包人知情未反对,结算能计吗?
- 26 1.23亿送审砍2300万!结算资料这3个坑最要命
- 27 一造必考:投资估算4大方法+选择原则,背下这几点稳拿分!
- 28 同事用 AI 3 小时干完的活,你还在熬 3 天,67条提示词库文末领!
- 29 24新清单计价:其他项目费单位工程 / 项目节点软件操作指南
- 30 告别Excel熬夜!2026年造价人的成本分析就该这么玩
- 31 告别“只看总价”!新清单下投标报价合理性评判的五个实操要点
- 32 赶工费结算总被审减?先立住这3个前提,80万才落得了袋
- 33 新工艺、新材料没有历史价格数据,怎么组价?
- 34 2024清单新规的隐藏关卡:措施项目费用分拆表,你解锁了吗?
- 35 图纸拖进去就能识别?没那么简单
- 36 认价不再扯皮,掌握这4点就够
- 37 建工司法解释二已经生效,你手里的案子到底适用新规还是旧规?这3个问题必须搞清楚
- 38 市政沟槽土方量,手机上填几个数就算完
- 39 清标只有 2-3 天,还要逐项排查串标?这套智能化工具帮你守住四道关
- 40 造价人注意:24清单下总价合同漏项不再找补,报价前必做这件事
- 41 干造价的“真香”定律:从“金饭碗”到“背锅侠”,你中了几条?
- 42 别再搞混了!最高法判例明确:甲供材“代付税金”不等于“承担纳税义务”
- 43 概算、签证、分包:全过程审计最该盯住的3个环节
- 44 吃透24清单造价体系,审价组价事半功倍
- 45 24 清单下施工阶段全过程造价管控要点与实操全解
- 46 一造计价公式背了忘、忘了背?5 组口诀帮你一遍记牢,做题不再混。
- 47 措施费里隐藏的“财富密码”!施工方案千万别再拍脑袋填比例!
- 48 投标报价澄清说明,总被认定程序违法?24清单划出这6条红线
- 49 EPC 项目计价方式变更:费率改总价包干,先搞清楚这3个问题
- 50 电气工程审计审核重点
